Учебный проект "Региональный пивной завод" Часть 1. Базовые параметры проекта

  1. Создать новый файл в Project Expert. В имени файла должна быть фамилия студента. Файл должен лежать в папке соответствующей группы на сервере z:\Student на Afina

  2. Ввести дату начала и длительность проекта: Проект/Заголовок

Дата начала проекта - 01.01.2002

Продолжительность - 6 лет.

  1. Ввести список продуктов проекта: Проект/Список продуктов

  • Пиво в бут. (ящик 20 бут.)– ящ.

  • Пиво (в производство) - Гл (10000) л

  1. Скорректировать валюту проекта: Окружение/Валюта

  • Основная валюта - Рубли,

  • Вторая валюта - Доллар США

  • На начало проекта: 1 $ = 30 руб.

  1. В вести этапы календарного плана: Инвестиционный план/Календарный план Добавление этапов производить нажатием правой кнопки мыши в поле: Добавить этап – для всех этапов кроме производства. Добавить производство для этапов «Производство». При редактировании этапа «Производство» - уберите  с пункта «Фиксированная дата» и отметьте пункт  «привязать дату начала продаж к дате начала производства» для установления динамических связей между этапами.

Этапы календарного плана:

Строительство производственных помещений 100 дней

Монтаж варочного цеха 120 дней

Монтаж разливочного цеха 120 дней

Монтаж бродильного цеха 40 дней

Монтаж фильтрационного цеха 60 дней

Производство [Пиво (в производство)] ...

Реклама 120 дней

Производство [Пиво в бут.0,5л. ящ 20 бут.] ...

Автохозяйство 60 дней

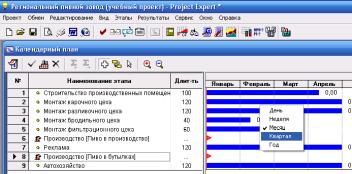

  1. Н астроить масштаб отображения периодов в диаграмме Ганта: нажать правой кнопкой мыши в окне диаграммы – появится контекстное меню, выбрать «квартал».

  1. Настроить отображение стрелок на диаграмме Ганта: приоткрытом окне Инвестиционный план/Календарный план в меню «Вид» выбрать опции и отметить  «Показывать связи между этапами». Там же можно изменить формат отображения строк диаграммы Ганта: пункт «Показывать справа от этапа» можно выбрать стоимость, даты, % выполнения, отставание, перерасход ресурсов. На первых этапах формирования проекта имеет смысл отображать стоимость этапов.

  2. Установить связи между этапами: Инвестиционный план/Календарный план Временные связи календарного плана настраиваются через связи предшествования. Для этого в поле «Предшествующие стадии» двойным нажатием левой кнопки мыши вызвать окно настройки связей для каждого этапа установить связи предшествования согласно заданной логике

  • Всем этапам предшествует "Строительство производственных помещений".

  • Работы по монтажу варочного, бродильного и фильтрационного цехов выполняет одна бригада последовательно (все связи типа конец-начало)

  • Монтаж разливочного цеха начинается после монтажа варочного цеха.

  • Производство "Пиво (в производство)" начинается после завершения монтажа фильтрационного цеха.

  • Начало производства "Пиво в бутылках" обусловлено завершением работ по монтажу разливочного цеха.

  • Работы по созданию "Автохозяйства" должны быть закончены к началу Производства (Пиво в бутылках) (связь начало-конец).

  • Реклама начинается за месяц до начала производства "Пиво в бутылках". (лаг = -30 дней).

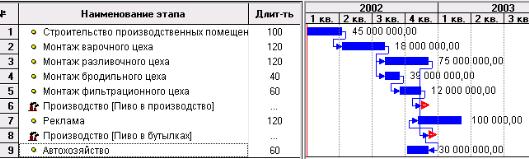

В результате должно получиться:

  1. В вести список ресурсов проекта: Инвестиционный план/Ресурсы

Д ля введения списка ресурсов нужно нажать правой кнопкой мыши на поле в окне «Редактирование ресурсов» и выбрать «Добавить». Внести имя нового ресурса и его характеристике в нижней части окна ресурсов согласно таблице.

Следующий ресурс добавляется повторным нажатием правой кнопкой мыши.

Все цены ресурсов указаны с учетом НДС, поэтому в параметрах ресурсов галочку  около пункта «Без НДС» нужно убрать.

Перечень ресурсов проекта

Тип

Ед. изм.

Стоимость за ед.

Услуги строительной орг.

услуги

$

1500000 $

Импортное оборудование

оборудование

$

100000 $

Танки 0,7т

оборудование

шт.

50000 $

Танки 4т

оборудование

шт.

100000 $

Автомобили грузовые

оборудование

шт.

50000 $

Услуги рекламного агентства

услуги

руб.

100000 руб.

  1. Распределить ресурсы по этапам работ: Инвестиционный план / Календарный план. Для этого нужно вернуться в календарный план и двойным нажатием левой кнопки мыши на наименовании этапа вызвать окно «Редактирование этапа проекта». После чего открыть окно Ресурсы по кнопке Ресурсы.

С помощью кнопки «Занести ресурс» занести ресурсы, относящиеся к этапу в соответствии с приведенной ниже таблицей, из списка доступных ресурсов в список «Ресурсы этапа»

Название этапа

Ресурсы

Кол-во ед.

Оплата

Строительство производств. помещений

Услуги строительной орг.

1

ежемес.

Варочный цех

Импортное оборудование

6

в начале

Разливочный цех

Импортное оборудование

25

в начале

Бродильный цех

Танки 4т

Танки 0,7т

8

10

в начале

в начале

Фильтрационный цех

Импортное оборудование

4

в начале

Реклама

Услуги рекл. агентства

1

ежемес.

Автохозяйство

Автомобили грузовые

20

ежемес.

В итоге календарный план должен выглядеть следующим образом:

  1. Задать сроки амортизации для созданных активов: Инвестиционный план / Календарный план. Снова зайти в редактирование свойств каждого этапа и отметить этапы, на котором создаются активы  "Этап является активом".

Установить типы активов и сроки амортизации в соответствии с таблицей:

Название

Тип актива

Период амортизации мес. (период до ликвидации)

Строительство производственных помещений

Здания и сооруж.

600

Монтаж варочного цеха

Оборудование

132

Монтаж разливочного цеха

Оборудование

132

Монтаж бродильного цеха

Оборудование

240

Монтаж фильтрационного цеха

Оборудование

240

Реклама

Предоплаченные

по производству 6 млн.ящиков

Автохозяйство

Оборудование

72

В календарном плане этапы, являющиеся активами, помечаются автоматически красной точкой.

  1. Сформировать список материалов. Операционный план/Материалы и комплектующие. Внести в таблицу следующие материалы и цены на них:

Наименование

Цена (руб.)

Цена ($ US)

Вода

10

Солод

0,35

Хмель

500

Бутылка 0,5

1,8

Кронепробка

0,1

Трейс на 20 бут

0,6

Этикетки

0,1

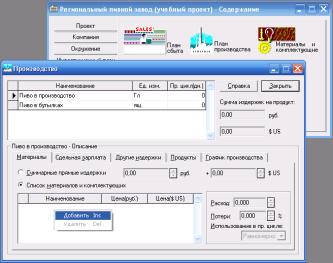

  1. В нести прямые издержки на каждый продукт: Операционный план/План производства – выбрать вариант «Список материалов и комплектующих» и правой кнопкой мыши в экране списка материалов вызвать контекстное меню добавления материалов из введенного ранее списка (п.12). По каждому продукту внести относящиеся к ним материалы, указывая расход материала на единицу продукта согласно таблицам:

Продукт "Пиво (в производство)"

Наименование

Расход

  • Вода

85

  • Солод

1 500

  • Хмель

1

Сумма издержек на продукт «Пиво в производство»=850руб. + 1025 $ (считается автоматически!)

Продукт "Пиво в бут.0,5 (в ящиках)"

Наименование

Расход

  • Бутылка 0,5

20

  • Кронепробка

20

  • Трейс на 20 бут

1

  • Этикетки

20

По продукту Пиво в бут.0,5 (в ящиках) добавить на вкладках

  • Сдельная зарплата – Затаривание – 1 руб. (на ящик)

  • Другие издержки – 0,85 руб.

  • Продукты - Пиво (в производство) – расход 0,001

В результате Сумма издержек на продукт «Пиво в бут.»должна получиться равной 43,30руб. + 1,02$

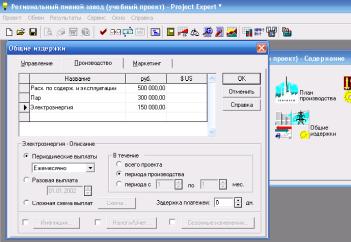

  1. Внести общие издержки: Операционный план/Общие издержки, руководствуясь таблицей и разделяя расходы по группам Управление, Производство и Маркетинг:

Название

Сумма (руб.)

Платежи

Управление

Офисные расходы

300 000

Ежемесячно, весь проект

Производство

Расх. по содерж. и эксплуатации

500 000

Ежемесячно, весь период пр-ва

Пар

300 000

Ежемесячно, весь период пр-ва

Электроэнергия

150 000

Ежемесячно, весь период пр-ва

Маркетинг

Реклама

900 000

Ежеквартально, начиная с 16 месяца до окончания проекта

  1. Внести данные по персоналу: Операционный план/План по персоналу, руководствуясь таблицей и так же разделяя расходы по группам Управление, Производство и Маркетинг:

    Должность

    Кол-во

    Зарплата (руб.)

    Платежи

    Управление

    АУП

    40

    20000

    Ежемесячно, весь проект

    Производство

    Операторы

    120

    10000

    Ежемесячно, весь период пр-ва

    Подсобные

    100

    4000

    Ежемесячно, весь период пр-ва

    Автообслуж.

    20

    8000

    Ежемесячно, весь период пр-ва

    Водители

    40

    12000

    Ежемесячно, весь период пр-ва

    Погрузчики

    20

    10000

    Ежемесячно, весь период пр-ва

    Разливочники

    80

    9000

    Ежемесячно, весь период пр-ва

    Варочники

    20

    12000

    Ежемесячно, весь период пр-ва

  2. Проверить правильность внесения данных о постоянных издержках: Результаты\Кэш-фло. Чтобы там появились цифры – нажать кнопку «Пересчитать» в меню пиктограмм. Для того чтобы в таблице данные были отражены по месяцам – правой кнопкой мыши в таблице вызвать контекстное меню, открыть окно «Масштаб» и установить нужные параметры отображения результатов.

  1. Скорректировать налоги: Окружение/Налоги, руководствуясь таблицей:

Название налога

База

Период

Ставка

НДС

Добав. стоим.

Месяц

20 %

Единый социальный налог (ЕСН)

Зарплата

Месяц

35,6 %

Налог на прибыль

Прибыль

Квартал

35 %

Налог на имущество

Имущество

Квартал

2 %

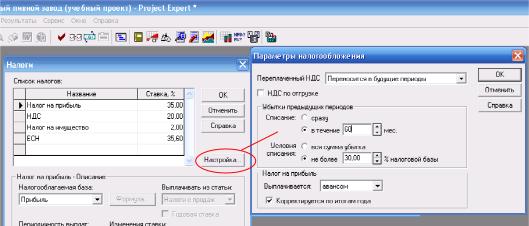

По кнопке «Настройка» выйти в окно «Параметры налогообложения и скорректировать настройки расчета налогов:

  • Переплаченный НДС переносится в будущие периоды

  • Налог на прибыль выплачивается авансом и корректируется по итогам года.

  • Списание убытков предыдущих периодов - в течение 5 лет.

  1. Проверить правильность расчета налогов: Результаты/Детализация результатов. Выбрать таблицу К-Ф.Налоговые выплаты. Нажать пересчитать и сверить результаты расчета налогов с приведенными ниже:

  1. Проверить правильность расчета прямых издержек: Внести в план сбыта (Операционный план/План сбыта) продажу 1 ящика пива в январе 2003г. по 7,50 руб. за бутылку (в цене продукта указать стоимость ящика пива). Пересчитать и посмотреть Кэш-фло:

  1. С формировать план сбыта (Операционный план/План сбыта) С помощью кнопки «Быстрый ввод» введем объем продаж 600 000 ящиков в месяц в течение всего периода производства. Пересчитать и посмотреть Кэш-фло:

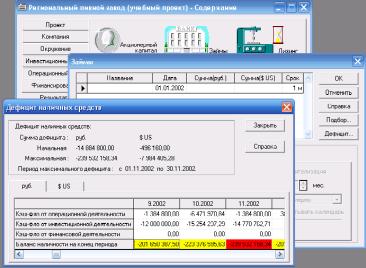

  1. Оценить дефицит наличных средств (Финансирование/Займы) Нажать кнопку «Дефицит»

Построить график «Баланс наличности на конец периода» нажатием правой кнопки мыши на соответствующей строке таблицы. Выбрать строку «График».

  1. О существить подбор кредита (Финансирование/Займы) Нажать кнопку «Подбор». Кредит берется на 26 месяцев, по ставке 15% в долларах, с остатком на счете 100 000 руб. с допустимым отклонением 50 000 руб. с ежемесячной выплатой процентов и ежемесячным погашением задолженности. Пересчитать и посмотреть график баланса наличности после взятия кредита в таблице Кэш-фло.

  1. Оценить показатели эффективности проекта с учетом дисконтирования:

  1. ввести значения годовых ставок дисконтирования (Проект/Настройка расчета) 35% для основной валюты проекта и 15% для $.

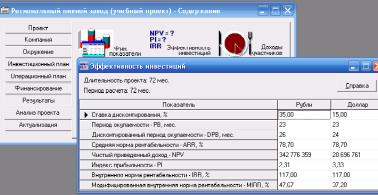

  1. сравнить эффективность и срок окупаемости проекта с приведенным решением: Анализ проекта/Эффективность инвестиций) /

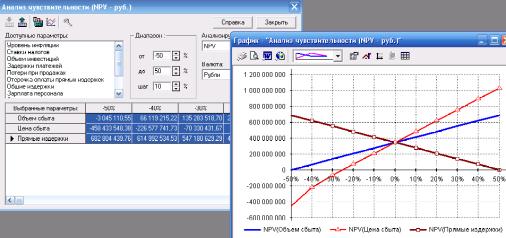

  1. Провести анализ чувствительности NPV по цене сбыта, объему сбыта и прямым издержкам в диапазоне -50%, +50% с шагом 10% (Анализ проекта/Анализ чувсттвительности). Определить предельные отклонения этих параметров в процентах.
