- •Аннотация
- •Введение
- •Анализ природно-климатических условий района строительства земляного полотна
- •Климат в районе строительства
- •Рельеф местности
- •1.3 Почвы
- •1.4 Растительность
- •1.5 Инженерно-геологические условия района строительства
- •1.6 Дорожно-климатический график района строительства земляного
- •1.7 Определение сроков строительства земляного полотна
- •2. Основные конструктивные элементы и характеристика участка автомобильной дороги
- •2.1 Технические нормативы автомобильной дороги
- •2.2 План дороги
- •2.3 Продольные и поперечные профили участка автомобильной дороги
- •2.4 Водоотвод и искусственные сооружения
- •2.5 Объём земляных работ и график распределения земляных масс
- •2.6 Определение средней дальности транспортирования грунта.
- •2.6.1 При перемещении грунта из бокового резерва.
- •2.6.2 При транспортировке грунта из карьера.
- •2.7 Полоса отвода (постоянный и временный отвод). Схема полосы отвода.
- •3 Технология и организация строительства земляного полотна.
- •3.1 Технология и организация подготовительных работ.
- •3.1.1 Восстановление и закрепление трассы.
- •3.1.2 Расчистка полосы отвода. Выбор машин. Технологическая схема расчистки полосы отвода.
- •3.1.3 Разбивочные работы. Схемы работ.
- •3.2 Технология и организация линейных работ.
- •3.2.1 Определение объемов линейных работ.
- •3.2.2 Выбор ведущих машин и расчет их производительности.
- •3.2.3.1 Расчёт длины захватки на первом участке – с начала дороги до четвертого километра.
- •3.2.3.2 Расчёт длины захватки на втором участке: с пятого по шестой километр.
- •3.2.3.3 Расчёт длины захватки на третьем участке: с седьмого по девятый километр.
- •3.2.4 Комплектование машиноотряда для разных участков .
- •3.2.4.1 Подбор машин для выполнения линейных работ на первом участке.
- •3.2.4.2 Подбор машин для выполнения линейных работ на втором участке.
- •3.2.4.3 Подбор машин для выполнения линейных работ на третьем участке.
- •3.2.5 Описание технологии линейных работ по возведению земляного полотна.
- •3.2.5.1 Описание технологии линейных работ по возведению земляного полотна на первом и втором участках.
- •3.3 Технология и организация сосредоточенных работ.
- •3.3.1 Описание вида сосредоточенных работ.
- •3.3.2 Определение объемов сосредоточенных работ. Выбор ведущей машины и комплектование машиноотряда.
- •3.3.3 Расчет параметров сосредоточенных работ.
- •3.3.4 Описание технологии сосредоточенных работ по возведению земляного полотна.
- •3.4 Технологическая схема комплексного потока.
- •3.4.1 Общая характеристика и состав технологической схемы комплексного потока.
- •3.4.2 Составление графика работы машин по захваткам.
- •4 Построение линейного календарного графика строительства линейного полотна.
- •4.1 Расчет продолжительности линейных и сосредоточенных работ по строительству земляного полотна.
- •4.2 Расчет рабочих и календарных дней выполнения линейных и сосредоточенных работ.
- •5 Контроль качества выполняемых работ.
- •6 Организация охраны труда при выполнении подготовительных и земляных работ.
- •Заключение.
3.2.2 Выбор ведущих машин и расчет их производительности.
Выбор ведущей машины и расчет её производительности на первом участке с нулевого по четвертый километр, втором участке с начала седьмого до конца восьмого.
На этих участках насыпь отсыпается из грунта разрабатываемого в карьере.
Разработка грунта в карьере осуществляется экскаватором «прямая лопата» ЭО-7111.
Таблица 3.9 – Техническая характеристика экскаватора ЭО-7111.
Наименование показателей |
Одноковшовый экскаватор ЭО-7111 |
Вместимость ковша, м3 |
2,5 |
Наибольшая высота копания, м |
10 |
Наибольший радиус копания, м |
12 |
Наибольшая высота выгрузки, м |
7 |
Наибольший радиус выгрузки,м |
10,8 |
Масса экскаватора, т |
86 |
Мощность, кВт (л.с) |
87(118) |
Эксплуатационную производительность экскаватора ЭО-7111 при разработке грунта I группы определим по формуле:
,
(3.20)
где Тсм – сменное время, 8,2 ч;
q – ёмкость ковша, 2,5 м3;
Ц – рабочее циклов в минуту, 2;
Кв – коэффициент использования по времени, 0,85;
Кк – коэффициент использования ковша, 0,8. [2]
Определяем по формуле (3.20) эксплуатационную производительность экскаватора ЭО-7111:
3.2.3 Расчёт длины захваток с учетом производительности ведущей машины.
При определении параметров потока особое внимание уделяем выбору расчетной длины захватки, которую находим по формуле:
lmin£lр£lmax, (3.13)
где lmin – минимальная длина захватки, м;
lр – расчетная длина захватки, м;
lmax – максимальная длина захватки, м.
По продолжительности действия каждого потока (Тстр=90) в рабочих днях определяют минимальную длину захватки для этого потока по формуле:
,

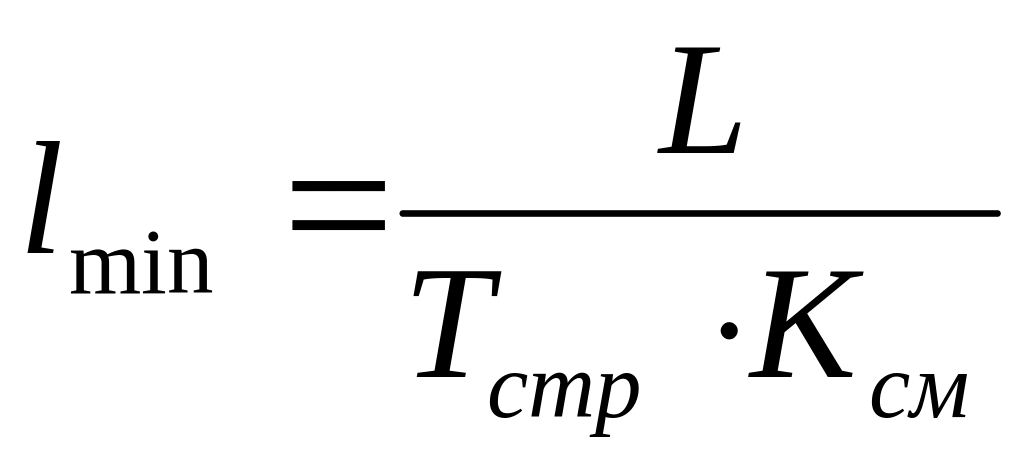

(3.14)
где L – протяжение строящегося данным потоком участка, м;
Ксм – коэффициент сменности, Ксм = 1,69;
м.
3.2.3.1 Расчёт длины захватки на первом участке – с начала дороги до четвертого километра.
Ведущая машина на участке: экскаватор ЭО-7111 с производительностью П=1882 м3/смену. Для бесперебойной работы принимаем 2 экскаватора ЭО-7111. В соответствии с формулой (3.16) определим количество машино-смен ведущей машины на км 0–4:
nмаш–смен=20837,3/1882∙2∙1,69=3,28 смен

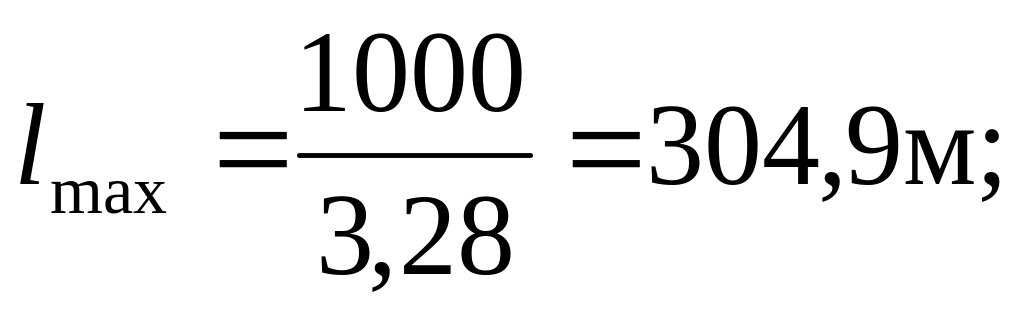

22,76 м £ lр £ 304,9 м;
Расчетная длина захватки равна 170 м.
3.2.3.2 Расчёт длины захватки на втором участке: с пятого по шестой километр.
Ведущая машина на участке: экскаватор ЭО-7111 с производительностью П=1882 м3/смену. Для бесперебойной работы принимаем 2 экскаватора ЭО-7111. В соответствии с формулой (3.16) определим количество машино-смен ведущей машины:
nмаш–смен=14449/1882∙2∙1,69=2,3 смен

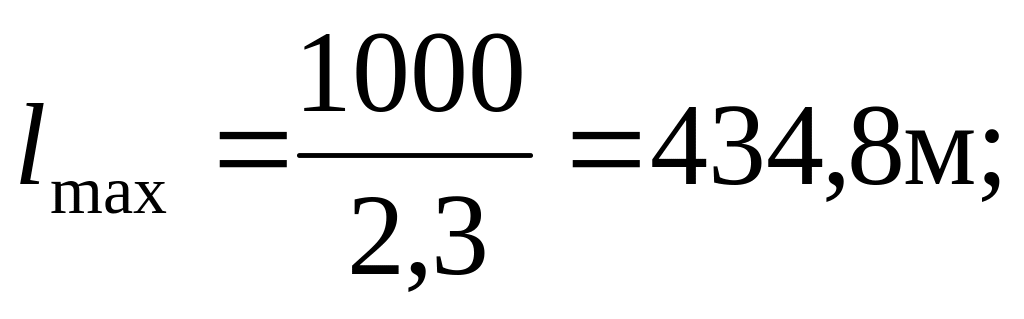

22,76м £ lр £ 434,8 м;
Расчетная длина захватки равна 230 м.
