  1. Ожидаемые значения риска

Ожидаемые значения (expected values) являются способом объединения вероятности и последствий риска в понятном виде. Расчет ожидаемого значения риска является простым умножением вероятности на число, соответствующе последствиям. Так как результат является в большей степени количественным, чем обычные субъектив­ные значения вероятности и последствий, то правильнее будет складывать ожидаемые значения, чтобы получить суммарный риск проекта.

С помощью ожидаемых значений мы можем осуществить оценку благоприятных воз­можностей и рисков, связанных с проектом. Ожидаемое значение также дает хорошую ориен­тацию в отношении количества денег, которые могут быть затрачены на исключение риска.

Допустим, что есть вероятность 10% возникновения риска, который бы имел послед­ствия для проекта, равные $10 000. Ожидаемое значение этого риска будет равно $1000. Если можно полностью избежать этого риска, потратив $900, то такое решение считалось бы хорошим.

Другой способ взглянуть на ожидаемое значение - это представить проект выпол­няющимся многие сотни раз. При вероятности риска 10%, он, вероятно, возникнет в 10% проектов. Средняя стоимость его для всех проектов будет равна 10% последствий суммарного риска.

Также интересно посмотреть на наилучшую и наихудшую ситуации для проекта. Это простой аналитический метод, позволяющий понять крайние возможные исходы, которые могут получиться. Он полезен при рассмотрении толерантности к риску отдельных лиц или групп. При вычислении ожидаемого значения для наилучшей ситуации предполагается воз­никновение всех положительных рисков без учета отрицательных. При вычислении ожидаемого значения для наихудшей ситуации считается, что возникнут все отрицательные риски.

Матожидание = сумма вероятностей*результат.

Дисперсия = среднее арифметическое от суммы квадратов отклонений величин xi от их среднего арифметического.

Событие риска

Последствия

Вероятность

Ожидаемое значение

Стоимость проекта

-2,000,000

-2,000,000

Доход от проекта

2,200,000

+2,200,000

Непрохождение приемочного теста

-100,000

10%

-10,000

Невыполнение гарантийных обязательств

-40,000

15%

-6,000

Дополнительные заказы

75,000

30%

+22,500

Штрафы за позднее выполнение

-50,000

5%

-2,500

Вознаграждение за раннее выполнение

100,000

30%

+30,000

Ожидаемый итог проекта (сумма всех ожидаемых значений)

234,000

Наилучшая ситуация (все хорошие риски происходят, и не происходит ни одного плохого риска)

375,000

Наихудшая ситуация (все плохие риски происходят, и не происходит ни одного хорошего риска)

10,000

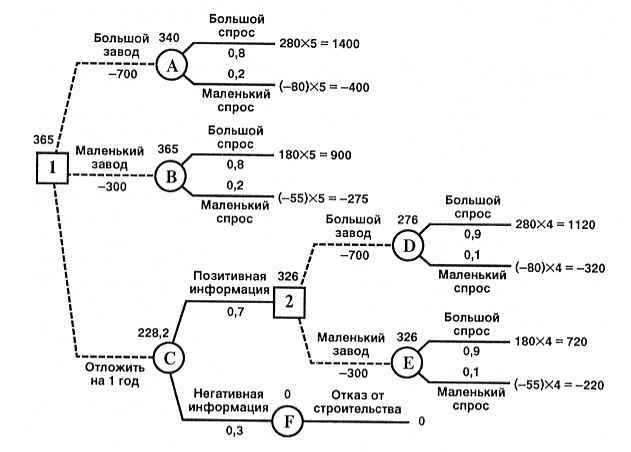

В более сложных ситуациях используется метод, называемый анализом дерева решений.
