2.6. Составление ведомости затрат труда и машинного времени по техническим нормам

Ведомость затрат труда и машинного времени составлена по техническим нормам технологического процесса капитального ремонта на новых материалах пути с глубокой очисткой балластного слоя, послойным распределением и уплотнением очищенного щебеночного балласта машиной СЧ-1200 и приведена в приложении 1.

3 . Составление графика работ по дням и описание организации работ.

3.1. Особенности построения графика работ по дням

При проектировании графика работ по дням необходимо учитывать следующее:

- график должен давать наглядную картину о количестве участков, ежедневно находящихся в работе;

- должна строго соблюдаться технологическая последовательность выполнения работ;

- состав бригад по выполнению отдельных путевых работ должен быть технологичным и оптимальным;

- должен быть составлен таким образом, чтобы обеспечивался ежедневный равномерный выход рабочей силы (отклонение в неравномерности выхода не более 1-2 чел.);

- работы подготовительного и отделочных периодов, связанные с закрытием перегона должны производится под прикрытием "окна" для основных работ, и в исключительных случаях предоставляются окна" продолжительностью 1,5 – 2 ч, но не в день основного "окна".

Проектирование производства подготовительных и отделочных работ с распределением их выполнения по дням начинается с установления периодичности производства основных работ и количества участков пути. одновременно находящихся в работе.

Периодичность производства основных работ (Δn) для капитальных ремонтов пути -- задается или принимается в зависимости от суточной производительности и фронта работ в "окно" по замене рельсошпальной решетки ( в типовых процессах от 2 до 5), для средних ремонтов пути – принимается равным количеству дней для основных работ по глубокой очистке (в типовых процессах от 3 до 6, в зависимости от фронта основных работ).

Количество участков (nуч) одновременно находящихся в работе, определяется зависимостью:

,

где - общее количество дней нахождения каждого участка в

работе, определяется по формуле:

,

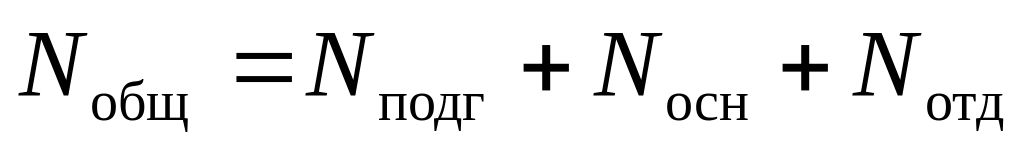

где - количество дней, в которые выполняются подготови-

тельные работы, принимается = 2 дня;

- количество дней, необходимое для проведения основ-

ных работ, принимается равным = 3 дня;

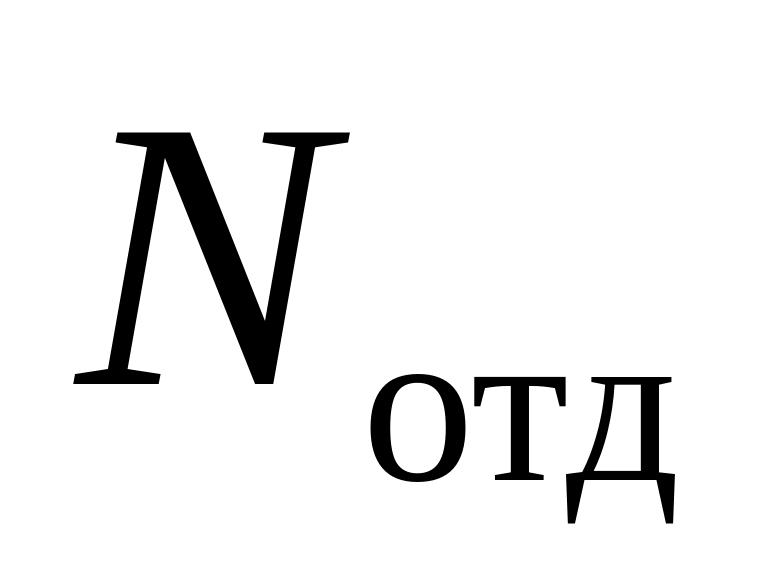

- количество дней, в которые выполняются отделочные

работы, принимается = 4дня;

- периодичность предоставления окон для основных

работ по замене рельсошпальной решетки = 3.

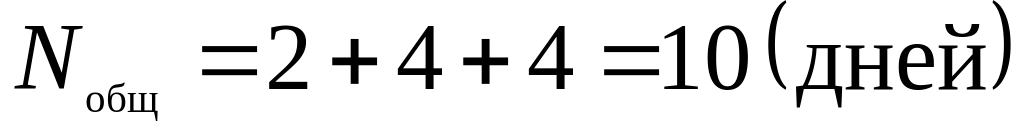

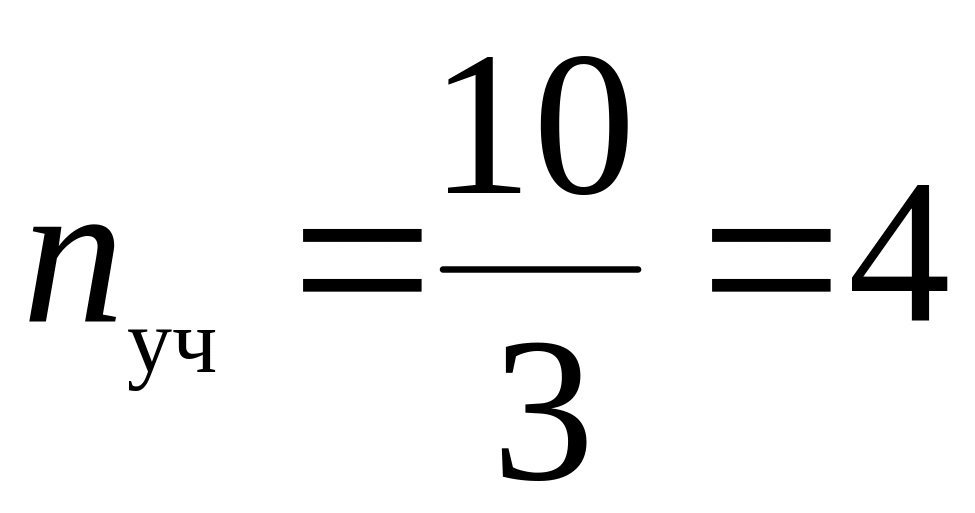

Таким образом, количество участков, ежедневно находящихся в работе будет равно:

Окончательно принимаем = 4.

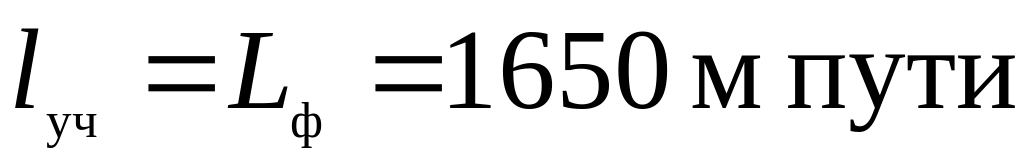

Длина каждого из участков, ежедневно находящихся в работе принимается равной длине фронта работ по замене рельсошпальной решетки, то есть:

Общее количество монтеров пути для выполнения подготовительных и отделочных работ определяется по формуле:

чел,

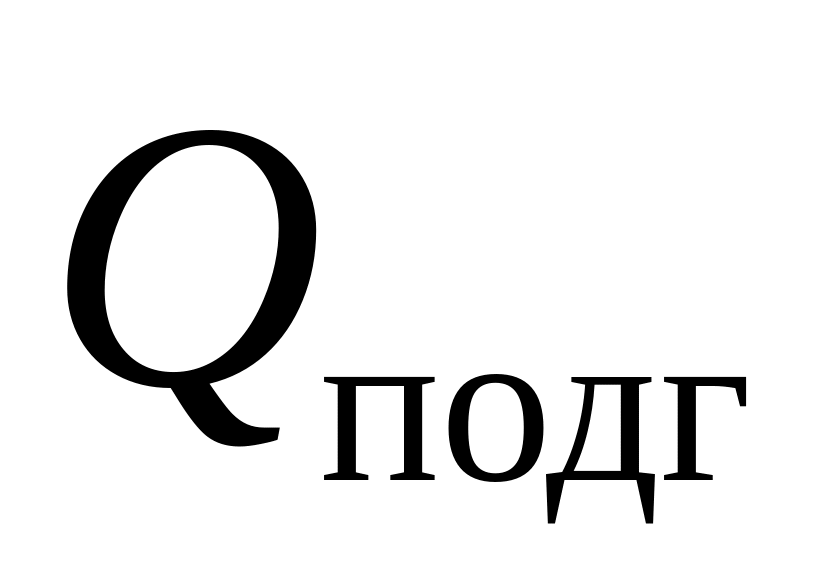

где - затраты труда, чел – мин, на работу с учетом отдыха и

пропуска поездов в подготовительный период = 10835 чел-мин;

- затраты труда, чел – мин, на работу с учетом отдыха и

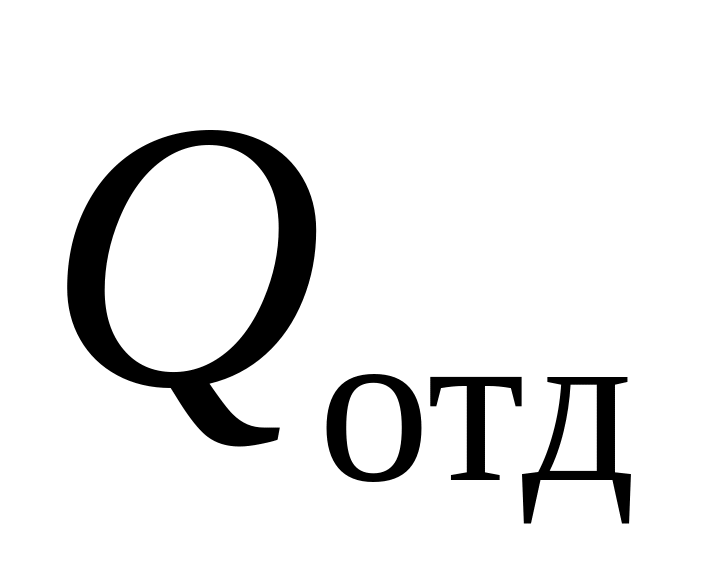

пропуска поездов в отделочный период = 30557

чел –мин;

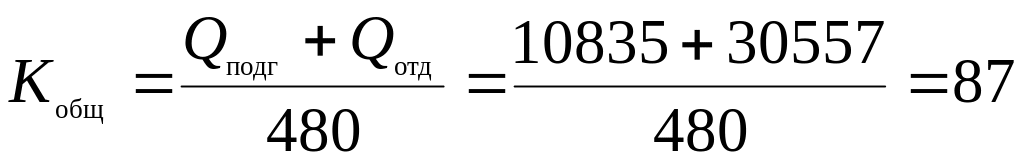

Количество монтеров, ежедневно выходящих на работу, определяется по формуле:

чел.

График работ по дням приведен в приложении 4.
