- •Составление графика работ по дням и описание организации работ
- •Общие положения
- •1 Описание участка ремонта и условий производства работ.
- •1.1 Определение класса пути и вида ремонта.
- •1.2. Характеристика ремонтируемого участка.
- •1.3. Условия производства работ.
- •2. Проектирование графиков основных работ.
- •2.1. Определение фронта основных работ по замене рельсошпальной решетки.
- •2.2. Определение коэффициента потерь рабочего времени
- •2.3. Определение длины рабочих поездов
- •2.4. Определение продолжительности окна по замене рельсошпальной решетки
- •2.5. Определение фронта работ по очистке балласта
- •2.6. Составление ведомости затрат труда и машинного времени по техническим нормам
- •3 . Составление графика работ по дням и описание организации работ.
- •3.1. Особенности построения графика работ по дням
- •3.2. Организация путевых работ
- •4 Техника безопасности при проведении путевых работ.
- •4.1 Требования безопасности при работе с путевыми машинами, передвижными электростанциями и электроинструментом.
- •4.2 Ограждение путевых работ на перегоне
- •Список использованных источников
2. Проектирование графиков основных работ.
2.1. Определение фронта основных работ по замене рельсошпальной решетки.
Длина участка или фронта работ по замене рельсошпальной решётки определяется по формуле (Lф), м пути:
Lф =lсут∙Δn,
где lсут - суточная производительность ПМС, м пути;
Δn - периодичность предоставления окон для замены рельсошпальной решетки, согласно заданию Δn=3.

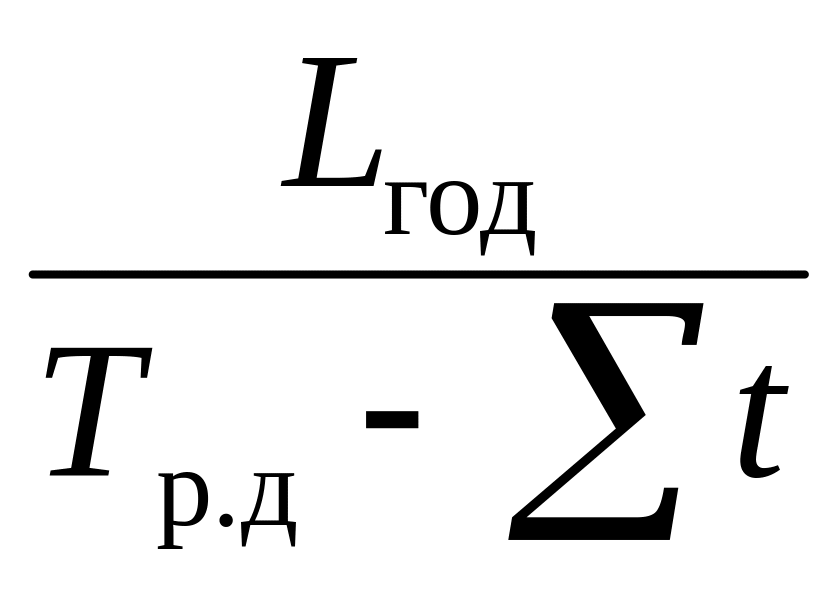

Суточная производительность ПМС определяется по формуле (lсут), м пути:

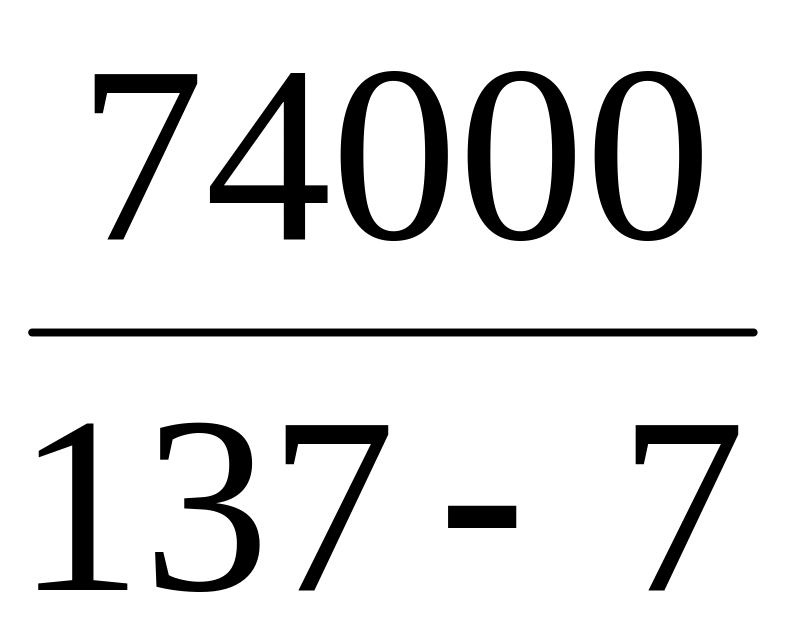

lсут
=
,
где
- годовой
объем работ поданному виду ремонта,
согласно з
заданию
=
74 км;

- количество
рабочих дней для выполнения заданного
объёма р
работ, по заданию
= 137 рабочих дней;
- время
для развертывания и свертывания всего
комплекса
работ данного вида, принято = 7 дней.
lсут
=
= 545(м ⁄день),
=
545∙3 =1635≈ 1650 (м пути в день).
Для дальнейших расчетов принимаем Lф = 1650 м пути.
2.2. Определение коэффициента потерь рабочего времени

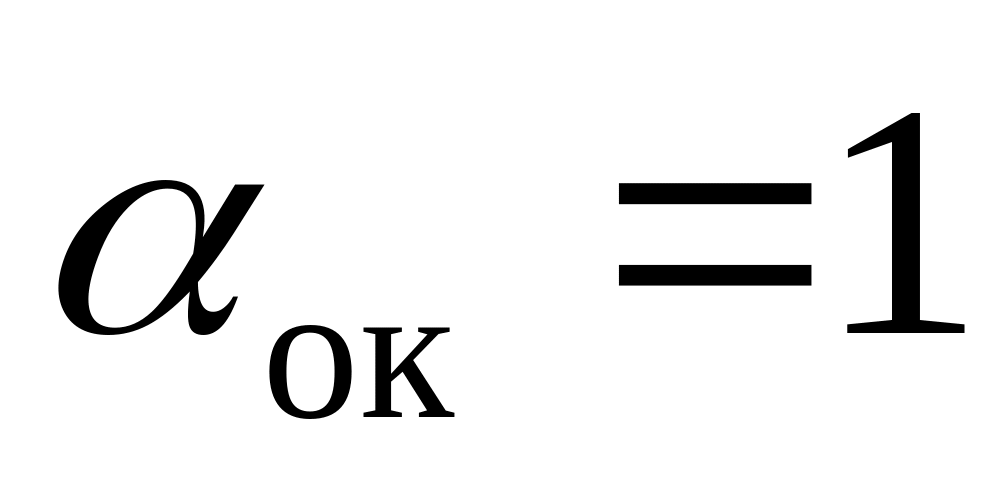

Коэффициент потерь рабочего времени в окно для однопутного участка:

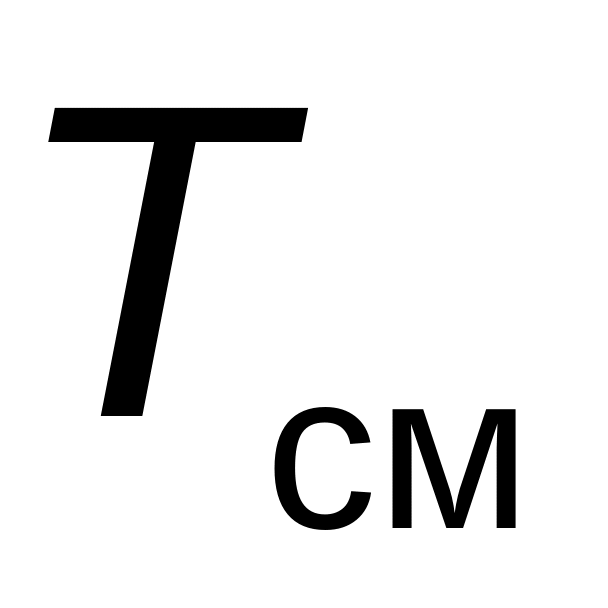

Коэффициент потерь рабочего времени вне окна определяется по формуле:
,
где
- продолжительность
смены
=
480 мин;
- время
на пропуск поездов, следующих ремонтируемому
участку, мин;
- время
на пропуск поездов по соседнему пути,
мин.

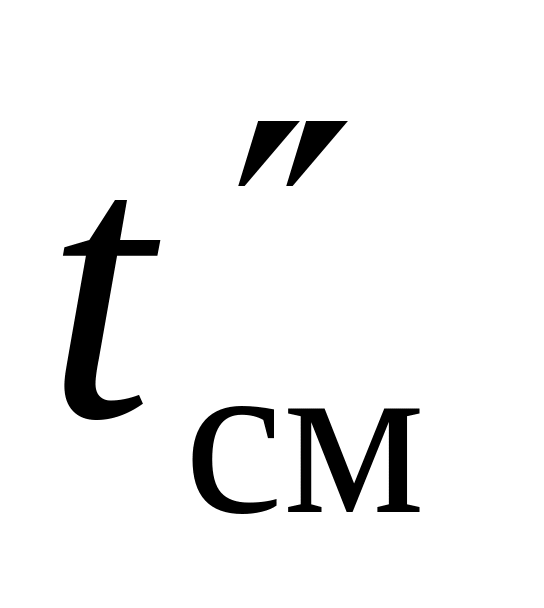

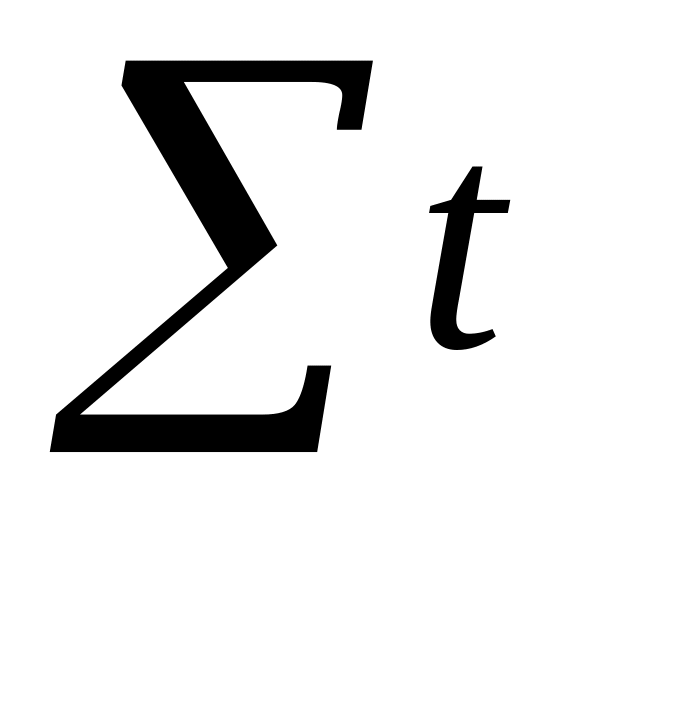

Время на переходы в рабочей зоне ,мин, определяется формуле:
,
где
- время

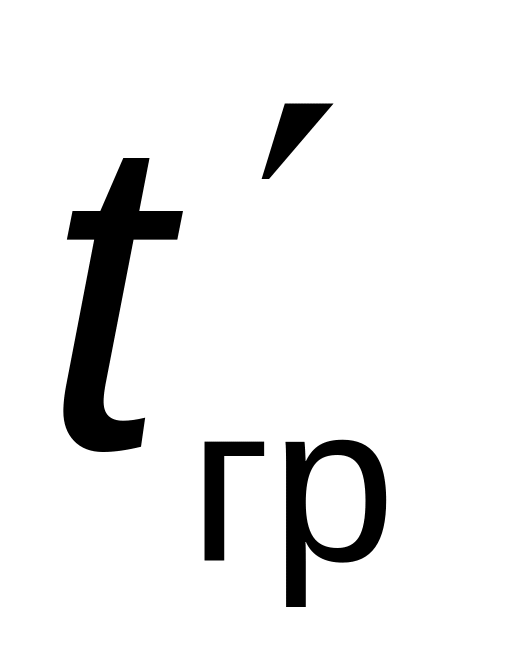

на пропуск одного грузового поезда
по
ремонтируемому участку = 3,9 мин;
- время
на пропуск одного пассажирского поезда
по ремонтируемому участку
=
2,6 мин;
- время
на пропуск одного пригородного поезда
по ремонтируемому участку
=
2,08 мин;
- количество
грузовых поездов в смену, поезд/смена;
- количество
пассажирских поездов в смену, поезд/смена;
- количество
пригородных поездов в смену, поезд/смена.

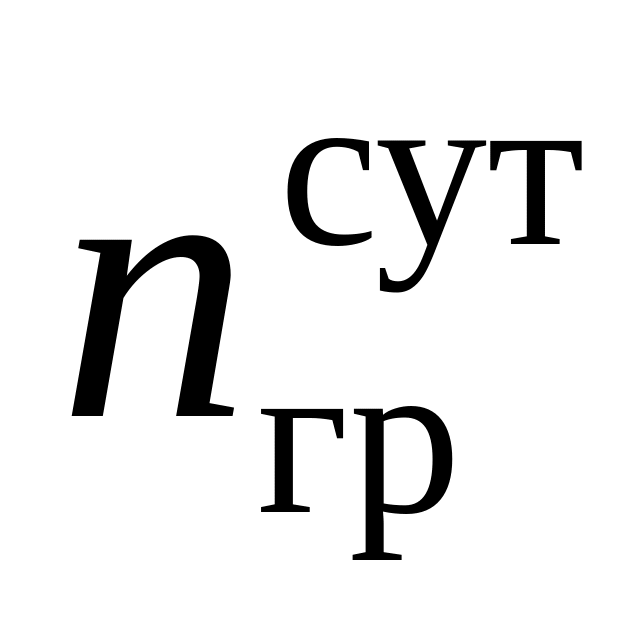

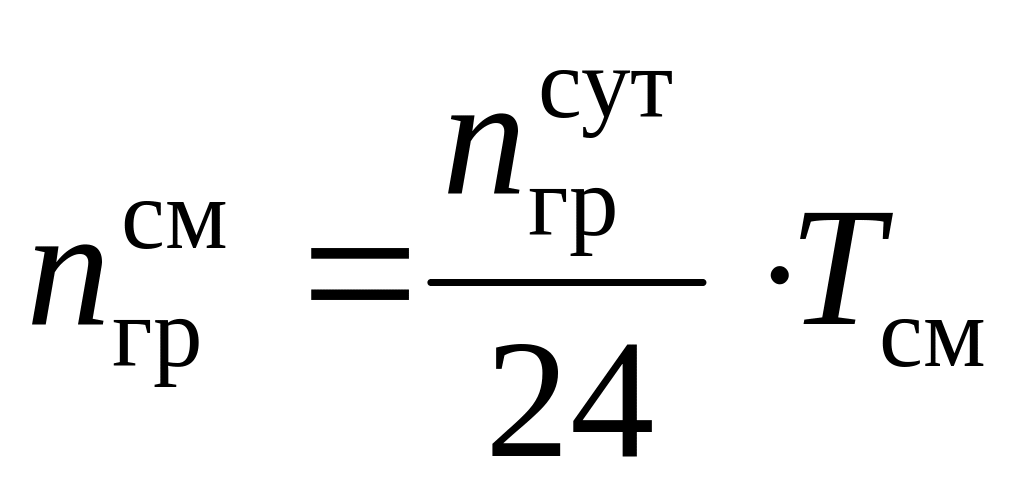

Количество грузовых поездов в смену, поезд/смена, находится по формуле:
,
где
- количество
грузовых поездов в сутки;

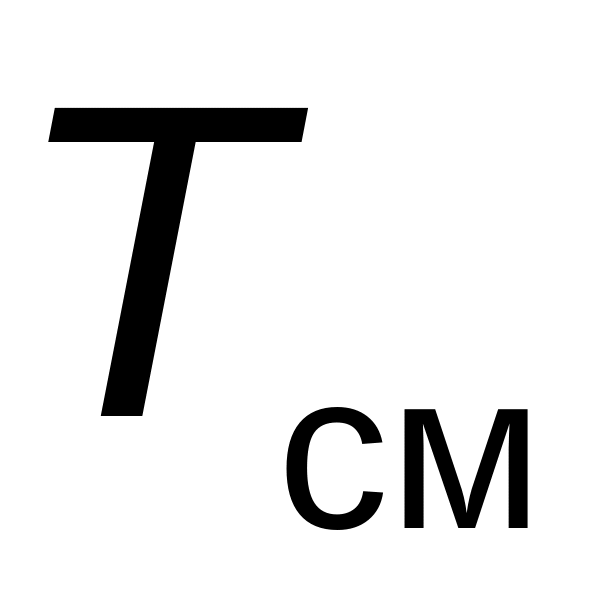

- продолжительность
смены
=
8 часов.

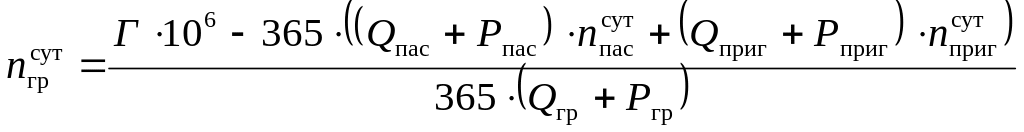

Количество грузовых поездов в сутки, поезд/сут, определяется по формуле:
,

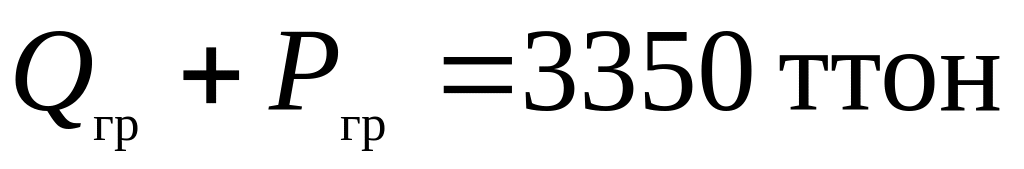

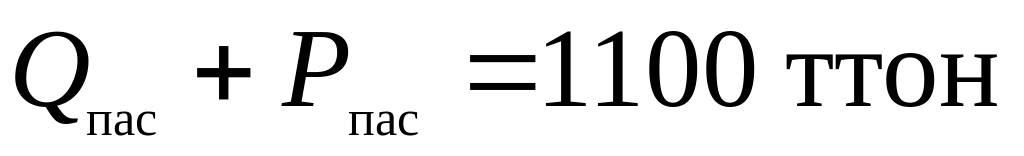

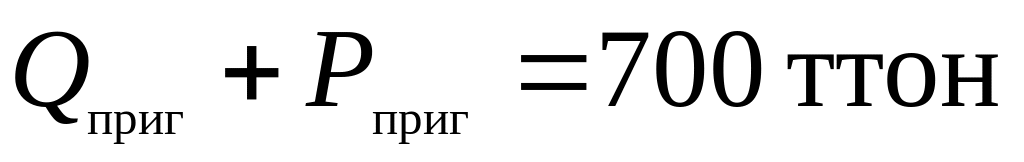

где Г - грузонапряженность участка Г =49 млн. ткм брутто на км в год;
- вес
поезда соответственно каждой категории
,
,
;
- количество
пассажирских поездов в сутки
= 8 поезд/сут;
- количество
пригородных поездов в сутки
= 12 поезд/сут.

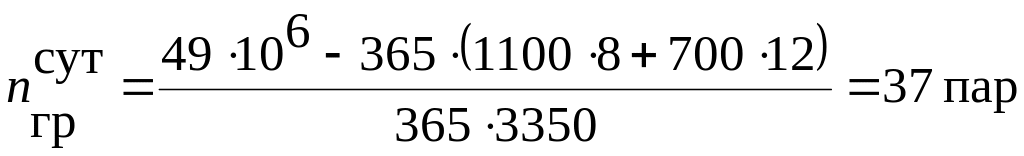

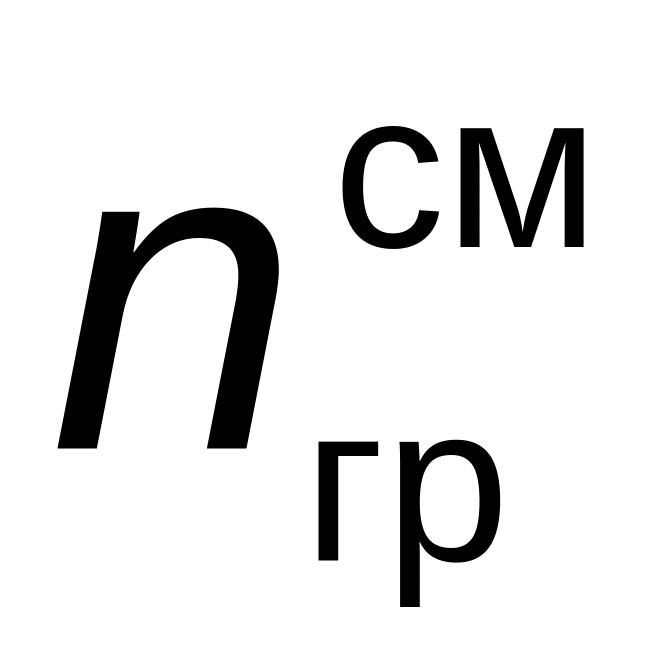

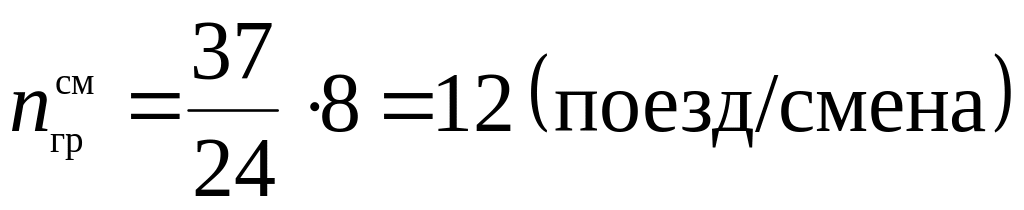

Таким образом, количество грузовых поездов в сутки:
.
.

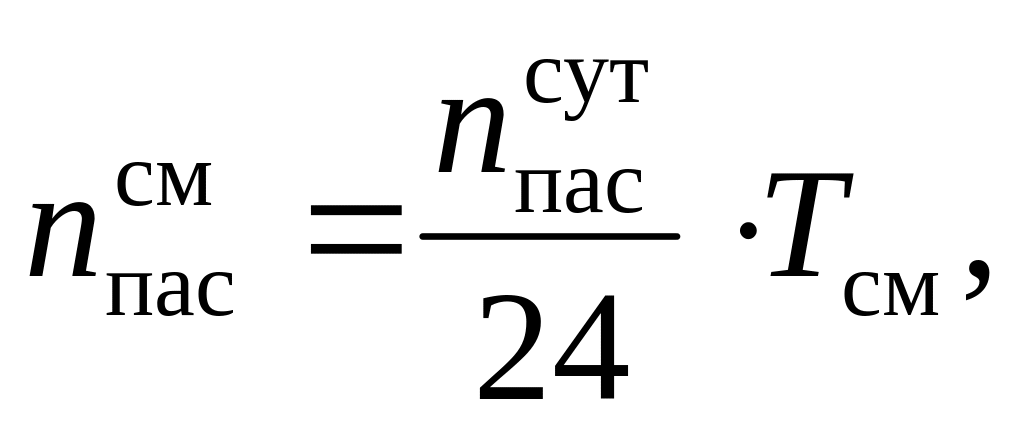

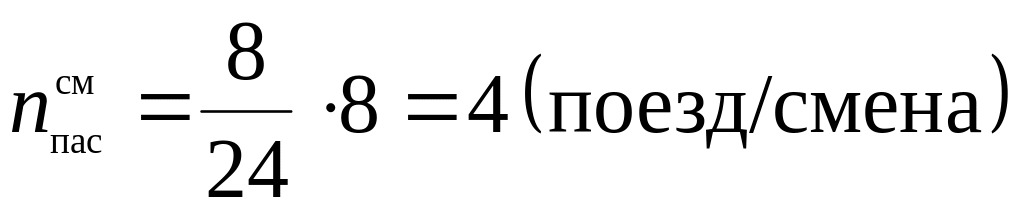

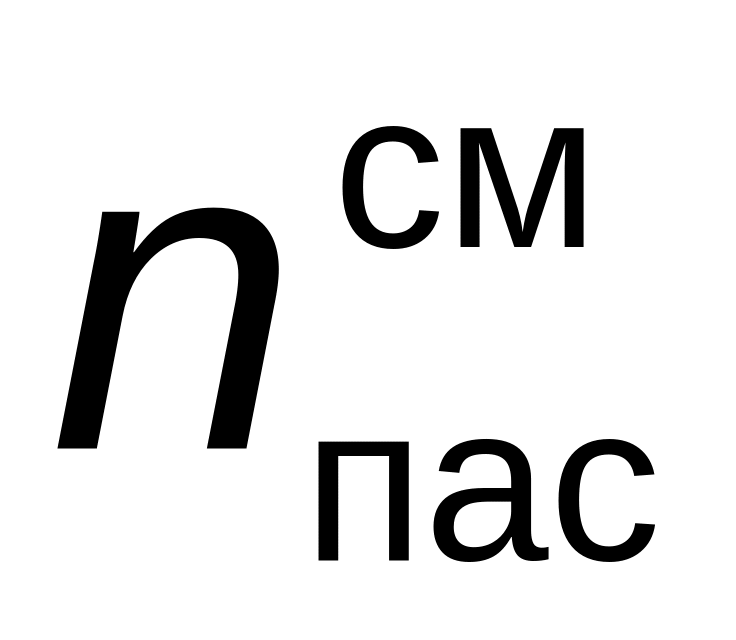

Количество пассажирских поездов в смену, поезд/смена, находится по формуле:
где - количество пассажирских поездов в сутки = 8 поезд/сут;
.

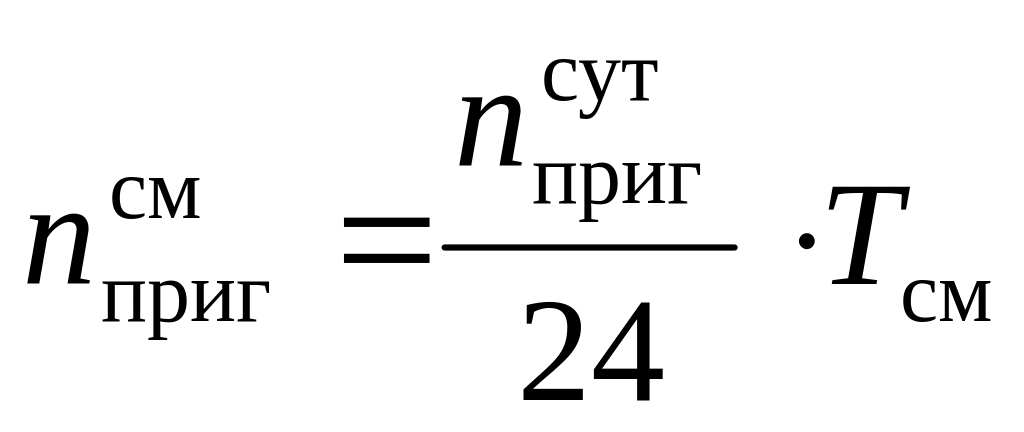

Количество пригородных поездов в смену, поезд/смена, определяется по формуле:
,
где
- количество
пассажирских поездов в сутки
= 12 поезд/сут;
.
Таким образом, время на пропуск поездов по ремонтируемому участку будет равно:
.

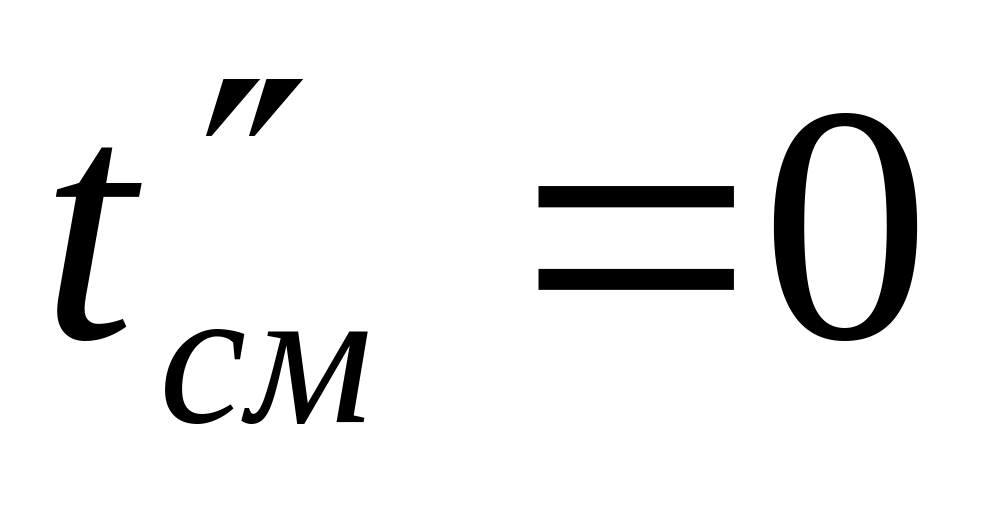

Время на пропуск поездов по соседнему пути, мин, принимается равным нулю, работы ведутся на однопутном участке.

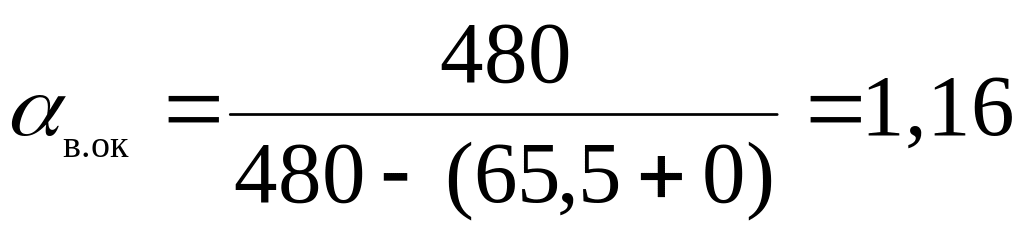

Таким образом, коэффициент потерь рабочего времени вне окна будет равен:
