4.10 Армирование ствола

К работам при армировке относят установку расстрелов, навеску проводников и тормозных (парашютных) канатов, монтаж лестничного отделения и опорных конструкций для труб и кабелей различного назначения. Армирование стволов может производиться как после окончания проходки и крепления ствола (последовательно), так и одновременно с ними (параллельно).

При жёсткой армировке в пояснительной записке приводится рисунок контрольного яруса и точки схода отвесов для правильной установки расстрелов.

В работе обосновывается и принимается технологическая схема армирования ствола. Приводится последовательность подготовительных работ для перехода от проходки ствола к его армированию. Рассматривается технология производства работ и рассчитывается организация работ по армированию ствола [2, 3, 11, 15, 16, 20, 26].

На вентиляционных воздухоподающих стволах, служащих запасными выходами, целесообразно выполнять конcольную армировку, а лестничное отделение монтировать из заготовленных на поверхности сборных конструкций («корзин»), которые крепятся анкерами к стенкам ствола.

График организации работ по армированию ствола, схемы армирования и конструкция армировки и её узлов приводятся на рисунках в пояснительной записке.

4.11 Техника безопасности и охрана труда

Мероприятия по технике безопасности и охране труда проводятся по всем основным производственным процессам [4, 10, 16, 26].

5 ОРГАНИЗАЦИЯ РАБОТ

5.1 Определение объёмов работ

Наиболее эффективной формой организации труда при проходке стволов является цикличный график, в котором отражаются взаимосвязь и последовательность выполнения проходческих операций, увязываемых в единый технологический процесс.

5.1.1 Определение объёмов работ при проходке ствола (на цикл)

Количество метров бурения шпуров на цикл WБУР принимается н основе паспорта буровзрывных работ. Объём погрузки породы WП , м3, в плотном теле:

WП = Sпр lц , (72)

где Sпр – площадь сечения ствола в проходке, м2; lц – подвигание забоя ствола за цикл, м. Принимается на основе паспорта буровзрывных работ.

Объём возведения бетонной крепи WБ , м3, определяется по формуле

WБ = (Sпр Sсв) lц , (73)

где Sсв – площадь поперечного сечения ствола в свету, м2.

Объём работ по наращиванию трубопроводов принимается кратным подвиганию забоя ствола за цикл.

5.1.2 Определение объёмов работ при установке

расстрелов (на 1 ярус)

Количество лунок WЛ, шт., количество расстрелов с классификацией по длине и профилю балки WР , шт., и количество сбалчиваемых расстрелов WРСБ, шт., принимаются по проекту.

5.1.3 Определение объёмов работ при

навеске проводников

Объём работ, м, по установке проводников определяется по формуле

Wпров = Р lпров , (74)

где Р – число ниток проводников в сечении ствола, определяется по чертежу; lпров – длина проводника, м.

Выделить длину спаренных и одинарных проводников.

5.1.4 Определение объёмов работ при устройстве

лестничного отделения

Объём работ, м, по устройству лестничного отделения:

WЛО = lА , (75)

где lА – расстояние между ярусами расстрелов, м.

5.2 Расчёт графика цикличности по проходке ствола

5.2.1 Расчёт трудоемкости работ процессов цикла

Расчёты трудоёмкости и определение расценок каждого вида работ проходческого цикла производятся по паспортной карточке (см. табл. 16) на основе единых норм и расценок на строительные работы [33]. В работе расчёт делается только для преобладающих и наиболее крепких пород, которые были выбраны при проектировании буровзрывных работ, а в пояснительной записке отмечается: «Расчёт выполнен для участка ствола между отметками от ... до ... м для породы с коэффициентом крепости  = ... и притоке воды в ствол Q = ... м3/ч».

Расчёт трудоёмкости и расценок работ по армированию ствола выполняется аналогично.

Таблица 16

Расчёт трудоёмкости и расценок работ

проходческого цикла

Наименование

работ

Ед. измерения

Объём работ

По ЕНиР

Поправочный коэффициент

Принятая норма

5х7х8

Трудоемкость,

чел.-ч (3х9)

Принятая

расценка, руб. (6х7х8)

Основная

зарплата, руб. (3х11)

обоснова-

ние

норма

времени

расценка, руб.

на

глубину

на

водоприток

1

2

3

4

5

6

7

8

9

10

11

1 Бурение шпуров

2 Погрузка породы

3 Крепление

4 Наращивание

трубопроводов

ИТОГО на цикл

на 1 м ствола

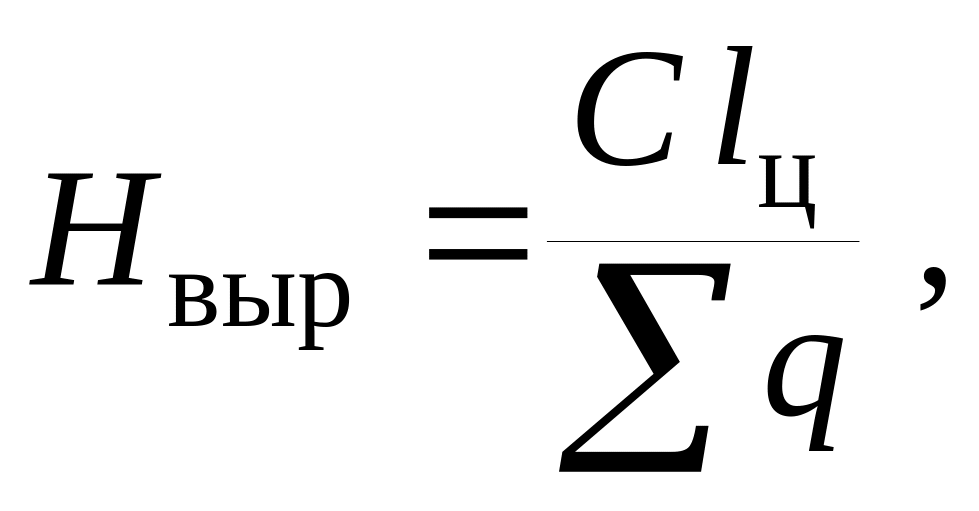

Комплексная норма выработки:

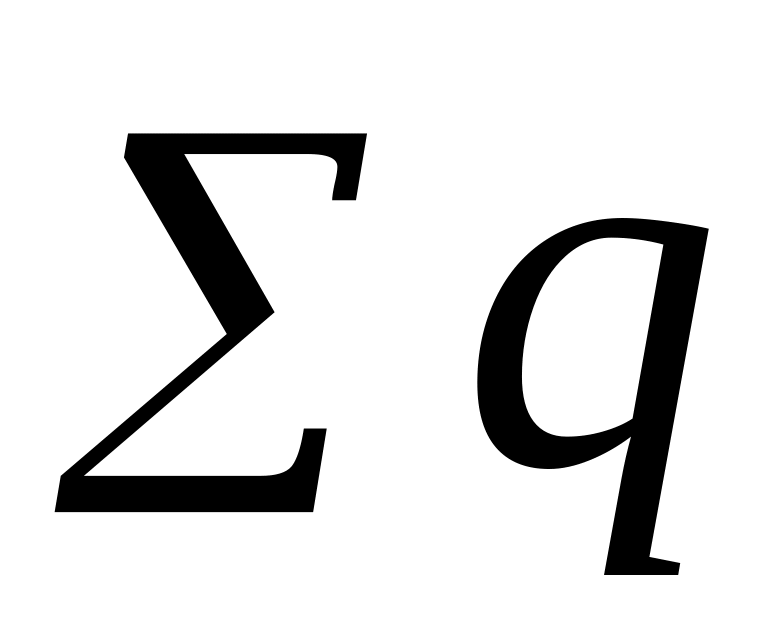

(76)

где С – продолжительность смены, ч; – суммарная трудоёмкость работ проходческого цикла, чел.-ч.
