- •Методичні рекомендації
- •«Підйомно-транспортні пристрої та засоби механізації»
- •Протокол від «____»_______________2013 року №______ Завідувач кафедри доктор технічних наук, професор _____________________ (Прохорова і.А.)
- •Тематика курсового проекту
- •Структура курсового проекту
- •Методика виконання графічної частини
- •3. Визначення складу і розмірів вантажопотоків
- •4. Вибір і обґрунтування обладнання і підйомно-транспортних засобів по переходах ткацького виробництва
- •5. Визначення параметрів складів та їх обладнання
- •6. Визначення основних параметрів і кількості підлогового внутришньофабричного транспорту
- •6.1. Електронавантажувач
- •6.2. Електротягач
- •7. Визначення основних параметрів і кількості підвісних видів внутришньофабричного транспорту
- •7.1. Кран мостовий (кран-балка)
- •7.2. Електроталь
- •7.3. Електротягач підвісний
- •7.4. Підвісний ланцюговий конвеєр
- •7.5. Щілинний ланцюговий конвеєр
- •8. Характеристика транспортного засобу
- •9. Техніка безпеки при виконанні транспортних робіт
- •Заключення
- •Список літератури
- •Захист курсового проекту
- •Типові помилки студентів при виконанні курсового проекту
6. Визначення основних параметрів і кількості підлогового внутришньофабричного транспорту
Підлогові транспортні засоби з довільною трасою руху отримали широке застосування на текстильних підприємствах.
Вантажопотік здійснюється за допомогою електронавантажувачів та електротягачів з використанням причіпних візків (для рівниці, пряжі та ін.).
6.1. Електронавантажувач

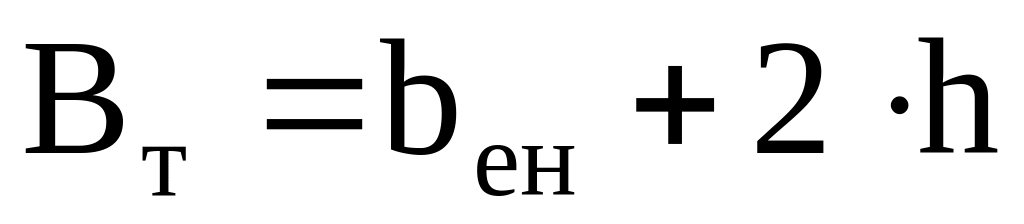

Ширина транспортного (допоміжного) проїзду приблизно може обчислюватися за формулою:
,
м
(6.1)
де bен – ширина електронавантажувача, м;
h – зазор безпеки (0,2 м).
Час, який витрачається на один рейс (тривалість транспортного циклу):
,
хв
(6.2)
де (tз + tр) – час, який витрачається на завантаження і розвантаження, хв;
А – коефіцієнт, який враховує позапланові простої (на особисті потреби та ін.) (1,3…1.6);
L – середня відстань при перевезенні (за планом ткацького виробництва), м;
V1 – швидкість переміщення з вантажем, м/хв.;
V2 – швидкість переміщення без вантажу, м/хв;
t – час простою і очікування, 10 хв.

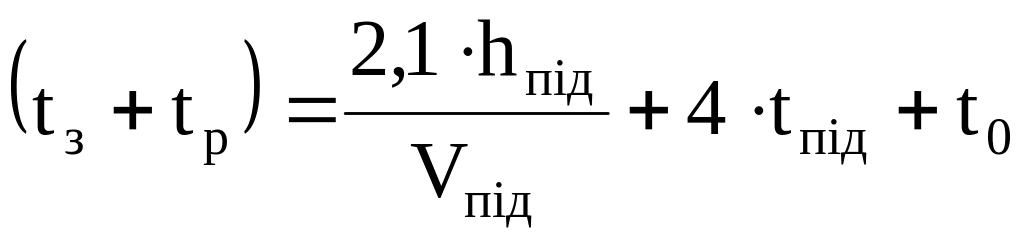

Час, який витрачається на завантаження і розвантаження:
,
хв
(6.3)
де tпід – час підйому рами, 0,25 хв;
t0 – час, який витрачається на захват вантажу і звільнення, 0,9 хв.

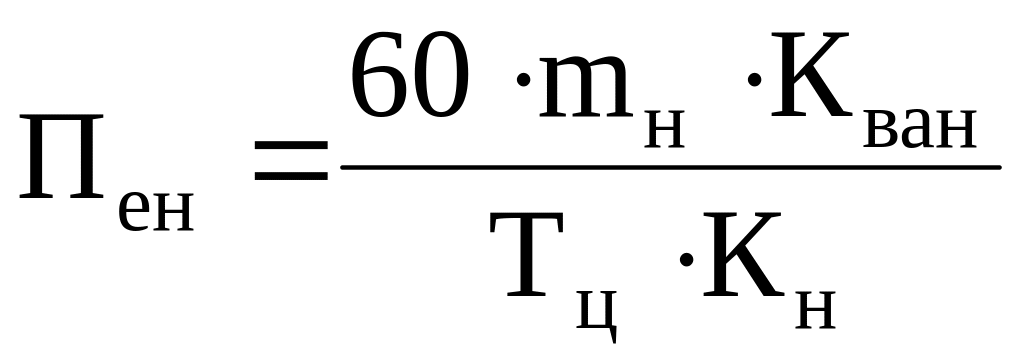

Продуктивність електронавантажувача:
,
кг/год
(6.4)
де mн – номінальна вантажопідйомність, кг;
Кван – коефіцієнт використання вантажопідйомності;
Тц – тривалість транспортного циклу (час, який витрачається на один рейс), хв;
Кн – коефіцієнт нерівномірності вантажопотоку (1,2…1,25).
Коефіцієнт використання вантажопідйомності:
,
(6.5)
де mван – маса вантажу, який перевозиться за один рейс (з тарою), кг.

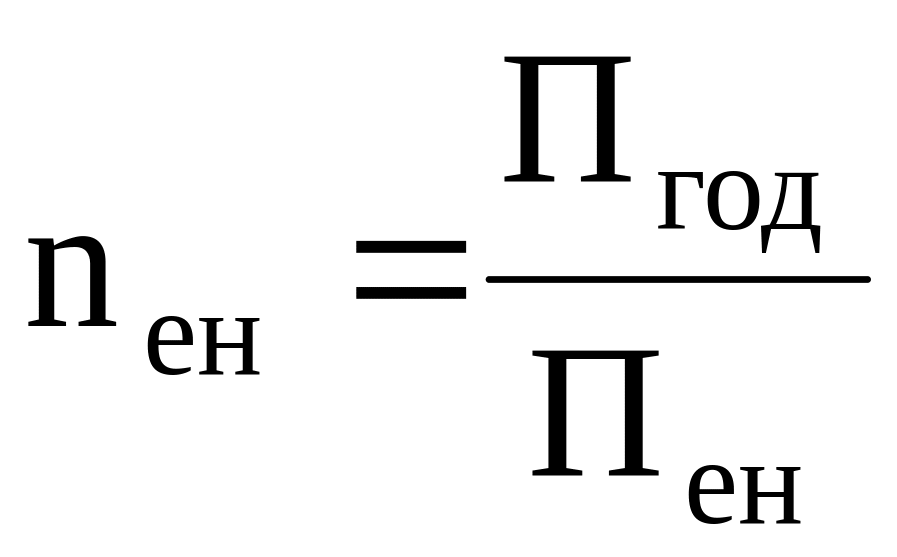

Необхідна кількість електронавантажувачів:
,
(6.6)
де Пгод – годинний вантажопотік (годинна потреба у напівфабрикатах), кг/год;
Пен – продуктивність електронавантажувача, кг/год.
До встановлення приймається кількість електронавантажувачів, яка дорівнює найближчому більшому цілому числу.
6.2. Електротягач
Ширина транспортного проходу:
,
м
(6.7)
де h – зазор безпеки (0,2 м);
R – мінімальний радіус повороту (1,6 м);
д – довжина дишла (0,4 м);
віз – довжина причіпного візка, м;
nвіз – кількість причіпних візків.
Кількість причіпних візків приймають з таким розрахунком, щоб загальна маса вантажу на причепі не перевищувала 1500 кг.
7. Визначення основних параметрів і кількості підвісних видів внутришньофабричного транспорту
7.1. Кран мостовий (кран-балка)

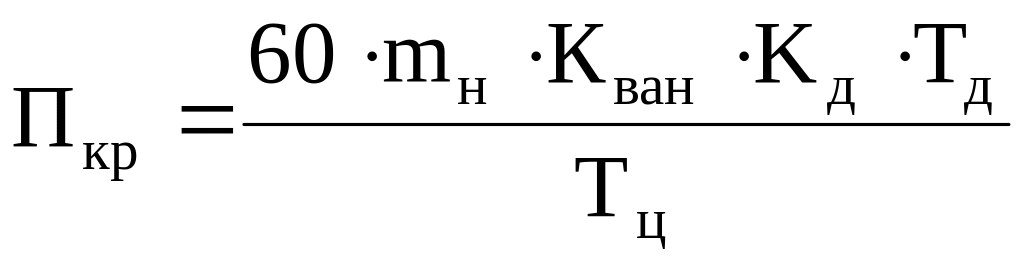

Продуктивність мостового крану:
,
кг/год
(7.1)
де Кван – коефіцієнт використання вантажопідйомності крану;
Кд – коефіцієнт використання крану за добу;
Тд – добовий фонд часу, год.;
Тц – тривалість транспортного циклу.
Коефіцієнт використання вантажопідйомності крану:
,
(7.2)
де mван – маса вантажу, який підіймається (з тарою), кг.

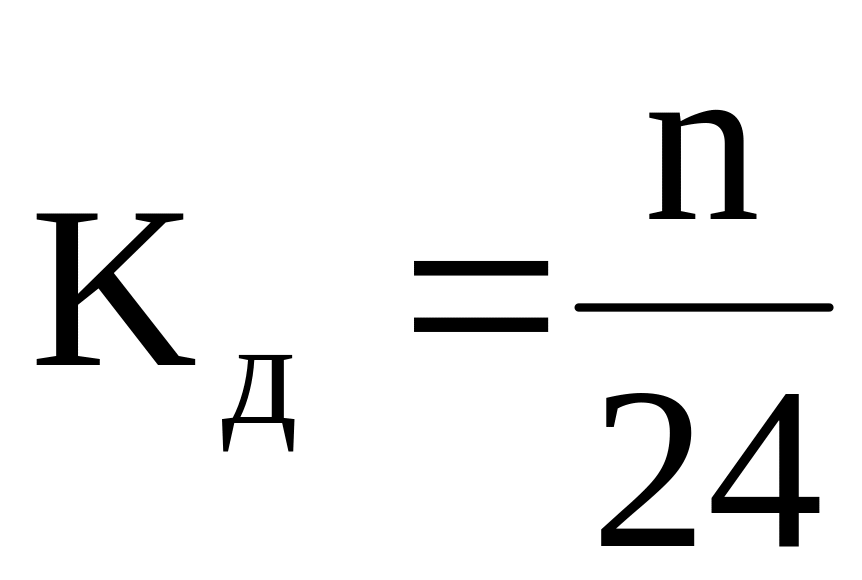

Коефіцієнт використання крану за добу:
,
(7.3)
де n – число годин роботи за добу (беруть з виробничої програми).

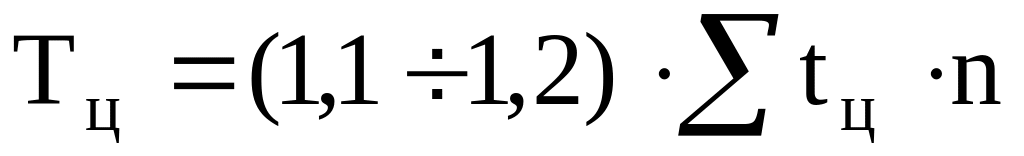

Тривалість транспортного циклу:
,
(7.4)
де (1,1 1,2) – коефіцієнт, який враховує втрати часу на розгін і гальмування крану;
tц – час, який необхідний для виконання однієї транспортної операції (визначається за довідниками), хв;
n – число транспортних операцій у циклі.
Необхідна кількість кранів:
,
(7.5)
де Пчас – об’єм переробки вантажів (годинний вантажопотік), кг.
До встановлення приймається кількість мостових кранів, яка дорівнює найближчому більшому цілому числу.
