7. Технология устройства фундаментов из свай заводского изготовления.

1. Забивкой молотами: - механическими; - паровоздушными: *одиночного действия, *двойного действия (м. также использ. для выдергивания свай); - дизельмолоты: *штанговые, *трубчатые; - гидромолоты; - бензомолоты; - фрикционные.

2. Вибрацией: применяются низкочастотные 300-500 колеб/мин и высокочастотные более 700 колеб/мин (для свай небольшой массы). Применяют при погружении в несвязные грунты.

3. Вдавливание (самый энергоемкий способ).

4. Завинчивание (винтовые сваи): выполн. кабестанами, завинчивающими устройствами МЗС-13.

5. Сбрасыванием.

6. Гидроподмывом. Одна труба на 1-1,5м периметра. Кол-во труб 2. Рабочее давление: 4атм – песок, 10атм – связные грунты. Вода м. подаваться по трубам или в полость сваи. Погружение производиться на отметку превышающую на 1-1,5м проектную.

7. Буроопускной: применяется в плотных и мерзлых грунтах.

8. Бурозабивной:  скважины <  сваи. Не нужно заполнять пазухи.

9. Комбинированные методы: *вибрация + вдавливание, * вибрация + удар (вибромолоты), * вибрация+подмыв, *забивка+подмыв.

Для погружения свай использ. копры и копровое оборудование (навесное) (Рис.1).

По технологическим возможностям копры м.б.: - простые (неповоротные); - полууниверсальные (не выполняют какую-либо операцию); - универсальные (выполн. поворот вокруг оси, наклон направляющей мачты, изменение вылета). По ходовой части: гусеничные, пневмоколесные, шагающие, рельсовые, плавучие.

Погружение свай выполняется по схемам: *рядовая схема (чаще применяется в несвязных грунтах) (Рис.2), *спиральная схема (в малосжимаемых (Рис.3а) и сильносжимаемых (Рис.3б) грунтах), *секционная схема - обеспечивает более равномерное нарушение структуры грунта, где важно в связных грунтах (Рис.4).

Состав операций:

1)Копер устанавливается над точкой погружения сваи.

2) Выполняется подтаскивание сваи к копру, сваи складируются в штабеля до 2м высотой не более 4 рядов, укладываются сваи на подкладки и прокладки (при длине сваи до 12м разгруж. 2-х, 4-х ветвевым стропом; более 12м – траверсой). 3) Заводим сваю с ее подъемом в направляющие копра, устанавливаем ее над точкой погружения в вертикальном положении. 4) На оголовок сваи опускается наголовник с молотом. 5) Производится погружение сваи до получения проектного отказа. 6) Копер перемещается на новую позицию. 7) Производится срубка голов сваи. 8) Отгибаются стержни арматуры, устраивается ростверк

5. Технология производства работ по устройству фундаментов и стен подвалов из сборных элементах

К наиболее распространенным типам фундаментов можно отнести ленточные фундаменты. Они бывают из сборных бетонных и железобетонных элементов, сборно-монолитные и монолитные, а также из бутовой и бутобетонной кладки. Ленточные фундаменты обычно возводят при строительстве домов с тяжелыми стенами (бетонными, каменными, кирпичными и т.п.) и железобетонными перекрытиями, а также в случаях, когда под домом устраивают цокольный или подвальный этаж, где можно разместить котельную, сауну, душевую, туалет, бассейн, комнату отдыха, мастерскую, кладовую, подземный гараж или другие помещения. Даже в домах с фундаментами мелкого заложения, где не предусмотрено строительство подвала, возводят ленточные фундаменты. При этом застройщик выбирает из всех типов фундаментов в основном фундаменты из готовых сборных блоков. Сборные фундаменты могут применяться при любых грунтах с соблюдением конструктивных мероприятий. При сильносжимаемых грунтах, а также при неравномерном напластовании грунтов, значительно отличающихся своей сжимаемостью, следует предусматривать армированный шов (сетка ячейкой 10x10 см из арматуры D 8AIII) поверх блоков-подушек и железобетонный пояс сечением 25x25 см (30x60 см) из арматуры D 10AIII, укладываемый по верхнему ряду стеновых фундаментных блоков (см. рис. 1).

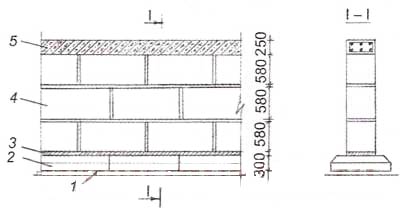

Рис. 1. Ленточный фундамент из сборных элементов с монолитным поясом: 1 — песчаная подготовка толщиной до 10 см; 2 — элементы ленточного фундамента (ФЛ); 3 — армированный шов; 4 — блоки бетонные для стен подвалов (ФБС); 5 — железобетонный пояс

Ленточные сплошные фундаменты из сборных элементов

Перед монтажом сборных ленточных фундаментов переносят на основание и закрепляют на нем оси возводимого дома и наружные контуры фундаментных блоков, а на сборных элементах размечают осевые риски. Чтобы понять, что такое оси, посмотрите на рис. 2.

Монтаж фундаментных блоков в плане необходимо производить относительно разбивочных осей по двум взаимно перпендикулярным направлениям, совмещая осевые риски фундаментов с ориентирами, закрепленными на основании, или контролируя правильность установки геодезическими приборами.

Монтаж следует начинать с установки маячных блоков в углах здания и на пересечениях осей. К монтажу рядовых блоков приступают только после выверки положения маячных блоков в плане и по высоте. Положение в плане контролируют измерением длин сторон фундамента, а для определения прямоугольности — измерением расстояний по диагонали. Высотное положение определяют нивелиром, а при его отсутствии — водяным уровнем.

Фундаментные блоки следует монтировать на выровненный до проектной отметки слой песка толщиной до 10 см. Монтаж блоков фундаментов на покрытые водой или снегом основания не допускается. Фундаментные стеновые блоки кладут на раствор с перевязкой вертикальных швов, глубина которой должна быть не менее 0,4 высоты блока (рис. 3, а) при малосжимаемых грунтах и не менее высоты блока при сильносжимаемых, просадочных и набухающих грунтах (рис. 3, б). Например, при высоте блока 580 мм минимальная глубина при варианте рис. 3, a 0,4h = 232 мм, при варианте рис. 32, б h = h = 580 мм.

Рядовые блоки устанавливают, ориентируя низ по обрезу блоков нижнего ряда, верх — по разбивочной оси. Блоки наружных стен, устанавливаемые ниже уровня грунта, необходимо выравнивать по внутренней стороне стены, а выше — по наружной. Сборные элементы монтируют на подготовленную постель из цементного раствора. Вертикальные стыки между блоками по мере их монтажа заполняют раствором - сначала обмазывают густым цементным раствором швы снаружи, а затем заполняют стыки раствором с уплотнением методом штыкования, используя для этого гладкие арматурные стержни диаметром 16—22 мм.

При строительстве фундамента с подвалом на сухих непучинистых грунтах бетонные блоки стен подвалов марки ФБС можно монтировать непосредственно на выровненное песком основание грунта. Такой вариант конструкции без использования элементов ленточного фундамента марки ФЛ применяют и при устройстве малозаглубленного фундамента.
