2.2. Методика складання плану механізованих робіт на період

Планування здійснюється шляхом визначення річного виробни­чого завдання і складання робочих планів на період.

Розробку плану механізованих робіт на заданий період починаємо із складання робочого плану-графіка виконання окремих технологічних операцій за зміну по кожному трактору. Маючи обсяг робіт на період і кількість тракторів та необхідних машин, закріплених за господарством, підраховують виконання заданого обсягу з кожного виду робіт за зміну. На підставі плану окремих видів робіт, строків і послідовності обробітку окремих ділянок для кожного відділення розробляють плани маршруту переїзду агрегатів. Обов'язковою умовою під час складання плану на цей період є поєднання і послідовність виконання окремих робіт.

Графік виконання робіт на відповідний період повинен передбачити:

виконання всіх робіт у кращі агротехнічні строки, встановлені для кожної культури;

обумовлений зв'язок і послідовність виконання операцій.

Планування механізованих тракторних робіт є основою у вико­ристанні машин у сільськогосподарському виробництві. Планування механізованих робіт проводиться на підставі складених технологічних карт для кожної культури зокрема, відповідно до складеної і затвердженої сівозміни в господарстві.

Для проведення польових робіт можуть бути складені плани механізованих робіт на цілий рік і робочі плани на відповідний період. Робочі плани є також і планами-графіками використання машин.

Для складання планів механізованих робіт і планів-графіків потрібно мати вихідні дані: перелік використаних операцій, площу полів, агротехнічні строки виконання операцій (кількість днів), склад агрегатів, виробіток за зміну, витрату палива на одиницю роботи.

Планування механізованих робіт є ефективним тоді, коли воно проводиться з урахуванням інноваційних технологій вирощування сільськогосподарських культур.

Правильне і своєчасне планування механізованих робіт буде сприяти підвищенню продуктивності агрегатів, збільшенню валового збору врожаю.

Розробка і складання плану-графіка на період

Планування робіт на період базується на лінійному програ­муванні. Для цього використовують стандартні програми для ЕОМ і ПОМ. Під час розробки цих програм необхідно:

  • правильно спланувати виконання технологічної операції;

  • визначити обсяг робіт;

  • на підставі типових норм або норм, розроблених у господарст­ві, для кожного агрегату записати норми виробітку;

  • враховуючи важливість виконання технологічної операції у відповідні агротехнічні строки, обґрунтувати коефіцієнт змінності;

  • на підставі норм виробітку і коефіцієнта змінності визначати денну продуктивність агрегату;

  • знаючи обсяг робіт і денну продуктивність агрегату, визначити оптимальну кількість робочих днів і строки їх виконання;

  • на підставі попередніх розрахунків підібрати необхідну кількість МТА;

  • виходячи з нормативних потреб витрати палива й обсягу робіт, визначити витрату палива на вказаний період.

Таким чином можна визначити раціональну структуру МТА, тобто типи і кількість машин для кожного господарства. Для кожного типового господарства розраховують оптимальний склад МТП на певний період з урахуванням енергетичних і транспортних засобів та машин загального призначення.

Ефективність використання машин у сільському господарстві значною мірою залежить від своєчасного і якісного складання плану-графіка.

Під час складання плану-графіка для сільськогосподарського підприємства, фермерського господарства потрібно підібрати такі марки тракторів і сільськогосподарських машин, які б найбільше відповідали конкретним виробничим умовам, новим технологіям.

Склад МТП повинен задовольняти основні вимоги:

- забезпечувати високий рівень механізації робіт під час вирощування і збирання сільськогосподарських культур, а також використання машин на загальногосподарських роботах;

- відповідати агротехнічним вимогам щодо якості робіт і виконувати їх у стислі агротехнічні строки;

- раціонально поєднувати енергетичні засоби з сільськогоспо­дарськими машинами, щоб з найменшою їх кількістю виконувати більше різноманітних операцій.

Під час вибору типів і марок тракторів потрібно враховувати:

- природно-кліматичні умови, тип ґрунту і рельєф місцевості;

- сільськогосподарські культури, які вирощуються в господарстві;

- розміри полів, їх конфігурацію;

- характер виконуваних виробничих операцій (оранка, культивація, боронування тощо).

Остаточно марочний склад тракторів і сільськогосподарських машин формується під час складання технологічних карт на вирощування та збирання відповідних сільськогосподарських культур.

Для визначення загального обсягу механізованих робіт у господарстві та складання плану їх виконання потрібно мати техноло­гічні карти на вирощування сільськогосподарських культур, а також обсяг робіт, не пов'язаних з рослинництвом, що приблизно становить 10 % від загального обсягу робіт у рослинництві.

Технологічні карти на вирощування та збирання сільськогоспо­дарських культур студенти беруть у господарстві і виписують лише ті операції, які виконуються в період, зазначений у завданні дипломного проекту.

Графи плану механізованих робіт заповнюються за формою, поданою у табл.2.1.

У графу 1 „Шифр операції” проставляють порядковий номер і цей номер закріплюється за операцією, під якою вона буде проходити в наступних розрахунках.

У графу 2 „Назва с/г операції” записують роботи, які визначені технологічними картами. Однакові операції можна групувати, якщо вони виконуються в однакові календарні строки і до них ставляться однакові агротехнічні вимоги.

У графу 3 „Одиниці виміру” проставляють назви одиниць, в яких вимірюються обсяги робіт.

У графу 4 „Обсяг робіт у фізичних одиницях” записують обсяг з технологічних карт. Для згрупованих операцій в графу проставляють їх суму.

У графу 5 „Марка трактора” записують марку трактора.

У графу 6 „Марка сільськогосподарських машин” записують марку машини, яка забезпечує високу якість виконання даної операції найбільш раціонально агрегатується з даною маркою трактора.

У графу 7 „Кількість машин в агрегаті” проставляють кількість сільськогосподарських машин в агрегаті.

У графу 8 „Змінна норма виробітку” дані беруть з „Типових норм виробітку”.

У графу 9 „Календарні строки виконання” проставляють строки, в які найбільш доцільно виконувати дану операцію, виходячи з агротехнічних вимог у даній природнокліматичній зоні.

У графу 10 „Кількість робочих днів” проставляють оптимальну кількість робочих днів згідно з агротехнічними вимогами.

У графу 11 „Коефіцієнт змінності” проставляють число яке показує скільки змін працює агрегат, виконуючи дану операцію.

7 год=1; 10 год=1,5; 14 год=2

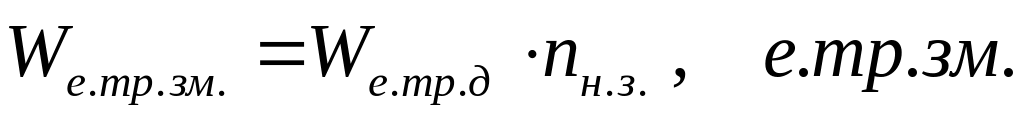

Графа 12 „Кількість нормозмін” обчислюють за формулою:

(2.1)

– обсяг робіт в фізичних одиницях;

– змінна норма виробітку;

Приклад

Потрібно визначити кількість нормозмін для виконання операції „Лущення стерні”.

= 100 га; = 66,2 га/зм

Підставивши вихідні дані у формулу, отримуємо:

Графа 13 „Змінна еталонна продуктивність” заповнюється в залежності від вибраної марки трактора.(Додаток Б табл. 10)

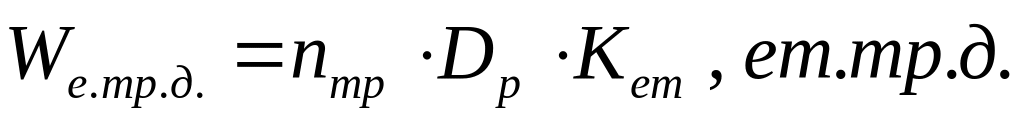

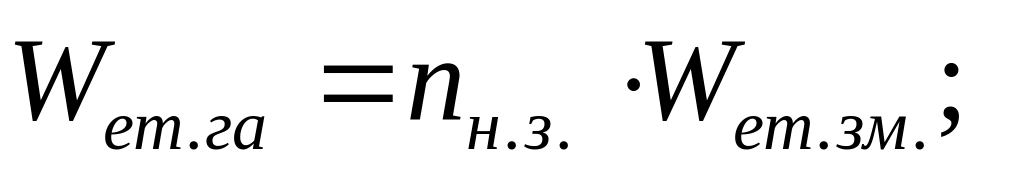

Графа 14 „Обсяг роботи в еталонних га” визначають за формулою:

ум.ет.га (2.2)

– кількість нормозмін,

– змінна еталонна продуктивність;

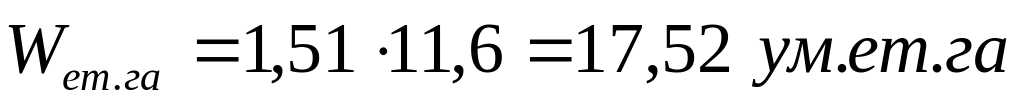

Приклад

Потрібно визначити обсяг робіт в еталонних гектарах для виконання операції „Лущення стерні”.

Підставивши вихідні дані у формулу, отримуємо:

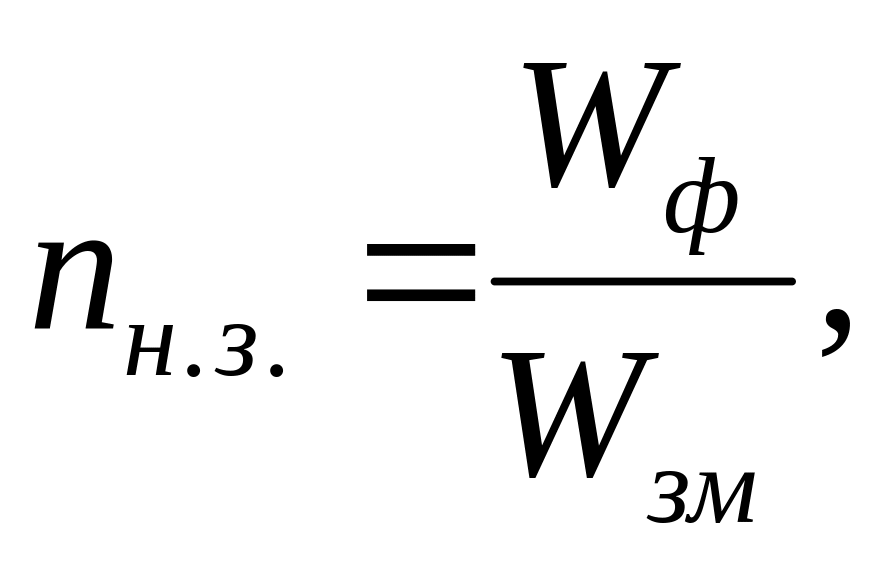

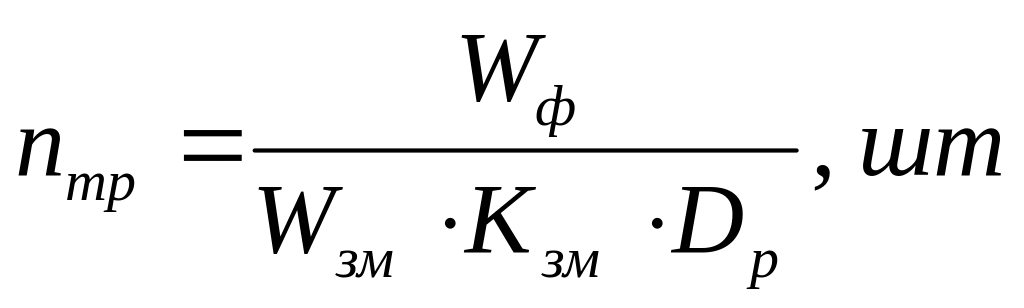

Графа 15 „Потрібна кількість тракторів” обчислюється за формулою:

(2.3)

– обсяг робіт у фізичних одиницях;

– змінна норма виробітку;

– коефіцієнт змінності;

– кількість робочих днів.

Приклад

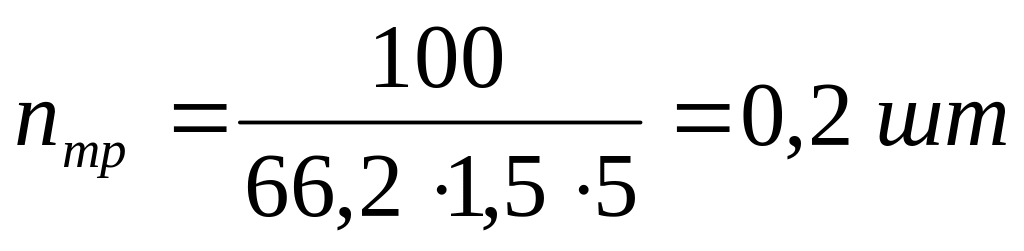

Потрібно визначити кількість тракторів для виконання операції „Лущення стерні”.

Підставивши вихідні дані у формулу, отримуємо:

Приймаємо 1 трактор.

Графа 16 „Потрібна кількість сільськогосподарських машин”

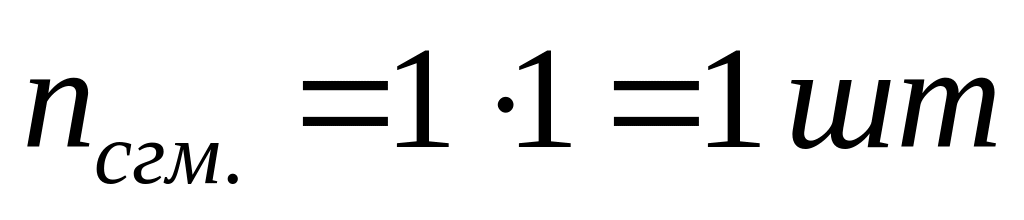

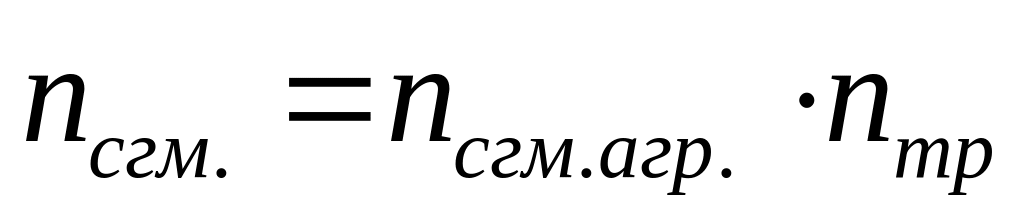

; шт (2.4)

– кількість сільськогосподарських машин в агрегаті;

– потрібна кількість тракторів.

Приклад

Потрібно визначити кількість сільськогосподарських машин для виконання операції „Лущення стерні”.

Підставивши вихідні дані у формулу, отримуємо:

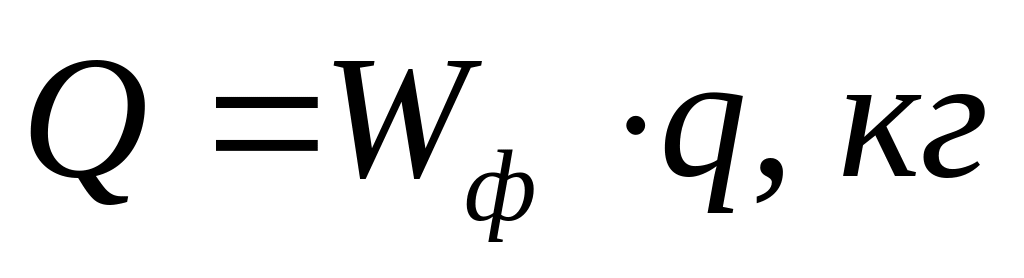

Графа 17 „Витрати палива на одиницю роботи” визначають за формулою:

(2.5)

де , , – відповідно годинна витрата палива під навантаженням при робочому ході, при холостих поворотах і при зупинках; кг/год(додаток Б табл. 6)

, , – час на роботу під навантаженням, при холостих поворотах, при зупинках; год.

Приклад

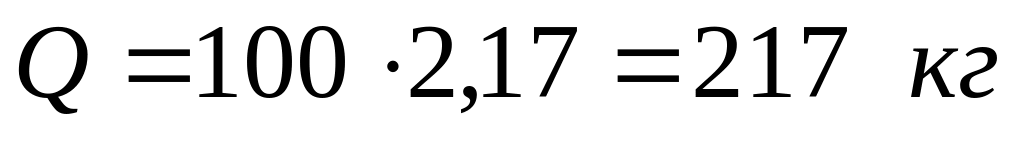

Потрібно визначити витрати палива на одиницю роботи для виконання операції „Лущення стерні”.

Підставивши вихідні дані у формулу, отримуємо:

Графа 18 „Витрати палива всього” обчислюють за формулою:

(2.6)

де - обсяг робіт у фізичних одиницях;

– витрати палива на одиницю роботи.

Приклад

Потрібно визначити витрати палива на весь обсяг робіт для виконання операції „Лущення стерні”.

Підставивши вихідні дані у формулу, отримуємо:

Графа 19 „Відпрацьовано еталонних трактороднів” визначають за формулою:

(2.7)

де – потрібна кількість тракторів;

– кількість робочих днів;

– коефіцієнт переведення фізичних тракторів в умовні еталонні трактори (Додаток Б табл. 10)

Приклад

Потрібно визначити кількість відпрацьованих еталонних трактороднів для виконання операції „Лущення стерні”.

Підставивши вихідні дані у формулу, отримуємо:

Графа 20 „Відпрацьовано еталонних тракторозмін” обчислюють за формулою:

(2.8)

де – відпрацьовано еталонних трактороднів;

- кількість нормозмін.

Таблиця 2.1. План механізованих робіт на ________________ період

Шифр операції

Назва с.г. операції та короткі агровимоги до неї

Одиниці виміру

Обсяг робіт,

в фізичних одиницях

Склад агрегату

Змінна норма виробітку

Календарні строки виконання

Кількість робочих днів

Коефіцієнт змінності

Кількість нормозмін

Змінна еталонна продуктивність

Обсяг робіт,

ет. га

Потрібна кількість

Витрати палива

Відпрацьо-

вано еталонних

Марка

Кількість в агрегаті

Трактора

С.г. машини

тракторів

с.г. машин

на одиницю роботи

всього

Трактороднів

Тракторозмін

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

4

Сівба цукрових буряків з одночасним внесенням добрив 80кг/га; 0,18т/га; 4см.

га

150

МТЗ-80

ССТ-12

1

17

13.4

-

16.4

3

1,5

8,82

4,9

43,22

2

2

2,5

375

4,2

12,4

Приклад

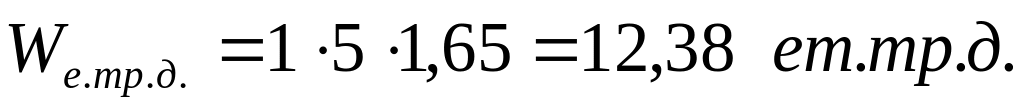

Потрібно визначити кількість відпрацьованих еталонних тракторозмін для виконання операції „Лущення стерні”.

Підставивши вихідні дані у формулу, отримуємо:
