7. Возведение з/п бульдозерами.

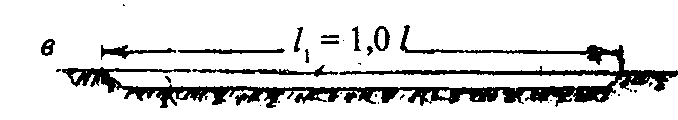

Применение: для отсыпки насыпей высотой до 1,0-1,5 м из боковых резервов, для продольного перемещения грунта из выемок в насыпи при даль­ности до 30-50 м, а на уклонах в сторону перемещения грунта - до -70-100 м, для устройства полунасыпей-полувыемок на косогорах, неглубоких выемок (до 1-1,5 м) и для планировочных работ. Грунты: все виды грунтов, в том числе и предварительно разрыхленные тяжелые полускальные и скальные. Лучше всего разрабатываются грунты оптимальной влажности. На сыпучих и вязких грунтах - производительность сильно снижается. Цикл работ: зарезания, перемещения грунта, укладки грунта в насыпь; возвраще­ния машины в забой на холостом ходу. Схемы зарезания: Зарезание, которое долж­но осуществляться таким образом, чтобы перед отвалом набирался наиболь­ший объем грунта при наименьшей затрате времени, достигается а) гребенчатым зарезанием.

б) клиновое зарезание при легких грунтах, оставшиеся гребни срезают бульдозером или автогрейдером; в) равномерное зарезание наборе грунта под уклон, снятия стружки постоянной толщины при планиро­вочных работах. Производительность: Тсм -продолжительность смены; кв - коэф-т использования сменного време­ни; tц – продолжительность одного цикла; gr -объем грунта, перемещаемый за один рейс, в пересчете на плотное тело, м3; кy - коэф-т условий выполнения работ. Для повышения производительности: при перемещении грун­та двумя машинами, идущими рядом на расстоянии 0,3-0,5 м друг от друга, потери грунта < почти вдвое, а П > примерно на 15-20 %, по возможности увеличивать объем перемещаемого грунта(установка открылков, использование гребенчатой или клиновой схемы зарезания) и сокращать время цикла (выбор рациональных схем разработки).

8. Возведение з/п автогрейдерами.

Применение: преиму­щественно для профилирования (последовательные продоль­ные зарезания грунта в полосе кюветов и поперечным перемещениям его к оси земляного полотна), т. е. для постройки дорог с нулевыми или очень небольшими (до 0,25-0,30 м) рабочими отметками. Грунты: разработки легких и средних грунтов на ровных участках местности при на­личии большого фронта работ. Технологический процесс: • снятие дернового покрова (когда это требуется);• пробивка линии первого зарезания,•резание грунта в резерве;•перемещение и укладка грунта в насыпь;•послойное уплотнение грунта;

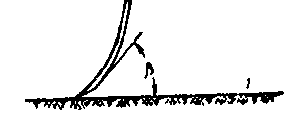

•окончательная планировка насыпи и резервов. Для успешной работы автогрейдера требуется правильная установка ножа, характеризуемая углами захвата, резания и наклона. Углы: β-резания, α-захвата, γ-наклона. Пробивка линии первого зарезания является очень ответственной oпeрацией, тк от очертания первой борозды зависят все последующие про­ходки. Пробивку обычно делают путем зарезания вдоль кольев, обозначаю­щих линию первого зарезания. Грунт в резерве или кювете разрабатывается от наружной (Δ сечение) или внутрен­ней бровки ( сеч). Преимущество внутренней: более продуктивная, площадь поперечного сечения больше, нет необходимости выравнивать поверхность, разрыхлять по всей поверхности. Схема профелирования: Необходимо: 1.Определение числа проходов на вырезание nз =w кз/f (w-S попер.сеч боковой канавы, кз –коэф-т перекрытия проходов при резании гр., f- S попер.сеч стружки грунта, вырезаемой при проходе автогрейдером. 2. Определение число прахов на перемещение nп =L nз кп/ lп (L- расстояние от центра тяжести половины сечения насыпи до центр тяжести поперечного сечения канавы, кп – коэф-т перекрытия проходов при перемещениях грунта, lп - дальность перемещения грунт за один проход автогрейдера. 3. Определение общего число проходов n= nз + nп + nотд (nотд -количество проходов автогрейдера на отделку откосов (2-3 прохода)). ! Число проходов автогрейдера зависит от глубины и ширины боковых канав или резерва, от ширины з/п, длины ножа грейдера и группы грунта. Производительность: Тсм - продолжительность смены, ч; kв – коэф-т использования сменного времени; а - длина захватки (рабочего участка), м; t - общее время, необходимое для возведения полотна на одном рабочем участке; ку – коэф-т условий выполнения работ. Для повышения производительности: своевременная заточка ножа, мастерство, правильная установка отвала с ножом.
