- •1. Понятия: «технология», «организация», «механизация», комплексная
- •6. Возведение з/п скреперами.
- •7. Возведение з/п бульдозерами.
- •8. Возведение з/п автогрейдерами.
- •9. Уплотнение грунтов
- •10. Контроль плотности и влажности грунтов
- •11. Гидромеханизация земл. Работ.
- •13. Взрывные методы производства работ при возведении зп.
- •14. Отделка и укрепление откосов земляного полотна.
- •15. Возведение насыпей при полном и частичном выторфовывании на болотах 1 типа
- •17. Возведение насыпей на болотах с дренажными прорезями и вертикальными дренами
- •18. Применение взрывных работ при возведении насыпей на болотах.
- •19. Особенности возведения земполотна в горных условиях при нескальных грунтах.
- •20. Разработка скальных и полускальных грунтов в горных условиях
- •21. Вечная мерзлота
- •22. Технология уплотнения щебеночных оснований и покрытий
- •23. Методика определения дальности возки песка и гравийных материалов из притрассовых карьеров.
- •25. Строительство гравийных оснований и покрытий
- •27. Постройка покрытий методом пропитки
- •26. Строит-во оснований и покрытий из грунтов, укрепленных неорг вяжущими.
- •31. Устройство покрытий и оснований методом смешения на дороге.
- •32. Возможные дефекты покрытий, устроенных методом поверхностной обработки. Способы устранения дефектов.
- •29 Укрепление грунтов золами тэс
- •Вопрос 21 неполный
1. Понятия: «технология», «организация», «механизация», комплексная
механизация», «автоматизация», «индустриализация». Состав дорожностроительных работ.
Технология – наука о мастерстве строит. дела. Организация работ – опред. сроков работ, планирования, управления работ. Механизация работ – замена ручного труда машинным. Комплексная механизация – разумное сочетание технических хар-к машин. (емкость самосвала в 3-4 р. > емк. ковша). Автоматизация стр-ва – замена работы людей на работу автоматов, применение саморегулирующих технических средств. Цель автоматизации — повышение производительности труда, улучшение качества продукции, оптимизация управления, устранение человека от производств, опасных для здоровья. Легче автоматизировать базовые работы (на заводе), чем линейные (на линии). Индустриализация пр-ва – основные элементы(продукция) изготавл. на заводе, а на линии произв. сборка конструкции. Для повыш. качества отдельных эл-ов. (а/б произв. на заводе, а укладка на линии) Состав дор-стр. работ: 1. строит-монтажные (работы кот. производятся на строит. площадке, на линии) 2. заготовительные (заготовка песка, грунта, а/б и ц/б, смесей) 3. транспортные (перевозка всего – конструкций, балок, людей). ДСР бывают линейные(постоянно выполняемые и эпизодически вып.- укл.труб) и сосредоточенные.
2. Поточный метод строительства. Его характеристика.
При поточном методе работы выполняются специализированным отрядам и звеньям непрерывным равномерным потоком работ.
П
реимущества
поточного метода:1. Высокая специализация,
повышение квалификации, повышение
производительности и качества. 2.
Наибольший процент использования
техники. 3. После проведения работ(проходе
потока) обеспечивается возможность
открытия движения.Недостатки:1. Трудности
на участках сосредоточенных работ. 2.
Потеря времени за периоды свертывания
и развертывания работ.Организация работ
потока: 1. Оценить характер предстоящих
работ, разделить линейные и сосредоточенные
работы. 2. Определить скорость потока
V=L/T
(L-
длина участка, Т- время строительства)
3. Оценить время различных потоков. 4.
Формирование отрядов и звеньев, назначение
сменности работ(в 1 или 2 смены) 5.
Определение захватки. Должна быть = или
кратна сменной производительности.
Основывается на работе ведущей машины.
Резервные захватки между отрядами.
В
се
работы -> объектный поток = сумме
специализированных потоков. Спец-ый
поток –совокупность частных потоков(стр-во
ЗП, ДО). Частный поток – выполняется
один вид или элемент сооружения (дополнит.
слой основания, 1 слой покрытия).
3. Основные требования к ЗП и грунтам.
Хорошее состояние ЗП достигается правильным выбором:
1. конструкции ЗП. 2. Устройством надежного водоотвода. 3. Своевременной эксплуатацией (устранение повреждений). 4.Способа укладки грунта ЗП, уплотнения. 5. Устройство надежного основания под ЗП. Конструкцию ЗП назначают в зав-ти от категории дороги, типа ДО, местных природных условий, с учетом дор-клим. Зоны, особенностей местности по характеру поверх. ? и степени увлажнения. Нельзя использовать типовые профили: 1.насыпь и выемка высотой > 12м. 2.сложные инженерно-геологич. условия (косогор круче 1:3, при оползне, оврагах, карстах) 3. В выемках и насыпях с глинистыми грунтами при опасности потери прочности. 4. При устройстве полотна гидромеханизацией или массовыми взрывными работами. Требования к грунтам: 1. Пылеватые грунты в I-III ДКЗ – нижняя часть основания. 2. Верхняя часть ЗП (1м) во II ДКЗ нужно отсыпать из не пылеватых, песчаных и супесчаных грунтов. 3. В III ДКЗ не пучинистые грунты обязательно в верхней части ЗП на 0,8-1 м. 4. На сопряжении с мостами – не пучинистый дренирующий гр. 5. Не допускается примен. илистых гр. 6. Отсыпка произв. слоями из однородных гр., толщиной назначенной в зависимости от средств уплотнения. 7. Малодренирующие на низ, хор. дрен. – верх. 8. При уширении гр. д.б. схожим или лучше. 9. Отсыпка произв. при влажности = оптимальной. 10. Поперечн. Уклон 40 пром. от оси к обочинам. По характеру разработки: 1. легкие гр.(песок, супесь, раст. гр.) 2. средние(песок, раст. гр, суглинок) 3.тяжелые 4. Очень тяжелые (крупн. галька, дресва) 5.-11. скальные гр
4. Состав земляных работ. Подготовительные работы.
С
остав
земл. раб: подгот. р., формиров.
водно-теплового режима, устр-во ЗП
различными механизмами, уплотн. грунтов
ЗП, укрепительные работы при устр-ве
ЗП. Подг. Работы:1. организационно-технические,
выполняемые до начала производства
работ. 2. подготовительные общестроительные,
вып-е до начала и частично во время пр-ва
осн. работ. 3. спец. подготовительные,
предшествующие сооружению эл-ов дор.
констр.(ЗП, основания, покрытия). 1:
подготовка технической, договорной,
финансовой док-ции, провед. тендера,
освобожд. жилых помещений. Эти работы
не входят в срок стр-ва АД. 2: устр. врем.
сооружений, огражд. уч-ка стр-ва. Включаются
в срок. Виды подг. работ: 1. Восстановление
и закрепл. трассы и полосы отвода. 2.
Расчитка дор. полосы. 3. Разбивка ЗП. 4.
Снятие раст. слоя. В 1: Закрепление полосы
отвода произв. путем установки столбов
в каждую сторону от оси дороги. Восст.
и закр. трассы произ-ся в целях перенести
в натуру и закрепить на местности
основные точки, опред-ие положение
трассы: вершины углов поворота, пикетные
и плюсовые точки на прямых уч-ках, нач.
и кон. точки перех-х и круг. кривых, также
пр-ся нивелировка по оси дороги и разбивка
поперечников. Ось и пикетаж дор. закр.
кольями на прям. уч-ках через 100 м. на
длин. пр. уч-ках через 0.5-1 км уст. вехи.
На кривых. При r>500
м через 20 м колья, r
от 500 до 100 через 10 м, r<100
м через 5м.. Колышки на кривых закрепл.
перп. касательной. Во 2: нас< 1.5 м – пни
удаляются. Нас от 1.5 до 2 м – пни должны
срезаться в уровне поверхн. земли. если
высота нас. >2м то пни можно оставлять
не больше 10 см. Валка дер: 1. целыми дер.
вместе с корнями(поверхн-ая корн. сист,
осущ-ся бульд., тракт, лебедками,
древовалы). 2. спиливанием с послед.
корчевкой пней(при помощи бензом. пил).
3.Возм. Взрывной способ. В 3: Закрепл. на
местн. хар-х точек:ось полотна, сопряж
откосов насыпей и выемок и т.п. Высотная
разбивка: колья по оси полотна и выноски
их не реже чем через 100м. на обрезы. На
кольях раб.отметки выписывают. После
выс. отм: на уч-ках профилиров. Работ
через 10-50 м забив. колья по наружн. бровкам
кювета и линиям первого зарезания. При
разб. насыпей и выемок, забив. колья по
линии сопряж. откосов с поверхн. земли.
5. Возведение з/п экскаваторами.
Применение: сосредоточенные земляных работ больших объемов и преимущественно используются: •для устройства глубоких выемок с транспортировкой грунта в насыпи или отвалы; •возведения насыпей с доставкой грунта из карьеров или выемок; •разработки выемок и полувыемок на косогорах. Грунты: При помощи экскаваторов могут разрабатываться любые грунты, в том числе и разрыхленные скальные. Схемы работ: Зависит от ряда местных условий: длины и глубины выемки, типа машин, рельефа местности и пр. Устройство выемок экс-ом, оборудованным прямой лопатой, ведется путем продольных (при устройстве длинных выемок и ограниченном к-ве транспортных средств) или лобовых проходок (при устройстве коротких и глубоких выемок, тк к-во отдельных проходок из-за увеличения их глубины значительно сократится).

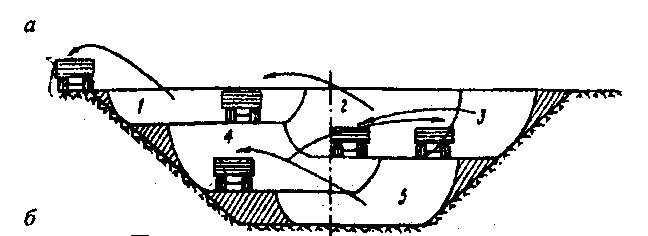

Схемы: а-разработка выемки сквозными проходами.
Выемка разрабатывается на всю длину, с погрузкой грунта на транспортные средства, пути движения которых располагаются сбоку, параллельно движению экс-ра
П
ервая
проходка незначительной глубины, вторая
делается глубже

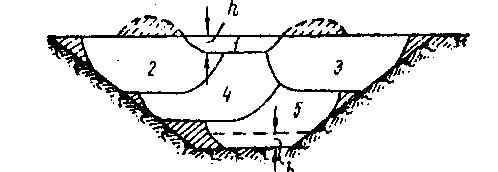

б- разработка выемки лобовыми проходами. Разработка
осуществляется при максимально возможной высоте забоя,
а транспорт подходит к экскаватору сзади по дну траншеи.
Чтобы уровнять или углубить последующие проходки использ.
пионерные траншеи. h-глубина пионерной траншеи.

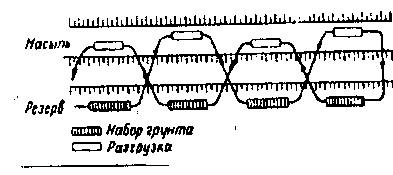

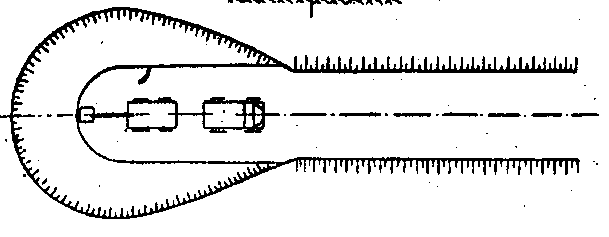

Экс-ры с канатно-ковшовым оборудование (драглайн) эффективны: при легких и средних гр. и достаточном фронте работ +для перемещения грунта в отвал. Производительность:
.
Тсм
Продолжительность смены; nц
практическое число циклов в минуту; g
геометрическая емкость ковша, м3;
кв
коэф-т использования сменного времени;
коэф-т наполнения ковша; ку
- коэф-т условий выполнения работ; кр
- коэф-т разрыхления грунта. Эффективной
работы экскаватора - своевременная
подача транспортных средств.
Количество
автосамосвалов (АВ) определено по формуле
время полного цикла АВ; время погрузки
одного АВ. Емкость тр. средства > 3-5
раза емкости ковша.
