- •1. Проект производства работ (ппр), его виды и соде6ржане. Исходные материалы по разработке ппр.
- •15. Монтаж покрытий двоякой положительной кривизны одноэтажных промышленных зданий.
- •25. Возведение зданий подъемом перекрытий. Способы производства работ, машины, механизмы, технологическая оснастка.
- •26. Возведение зданий из элементов комплектно-блочной поставки - из стальных конструкций типа «Кисловодск», «Канск».
- •30 Строительно-конструктивные решения монолитных и сборно-монолитных зданий. Методы возведения зданий.
- •31. Технологические схемы доставки, подачи, приемки и укладки бетонных смесей. Уход за бетоном.
- •39. Бетонирование конструкций методом набрызга.
- •42. Контроль качества при возведений монолитных бетонных и железобетонных конструкций.
- •49.Методы монтажа цилиндрических наземных резервуаров.
- •2 0. Конвейерная сборка и крупноблочный монтаж покрытий одноэтажных промышленных зданий.
- •24.Возведение зданий из объемных блоков (элементов). Машины, механизмы, оснастка.
- •34. Процессы, выполняемые при сооружении монолитных ж.Б. Фундаментов многопролетных промышленных зданий. Состав процессов, применяемые опалубки.
- •33. Темпы возведения зданий и интенсивность бетонирования. Методы ускорения темпов возведения зданий.
- •32. Комплексная механизация бет. И ж.Б. Работ при возведении зданий и сооружений.
- •43. Техника безопасности при производстве монолитных бетонных и железобетонных работ
- •7.1 Организация работ
- •7.2 Организация рабочих мест
- •7.3 Порядок производства работ
15. Монтаж покрытий двоякой положительной кривизны одноэтажных промышленных зданий.
М
онтаж
оболочек двоякоположит кривизны сост
из след проц: *укрупнит сборка блоков
панелей; *устанаовка, выверка и закрепление
контурных ферм; *укладка ПП; *замоноличивание
швов, стыков; *распалубливание
замоноличенных зон оболочек.
-установка лестн; -монтаж контурн ферм (3шт)
-сборка 2-х плит 3х6 и 3х6 (поднимают уже сборную); -все плиты закрепляют монтажной затяжкой, после замоноличивания их снимают.

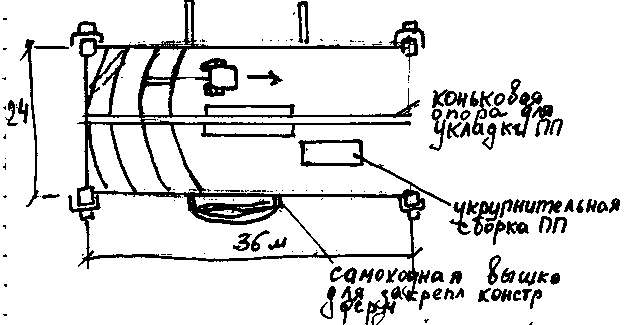

б) при шаге 24м взавис от кривизны ПП м\б 3х12 или 3х6
-
монтаж
ферм устанавл в той же послед-сти -изгот
монтажн оснастки;

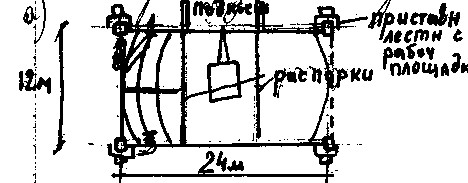

-каждая панель имеет свой номер (место укладки). Оболочки двоякой кривизны больших р-ров монтируют на переставных лесах, устанавливаемых под два-три ряда плит. Опорные леса сост из стоек и ферм. По спаренным фермам устанавливают плиты, а затем по ранее уложенным плиам укладывают промежуточный ряд плит. После замоноличивания швов и твердения бетона в плоскости поперечных швов устанавливают шпренгели из тросов и переставляют один ряд спаренных ферм на следующий ряд стоек. Затем монтир следующ два ряда плит. После окончания монтажа всей оболочки снимают стойки, спаренные фермы и тросовые шпренгели.
17.
Возведение каркасно-панельных ж\б зд с
применением групповых кондукторов,
РШИ. Машины и механизмы, технологическая
оснастка. Групповые
средства оснастки не увеличивают
скорость монтажа. Применяются при
поточном стр-ве. Группов кондукт замен:
4 одиночных, раб площ, подмости. Габариты
5х5 для зд с шагом колонн 6х6. В практике
многоэтажного, стр-ва использ пространств
шарнирно-связевые кондукторы.
Р

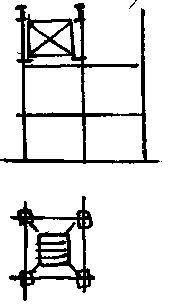

амно-шарнирный
индикатор (РШИ) (рис.) сост из плавающей
шарнирной рамы с системой смонтированных
на ней хомутов-упоров, связей, тяг и
фиксаторов. РШИ устанавл на перекрытии
или основании и обеспечивает принудительную
фиксацию эл-тов каркаса с заданной
точностью, их временное крепление в
проектном положении. Для удобства
ведения работ индикатор снабжается
системой подмостей и поворотных люлек.
Для врем крепления колонн по углам рамы
установлены четыре хомута-упора, которые
фиксируют монтируемые эл-ты по граням
и могут занимать транспортное и рабочее
положения. Хомуты-упоры не препятствуют
установке ригелей и распорных плит. В
процессе установки колонн ее прижимают
хомутами к двум граням. В хомутах имеются
вставки, позволяющие монтировать колонны
сечением 400 х 400, 300 х 300 и 400 х 600 мм.
Подмости
служат рабочим местом монтажников и
сварщиков, обеспечивая им свободный
доступ к узлам монтируемых элементов
и безопасные условия работ.
Система
поворотных люлек, расположенных на
подмостях в двух уровнях, обеспечивает
безопасный выход рабочих для обработки
узлов примыкания. Для монтажа каркасн
зд исп 4 шарнирно—связевых кондуктора.
К-рые объедин горизонт связями в продольн
и поперечн направл. При нечетном кол-ве
пролетов исп шарн-связ кондукторы на
две колонны. Констр такой сист и принцип
ее действ подобны РШИ.
18.Монтаж цилиндрических покрытий одноэтажных промышленных зданий. Отдельные типы цилиндр оболочек предварительно собирают в укрупненные блоки на земле.
Размер блока в некотор случаях доводят до всей длины от одного до др ряда колонн. Такую оболочку замоноличивают на земле с натяжением арматуры и в целом виде поднимают кранами. Некотор типии длинных цилиндр оболоч монтир в проектном положении на передвижных подмостях. Также их можно предварительно укрупнять попарно на земле с раскреплением временными затяжками. После установки всех укрупнительных блоков производят натяжение арматуры, замоноличивают стыки и швы. По достижении бетоном необходимой прочности подмости переставляют в след секцию. Т.к все плиты одинковые монтаж можно начинать не только с крайнего рядя, но и со среднего пролета.

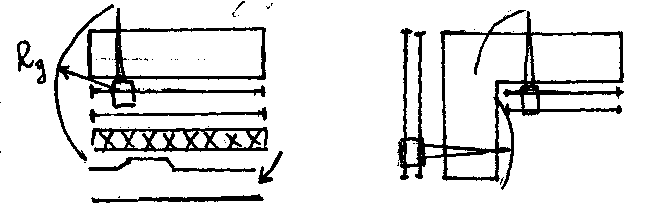

19 Возведение одноэтажных зданий из металлических конструкций. Способы производства работ, машины, механизмы, технологическая оснастка. Мет констр экономически целесообразно применять при возвед каркасов пром зд тяжелого типа с пролетом более 30 м, каркасов гражд зд повышенной этажности, высотных сооружений (мачты, телебашни и т. п.), резервуаров, газгольдеров, различного рода технологич констр и др. Эффективность металлоконстр существенно повышается путем использ таких конструктивных решений, как покрытия в виде структур, мембран, предварительно напряженных стальных ферм, профилированного настила. Использование легких и высокопрочных сплавов позволяет помимо этого значительно снизить массу констр, повысить эксплуатационную надежность и антикоррозионную стойкость. Монтаж мет констр имеет свои технологические особенности, связанные как с видом монтируемых элементов и самих конструкций, так и с возведением из них зд и сооруж. Монтаж колонн. Монтажу К предшествуют работы по подготовке и приемке фундаментов. К устанавл на фундаменты, в к-рые заделаны анкерные болты. Каждая К имеет опорную плиту (башмак) с отверстиями. Положение анкерных болтов должно соответств располож отверстий на опорной плите. Отметка верха фундамента д\б доведена до проектной с отклонениями не более ±2 мм. Это достигается путем установки закладных опорных фрезерованных деталей. Для фундаментов с отклонением отметки на 40...50 мм устанавливают подкладки из металлических листов. При подготовке верхней пов-сти фундаментов в строгом соответствии с проектными допусками монтаж К может производиться безвыверочным способом. Мет К одноэтажн зд монтируют при помощи кранов способом «на весу» с предварит раскладкой их у места установки или с транспортных средств. Подготовка К к монтажу закл в установке опорных столиков, уголков и других деталей для опирания и крепления стеновых панелей, проушин для строповки, скоб или кронштейнов для навески подмостей и лестниц. На К наносят разбивочные осевые риски. Строповка К производится преимущ за верхнюю часть, что обеспечивает при симметричной колонне ее вертик подачу к месту установки, что облегчает наводку башмака на анкерные болты и совмещение осевых рисок К и фундамента. Для подъема крайних (несимметричных) К строповку осущ с пом траверсы с обвязочным стропом или рамочного захвата. До установки К на анкерные болты надевают колпачки из труб с конусным заострением кверху. Он предохраняют резьбу болтов и облегчают наведение К на болты. Закрепленные анкерными болтами колонны расстропливают после чего проводят геодез контрольн проверку их вертикальности в обеих плоскостях разбивочных осей. При монтаже К высотой до 15 м их устойчивость обеспечивается затяжкой гаек анкерных болтов, а при наличии узких башмаков—дополнительной установкой расчалок. Для К высотой более 15 м производят постановку дополнительных расчалок вдоль ряда К. Первые две К ряда немедленно раскрепляют постоянными или временными жесткими связями.Монтаж подкрановых балок. Мет ПБ при шаге колонн 6, 12 и 24 м изгот сварными двутаврового сечения. На опорах балки имеют торцовые опорные ребра со строганой нижней кромкой, к-рыми балки опираются на консоли колонны. Металлические балки раскладывают, стропят и устанавл аналогично ж\б балкам. Врем крепление ПБ осущ на болтовых соединениях, по высоте и в плане регулируя подкладками. М\у собой балки объединяют болтами. В торцовых и опорных ребрах для этой цели имеются отверстия для болтов. При монтаже балок пролетом 24 м, масса к-рых достигает 40...70 т, используют два крана. Тяжелые ПБ доставляют к месту установки в виде составных эл-тов. В зоне д-ия кранов производят их укрупнит сборку. Возможна установка балок по частям из отдельных элементов. В этом случае использ промежуточные временные монтажные опоры. Монтаж ферм. Фермы монтир после окончат закрепл колонн, ПБ и связей м\у ними. В завис от пролета их стропят в двух или четырех точках траверсами с захватами дистанционного управления. При большой гибкости ферм производят их врем усиление или используют специальные плоскостные траверсы, исключающие монтажные деформации. В плоскостной траверсе с пом механич домкратов и упоров закрепляют пояса фермы, тем самым снижая ее гибкость. После установки фермы освобождают фиксирующие домкраты. Во избежание раскачивания при подъеме фермы к ее концам крепят пеньковые оттяжки. Устойчивость первой фермы обеспеч установкой четырех расчалок. Вторую и последующ фермы крепят к ранее установленным с помощью постоянных связей или врем в виде инвентарных распорок.
ПП укладывают симметрично по направлению от опорных узлов к коньку. При наличии фонаря первоначально плиты монтируются по ферме, а затем по фонарю от конька к краям
21
Методы возведения одноэтажных промышленных
зданий в зависимости от последовательности
установки конструкций. При
возведении однородных пром зд (легкого
и среднего типа) технологич процесс
стр-ва состоит из стадий, отличающихся
м\у собой по характеру выполняемых
процессов и средствам производства
работ.
Каждая
стадия осущ-ся одним или несколькими
специализ-ми потоками, состоящими
из сгруппированных частных потоков.
Увязанные м\у собой специализ-ные потоки
составляют общий объектный поток
возведения здания.
Возвед
пром зд тяжелого типа выполняется
несколькими взаимоувязанными
специализированными потоками, продукцией
к-рых явл части сооружений (фундаменты,
каркас здания, ограждения, кровля,
технологическое оборудование и т.
д.). Из числа этих специализир потоков
выделяется основной, к-рый отличается
наибольш трудоемкостью и требует
применения наиболее сложных и дорогих
машин; интенсивность его является
решающей при установлении продолжительности
всего объектного потока.
В
завис от послед-сти установки отдельных

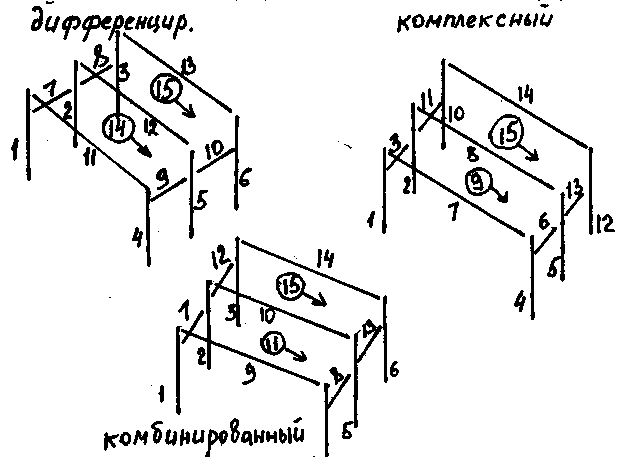

монтажных эл-тов разл: раздельный
(дифференцированный) монтаж, к-рый
выполняют путем установки, временного
и окончательного закрепления однотипных
конструктивных элементов, напр колонн,
ригелей, плит и т. п.;
комплексный
монтаж предусматривает
установку и окончательное закрепление
всех конструктивных эл-тов одной ячейки
зд;
комбинированный
(смешанный) монтаж представляет
собой сочетание раздельного и комплексного
методов. Напр, отдельн монтажн поток
устанавливает колонны, а затем со
смещением во времени параллельно
следующий монтажный поток устанавливает
все остальные эл-ты. Способ эффективен
при наличии различных монтажных средств,
обеспечивающих работу полного монтажного
потока. При раздельном методе удлиняются
пути движения крана, но значительно
упрощается выверка эл-тов и создается
возможность более эффект использ
грузоподъемность кранов. Монтаж зд
легкого и среднего типа выполняется
обычно раздельным методом. В зд с
небольшими пролетами кран проходит по,
середине пролета, в зданиях с большими
пролетами для монтажа колонн — по краям
пролета и элементов покрытия — по
середине пролета. При возведении зд
среднего типа для монтажа колонн м\б
применен менее мощный кран, чем для
установки тяжелых эл-тов покрытия.
Возможен монтаж зд среднего типа также
и одним краном,, если степень разновесомости
констр позволяет эффективно использ
его грузоподъемность при перемещении
по краям и по середине пролета.
Монтаж
зд тяжелого типа, как правило, выполняется
комплексным методом одним или несколькими
параллельно работающими кранами,
устанавливающими все элементы каркаса
зд за один проход. Применение комплексного
метода объясняется сложностью
конструктивной схемы таких зд, а также
необходимостью ввода цеха в эксплуатацию
по частям, отдельными секциями.
22. Возведение крупнопанельных зданий Способы производства работ, машины, механизмы, технологическая оснастка. 1. Выносят оси и монтажный горизонт. Монтаж ведется 3мя методами: 1)метод свободной установки эл-тов с применением индивид монтажного оснащения. 2)ограниченно-свободн с применен группового оснащения. 3)принудит метод монтажа. При массовом стр-ве свободный метод. Индив-монтажн оснащение – к-рое примен для отдельн эл-та.
23.Возведение крупноблочных зданий. Способы производства работ, машины и механизмы, технологическая оснастка. Монтаж осущ-ся башенным краном грузоп до 5т. Малоэтажн стр-во осущ-ся кранами на пневмоколесн ходу
Подземн часть – стреловой кран; надземн – башенный.
1)выверяют оси и наносят краской; 2)выносят отметку уровня гориз первого этажа.
