1 Задача – несколько подходов:

1) Ввести дополнительные бригады на виды работ, имеющие максимальную продолжительность

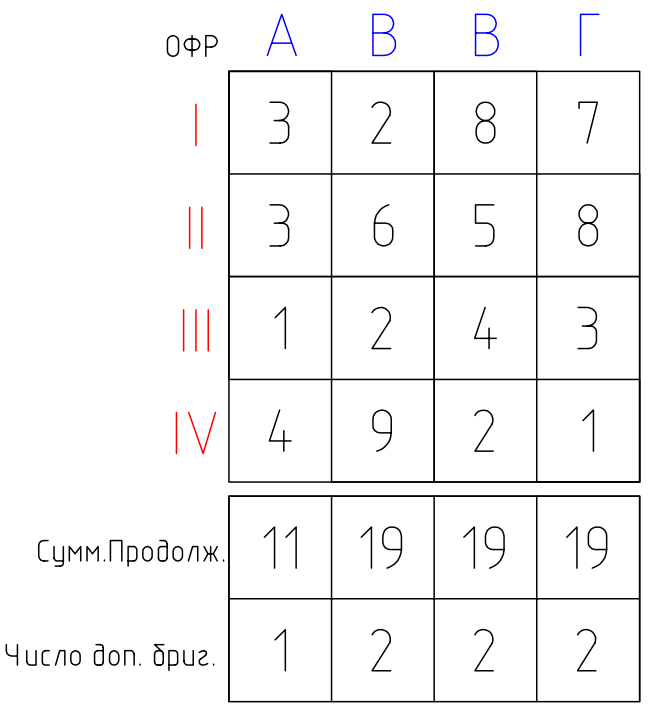

2) Ввести дополнительные бригады на работы, максимальная продолжительность которых лежит на критическом пути.

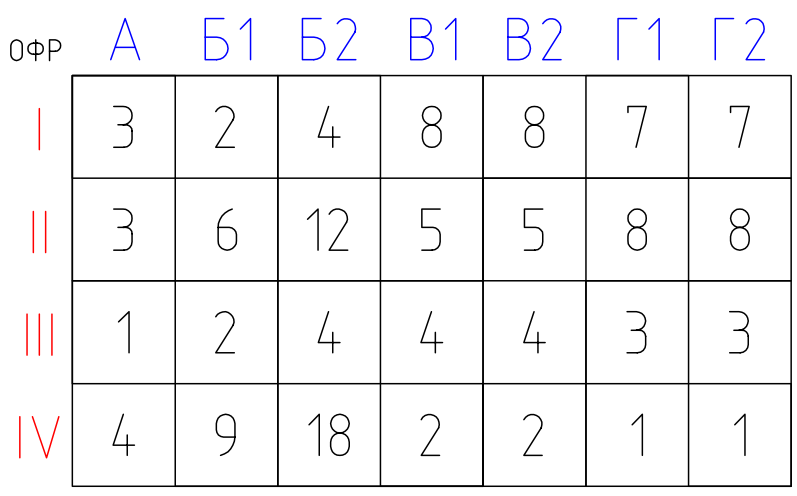

С учетом продолжительности отдельного вида работ принимаем для работы А одну бригаду, а для всех остальных - две.

Пусть численности бригад Б1=Б2, В1=В2 , 2Г1=Г2

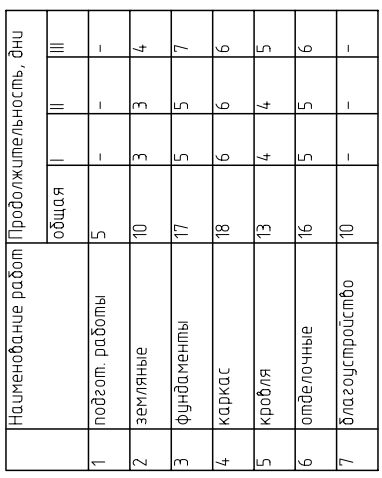

Составим матрицу возможностей с учетом принятой мощности бригад.

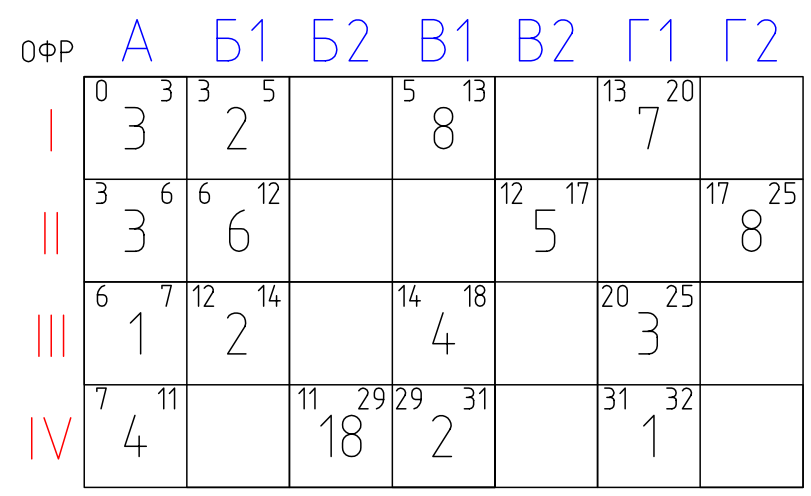

Составляем расписание работ

Первая попытка загружения бригад показала, что сокращение срока мы не получили, из-за того что бригада Б2 принята маломощной.

Лекция 7 (27.04.2011) Комбинированные потоки

Одна из разновидностей комплексных потоков. Комплексные потоки формируются из объектных. При этом имеется в виду, что при возведении ряда объектов, на которых выполняются однородные работы, используются одни и те же бригады, которые переходят с объекта на объект, выполняя соответствующие одинаковые работы.

Исходными данными для расчета и формирования объектных потоков служат календарные планы объектных потоков.

Исходные данные комбинированного потока записываются в матрицу с ординатой «объектный поток». При этом введем дополнительные строчки, в которых будем записывать величины смещений однотипных работ на смежных объектных потоках.

Ставится задача определения общей продолжительности комбинированного потока, состоящего из объектных.

Продолжительность каждого объектного потока представим в виде одной линии:

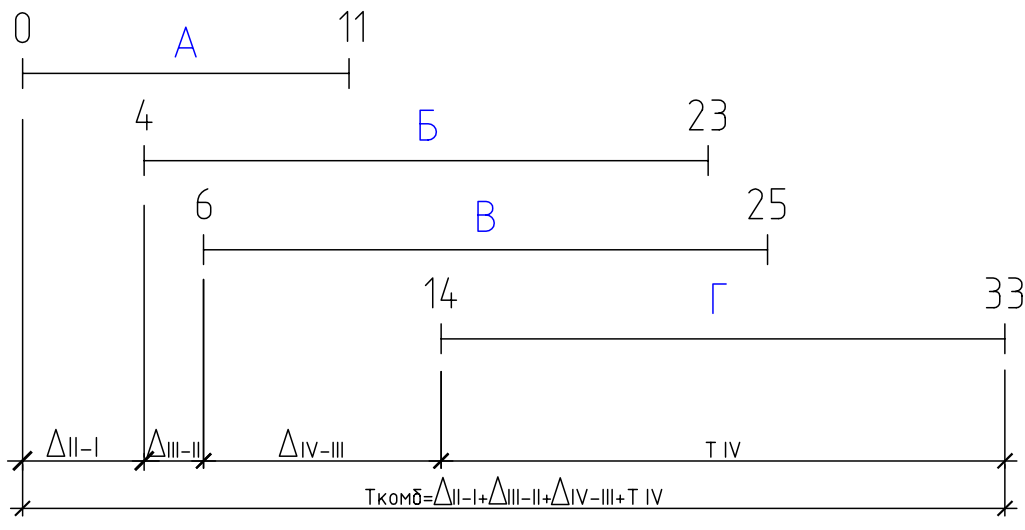

Общая продолжительность потока может быть определена для трёх случаев:

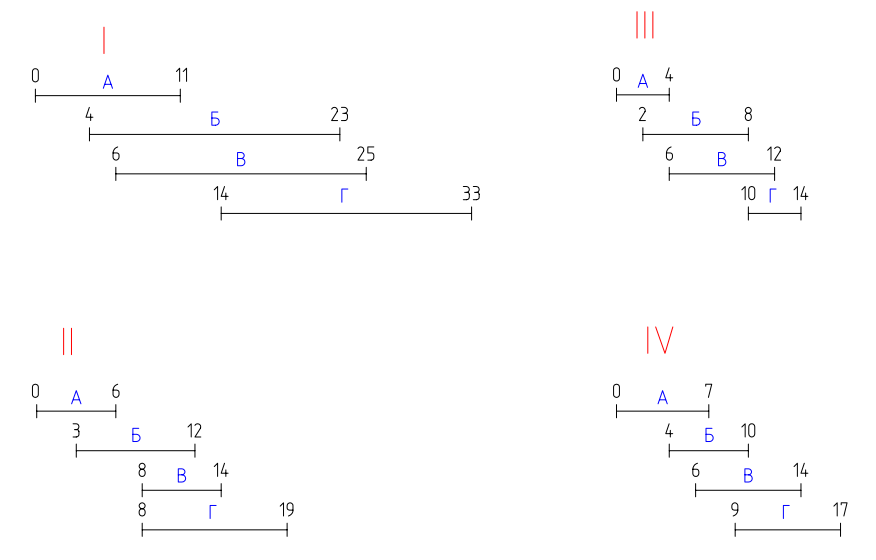

  1. Полагаем, что ни один вид работ не накладывается во времени на разных объектах; при этом возможны простои при переходе с объекта на объект:

  1. Предполагаем: ни одна из бригад не простаивает при переходе с объекта на объект. Полагаем, что неизбежные накладки устраняются путем привлечения дополнительных бригад такой же мощности.

  1. Пусть один вид работ (одна бригада) выполняется непрерывно при переходе с объекта на объект, а остальные – с накладками или совмещением

Лекция 8 (11.05.2011) Формирование и расчёт сетевых графиков

Сетевые графики впервые были предложены Эрисмусом в 1925г.

Сетевые графики позволяют наиболее полно отражать все технологические зависимости, возможность выявления критических работ и работы, не лежащие на критическом пути.

Достоинства:

  1. Показывает все зависимости(технологические)

  2. Выявляет критические и некритические работы

Правила построения сетевого графика:

  1. В сетевом графике работа, требующая затрат времени и ресурсов изображается сплошной линией.

  2. Работа требующая только затрат времени (без ресурсов) – работа ожидания, так же прямой линией.

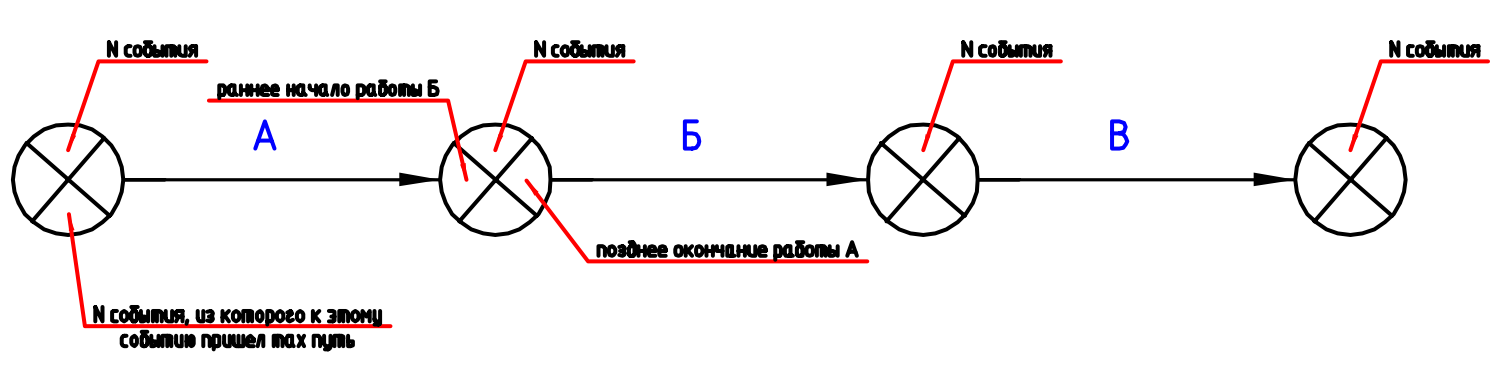

  3. Пунктирной стрелкой показывается фиктивная работа или технологическая или организационная связь – показывает, что данную работу нельзя выполнить, не сделав предыдущую.

При построении СГ не должно быть пересечения линий:

2) На сетевом графике не должно быть тупиков, замкнутых контуров, хвостов

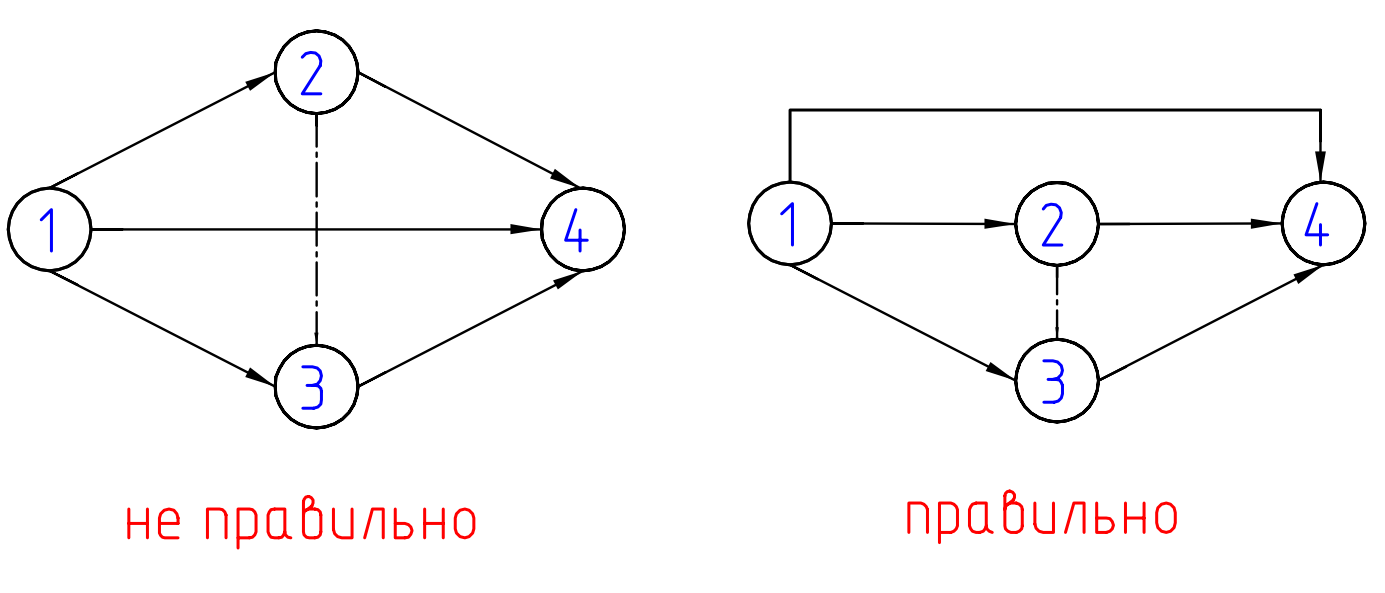

При изображении однотипных работ, выполняемых на нескольких захватках, не должно быть ложных зависимостей:

На промежуточных захватках вводим промежуточные события, чтобы избежать ложных связей.
