- •Оглавление
- •Лекция 1 (02.02.2011)
- •Основные этапы и участники реализации инвестиционно-строительного проекта
- •Принципы организации:
- •Лекция 2 (16.02.2011) Основные этапы развития строительного производства.
- •Модели и их использование в организации строительного производства.
- •Связи их классификация.
- •Сформируем матрицу в системе офр: ордината – фронт работ
- •Лекция 3 (02.03.2011)
- •Методы организации работ (мор).
- •Последовательный метод организации работ.
- •Параллельный метод организации работ.
- •Поточный метод.
- •Формы календарных планов.
- •Лекция 4 (16.03.2011) Поточные методы организации работ Ритмичные потоки
- •Расходящиеся разноритмичные потоки
- •Сходящиеся потоки
- •Лекция 5 (30.03.2011) Формирование и расчет неритмичных потоков
- •Расчет неритмичных потоков с непрерывным использованием ресурсов
- •Расчет неритмичного потока с непрерывным освоением фронтов работ
- •Лекция 6 (13.04.2011) Формирование и расчет неритмичных потоков по методу критического пути
- •Параллельно – поточный метод организации работ (ппмор)
- •1 Задача – несколько подходов:
- •Лекция 7 (27.04.2011) Комбинированные потоки
- •Лекция 8 (11.05.2011) Формирование и расчёт сетевых графиков
- •Лекция 9 (06.09.2011) Организация проектирования инженерных зданий и сооружений
- •Организация проведения инженерных изысканий (ии)
- •Экономические
- •Технические
- •Разработка организационно – технологической документации (отд)
- •Лекция 10 (13.01.2011)
- •Лекция 11 (20.09.2011 )
- •Общая пояснительная записка
- •Технологические карты на отдельные виды работ;
- •Графическая часть
- •Лекция 12 (27.09.2011) Организационно-технологические схемы
- •Лекция 13 (04.10.2011) График движения рабочих
- •Проектирование стройгенплана.
- •Лекция 14 (11.10.2011)
- •Проектирование временных зданий
- •1. По назначению
- •2. По способам возведения/конструктивным решениям
- •3. По тепловому режиму
- •Проектирование складского хозяйства (приобъектные склады)
- •Лекция 15 (18.10.2011)
- •Проектирование временного водопровода (пвв)
- •Проектирование временного электроснабжения
- •Проектирование элементов электрического хозяйства
- •Лекция 16 (25.10.2011) Проектирование временных дорог
- •Размещение кранов на строительной площадке и разработка мер безопасной работы кранов в отд.
- •Лекция 17 (1.11.2011) Подготовка строительного производства (псп)
- •Организационная подготовка
- •Техническая (инженерная) подготовка
- •Технологическая подготовка
- •Разработка бп смо
- •Лекция 18 (08.11.2011) Маркетинговые исследования.
- •Разделы бп смо
- •Организационные структуры строительной организации.
- •Виды систем управления:
- •Функциональная.
- •Лекция 19 (15.11.2011) Организационные структуры смо (строительно-монтажных организаций)
- •Функции основных служб и специалистов
- •Лекция 20 (22.11.2011) Функции линейных инженерно-технических работников (мастер, прораб) (литр)
- •Оперативно-диспетчерское управление (оду)
- •Лекция 21 ( 29.11.2011) Учет и отчетность в строительстве
- •Оперативно-технический
- •Бухгалтерский
- •Статистический
- •Материально-техническая база строительства (мтб).
- •Материально-техническое обеспечение строительства (мто).
- •Лекция 22 (06.12.2011) Организация, эксплуатация автотранспорта, машин и механизмов
- •Транспорт в строительстве
- •По назначению и зоне обслуживания:
- •По виду:
- •Организационные формы эксплуатации машин и механизмов:
- •3 Формы лизинга:
- •Лекция 23 (13.12.2011) Управление качеством
- •Входной
- •Исполнительная документация в строительстве
Лекция 4 (16.03.2011) Поточные методы организации работ Ритмичные потоки
Ритмичный поток – это такой поток, в котором каждая работа на каждом фронте выполняется с одним ритмом.
Ритм потока – время выполнения работы на одном фронте.
Пусть имеется 4 работы, у которых ритмы работы:
rА=rБ=rВ=rГ=r=3
ритм потока – r
число видов работ – m = 4 (А, Б, В, Г);
число фронтов – n = 4 (I, II, III,IV).
Т1 – сумма периодов развертывания работ,
Т2 – продолжительность последней работы.
Определить продолжительность выполнения всего комплекса работ на четырех фронтах

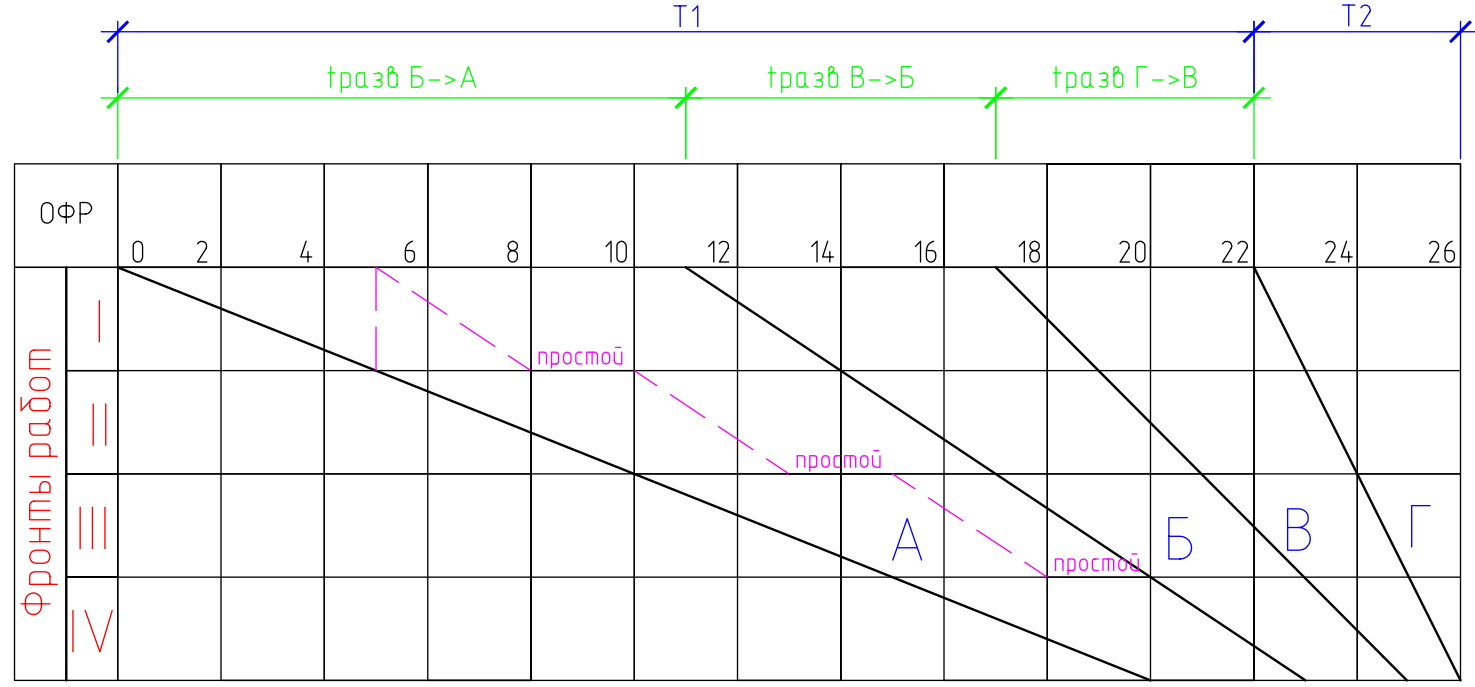

Для этого построим график в системе ОФР
Ритмичные потоки были разработаны и внедрялись начиная с 30-х годов при строительстве жилых зданий, но они не получили широкого применения т.к. в производственных условиях приходится обеспечивать одинаковую интенсивность работ, выполняемых различными бригадами.
Эти потоки имеют только теоритическое значение. Наиболее жизнеспособными являются разноритмичные потоки (кратноритмичные), которые подразделяются на расходящиеся и сходящиеся.
Расходящиеся разноритмичные потоки
В таких потоках ритм каждой последующей работы больше ритма предыдущей.
rA<rБ<rВ<rГ
число фронтов n= 4
Т1 –сумма периодов развертывания работ,
Т2 – продолжительность работы Г.
Общая продолжительность равна сумме ритмов работ без последней плюс продолжительность последней работы.
Сходящиеся потоки
В таких потоках ритм каждой последующей работы меньше ритма предыдущей
rA>rБ>rВ>rГ
число фронтов n = 4
Для определения начала работы Б, которая бы обеспечила непрерывную работу бригады Б, рассчитаем период развертывания. Для этого исходные данные представим в виде матрицы 4х4
Продолжительность комплекса работ в сходящемся потоке равна суме продолжительностей развертывания всех кроме последней + продолжительность последней.
Период развертывания – время, на которое необходимо сместить начало последующей работы по отношению к началу предыдущей; при этом он должен обеспечить:
непрерывную безпростойную работу,
максимальное сближение частных потоков (отдельных работ),
на одном фронте – 1 работа.
Период развертывания равен продолжительности предыдущей работы на первом фронте + максимальное значение суммы разностей одноранговых работ.
Лекция 5 (30.03.2011) Формирование и расчет неритмичных потоков
Расчет неритмичных потоков достаточно сложен. В 50х годах их расчитывали приводя к кратноритмичным потокам (усредняли), но приближенный метод не давал требуемой точности.

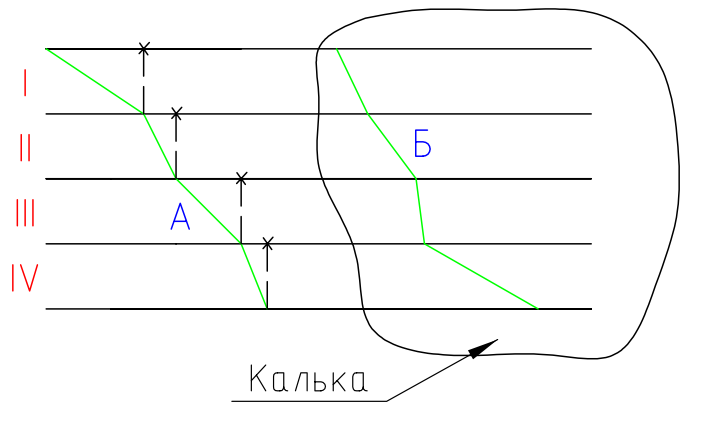

Впервые методику определения продолжительности работ неритмичного потока предложил в 1946 году В.В.Чихачев – графический метод: на циклограмме изображается первая работа, следующая работа в том же масштабе изображается на кальке. Этот график на кальке перемещался параллельно горизонтальной оси до пересечения с одной из точек на графике первой работы (точки сближения). Затем график с кальки переносился на рабочий чертеж календарного плана. Метод точен, но трудоемок.
Еще один способ определения продолжительности работ неритмичных потоков – способ их приведения к ритмичным работам путем усреднения. Такой метод имеет маленькую точность.
В 1972 г. В.А. Афанасьев предложил аналитический метод расчета неритмичных потоков с НИР и НОФ.
