Лекция 13 (04.10.2011) График движения рабочих

Строится с целью получения исходных данных для расчета элементов стройгенплана (по максимальному количеству рабочих в сутки/смену, рассчитываются временные здания, водопровод). Является оценкой качества календарного плана (строится в том же масштабе времени, что и календарный план.

График движения рабочих строят для работ в 1 смену и работ в сутки.

kн - коэффициент неравномерности

Q - трудоемкость(чел/дн), Т – продолжительность (дн)

Если разные работы выполняются в разное число смен в сутки, то надо рассчитывать 2Nср и 2 kн:

к ≤ 1,5 ÷ 1,8 – жилое строительство

к ≤ 2,0 ÷ 2,5 – промышленное строительство.

На графике движения рабочих не желательны «пики», так как:

  1. нерациональность использования временных бытовых помещений: (их надо привезти, подключить; увеличение периметра)

  2. нерациональность использования фронтов работ.

С теоретической точки зрения можно выделить несколько графиков движения рабочих:

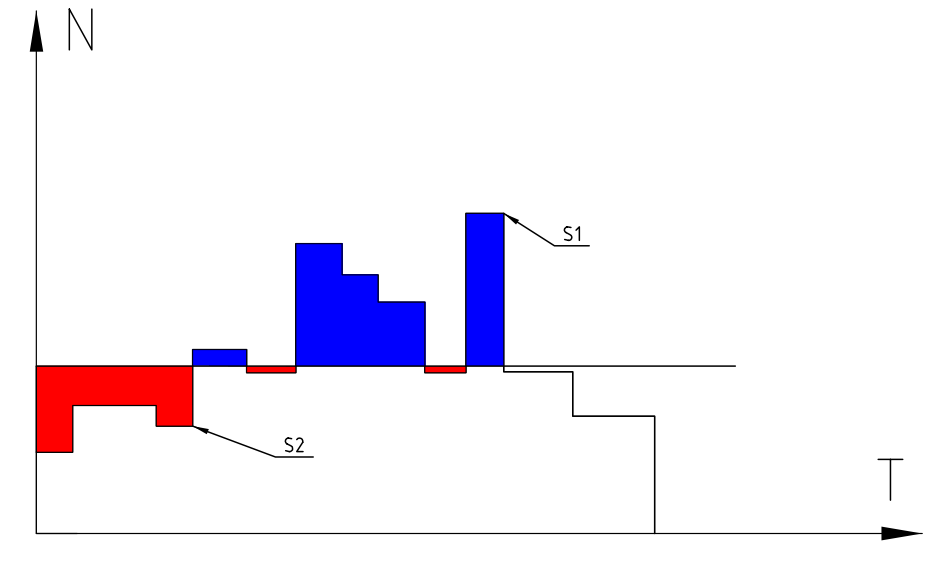

1)

«+»: Лучшая организация работ по организации (обеспечение материалами, оснасткой и тп)

«»: Только достигли max, как нужно сворачиваться. Не рационально использованы ресурсы.

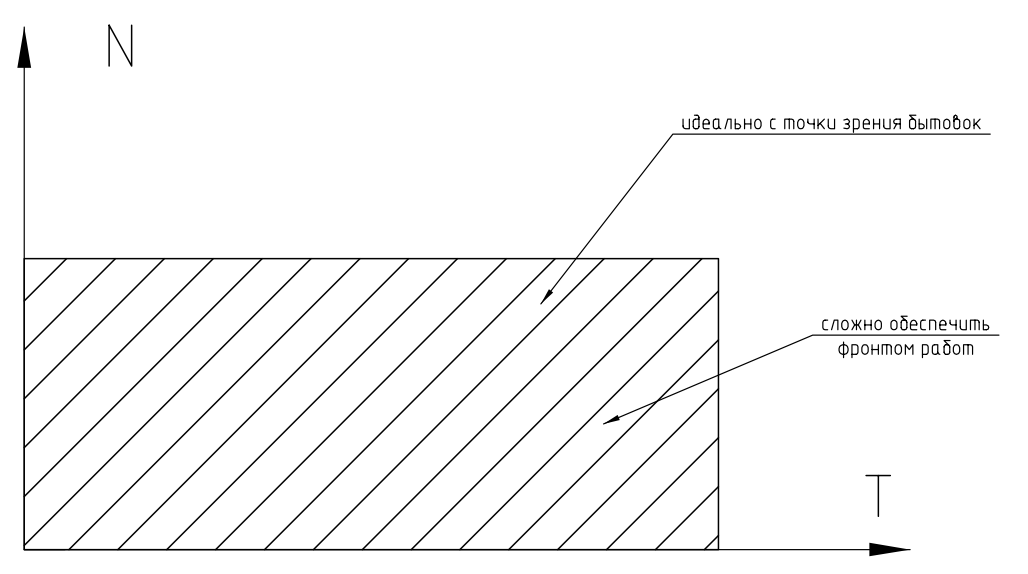

2)

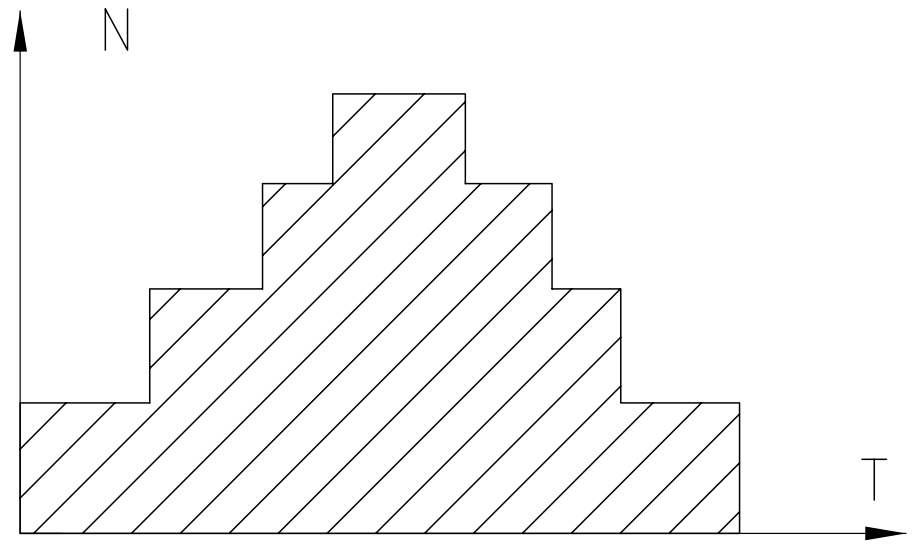

3)

Коэффициент неравномерности стремится к единице. Преимущества: и временные здания используются в должной мере и фронты заняты нормально.

Надо стремиться к 3-ей схеме (в реальной жизни редко).

Организация календарного плана с целью уменьшения коэффициентов неравномерности на ГДР осуществляется за счет:

  1. изменения интенсивности выполнения работ (увеличение или уменьшение количества рабочих в бригаде)

  2. за счет осознанного смещения сроков начала отдельных видов работ

  3. за счет неучтенных и прочих работ

Проектирование стройгенплана.

Виды СГП:

  1. В составе ПОС разрабатывается общеплощадочный СГП М 1:500. Если элементы строительного хозяйства располагаются за пределами строительной площадки, разрабатывается ситуационный план 1:5000, 1:2000

  2. В составе ППР разрабатывается объектный стройгенплан М 1:200 (как правило – на подготовительный и основной период работ). В общем случае СГП – это план безопасной организации строительной площадки, на котором показаны существующие здания, сооружения, коммуникации, дороги, проектируемые здания и возводимые, временные ЗиС, коммуникации, складское хозяйство, электрическое хозяйство и др. элементы строительного хозяйства.

Принципы разработки СГП.

  1. Решения СГП должны удовлетворять требованиям производства СМР, должны обеспечивать бытовые нужды строителей

  2. Решения СГП должны быть рациональными, экономичными, для этого:

  • макс. Использование инвентарных зданий, сооружений и устройств

  • мин. Протяженность временных дорог и коммуникаций

  • предусматривается возможность использования ЗиС вспомогательного назначения для нужд строительства

  • используются временные дороги на трассе постоянных без устройства дор. покрытия

  1. Решения СГП должны удовлетворять требованиям действующих норм по технике безопасности, производственной санитарии.
