- •Введение
- •1 Общие данные о дороге.
- •1. 1 Характеристика района строительства.
- •1. 2 Техническая характеристика автомобильной дороги.
- •2 Организация строительства
- •2.1 Определение расчётной скорости потока.
- •2.2 Организация выполнения земляных работ.
- •2.2.1 Организация выполнения линейных земляных работ
- •2.2.2 Организация выполнения сосредоточенных земляных работ.
- •2.3 Организация работ по постройке железобетонных труб и мостов.
- •Организация работы автотранспорта.
- •2.5 Организация строительства дорожной одежды.
- •3 Разработка технологических карт
- •3.1 Технологическая карта на земляные работы
- •Технологические карты на устройство дорожной одежды
- •4. Построение линейного календарного графика организации работ
- •Контроль качества работ
- •6 Охрана труда Данный раздел состоит из следующих подразделов:
- •6.1 Общие положения
- •7 Охрана окружающей среды
- •Заключение
- •Литература
- •График распределения земляных масс
Организация работы автотранспорта.
Определяем границы зоны обслуживания карьера:

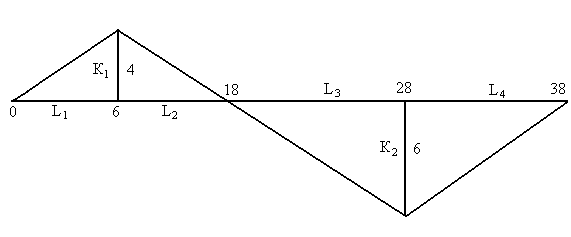

При нахождении границ зон обслуживания песчаных карьеров условно предполагается, что качество песка, а также стоимость его разработки в обоих карьерах одинаковы. Границей зон обслуживания будет точка, одинаково удалённая от карьеров № 1 и № 2. расстояние от «км 6» до этой точки обозначим через Х. Тогда расстояние от этой точки до карьеров будет:
4 + Х = 6 + ( 28 – 6 – Х )
Решая уравнение с одним неизвестным, находим Х=12. Следовательно, граница зон обслуживания карьеров песка будет находиться на 6 + 12 = 18 км.
Определение средней дальности возки на каждом участке:
(16)
(17)
(18)
(19)
Lср1 = 4 + 6 / 2 = 7 км Lср3 = 6 + 10 / 2 = 11 км
Lср2 = 4 + 12 / 2 = 10 км Lср4 = 6 + 10 / 2 = 11 км
Определение средней дальности возки на весь участок:
,
км (20)
км
Определение средней дальности возки (км) по карьерам:

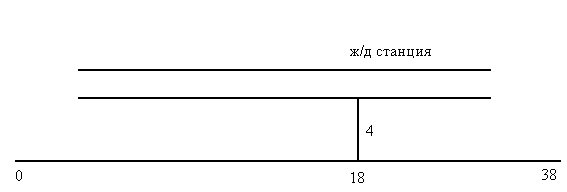

Определяем среднюю дальность возки от железнодорожной станции на дорогу:
Средние дальности возки щебня по участкам:
Lср1 = (4 + 18) / 2 = 13 км
Lср2 = (4 + (38 – 18)) / 2 = 14 км
Средняя дальность возки на весь участок дороги:
Lср = (13·18 + 14·20) / 38 = 13,53 км
Принята Lср = 14 км.
Определение производительности автомобилей самосвалов КамАЗ 5511 по вывозке песка при L = 10 км.
Производительность определяется по формуле:
,
(21)
где 8,0 – продолжительность рабочей смены в часах;
k – коэффициент использования автомобиля по времени = 0,85;
q – грузоподъёмность автомобиля = 10 тонн;
Lср – средняя дальность возки;
V – средняя скорость автомобиля, км/час:
для грунтовых разъезженных дорог можно принять v = 22 км/час;
для переходных покрытий v = 27 км/час;
для усовершенствованных покрытий v = 35 км/час;
t – время погрузки, разгрузки автомобиля при одном рейсе, ч:
5 тонн – 0,2 часа;
8 тонн – 0,25 часа;
10 тонн – 0,32 часа.
,
тонн/смен
При исчислении большинства дорожно-строительных материалов в объёме (м3) следует разделить производительность автомобиля-самосвала КамАЗ, выраженную в т/смен на объёмную массу перевозимого материала.
Средняя объёмная масса основных дорожно-строительных материалов (т/м3) принята: глина – 1,8; суглинок и супесь – 1,6; песок – 1,5; щебень и гравий – 1,7; мелкий щебень – 1,6; песчано-гравийная смесь – 1,6; цементобетонная смесь – 2,5;
Определение производительности автомобиля самосвала ЗИЛ при вывозке щебня с железнодорожной станции:
тонн/смен;
2.5 Организация строительства дорожной одежды.
Согласно задания, учащиеся выполняют в тексте пояснительной записки чертёж конструкции дорожной одежды.
Исходя из конструкции дорожной одежды, необходимо определить объёмы присыпных обочин.
Таблица 9 - Ведомость подсчёта объёмов работ
Наименование работ |
Единица измерения |
Средняя линия Вср |
Количество единиц |
1. Подстилающий слой из песка t = 20 см. |
м3 |
|
0,20·15,52·20000= =62080 |
2. Щебёночный слой основания t = 18 см и т.д. |
м2 |
8,18 |
162600 |
Таблица10 - Ведомость подсчёта потребностей основных ДСМ и полуфабрикатов по устройству дорожной одежды.
Обоснование РСН 8.03.127-2007 |
Наименование конструктивного слоя |
Единица измерения |
Потребность в исходных материалах |
|||
Количество единиц измерения |
песок м3 |
вода м3 |
щебень фр. 40-70 |
щебень фр. 10-20 |
||
т.27-14 |
Подстилающий слой из песка |
100 м3 620 |
_110_ 68200 |
_ 5 _ 3100 |
|
|
т.27-22 |
Щебёночный слой основания, толщиной 18 см. |
1000 м2 162,6 |
|
_ 30 _ 4878 |
189+12,62·3 36878 |
_ 15 _ 2439 |
