6. Установка дополнительной крепи (штырей, анкеров)

Пример. Определить количество рабочих, занятых на установке дополнительной крепи в лаве, при следующих условиях:

- вынимаемая мощность пласта: m = 1,2м;

- угол падения пласта: α = 8°;

- количество шпуров, в которые устанавливаются анкера, закрепляемые химическими составами: nшп = 80шт;

- в каждый шпур длиной 2,5м устанавливаются 5 ампул,

Решение. Норма выработки на установку в лаве анкеров, закрепляемых химическими составами, на пластах мощностью 1,01м и более, когда в шпур вводится 3-5 ампул, составляет Нв = 41 анкер.

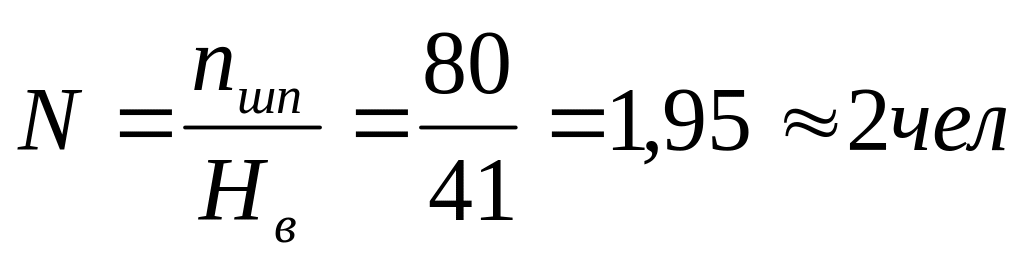

Необходимое количество рабочих при этом составит:

  1. Извлечение и установка ножек арочной крепи

Пример. Определить необходимое количество рабочих на сутки для выполнения операций по извлечению и установке ножек арочной крепи на сопряжениях лавы с подготовительными выработками для следующих условий:

- подвигание забоя лавы за один цикл (ширина захвата комбайна) rц = 0,63м;

- количество циклов, выполняемых за сутки: nц = 6;

- расстояние между рамами крепи на вентиляционном штреке: lкр.в = 0,8м, на конвейерном: lкр.в = 0,5м;

- головки конвейера вынесены на штреки; извлекаемая ножка арочной крепи устанавливается с завальной стороны конвейера.

Решение. Подвигание забоя лавы за сутки составляет:

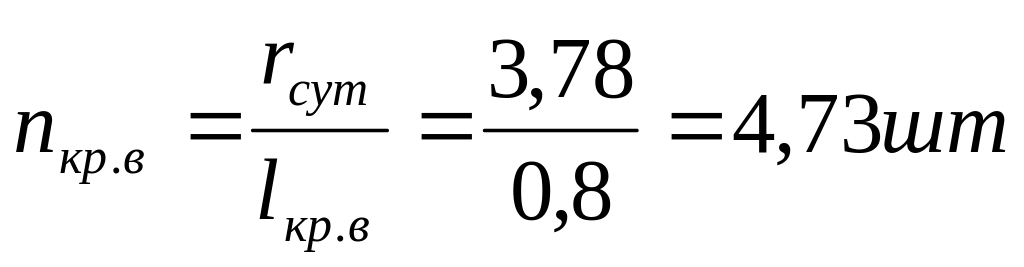

При этом количество ножек крепи, извлекаемых и устанавливаемых на вентиляционном штреке, составляет:

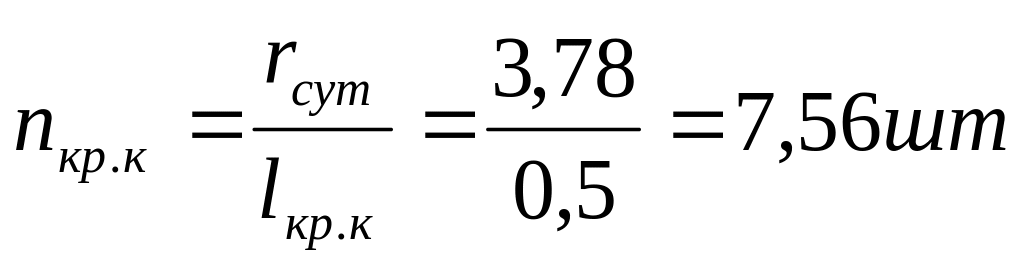

на конвейерном штреке:

Общее количество извлекаемых и устанавливаемых ножек:

Количество рабочих, занятых на извлечении ножек, составит:

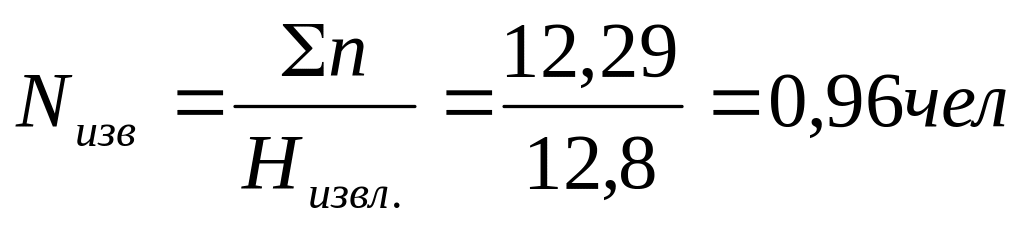

на установке ножек:

Общее количество рабочих, занятых на извлечении и установке ножек арочной крепи в течение суток, составит:

  1. НаРащивание и укорачивание скребковых изгибающихся и разборных конвейеров

Пример. Определить необходимое количество рабочих на сутки для выполнения операций по сокращению скребкового конвейера СП202 на сопряжении лавы с конвейерным штреком для следующих условий:

- подвигание забоя лавы за один цикл (ширина захвата комбайна) rц = 0,8м;

- количество циклов, выполняемых за сутки: nц = 6;

- длина одного рештака 1,35м;

Решение. Подвигание забоя лавы за сутки составляет:

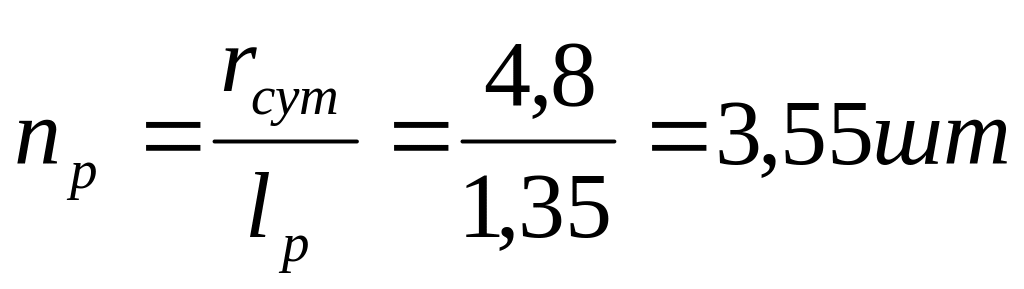

Таким образом, количество рештаков сокращаемых за сутки, составляет:

Количество рабочих, занятых на сокращении, составит:
