  1. Выемка угля струговыми и скрепероструговыми установками

Определить количество рабочих на выемку угля в лаве, оборудованной струговой установкой УСВ2 с механизированной крепью М87УМС для следующих условий:

- длина лавы Lл = 200м; - вынимаемая мощность пласта: m = 1,2м;

- угол падения пласта: α = 10°; - плотность угля: γ = 1,35т/м3;

- продолжительность цикла: Тц = 120мин;

- способность верхней пачки угля к обрушению: самообрушается на конвейер.

Решение. Согласно техническим характеристикам механизированного комплекса КМ87УМС принимаем величину шага передвижки крепи r = 0,65м, количество комплектов крепи в лаве к = 100 с шагом их установки, равном 2м.

Определяем объем угля Vц3), добываемого с одного цикла (при подвигании забоя лавы на 0,65м):

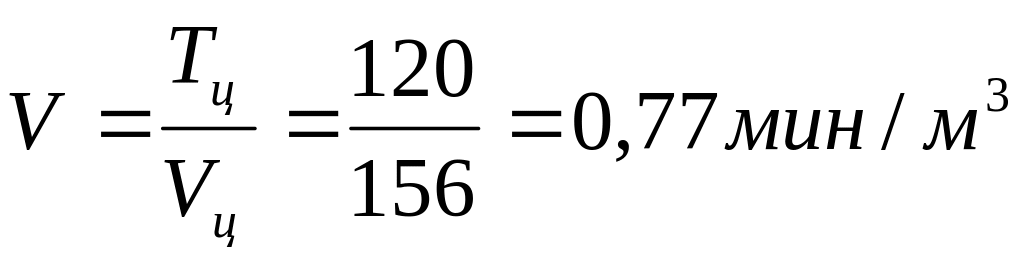

Определяем машинное время выемки 1м3 угля:

По таблицам находим, что данному значению машинного времени соответствует IV категория сопротивляемости угля разрушению стругом.

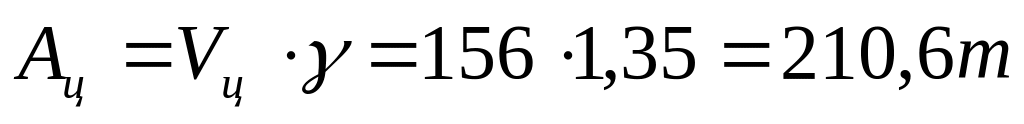

Определяем массу угля Ац (т), добываемого с одного цикла:

Далее определяем потребное количество человеко-смен на цикл по следующим процессам:

- выемка угля стругом;

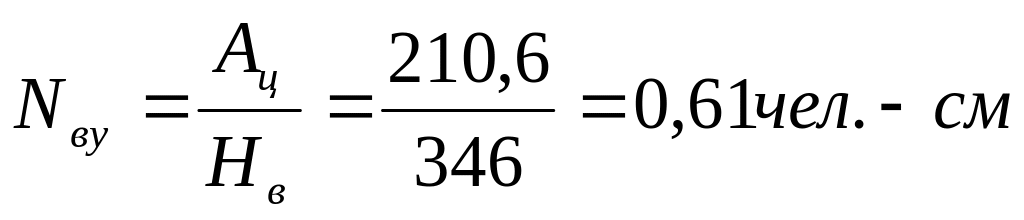

при длине лавы более 176м, мощности пласта от 1,14 до 1,32м и четвертой категории сопротивляемости угля разрушению норма выработки на звено из двух человек составляет Нв = 346т; потребное количество человеко-смен при этом составит:

машинист горных выемочных машин:

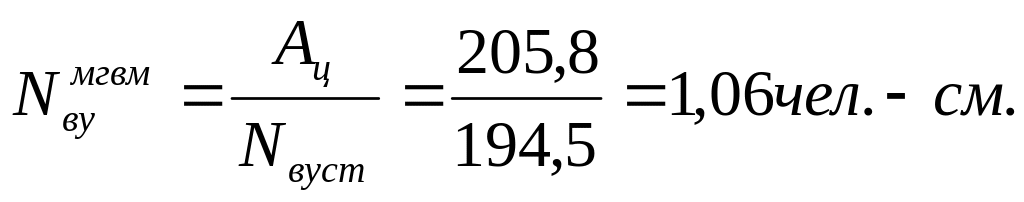

горнорабочий очистного забоя:

потребное количество человеко-смен на выемку угля стругом составит:

- оформление забоя после выемка угля;

при мощности пласта от 1,07 до 1,2м и способности верхней пачки угля самообрушаться на конвейер норма выработки составляет Hв = 151т;

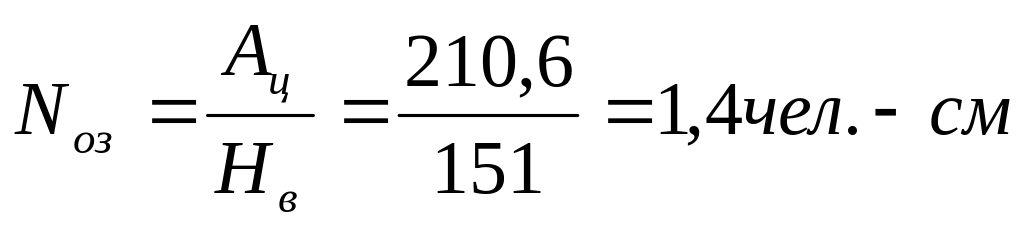

потребное количество человеко-смен на оформление забоя после выемки угля стругом составит:

- передвижка комплектов механизированной крепи и гидродомкратов передвижки конвейера;

норма выработки на передвижку крепи М87УМС составляет Нв = 106 комплектов; потребное количество человеко-смен при этом:

Общее количество человеко-смен на один цикл составит ΣNц = 3,56. При 6-часовой рабочей смене выполняется 3 цикла по 120 минут.

Таким образом, сменная численность бригады горнорабочих очистного забоя составит: 3,56·3 ≈ 10 человек, из которых машинист горных выемочных машин и один горнорабочий будут заняты на выемке угля струговой установкой, а 8 человек - на "паях" длиной по 25м будут заняты на оформлении забоя после выемки угля, передвижке комплектов крепи и гидродомкратов.

3. Выемка угля узкозахватными комбайнами

Определить необходимое количество рабочих на смену для выемки угля узкозахватным комбайном 1К101У и оформления забоя лавы, исходя из следующих условий:

- вынимаемая мощность угольного пласта m = 1,1м;- угол падения пласта α=8°;

- средняя плотность угля γ = 1,35т/м3;- длина машинной части лавы Lл = 220м;

- ширина захвата комбайна r = 0,63м;- схема работы комбайна - односторонняя; способ транспортирования угля от погрузочного пункта лавы не требует остановки комбайна для обмена составов вагонеток;

- средняя рабочая скорость подачи комбайна: при выемке угля Vп =1,2м/мин, при зачистке угля – Vз = 2,5м/мин;

- продолжительность выемки угля комбайном в течение цикла tв = 180мин;

- продолжительность зачистки угля комбайном tз = 90мин;

  • продолжительность концевых операций tк =90мин.

Решение. Добыча угля с одного цикла составит:

Скорость подачи комбайна составляет Vп = 1,2м/мин, что соответствует IX группе рабочих скоростей. Норма выработки на звено из двух человек для данной группы скорости с мощности пласта 1,05-1,14м, длины лавы 201-230 м, при транспортировании угля от погрузочного пункта лавы, не требующем остановки комбайна, составляет Нв = 259т.

Так как принята односторонняя схема работы комбайна, вводится поправочный коэффициент К = 0,75. Установленная норма выработки при этом будет составлять:

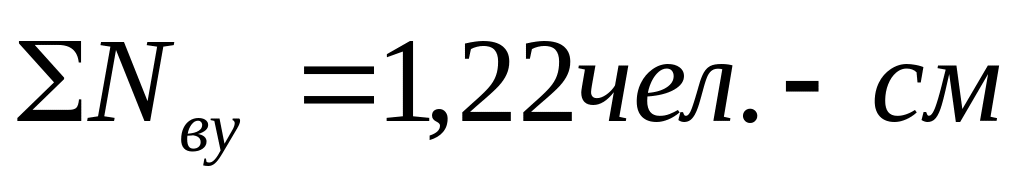

Потребное количество человеко-смен составит:

- машинист горных выемочных машин:

- горнорабочий очистного забоя:

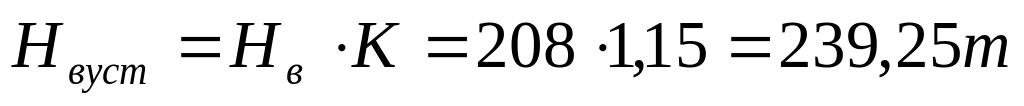

Норма выработки на оформление забоя лавы при мощности пласта 0,96-1,14м составляет Hв = 208т. С учетом поправочного коэффициента К = 1,15 (схема работы комбайна - односторонняя), установленная норма выработки на оформление забоя составит:

Потребное количество человеко-смен для оформления забоя лавы после выемки угля комбайном:

Общее количество рабочих на один цикл составит:

В течение рабочей смены выполняется один цикл, а количество рабочих при этом составляет 3 человека (1 - МГВМ и 2 - ГРОЗ) на выемку угля комбайном, механизированную зачистку лавы и оформлении забоя. При этом два человека будут заняты на выемке угля и зачистке лавы комбайном (машинист горных выемочных машин и горнорабочий очистного забоя, помогающий ему в работе), а один человек (горно-рабочий очистного забоя) будет занят на оформлении забоя лавы после выемки угля комбайном.
