- •1.Календарный план строительства
- •1.1 Подсчет объемов работ
- •1.2 Калькуляция трудозатрат и машинного времени
- •1.3Группировка работ в циклы
- •1.4 Выбор методов производства работ
- •1.4.1 Выбор монтажных кранов Выбор монтажного крана
- •1.4.2 Выбор методов производства работ
- •1.5 Описание календарного плана
- •1.6 Технико-экономические показатели календарного плана
- •2 Строительный генеральный план
- •2.1 Расчет складского хозяйства
- •2.2 Расчет временных зданий и сооружений
- •2.3 Расчет временного водоснабжения
- •Расчет временного электроснабжения
- •2.5 Краткое описание строительного генерального плана
- •2.6 Тэп стройгенплана
1.4 Выбор методов производства работ
1.4.1 Выбор монтажных кранов Выбор монтажного крана

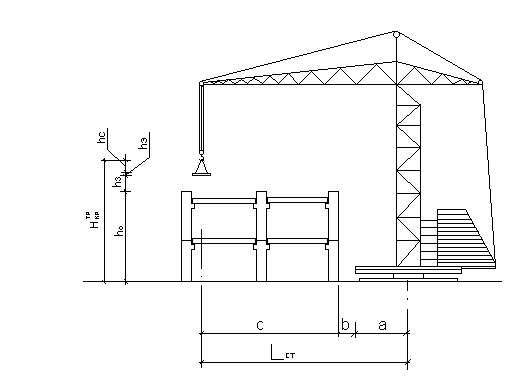

Рисунок 1– К расчету параметров башенного крана
Расчет основных параметров производим для башенного крана с башенно-стреловым оборудованием.
Требуемая высота подъема:
,
м, (1)
где
- высота монтируемого здания от основания
крана (
=
11.93м);
- высота монтируемого
элемента или поднимаемого элемента
(плита перекрытия)
=
0,22м;
-
расстояние от верхней отметки здания
до низа груза (запас),
=
0,7м;
- высота грузозахватного
устройства,
=
1,6 м;
2. Вылет для обслуживания всего здания:
,
(2)
где b – расстояние от оси вращения крана до здания, b = 5 м;
c – ширина здания, c = 13,2м.
3. Требуемая грузоподъемность:
,
(3)
где q – масса самого тяжелого элемента, q = 2,95 т;
qm –масса грузозахватных устройств, km=0,13.
.
Этим параметрам удовлетворяет башенный кран КБ-309ХЛ со следующими характеристиками:грузоподъемность-8 т; высота подъема крюка-33,6 м; длина стрелы-25 м.
1.4.2 Выбор методов производства работ
Выбор методов производства СМР зависит от нормативной продолжительности строительства данного объекта. Она определяется по СНиП 1.04.03-85 “Нормы продолжительности строительства и задела в строительстве предприятий и сооружений”.
До начала подготовительного периода на стройке в целом должны быть осуществлены все организационные мероприятия, предусмотренные СНиП 3.01.01 – 85* ”Организация строительного производства”.
Строительство ведется с учетом комплексной механизации строительно-монтажных работ и передовых технологий.
Работы подразделяются на два периода: подготовительный и основной.
В состав работ подготовительного периода в соответствии со СНиП 3.01.01 - 85* включены в объемах, обеспечивающих нормальное проведение строительства следующие работы:
- освоение строительной площадки;
- установка временных зданий и сооружений.
До начала подготовительного периода производитель работ должен получить всю необходимую документацию и наряд – заказ на ведение работ.
Весь технический персонал, бригадиры, рабочие перед началом работ должны быть ознакомлены с проектными решениями и методами безопасной работы.
В подготовительный период выполняются следующие мероприятия по освоению строительной площадки: расчистка территории, геодезическая разбивка, срезка растительного слоя грунта, планировка площадки для обеспечения отвода поверхностных вод.
В этот же период, к временным источникам потребления подводятся: водопровод, канализация, электроэнергия, устраивается временное освещение строительной площадки. Одновременно на площадку необходимо завести требуемый инвентарь, инструмент, приспособления и механизмы. Подъемно-транспортные механизмы монтируются и испытываются.
Основной период. Процесс возведения здания делится на ряд циклов, объединяющих родственные работы. Таким образом, выделяется ряд самостоятельно завершаемых этапов и улучшается комплектование строительства рабочими кадрами, обеспечение материалами, конструкциями, механизмами.
Основной период строительства делиться на циклы: нулевой, надземный. Внутри каждого цикла устанавливается такая последовательность, при которой предусматривается максимальное совмещение работ во времени, однако, с неуклонным соблюдением правильной технологии, высокого качества работ и требований техники безопасности.
При выполнении земляных работ производят подготовительные процессы: очищают и осушают территорию, разбивают земляные
сооружения, устраивают подъездные пути и дороги, которые выполняют до начала разработки грунта. Плодородный слой почвы в основании всех насыпей и на площади, снимается и укладывается в отвалы. Срезка растительного слоя грунта производится бульдозером марки ДЗ-30.
Рытье котлована производится одноковшовым экскаватором марки ЭО-3323 с обратной лопатой, емкостью ковша 0,25 м3. Экскаватор, оборудованный обратной лопатой, позволяет разрабатывать грунт ниже уровня стоянки экскаватора. Разработка грунта осуществляется лобовыми и боковыми проходками. Разработка грунта осуществляется как в отвал, так и с погрузкой в транспортное средство.
Уплотнение грунта в пазухах фундамента производится пневмотрамбовками марки ИЭ – 4505. Эта работа производится для повышения плотности и уменьшения пористости грунта, чтобы не произошло разрушение отдельных конструктивных элементов здания или объекта в целом.
К монтажу конструкций нулевого цикла следует приступать после выполнения всего комплекса земляных работ, устройства подъездных дорог и разбивки фундаментов на захватках.
Монтаж конструкций нулевого цикла включает в себя следующие виды работ:
- устройство подсыпки под фундаменты,
- уплотнение грунта,
- устройство сборного ленточного фундамента,
Монтаж конструкций нулевого цикла ведется при помощи автомобильного крана КС-5356А .Устройство сборного ленточного фундамента под несущие стены осуществляется следующим образом. После контроля нивелиром отметок дна котлована под фундаменты проверяют разметку осей на обноске, натягивают проволоку по осям и переносят точки их пересечения на дно котлована отвесом, размечают и фиксируют колышками оси. Затем натягивают леску и откладывают привязки фундамента в разные стороны. По завершении разметки начинают устройство фундамента.
До начала работ по устройству полов по грунту площадка очищается от мусора и грязи, основание выравнивается и уплотняется щебнем. Подготовку из монолитного бетона укладывают отдельными полосами шириной до 8мм с помощью комплекта бетоноукладочных машин. Работа по устройству бетонной подготовки выполняется на двух параллельных полосах-захватках, располагаемых в шахматном порядке.
Возведение каменных конструкций состоит из организационно связанных между собой следующих технологических процессов:
-установка подмостей для подготовки рабочих мест каменщиков на необходимом уровне;
-подача каменных материалов и раствора на рабочие места;
-выполнения кладки в пределах ярусов, на которые по высоте расчленяются стены возводимой конструкции.
Выполняют эти процессы плотники, транспортные рабочие и каменщики, объединяемые в комплексную бригаду.
Плиты перекрытия и покрытия монтируют после возведения каменной кладки. Технология и организация строительного процесса при монтаже плит покрытия осуществляется следующим образом: монтажник второго разряда осуществляет строповку сборного элемента. После того как крюки стропов зацеплены за монтажные петли, монтажник подает сигнал крановщику. Крановщик в свою очередь начинает поднимать элемент. За это время монтажники третьего разряда растворной лопатой раскладывают растворную постель на несущей стене, находясь при этом на инвентарных подмостях. Приемку конструкций на высоте осуществляют монтажники третьего и четвертого разряда. Цикл послемонтажных работ состоит из: работ по устройству перегородок, заполнению оконных и дверных проемов, устройству полов.
Полы из керамической плитки производят по маякам. Укладку плиток производят по свежеуложенному и выровненному раствору так, чтобы швы по глубине были заполнены только наполовину. Прежде чем приступить к облицовке, необходимо очистить от пыли и грязи каменную поверхность, к которой будут приклеиваться плитки. При отделке стен клеевыми составами необходимо очистить поверхность скребком и сгладить при помощи шарнирной щетки. В местах сопряжения перегородок и капитальных стен, отдельных деталей сборного железобетона, маляры оклеивают полосами марли, обрабатывания клеевым щпатлевочным составом до и после оклеивания.
Устройство штукатурки на поверхность производят послойно. Нанесение накрывочного слоя осуществляют с помощью штукатурной станции KNAUF PFT G4, затирку производят вручную с использованием полутерков. Затирку накрывочного слоя выполняют затирочными машинками пневматического действия. При отделке стен клеевыми составами необходимо очистить поверхность скребком и сгладить при помощи шарнирной щетки. В местах сопряжения перегородок и капитальных стен, отдельных деталей сборного железобетона, маляры оклеивают полосами марли, обрабатывания клеевым щпатлевочным составом до и после оклеивания.
Кровля устраивается из волнистых асбестоцементных листов.
