Определение эксплуатационного

коэффициента вскрыши при помощи

погоризонтных планов.

Большинство месторождений, особенно рудных, имеет сложные формы залегания. В этих условиях расчеты, выполняемые по поперечным разрезам, могут привести к значительным ошибкам. Поэтому необходимо пользоваться погоризонтными планами карьерного поля.

Н а основании имеющихся геологических погоризонтных планов и плана карьера на момент отработки составляют на кальке погоризонтные планы в масштабах 1:5000 или 1:2000 с нанесением геологических данных, контуров карьера на горизонте и контуров дна въездной и траншеи на данный горизонт. Горные работы в карьере начинаются со вскрытия и подготовки верхнего уступа. Горизонт считается подготовленным, когда на

н ем пройдена въездная и разрезная траншеи, обеспечивающие нормальную работу хотя бы одного экскаватора. Объем горных работ для подготовки гор.-15м. представлен объемами въездной и разрезной траншей и обозначен (1). Для подготовки гор.-30м. на нем должна быть пройдена въездная и разрезная траншеи (объем работ по подготовке гор.-30м. обозначен 2). Но для того, чтобы пройти разрезную траншею на гор.-30м. на гор.-15м. необходимо расширить борт разрезной траншеи до положения обеспечивающего работу хотя бы с минимальной рабочей площадкой .

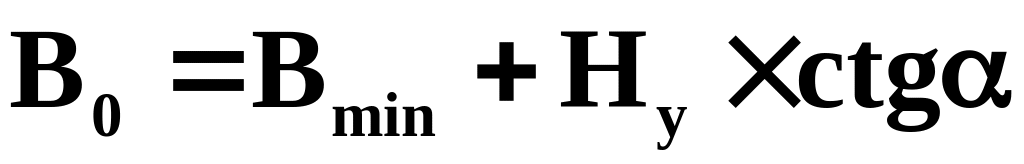

Для этого план горизонта –30м. накладываем на план горизонта –15м, совмещаем координатные оси и намечаем контуры съездной и разрезной траншей на гор.-30м. Затем меняем местами расположение погоризонтных планов и от просвечивающейся разрезной траншеи горизонта –30м. на горизонте –15м. отстраиваем линию положения фронта горных работ на расстоянии (В0). Данная линия показывает необходимое подвигание фронта горных работ на горю-15м. , чтобы создать нормальные условия для углубки на гор.-30м. Подобным образом на всех погоризонтных планах фиксируется положение горных работ в карьере к моменту вскрытия и подготовки всех нижележащих горизонтов. Замеры объемов работ по вскрытию и подготовке каждого горизонта производятся специальным инструментом называемым планиметром и заносят в таблицу.

Гор-ты

выем

Гор.

подго-

товки

-15м

-30м

-45

-60

Итого

maх

Нараст-е

объемы,ъ

м3

V

P

V

P

V

P

V

P

V

P

V

P

-15v

+

+

-30

+

+

+

+

-45

+

+

+

+

+

+

-60

+

+

+

+

+

+

+

+

Итого

=0

Нараст-е

объемы,ъ

м3

Сумма объемов горных работ в первой колонке представляет объем горной массы извлекаемый на горизонте –15м, то есть соответствует =0.

Сумма объемов горных работ по строкам соответствует объемам извлекаемым из условия углубки и горизонтального подвигания при maх.

Рассмотренный метод имеет следующие достоинства:

  1. Высокая точность и надежность полученных результатов.

  2. Пригодность данного метода для месторождений любой формы и при любых вариантах вскрытия и подготовки горизонтов.

  3. Полученные чертежи и таблицы дают возможность быстро и надежно рассчитывать календарный план горных работ и вычертить совмещенный план карьера на любой заданный период эксплуатации.

Недостатки метода заключаются в большом объеме графических и вычислительных работ.
