Календарный план горных

работ.

Основным документом, на основании которого производятся горные работы в карьере и оценивается правильность их проведения, является календарный план горных работ. Он составляется в виде таблиц, чертежей и графиков на которые наносится положение горных работ на каждом уступе на заданное календарное время, а также указываются объемы работ и номера экскаваторов, выполняющих эти работы. На действующем карьере календарные планы обычно составляются на год, квартал и месяц. Кроме этого, составляются более укрупненные планы горных работ на пять и более лет.

По календарному плану окончательно определяются и уточняются: сроки строительства карьера и освоения им проектной производительности, потребность в основном горном оборудовании, объемы горно-капитальных работ, производительность карьера по горой массе и полезному ископаемому.

К составлению календарного плана обычно приступают после того, как решены все принципиальные вопросы разработки месторождения: контуры карьера, способ разработки, системы разработки и т.д.

Основными материалами для составления календарного плана горных работ должны являться:

1.-Погорнизонтные планы карьера с нанесенными на них линиями фронта работ, обеспечивающими вскрытие и подготовку нижележащих уступов.

2.-Таблицы подсчета объемов работ и графики V=f(P)/

3.-Материалы, полученные в процессе определения производительности карьера.

При составлении календарного плана необходимо учитывать все основные критерии решения и при этом должны соблюдаться следующии основные требования:

1.- Развитие горных работ в карьере должно обеспечивать ввод его в эксплуатацию в минимальные сроки.

2.- Вскрывающие и подготавливающие траншеи должны проводиться своевременно и в нужном месте.

3.- Добыча полезного ископаемого должна быстро увеличиваться до значения проектной, затем быть постоянной в течении длительного времени.

4.- Количество основного горного оборудования не должно быть излишним и не должно изменяться резко и скачкообразно.

5.- Во все периоды времени необходимо обеспечивать опережение подготовительных работ и резервы запасов.

6.- Составленный календарный план должен обеспечивать наибольшую экономическую эффективность и устойчивую добычу полезного ископаемого.

Тема: Границы карьеров.

Граничный коэффициент вскрыши.

Изменение границ карьера в глубину прежде всего отражается на объеме пород, которые нужно извлекать в контурах карьера. С увеличением глубины карьера объемы пород в его контурах в подавляющем большинстве случаев возрастают быстрее, чем объемы полезного ископаемого и поэтому в себестоимости полезного ископаемого все большую часть будет занимать себестоимость вскрышных пород. На большинстве современных карьеров доля затрат на вскрышные работы составляет не менее половины в себестоимости полезного ископаемого.

Основными критериями эффективности открытых работ в практике проектирования является граничный коэффициент вскрыши:

где - допустимая полная себестоимость 1 м3 полезного ископаемого, м3/т.

Определение граничного коэффициента

вскрыши на основе сравнения открытого и

подземного способов разработки.

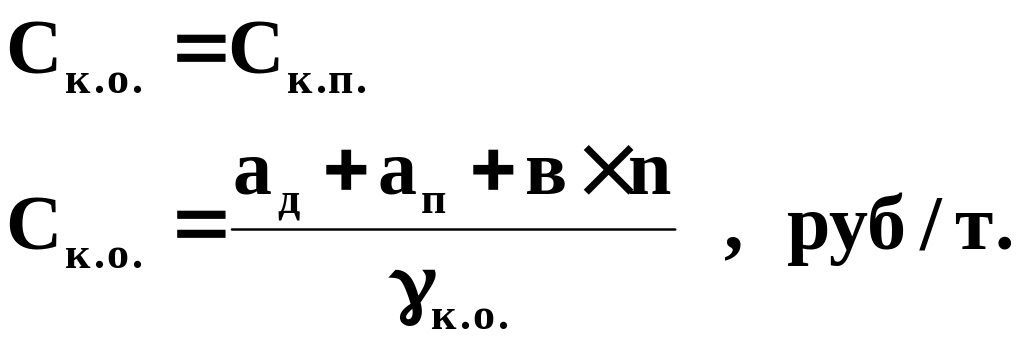

В основу определения граничного коэффициента вскрыши принимается условие, чтобы себестоимость полезного ископаемого добытого открытым способом не превышала себестоимость этого же полезного ископаемого, добытого в случае разработки данного месторождения подземным способом:

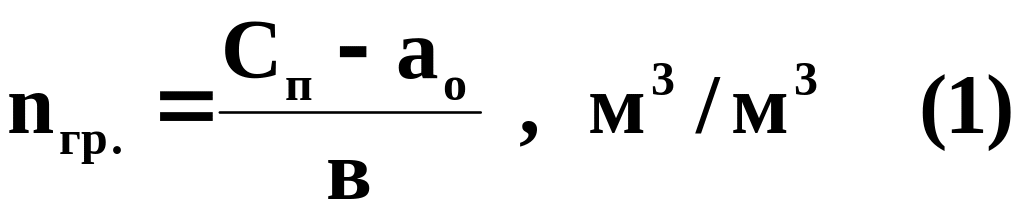

откуда

Данное выражение справедливо в том случае, когда качество минерального сырья при подземном и открытом способах разработки одинаково.

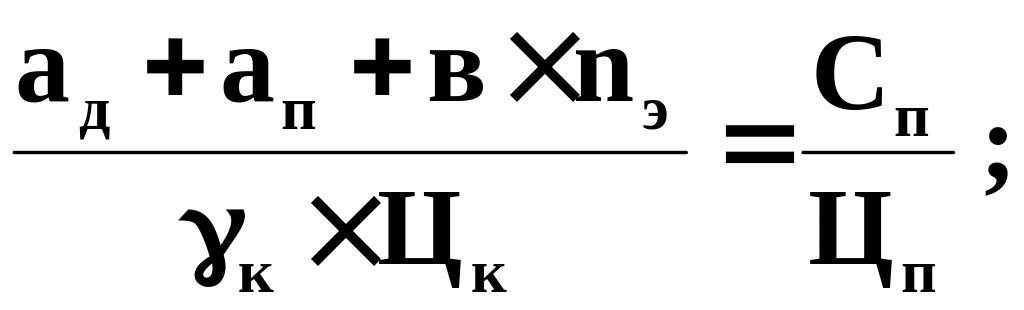

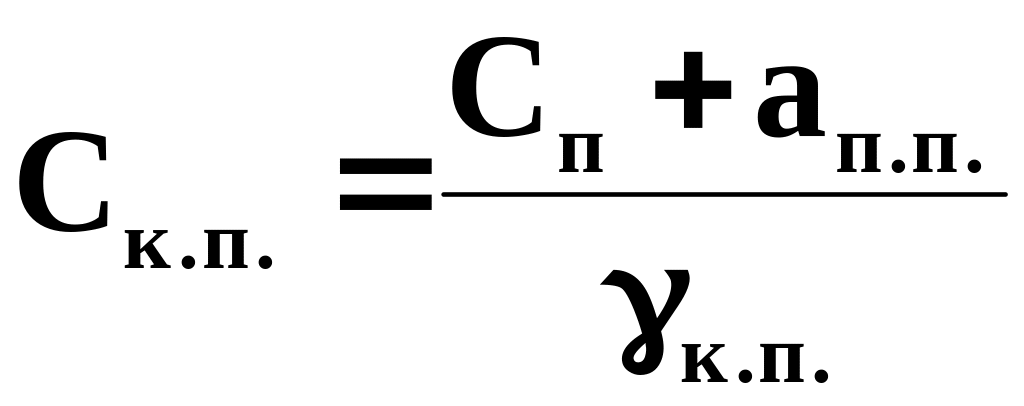

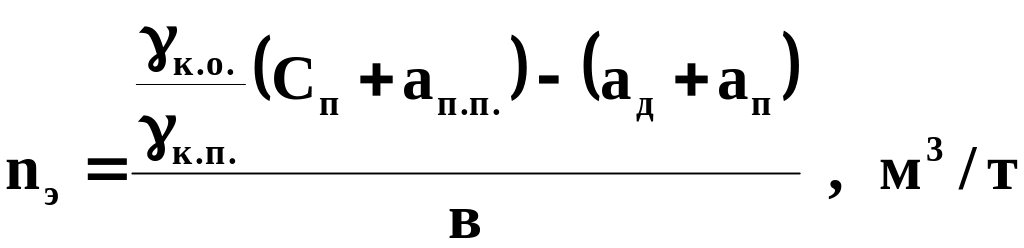

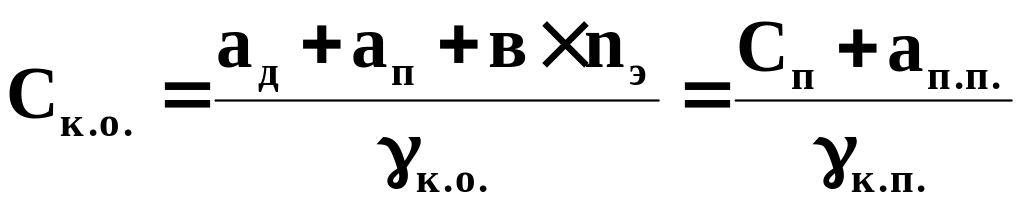

Если качество руд на открытых горных работах и при подземной разработке неодинаково и в тоже время шахта и карьер будут добывать руду для производства одного и того же концентрата, тогда нужно сравнивать себестоимость концентрата произведенного из руд открытого и подземного способов:

где - выход концентрата из 1 тонны руды добытой открытым способом, доли единицы.

где - себестоимость добычи руды при подземном способе разработки, руб/т.

- себестоимость передела 1 тонны руды в концентрат при подземном способе разработки, руб/т.

- выход концентрата из 1 тонны руды добытой при подземном способе разработки, доли единицы.

В случае когда ценность товарной продукции производимой на карьере и шахте различна.

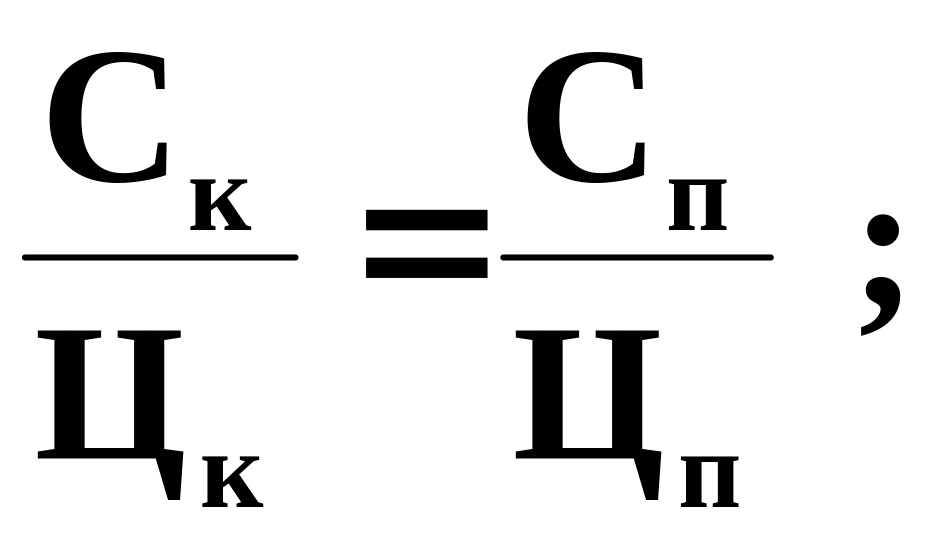

В качестве граничного условия принимается равенство на рубль товарной продукции при подземном и открытом способах разработки:

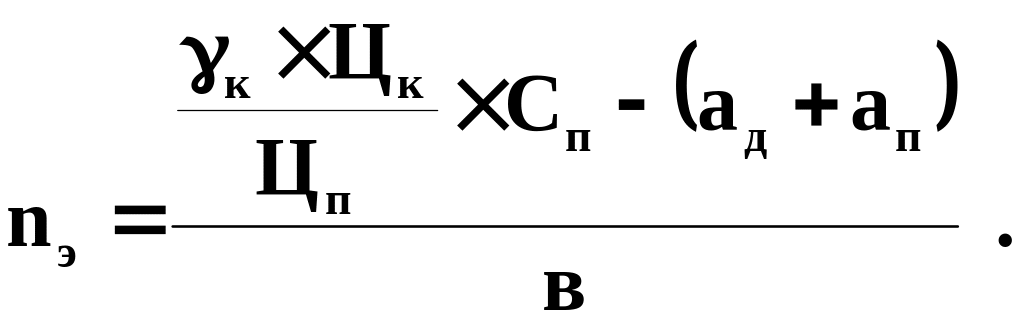

Откуда
