3.Алгоритм нумерации событий.
Для нумерации
событий применяется сл способ.
Вычеркиваются все работы, выходящие из
события с номером "0", и просматриваются
все события, в которых оканчиваются эти
вычеркнутые работы. Среди просмотренных
находятся события, которые не имеют
входящих в них работ (за исключением
уже вычеркнутых). Они называются событиями
первого ранга и обозначаются (вообще,
в произвольном порядке) числами
натурального ряда, начиная с единицы
(на рис. 14.1 это событие 1). Затем вычеркиваются
все работы, выходящие из событий первого
ранга, и среди них находятся события,
не имеющие входящих работ (кроме
вычеркнутых). Это — события второго
ранга, которые нумеруются следующими
числами натурального ряда (например, 2
и 3 на рис. 14.1). Проделав таким способом
шаг,
определяют события
-
го ранга, и просматривая события, в
которых эти работы заканчиваются,
выбирают события, не имеющие ни одной
входящей в них работы (кроме вычеркнутых).
Это события
-го
ранга, и нумеруются они последовательными
числами натурального ряда, начиная с
наименьшего, еще не использованного
числа при предыдущей нумерации на
-м
шаге.

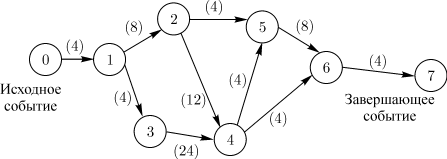

Рис. 14.1.
Сетевой график содержит конечное число событий. Поскольку в процессе вычеркивания движение осуществляется в направлении стрелок (работ), никакое предшествующее событие не может получить номер, больший, чем любое последующее. Всегда найдется хотя бы одно событие соответствующего ранга, и все события получат номера за конечное число шагов.
Работа обычно
кодируется номерами событий, между
которыми они заключены, то есть парой
,
где
—
номер предшествующего события,
—
номер последующего события.
В одно и то же
событие могут входить (выходить) одна
или несколько работ. Поэтому свершение
события зависит от завершения самой
длительной из всех входящих в него
работ. Взаимосвязь между работами
определяется тем, что начало последующей
работы обусловлено окончанием предыдущей.
Отсюда следует, что нет работ, не связанных
началом и окончанием с другими работами
через события.
Последовательные
работы и события формируют цепочки
(пути), которые ведут от исходного события
сетевого графика к завершающему.
Например, путь
сетевого
графика, показанного на (рис.14.1), включает
в себя события
и
работы
.
4.Алгоритм расчета плана ранних и поздних сроков свершения событий. Примеры расчета.
Ранний срок (ожидаемый момент) осуществления j-го события представляет собой момент времени, раньше которого событие произойти не может и рассчитывается по формуле
.
(3.1)
Поздний срок (предельный момент) осуществления i-го события показывает максимальную задержку во времени наступления данного события:
.
(3.2)
Одно из важнейших понятий сетевого графика – понятие пути L.
Критический путь – последовательность работ между начальными и конечными событиями сети, имеющих наибольшую продолжительность во времени. Минимальное время, необходимое для выполнения проекта, запланированного сетевым графиком, равно длине критического пути. Сетевой график может содержать не один, а несколько критических путей. Критическими называются также работы и события, расположенные на этом пути. Резервный интервал от t до t* для событий, лежащих на критическом пути, равен 0. Для завершающего события сетевого графика поздний срок свершения события должен равняться его раннему сроку, т. е. tп = t*п.
Длина критического пути равна раннему сроку свершения завершающего события, т. е. tкр = tп = t*п.
Первый этап - пронумеровать все события сети так, чтобы для каждой операции использовался алгоритм нумерации событий. Переносятся исходные данные с сетевого графика в таблицу. Работы заносятся в порядке возрастания номеров начальных событий.
Второй этап - рассчитываются ранние параметры работ, расчет ведется от исходного события к завершающему. Раннее начало всех работ, выходящих из исходного события, принимается равным нулю. В дальнейшем раннее начало принимается равным наибольшему значению из ранних окончаний, входящих в начальное событие работ. Так, для работы 4-5 раннее начало равно
Раннее окончание работ равно сумме раннего начала и продолжительности работы.
Третий этап - рассчитываются поздние параметры работ. Расчет ведется, начиная с работ, входящих в завершающее событие. Поздний срок окончания этих работ равен максимальному сроку из ранних окончаний работ, входящих в завершающее событие. Позднее окончание других работ принимается равным наименьшему значению из поздних начал работ, выходящих из конечного события рассматриваемой работы. Позднее начало работы определяется разностью между ее поздним окончанием и продолжительностью. Хотя бы одна из работ, выходящих из исходного события, имеет позднее начало, равное нулю.
