4. Система разработки месторождения
В соответствии с данными горно-геологическими условиями по классификации акад. Мельникова принимаем транспортную систему разработки. Вскрышные породы средствами колесного транспорта перемещаются на внешние отвалы, по условию применения – любая крепость пород и любая форма месторождения. Транспортное и забойное оборудование – экскаваторы любых типов, автосамосвал.
П
о
классификации систем разработки акад.
В.В. Ржевского принимаем группу систем
углубочные, подгруппы углубочные
продольные. Система разработки –
углубочная продольная двухбортовая
(УДД) с внешними отвалами.
Определяем высоту уступа, м:
h=(1÷1.5)Hч=20 м
где: h – высота уступа, м;
НЧ.MAX. – максимальная высота черпания принятого экскаватора, м.
НЧ.MAX. = 12,5 м.
Округлим расчетное значение высоты уступа до ближайшего значения. h =20 м.
Угол откоса рабочего уступа α=750
Ширина призмы обрушения δП = 4.
Определяем ширину рабочей площадки, м:
П=В+
+Т+m+
+Л+
где: С1 – расстояние от нижней бровки уступа до транспортной полосы, м;
m – расстояние от линии электропередач до кромки транспортной полосы, м
Т – ширина транспортной полосы, м
d
В
– ширина полосы для движения
вспомогательного транспорта, м;
Л – ширина полосы готовых к выемке запасов, м
δП – ширина призмы возможного обрушения, м;
В – ширина развала взорванной горной массы, м.
Определим ширину резервной полосы запасов, м:
,
м (15)
где: μ – норматив обеспеченности запасами полезного ископаемого, мес.;
АР – годовая производительность карьера по полезному ископаемому, т;
LР.У. – длина добычного фронта на уступе, м;
n0 – количество добычных уступов, ед.
Количество одновременно разрабатываемых добычных уступов:
,
(16)
где: bРТ – ширина разрезной траншеи, м;
δ – угол падения залежи, град.;
Пmin – минимальная ширина рабочей площадки, м.
ед.
П=65,2+3+10+3,5+15+4

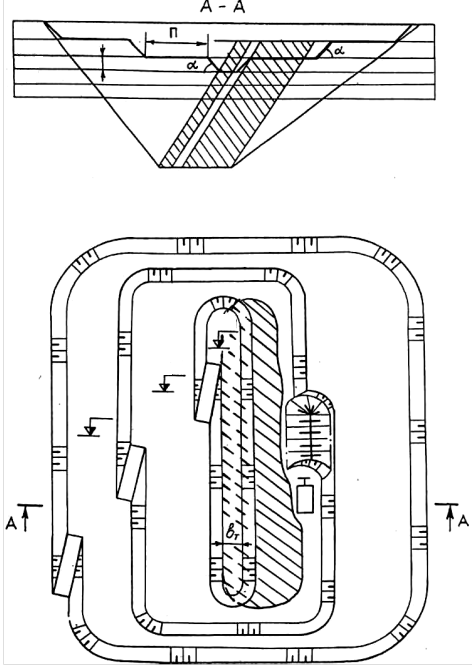

Рис. 6. Ширина рабочей площадки в скальных породах
Рассчитаем
угол откоса рабочего борта
(17)
где: h – высота уступа,
П – ширина рабочей площадки,
α – угол рабочего уступа.
Производственные процессы
Подготовка горных пород к выемке
Вначале нужно обосновать угол наклона скважины к горизонту. Для этого следует ориентироваться на применение наклонных скважин, пробуриваемых параллельно откосу уступа (с учетом технических возможностей принятого бурового станка).
Затем с точностью до 0,5 м рассчитаем глубину скважины:
(18)
h≤(1-1.5)Hч=20 м ( округляем по стандартному ряду) - высота уступа
Hч.max=12,5 м – максимальная высота черпания (по характеристике экскаватора)
-
угол наклона скважины по отношению к
горизонту
– длина
перебура
– глубина
скважины.
После этого вычислим диаметр скважины:
где dс- диаметр скважины, мм; dД=320 - диаметр долота, мм; Крс=1,12 - коэффициент расширения скважины при бурении (изменяется от 1,05 в монолитных породах до 1,2 в чрезвычайно трещиноватых).
С
менную
производительность бурового станка
определяем по формуле:
(19)
где
Пб
- сменная производительность бурового
станка,
- продолжительность смены, мин; Тп.з,
- продолжительность подготовительно-
заключительных операций, мин, Тп.з,
= 20-30=25; Тр
- продолжительность регламентированных
перерывов, мин., Тр
= 10-30=20;
—
внутрисменные внеплановые простои,
мин.,
=
60-90=70;
-
основное время, затрачиваемое на
бурение 1м скважины, мин;
-
продолжительность вспомогательных
операций при бурении 1 м скважины, мин.
Длительность вспомогательных операций для вращательного (шнекового) бурения составляет 1,5-4,5 мин/м; шарошечного - 2-4 мин/м; пневмоударного - 4-16 мин/м.
Отсюда продолжительность основных операций:
(20)
где Vб- техническая скорость бурения, м/мин.
Сопоставим расчётную производительность станка нормативной производительностью . Разница превышает 10 %, поэтому принимаю нормативную производительность, т.е. 80 м.
Годовую производительность бурового станка найдем по формуле
где Пб, - производительность бурового станка, м/г; Nсм.б=655 - количество рабочих смен бурового станка в течение года.
Для данных нашего варианта нужно выбрать тип взрывчатого вещества (ВВ). Выбираю ВВ Гранулит АС-4.
Определить линию сопротивления по подошве (ЛСПП)
(21)
где
W-
линия сопротивления по подошве, м; Кв=1
- коэффициент, учитывающий взрываемость
пород в массиве ; dc-
диаметр скважины, м;
- плотность заряжания ВВ в скважине
кг/м3
; m=0,9
-
коэффициент сближения зарядов;
Квв=0,98-
переводной коэффициент для Гранулита
АС-4
;
γ=2,6 - плотность породы [из условия],
кг/м3.
Найти величину ЛСПП с учетом требований безопасного ведения буровых работ у бровки уступа:
где
Wб
- значение
ЛСПП по
возможности безопасного обуривания
уступа, м; δп
=3,5 - ширина возможной призмы обрушения,
м.
Проверить соответствие расчетной ЛСПП требованиям ведения буровых работ:
W≥Wб, требования выполняются.
Выбираем конструкцию заряда. Обводненность пород – сухие, значит выбираем заряд, рассредоточенный воздушным промежутком.
Найдем длина заряда, по формуле:
(22)
где lвв длина заряда ВВ, м; lз- длина забойки, м,
l3=(20…35)dc= 7,2…12,6 , принимаю 10 м;
принимаю
4 м.
Определить массу заряда в скважине по формуле:
(23)
где Q3.в.- масса заряда, кг; dс- диаметр скважины, дм.
Исходя из объема породы, взрываемой зарядом, его масса равна:
где q- удельный расход ВВ, q=0,75, кг/м3; а - расстояние между скважинами в ряду, м; b– расстояние между рядами, м.
Установить
параметры сетки скважин, для трудновзрываемых
пород , беру шахматное расположение
скважин, при этом
.
=
7,4 м
(24)
Проверить возможность преодоления расчетной ЛСПП взрывом зарядаВВ установленной массы:
(25)
Условие не выполняется, значит в первом ряду нужно использовать парносближенные скважины. Массу заряда во второй парносближенной скважине можно найти по формуле
=14
630
кг
где
-
ЛСПП при парносближенных скважинах
(
)=14,
м;
-
расстояние между смежными парами скважин
(
)=10,4
, м.
Вычислить объем блока по условиям обеспечения экскаватора взорванной горной массой:
(26)
где
Vбл,
-
объем взрываемого блока, м3;
Qсм.п-
сменная эксплуатационная производительность
экскаватора, м3;
nсм
- число рабочих смен экскаватора за
сутки, ед;
- норматив обеспеченности экскаватора
взорванной горной массой, сут.
Величину для средней - 9 сут.
(27)
где Е – вместимость экскаваторного ковша ; Тсм – продолжительность смены, ч; Кз – коэффициент влияния параметров забоя, Кз= 0,7-0,9; Кн – коэффициент наполнения ковша, Кн = 0,6 – 0,75; Кр – коэффициент разрыхления породы в ковше, Кр = 1,4-1,5; Кпот – коэффициент потерь экскавируемой породы ; Ку – коэффициент управления, зависящий от порядка отработки забоя, квалификации машиниста, наличия средств контроля и автоматики; Ки – коэффициент использования экскаватора в течение смены, учитывающий организационные и технологические перерывы;
Определить длину блока по формуле:
(28)
где Lбл- длина блока, м; nр - число взрываемых рядов скважин для выбранной схемы коммутации и взрываемости ГП примем = 5 ед.
Найти
число скважин, взрываемых в одном ряду[1,
стр. 110]:
(29)
Вычислить общий объем ВВ на блок, кг:
(30)
Рассчитать выход горной массы с 1 м скважин , м3:
Н
айдем
интервал замедления, мс:
(31)
где Кз – коэффициент, зависящий от взрываемости пород = 2;
По
расчётной величине
подберем ближайшее стандартное
пиротехническое реле РП-8 из ряда: 10, 20,
35,
50, 75, 100мс.
Выбираем схему коммутации «с клиновым врубом» и вычерчиваем её в масштабе с расстановкой РП – 8.
Рассчитать ширину (В, м) развала взорванной горной массы:
(32)
Определить высоту (hp, м) развала:
(33)
Найти инвентарный парк буровых станков по формуле:
(34)
г
де
Аг.м.
– годовая производительность по горной
массе, т; Пб.г.
–
годовая производительность бурового
станка, м.
