- •1. Исходные данные
- •2. Предварительный выбор технологии производства планировочных работ
- •4. Определение производительности бульдозера
- •5. Выбор вспомогательных машин
- •6. Составление калькуляции трудовых и денежных затрат
- •7. Построение календарного графика производства работ
- •8. Описание технологии выполнения процессов
8. Описание технологии выполнения процессов
Срезка растительного слоя грунта выполняется бульдозером ДЗ-18 с перемещением грунта за пределы стройплощадки по челночной схеме (рис.1).
Разработка и перемещение грунта из планировочной выемки в насыпь производится бульдозером ДЗ-385. Бульдозер при наборе призмы волочения срезает стружки постоянной толщины, разрабатывает грунт по схеме с промежуточными валками.
Уплотнение грунта планировочной насыпи производим самоходным катком ДУ-31А слоями по 0,2 м за 8 проходов по одному следу, с разворотом на насыпи со схемой движения по спирали. Смежные полосы уплотнения выполняются с перекрытием на 0,1-0,3 м. Ширина уплотняемой полосы 1,9 м. Суглинок следует уплотнять при ее оптимальной влажности 12-18% (см. [ 1 ], табл.10.3).
.

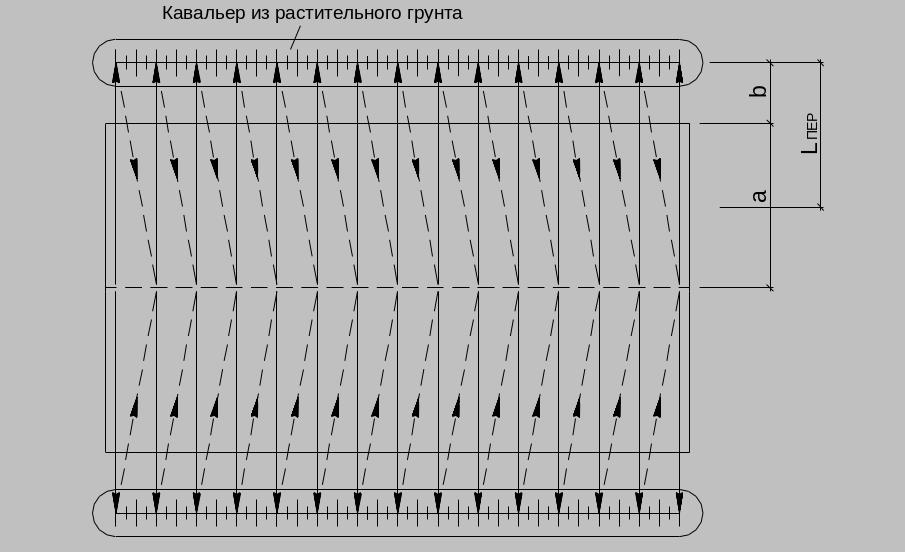

Рис. 1. Схема срезки и перемещения растительного грунта бульдозером ДЗ-18.
Окончательная планировка площадки производится бульдозером ДЗ-18 при рабочем ходе в двух направлении. Смежные полосы разравнивания перекрываются на 0,15-0,2 м.
Так как процессы выполняются бульдозером и самоходным катком, то соблюдаем следующую последовательность их выполнения:
а) срезается и перемещается бульдозером за пределы площадки растительный слой;
б) грунт разрабатывается в выемке и перемещается в насыпь бульдозером;
в) грунт разравнивается;
г) самоходный каток уплотняет уложенный в насыпь грунт;
д) производится предварительная планировка площадки ;
е) производится планировка откосов;
ж) производится окончательная планировка площадки.
Перечень применяемых машин и механизмов приведен в календарном графике производства работ.
