- •Содержание
- •Введение.
- •2. Краткая геологическая и горно-техническая характеристика месторождения «Журавлево».
- •3. Горная часть.
- •3.1 Горно-геометрический анализ карьерного поля с уточнением запасов полезного ископаемого и вскрышных пород.
- •Разделив средние для каждого этапа ординаты полезного ископаемого, получим значение текущего коэффициента вскрыши (м3/м3).
- •3.2 Выбор и обоснование рабочих и нерабочих углов откосов уступов и бортов карьера. Разбортовка карьера.
- •3.3 Определение потерь полезного ископаемого.
- •3.4 Подсчет запасов.
- •3.5 Режим работы и производительность карьера.
- •3.6 Вскрытие карьерного поля и система разработки.
- •3.7 Выбор основных параметров системы разработки.
- •3.8 Выбор и определение производительности технологического оборудования.
- •3.8.1 Производительность экскаватора.
- •3.8.2 Производительность эксковатора.
- •Производительность скрепера.
- •3.8.4 Производительность бульдозера.
- •3.8.5 Производительность погрузчика.
- •3.9 Вскрышные работы и отвалообразование.
- •3.10 Транспорт.
- •3.11 Расчет объемов горно-капитальных работ.
- •4. Горнотехническая рекультивация.
- •5. Меры безопасности.
- •Список литературы.
3.8 Выбор и определение производительности технологического оборудования.
3.8.1 Производительность экскаватора.
Добычные работы производятся экскаватором ЭКГ-4,6
Техническая характеристика экскаватора ЭКГ-4,6
Масса экскаватора,т |
195,5 |
Преодолеваемый уклон, град. |
12 |
Емкость ковша, м3 |
4,6 |
Наибольший радиус черпания R ч, м |
14,4 |
Наибольший радиус копания на уровне стояния Rч. у, м |
9,3 |
Наибольшая высота копания Нвк, м |
10,3 |
Наибольший радиус выгрузки R в, м |
12,65 |
Глубина копания ниже уровня стояния Нк, м |
5,46 |
Продолжительность рабочего цикла t ц, с |
23 |
В качестве транспортного оборудования принимаем автосамосвал БелАЗ-540.

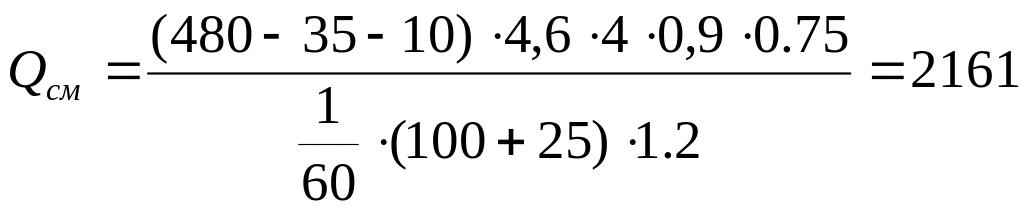

Сменная производительность экскаватора при погрузке в автотранспорт.
Qсм
=
,
м3/смену
где Тсм – продолжительность смены, Тсм= 480мин,
Тпз – время на подготовительно-заключительные операции, Тпз= 35мин,
Тлн – время на личные потребности, Тлн= 10мин,
Е – емкость ковша экскаватора, Е=4,6м3,

nк – число ковшей, загружаемых в самосвал, которое зависит от
р
=
/Кр,
где
– плотность породы в целике
=1.65
т/м3;
Кр – коэффициент разрыхления породы в ковше, Кр=1.2 ,

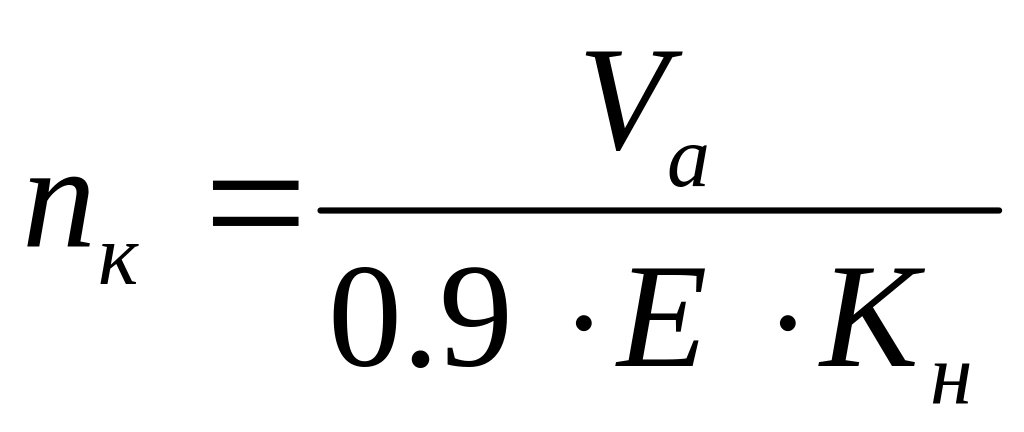

р = 1,65/1,2=1,375 где G – грузоподъемность самосвала, G=27т, Vа–объем кузова автомобиля, Vа= 15м3 , G/V=27/15=1.8 , если р<G/Va,то количество ковшей
расчитывается по формуле

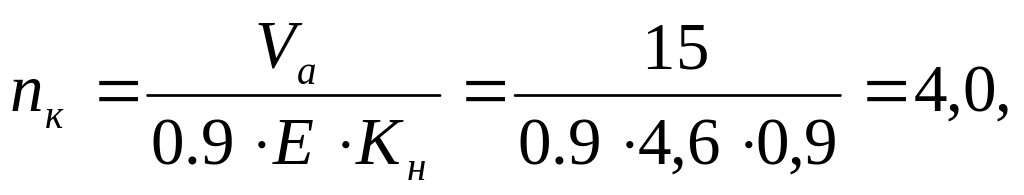

где Кн – коэффициент наполнения ковша, Кн=0,9,
примем количество
ковшей
=4,

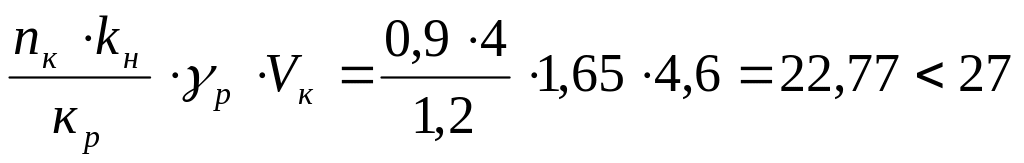

Проверим полученное
число ковшей на перегрузку
т,
условие выполняется, принимаем окончательно число ковшей 4 .
Кирв – коэффициент использования рабочего времени, Кирв=0.75 .

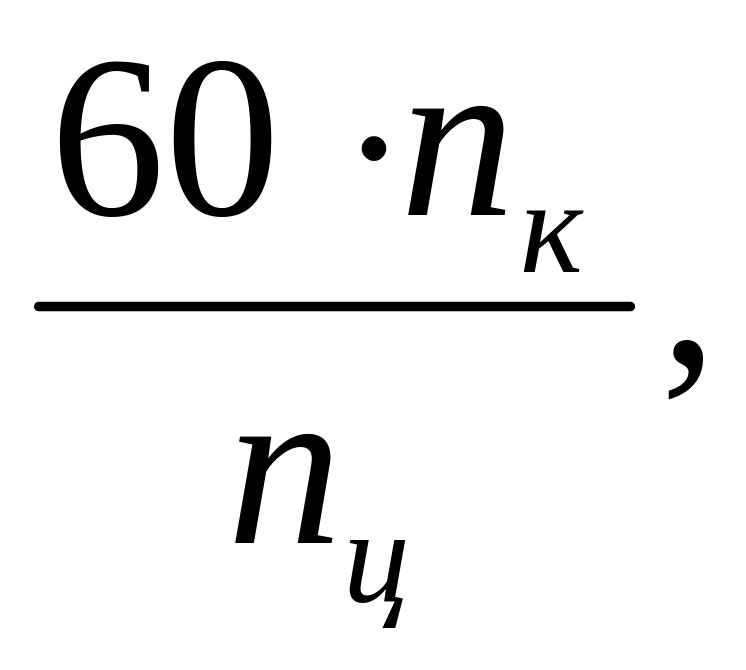

tп – время загрузки самосвала, с,
tп=
с
где nк – принятое число ковшей загрузки, nк=4,
nц – число циклов экскавации в минуту,

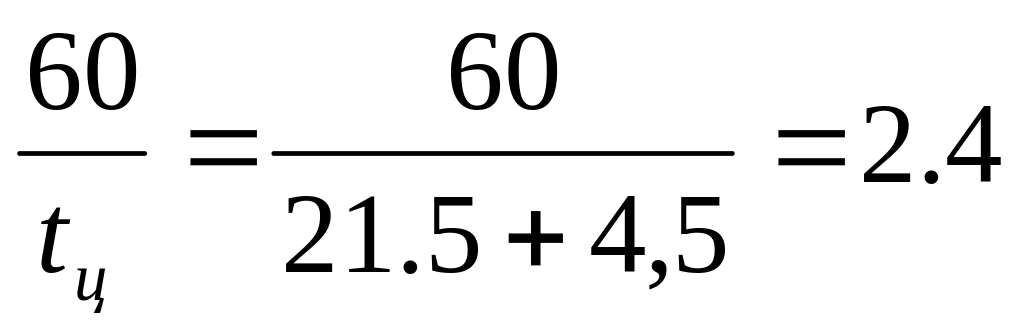

nц=
цикла/мин,
где tц – продолжительность рабочего цикла экскаватора, tц=21,5с.
tп=
с.
tоб – время обмена (установки под загрузку самосвала), при петлевой схеме подачи
автомобилей принимаем tоб= 25 c,
м3/смену,
Годовая производительность экскаватора
Qгод= Qсм · Тр · nсм,
где Тр – число рабочих дней в году Тр= 160,
nсм – число смен в сутки, nсм = 2.
Qгод= 2161 · 160 · 2 = 691520 м3/год.

Расчетное число экскаваторов

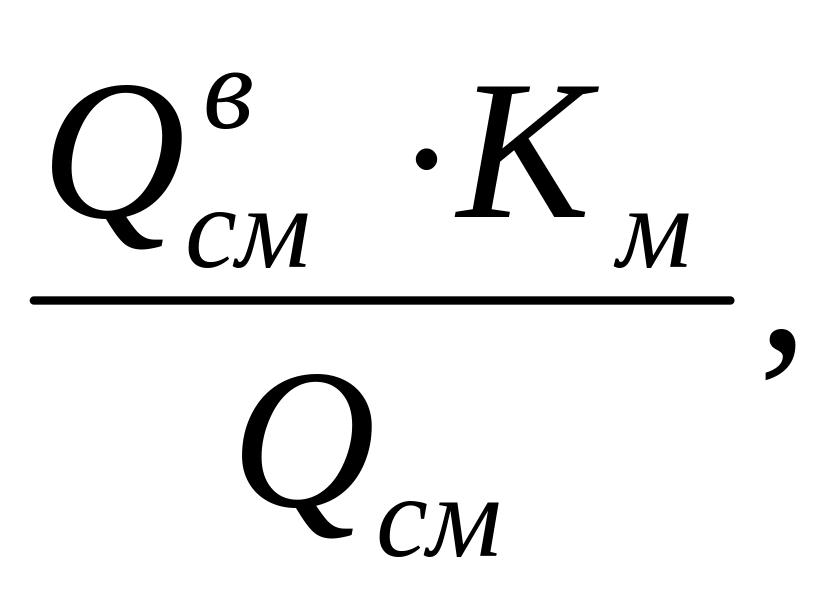

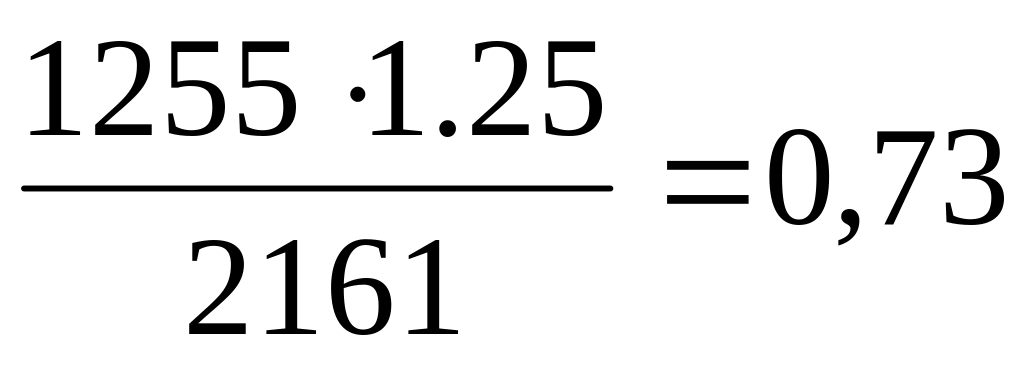

N’экс=
шт
где Qвсм – проектная сменная производительность первого уступа,
км – коэффициент запаса мощности по производительности, км = 1.25 ,
=
Принимаем = 1шт.

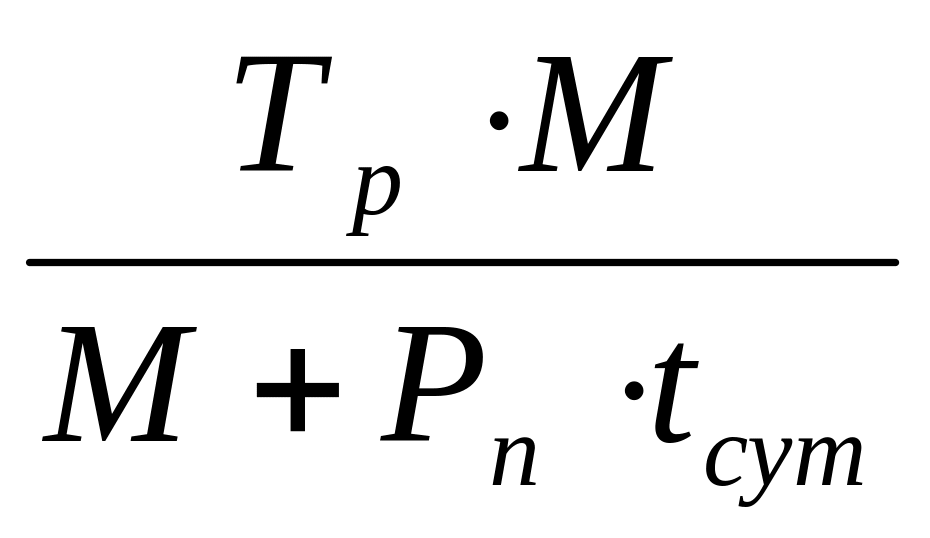

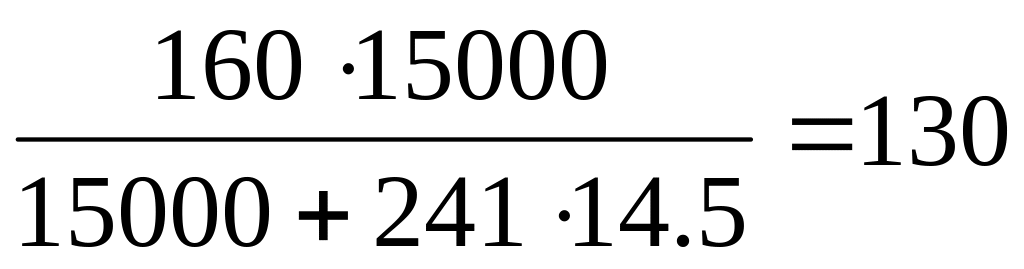

Число рабочих дней экскаватора за год

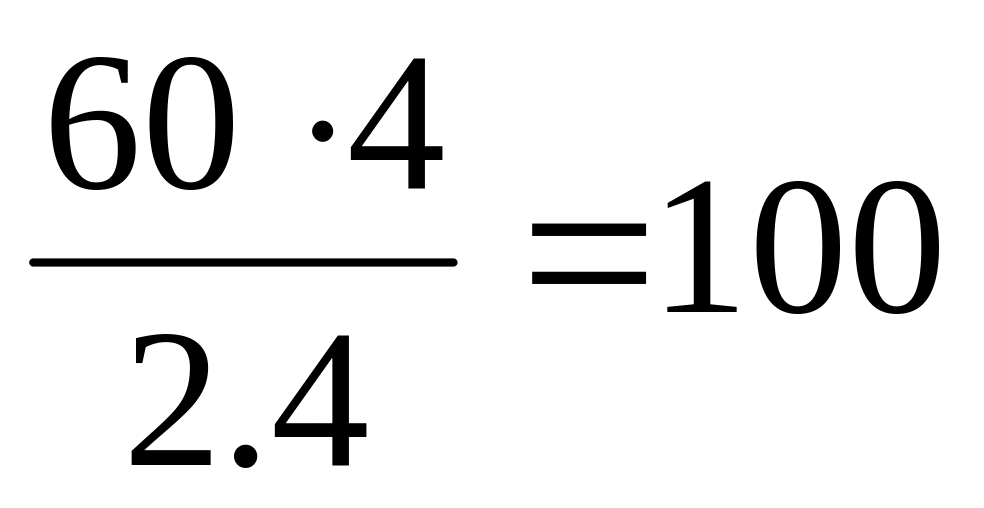

Тэ
=
,
дней
где М – межремонтный цикл, М= 15000 маш/час,
Рn – количество дней простоя в ремонтах на протяжении полного ремонтного
цикла, Рn –241 день.
Tсут – число часов работы экскаватора в сутки, tсут = 14.5 ч.
Тэ
=
дней.

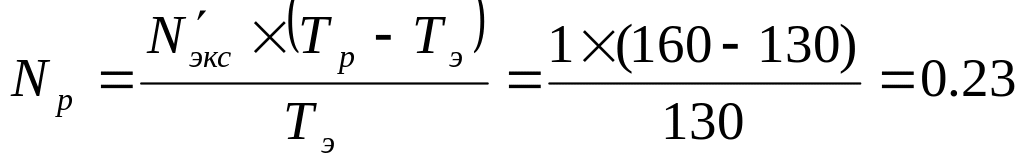

Количество резервных экскаваторов на карьере
Принимаем Np = 1 шт.
