Смена, ремонт и усиление стропильных систем

Капитальный ремонт стропил заключается в частичной или полной смене несущих элементов, замене отдельных участков стропильных элементов, выправления и усилении конструкций. Для ремонта стропильных систем допускается использовать круглый лес и пиломатериалы хвойных пород с влажностью не более 25%. Новые элементы мауэрлата и стропильных ног заготовляют с устройством необходимых врубок, сопряжений и осмолкой поверхностей, соприкасающихся с каменной кладкой. Для смены мауэрлата предварительно с помощью домкратов вывешивают стропильные ноги. Сгнившие или поврежденные участки мауэрлата удаляют с расчисткой и выравниванием площади опоры. Новые участки мауэрлата укладывают на пароизоляционную прокладку из двух слоев рулонного гидроизоляционного материала (см. рис 12). Рулонную гидроизоляционную прокладку склеивают по длине битумной мастикой и укладывают таким образом, чтобы не допустить со­прикосновения поверхности мауэрлата с каменной кладкой.

Р исунок 3.3.14 – Гидроизоляция мауэрлата

1 – мауэрлат, 2 – стропильная нога, 3 – гидроизоляция, 4 – цементно-песчаный раствор.

Смену опорных частей стропиль­ных ног производят вывешиванием стропильной ноги, отпиливанием и удалением поврежденной части с после­дующей установкой протеза из двух боковых накладок, соединенных со стропильной ногой болтами.

Высоту накладок принимают равной высоте стропильной ноги, а их совместную толщину не менее толщины стропильной ноги. При сме­не стропильной ноги целиком необходимо ее предварительно разгру­зить, для чет вывешивают обрешетку с помощью домкратов и раскосно-подкосной системы. Гвозди крепления обрешетки к стропильной ноге перепиливают или срубают, старую стропильную ногу распилива­ют на части и удаляют, а опорное гнездо в мауэрлате расчищают и антисептируют. Заранее заготовленную стропильную ногу одним концом заводят в опорное гнездо и затем вторым концом сопрягают со стро­пильной ногой противоположного ската кровли. Незначительные пора­жения гнилыо удаляют отеской с последующим антисептированием здо­ровой древесины.

Для выправления и усиления конструкции деревянных стропил устанав­ливают дополнительные подкосы, применяют деревянные шпренгельные фермы для рядовых стропильных ног и металлические фермы для усиления диагональных стропильных ног (см. рис. 13).

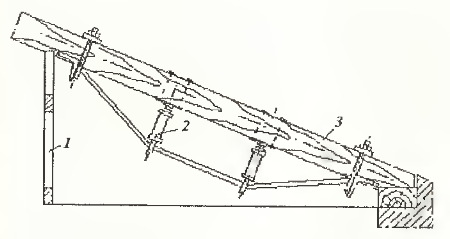

Рисунок 3.3.15 – Усиление стропильных ног постановкой металлических шпренгельных ферм.

1 – угловой шпренгель, 2 – металлический пояс, 3 - стропильная нога.

Поверхности мауэрлатов, прилегающие к каменной кладке, антисептируют древесной смолой или креозотом, за исключением поверхностей тор­нов брусьев. Остальные поверхности элементов стропил и обрешетки покрывают огнезащитным составом, состоящим из известкового молока с добавкой хлористого натрия.

Монтаж стропил целесообразно производить объемными или крупными плоскостными элементами. Это позволяет менять стропила и кровлю в кротчайшие сроки, предохранять конструкции верхнего этажа здания от увлажнения естественными осадками. Разборку конструкций ремонтируе­мой крыши следует производить по захваткам после подготовки материалов, конструкций, инвентаря и приспособлений, необходимых для ремонта, чтобы между разборкой участка старой крыши и устройством новой был минимальный перерыв.

При капитальном ремонте крыши обязательно временное покрытие мест перекрывания старой и новой кровли перхлорвиниловой пленкой, брезентом, рулонными гидроизоляционными или другими водонепроницаемыми мате­риалами.

Ремонт асбестоцементной кровли заключается в смене отдельных лис­тов и деталей конькового покрытия, устранения зазоров между листами и смене поврежденных участков.

При замене отдельных листов и смене небольших участков крове.1ыгого покрытия рабочие перемещаются по стремянкам и временным настилам, укладываемым по основному покрытию и рассчитанным на одновременную работу двух кровельщиков. Сначала удаляют крепление асбестоцементных листов с обрешеткой на поврежденных участках и ослабляют крепления листов, примыкающих к ним, Поврежденные листы убирают и заменяют новыми. Неплотности между листами промазывают раствором состава по массе 1:1:6 (цемент, асбест, песок).

При смене асбестоцементного покрытия разборку старого покрытия произ­водят захватками от конька вниз по скату кровли с таким расчетом, чтобы ра­зобранный участок был заново покрыт в минимально короткий срок. Укладку листов производят рядами параллельно карнизу с перекрытием на волну и вдоль по скату на 120-140 мм, т.е. по технологии новой кровли.
