5. С помощью клеевых составов.

При длительной эксплуатации фунда­ментов под машины и технологическое оборудование в них могут появить­ся трещины от действия динамических нагрузок. Трещины могут увеличи­ваться и привести к разрушению конструкций. Особенно характерно такое явление для сборных фундаментов. Такие фундаменты можно восстановить с помощью клеевых составов.

Составные части клеевых составов:

- эпоксидная смола — основной компонент;

- пластификатор — (дибутилфтолат) уменьшает хрупкость состава после сто отвердения;

- отвердитель (ПЭП — полиэтиленполиамин);

- наполнитель (маршалит, молотый кварцевый песок и т.д.). Приготовленный клеевой состав инъецируют в трещины с помощью

гидравлического насоса. В трещины предварительно вставляют трубки, а наружные трещины заполняют тем же клеевым составом, чтобы при инъецировании не происходило вытекания клея наружу.

Работы по инъецированию клеевых составов можно производить, при рабо­тающем оборудовании. По после окончания инъецирования оборудование ос­танавливают на 24-30 ч, чтобы дать возможность составу затвердеть.

Синтетические смолы используют также для крепления анкерных бол­тов под оборудование. Этот способ особенно эффективен при реконструк­ции фундаментов. Сущность способа заключается в следующем.

Увеличение опорной площади фундаментов.

Существует несколько способов увеличения опорной площади фундаментов. Выбор того или ино­го способа зависит от конструкции фундамента и необходимой площади подошвы фундамента.

Работы по устройству уширений первых трех типов выполняют в сле­дующей последовательности:

1. Стены делят на захватки длиной 2-3 м,

2. Выполняют отрывку через одну захватку, а не одновременно, (чтобы не допустить выпирания освобожденного от пригруза грунта). Про­межуточные захватки отрывают только после завершения работ и за­сылки с уплотнением ранее отрытых участков стен.

3. Открытую боковую поверхность старого фундамента очищают И промывают водой. Пробивают отверстия для анкерных болтов, стержней и поперечных балок, а также штрабы для опорных гребней.

4. После этого уплотняют грунт в полосе нового основания. Уплотне­ние выполняют втрамбовыванием в грунт щебня. Анкерные болты и поперечные балки или поперечные балки заделывают на цементном растворе.

5. Затем устанавливают опалубку, арматуру и бетонируют новые части фундаментов.

6. После приобретения бетоном и раствором 100%-ной прочности фундаменты распалубливают, омоноличивают стальную балку (в случае 2) для предохранения ее от коррозии.

7. Засыпают траншеи с тщательным уплотнением грунта.

8. Приступают к отрывке промежуточных захваток и процесс повто­ряют.

Усиление подошвы фундамента с помощью шпор может осуществляться кик для ленточных, так и для отдельных столбчатых фундаментов. Грунт в этом случае отрывается участками, размеры которых определяются расчетом. Во время производства работ фундамент по возможности следует разгружать.

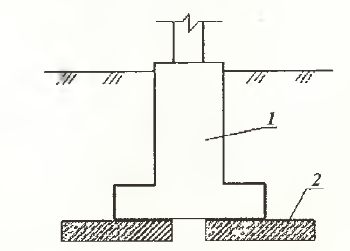

Р исунок 3.3.7 – Схема усиления фундамента анкерными стержнями

1 – поперечная балка, 2 – анкерные стержни, 3 – новый бетон, 4 – новая уплотнённая полоса основания.

Рисунок 3.3.8 – Схема усиления фундамента с помощью шпор

  1. Существующий фундамент, 2- уширение из сборного железобетона.

Работы ведут в следующей последовательности:

1. С двух сторон фундамента отрывают траншею и готовят основание как в предыдущих случаях, т.е. уплотняют щебнем.

2. Пробивают отверстие в фундаменте ниже его середины.

3. Далее устанавливают сборные блоки, пропускают через каналы от­верстия в блоках и фундамента тяжи (анкерные болты) и заполняют каналы отверстия цементным раствором.

4. После этого с помощью домкратов отжимают сборные блоки в сто­роны, придавая им наклонное положение. При этом домкраты упи­раются в фундамент и верхнюю часть блока. Отжатые блоки напря­гают арматуру (тяжи, анкерные болты) и в то же время отжимают грунт под своей подошвой.

5. Пространство между блоками и существующим фундаментом заполняют бетонной смесью для образования единого тела фунда­мента и предохранения тяжей от коррозии. При этом марка бетона заделки должна быть не ниже марки бетона блоков и фундамента.

Передача нагрузки на нижележащие слои грунта.

Осуществляется путем устройства набивных свай или опускных колодцев.

Пересадка фундаментов на выносные набивные сваи позволяет передать возрастающую нагружу на нижние более плотные слои грунта (см. рис. 7). Работы по пересадке фундамента выполняют по захваткам в таком же порядке, как и при уширении фундаментов.

Рисунок 3.3.9 – Схема устройства набивных свай

1 – существующий фундамент, 2 – продольная балка, 3 – поперечная балка,

4 – набивная свая, 5 – обвязочные балки.

Порядок работ:

1. Сначала отрывают траншеи и обнажают фундаменты.

2. Рядом с фундаментами бурят скважины и устраивают набивные сваи.

3. В створе каждой пары свай пробивают отверстия в фундаменте для поперечных балок и пробивают штрабы для продольных балок.

4. Далее устанавливают и замоноличивают поперечные, а потом продольные балки и выдерживают до приобретении бетоном и раствором 100%-ной прочности.

5. На сваи устанавливают гидравлические домкраты, упирают их в по­перечные балки и попарно обжимают набивные сваи. Нагрузки на сван доводят до расчетных, указанных в проекте.

6. Положение поперечных балок и голов свай фиксируют путем рас­клинивания; домкраты вынимают, а на их месте устанавливают обвя­зочные балки. Передачу нагрузки на нижние, более плотные слои грунта можно осу­ществить с помощью опускаемой рубашки.

СТЕНЫ

Наружные стены в течение всего срока службы выполняют роль защиты здания от внешних воздействий. Их конструкция должна отвечать требованиям прочности, устойчивости, деформативности и трещиностойкости, тепло-, воздухо - и гидроизоляции, долговечности, огнестойкости, гигиеничности, эстетического восприятия, а также создавать достаточную освещенность помещения.
