3. Расчет параметров однопредметной непрерывной поточной линии

При расчете параметров однопредметной непрерывно-поточной линии (ОНЛП) определяется:

  • такт поточной линии;

  • необходимое число рабочих мест (единиц оборудования) для каждой операции;

  • загрузка рабочих мест;

  • скорость движения конвейера.

Под тактом поточной линии (r) понимается период времени между запуском (выпуском) на линию данного объекта и следующего за ним. Такт является функцией заданной программы и с учетом регламентированных перерывов Тпер и уровня брака а% определяется по формуле

, (8)

где Тсм – продолжительность смены, мин;

Nвып сут – суточная программа выпуска, шт;

f – число рабочих смен в рабочем дне.

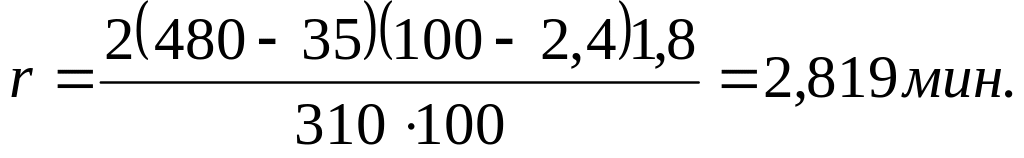

Таким образом по формуле (8):

Вначале определяется расчетное число рабочих мест (Wi расч) для каждой операции

, (9)

где tki – норма времени на i-ю операцию, мин.

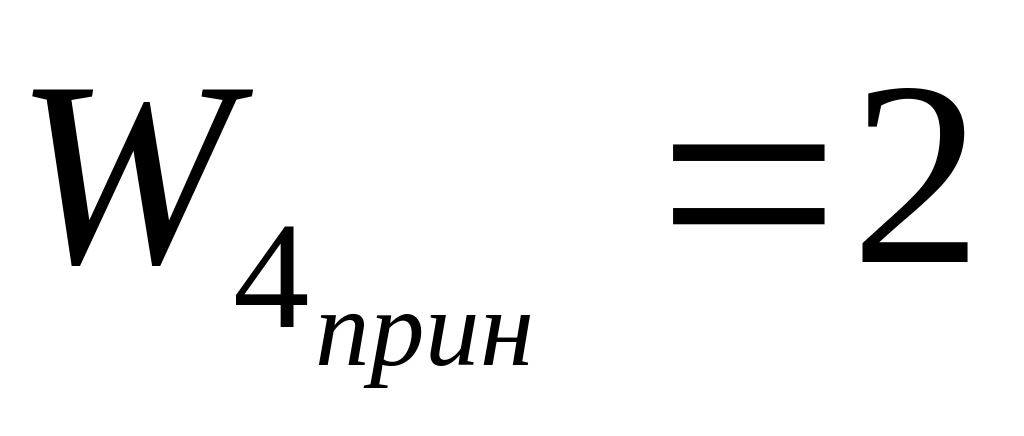

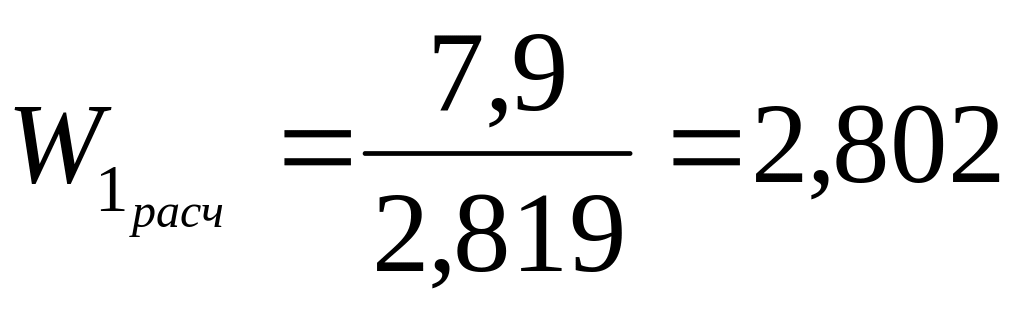

Таким образом по формуле (9):

.

Загрузка рабочих мест определяется коэффициентом загрузки Кзi на каждой операции в % и определяется по формуле

, (10)

где Wiрасч – расчетное число рабочих мест;

Wiприн – принятое число рабочих мест.

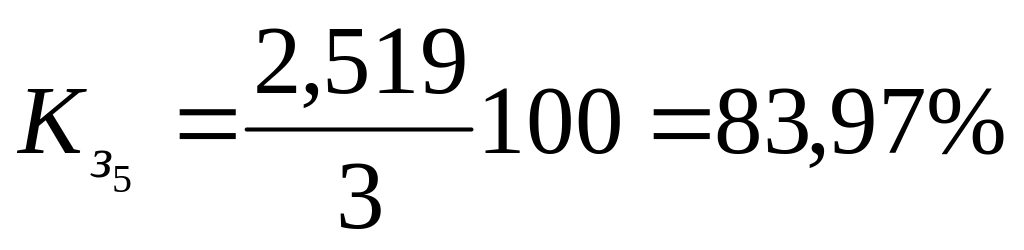

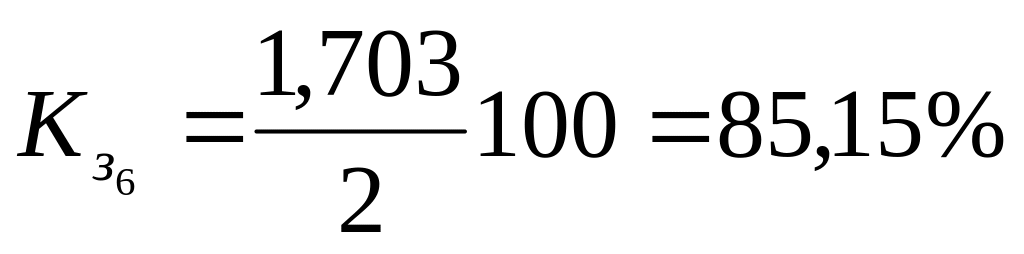

Таким образом по формуле (10):

;

;

;

;

;

;

.

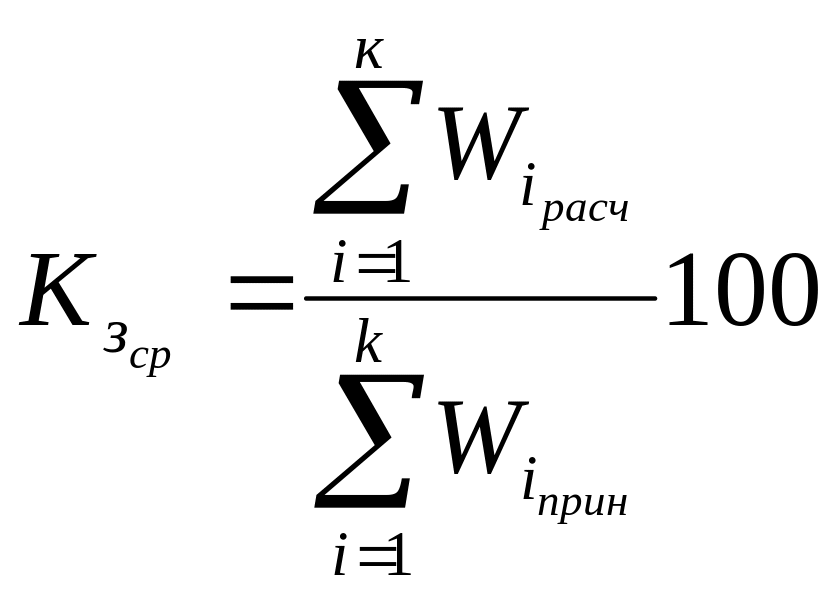

Затем определяется средний коэффициент загрузки рабочих мест на поточной линии в % по формуле:

, (11)

где К – число операций на линии.

По формуле (11):

.

В массово-поточном производстве желательно иметь нижний предел загрузки рабочих мест 80-85%, а в серийно-поточном – 70-75%, следовательно полученные 85,56% свидетельствуют о достаточной загрузке оборудования.

Скорость движения конвеера должна соответствовать такту потока, что достигается, если путь, равный шагу, конвейер проходит за такт, и рассчитывается по формуле

, (12)

где lш – шаг конвейера, м.

Рассчитанная скорость конвейера позволяет оставить количество рабочих смен на предприятии без изменения, так как 0,5<1,064<2.

  1. Построение и рассчет сетевых графиков

Сетевой график является основным плановым документом в системе сетевого планирования и управления подготовкой производства, представляющей собой информационно-динамическую модель, в которой изображаются взаимосвязи и результаты всех работ, необходимых для достижения конечной цели разработки.

Топологическая схема представлена на рисунке 4.

Г З

А Н

Б Д И О

Т

В Е К П

Ж Л Р У

М С

Рис.4 Топологическая схема

Ранние и поздние сроки наступления событий определяем по формулам

tp(j) = [tp(i) + t(i,j)]max (13)

tП(i) = [tП(j) - t(i,j)]min (14)

Резерв времени наступления события определяем по формуле

R(i) = tП(i) – tp(i) (15)

Поздний резерв времени и свободный резерв времени рассчитываются по формулам соответственно

RП(i,j) = tП(j) – tp(i) – t(i,j) (16)

RC(i,j) = tp(j) – tp(i) – t(i,j) (17)
