12) Назовите способы проходки траншей

Подготовка новых горизонтов к эксплуатации состоит в проведении горных выработок, обеспечивающих создание необходимого фронта добычных и вскрышных работ. Этой цели служат разрезные траншеи и разрезные котлованы (рис.7.12). Горизонт считают подготовленным, если на нем можно производить горные работы.

Траншейная подготовка характерна для разработки вытянутых месторождений с использованием железнодорожного, конвейерного, а иногда и автомобильного транспорта. От фланговой вскрывающей выработки разрезную траншею проходят к противоположному торцу карьера. При других вариантах расположения въездной траншеи подготовку горизонта сначала ведут на одном крыле карьерного поля, а затем на другом. В ходе проходки разрезной траншеи в обратном направлении подрабатывается один из бортов внутренней въездной траншеи, и она трансформируется в полутраншею – съезд (схема а). После завершения проходческих работ начинают разнос одного или обоих бортов разрезн

а б в

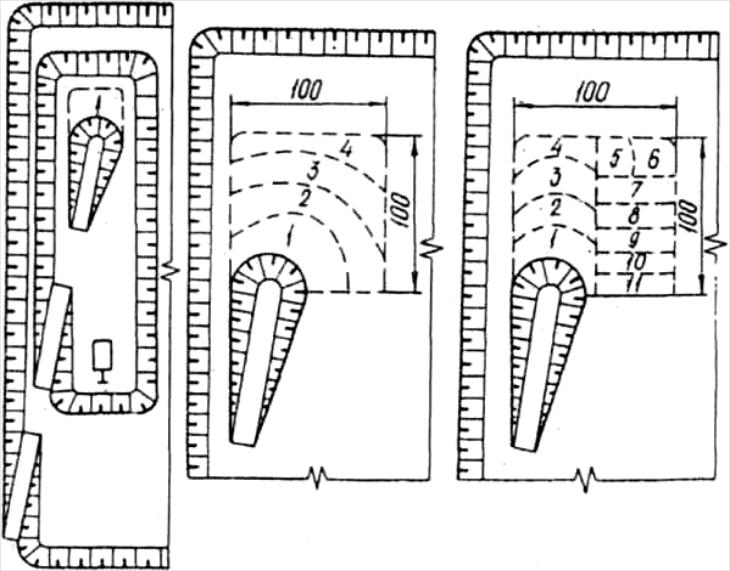

Рис. 7.12. Схема подготовки горизонта разрезными траншеями (а)

и котлованами (б, в)

ой траншеи.

13) Поясните принцип расчета параметров траншей при бестранспортном способе их проведения.

Бестранспортный способ проведения траншей включает несколько вариантов. Траншею проходят сразу на все проектное сечение, породы складируют в постоянных или временных отвалах на одном или обоих бортах. Наибольшее распространение в качестве выемочно-погрузочного оборудования получили драглайны. В основу расчета параметров траншей по известным рабочим размерам экскаватора положено равенство объемов породы, извлекаемой из траншеи и укладываемой в отвал

14) Сформулируйте достоинства и недостатки проходки траншей полным сечением с нижней погрузкой в средства железнодорожного транспорта.

Транспортный способ проведения траншей менее экономичен, но в большинстве случаев, особенно при разработке глубоких карьеров, нет возможности складировать породы вдоль бровки вскрывающих выработок, а приходится вывозить их на внешние или внутренние отвалы. Обычно используют два варианта проходческих работ: с нижней погрузкой в средства транспорта, располагаемые на дне траншей (рис. 7.15), и с верхней погрузкой, когда экскаватор, стоящий на дне выработки, отгружает породу в транспортные сосуды, расположенные на кровле уступа. При выемке сплошным забоем с нижней погрузкой для подачи к экскаватору железнодорожных вагонов в траншее укладывают один (рис. 7.15, а) или два погрузочных тупика.

15) Поясните, с какой целью используют на проходке траншей экскаваторы с удлиненным рабочим оборудованием.

Выемку сплошным забоем с верхней погрузкой (рис. 4.9) производят карьерными мехлопатами ЭКГ-5у, ЭКГ-8у с удлиненным рабочим оборудованием и другими экскаваторами (приложение А). При этом не нужно расформировывать поезда и выполнять соответствующие маневровые операции, в результате чего скорость проведения траншей возрастает на 40–50 %.

Однако расположение экскаватора и подвижного состава на разных уровнях затрудняет процесс погрузки, так как машинист лишен возможности контроля и вынужден прибегать к помощи рабочего – сигнальщика.

16) Охарактеризуйте особенности проведения траншей с использованием автотранспорта.

При использовании автомобильного транспорта производительность экскаваторов в тупиковой заходке лишь на 15–20% ниже, чем в сквозной. Схемы подачи автосамосвалов под погрузку – кольцевая или с тупиковым разворотом. Расчетная скорость проведения траншей в этом случае в 1,5-1,7 раз выше, чем при железнодорожном транспорте, достигая 202–240 м/мес.
