7. Построение календарного графика производства работ
Построение календарного графика производится в следующем порядке:
1.Графы 1-8 заполняются на основании калькуляции трудовых и денежных затрат (см. табл. 3);

2.Определяют продолжительность выполнения ведущих процессов по формулам:
где

затраты
машинного времени для машин с расчетной
производительностью;
объем

работ, выполняемых машиной;

эксплуатационная
сменная производительность ведущей
машины.

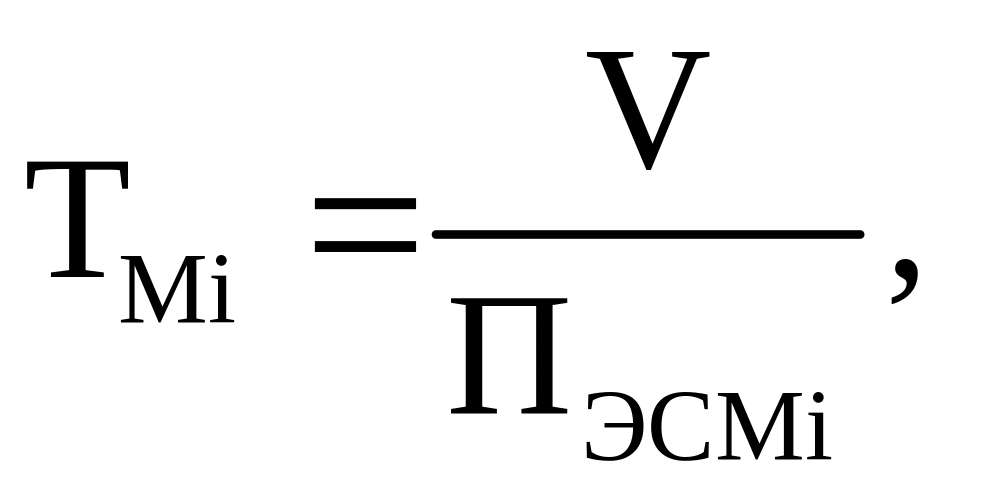

3.Для остальных машин:
где
количество рабочих, обслуживающих
машину;
норма
времени.

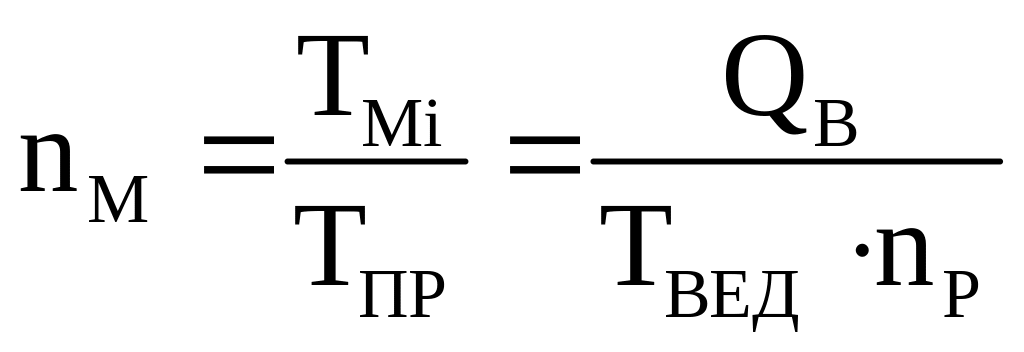

4.Определяют требуемое количество машин:
;

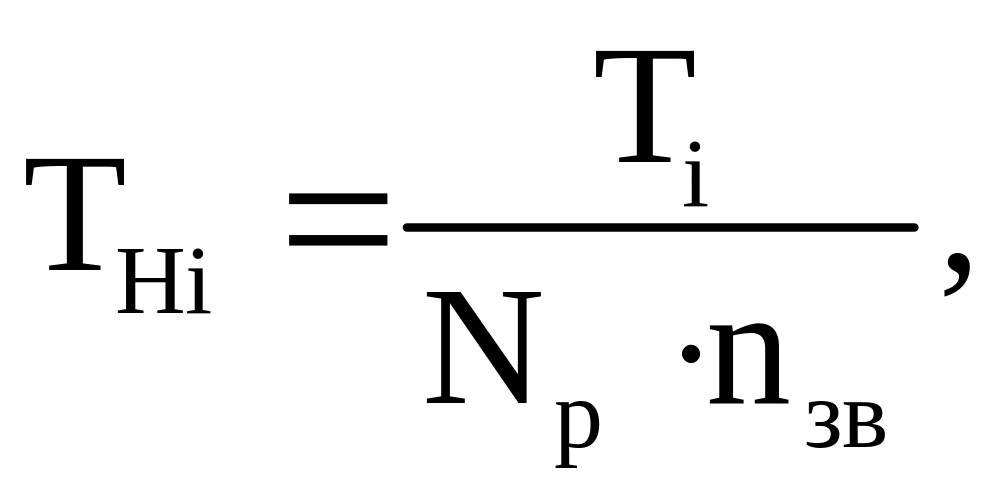

5.Определяют нормативную продолжительность по формуле:

где
затраты
труда на выполнение i-го процесса;

количество
рабочих в звене;
принятое
количество звеньев.

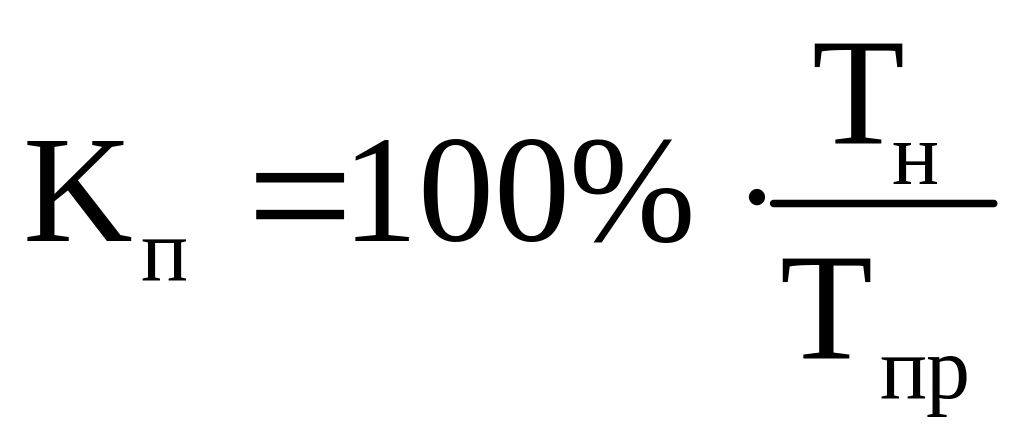

6.Определяют процент выполнения норм по выражению:
Табл.4 – Калькуляция затрат труда и заработной платы
№п/п |
Наименование работ |
Единица измерения |
Объем работ |
Обоснование |
Состав звена |
Принимаемые машины и механизмы |
Затраты труда, чел.-час |
Зарплата, руб |
||
на единицу измерения |
общие |
на единицу измерения |
общие |
|||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
21 |
Срезка растительного слоя бульдозером, грунт I группы |
1000 м2 |
25,35 |
Е2-1-5 п.5а |
Маш. 6р-1 |
Д-385 |
0,48 |
12,168 |
0,51 |
12,93 |
22 |
Перемещение растительного слоя за пределы площадки на L = 42,5 м |
100 м3 |
25,35 |
Е2-1-22 т.2, п.8а, 8г |
Маш. 6р-1 |
Д-385 |
0,25 + 4,25 ∙ 0,22 = 1,185 |
30,04 |
0,265 + 4,25 ∙ 0,233 = 1,26 |
31,94 |
33 |
Разработка и перемещение грунта из выемки в насыпь бульдозером на L = 118,87 м |
100 м3 |
139,16 |
Расчет |
Маш. 6р-1 |
Д-385 |
3,78 |
526,02 |
4 |
556,64 |
44 |
Разработка грунта и транспортирование самоходным скрепером в насыпь на L= 2500м, грунт I группы |
100м3 |
39,72 |
Е2-1-21 п.1а,2а |
Маш. 6р-1 |
ДЗ-11П |
2,6 + 22 ∙ 0,28= 8,76 |
347,94 |
2,756 + 22 ∙ 0,191= 6,96 |
276,45 |
55 |
Разравнивание грунта в насыпи слоем 0,3м, грунт I группы |
100 м3 |
139,16 |
Е2-1-29 т.2, п.2а, 4а |
Маш. 6р-1 |
Д-385 |
0,27 |
37,57 |
0,29 |
40,36 |
66 |
Послойное уплотнение грунта в насыпи самоходным катком при толщине уплотняемого слоя 0,35 м и 5 проходами по одному следу, длиной гона до 100 м с разворотом на насыпи |
100 м3 |
139,16 |
Е2-1-29 т.2, п.2б, 4б |
Маш. 6р-1 |
ДУ-39А |
0,29+0,05= 0,34 |
47,31 |
0,31+0,053*1= 0,36 |
50,1 |
77 |
Предварительная планировка площадки бульдозером при рабочем ходе в одном направлении |
1000 м2 |
25,35 |
Е2-1-35 п.7а |
Маш. 6р-1 |
Д-385 |
0,12 |
3,04 |
0,127 |
3,22 |
88 |
Планировка откосов бульдозером, оборудованным откосником, при рабочем ходе в одном направлении |
1000 м2 |
1.716 |
Е2-1-40 п.5б |
Маш. 6р-1 |
Д-385 |
1 |
1,716 |
1,06 |
1,82 |
99 |
Окончательная планировка площадки бульдозером при рабочем ходе в одном направлении |
1000 м2 |
25,35 |
Е2-1-36 п.7а |
Маш. 6р-1 |
Д-385 |
0,16 |
4,05 |
0,17 |
4,31 |
1009,85 977,77
