- •Пояснительная записка
- •1. Организация строительства автомобильной дороги
- •1.1. Географическое положение района строительства дороги
- •Технические показатели дороги
- •1.4. Календарная продолжительность строительного сезона.
- •1.5. Определение темпа потока
- •2. Подготовка дорожной полосы
- •2.1. Восстановление и закрепление трассы
- •2.2. Прорубка просеки
- •2.2.1. Объём работ по прорубке просеки
- •Ведомость объёмов работ по площади вырубки
- •Ведомость объёмов работ по прорубки просеки
- •2.2.2. Трудозатраты, количество машино-смен и комплект механизмов на прорубке просеки
- •Потребность машино-смен и человеко-дней на прорубке просеки
- •Состав и потребное количество машин и механизмов
- •Оснащение бригады на прорубке просеки.
- •2.3. Очистка дорожной полосы от пней, кустарника, валунов и снятия растительного слоя
- •2.3.1. Составление ведомости объёмов работ для подготовки дорожной полосы
- •2.3.2. Определение трудозатрат, количества машино-смен и комплекта механизмов для подготовки дорожной полосы
- •Ведомость трудозатрат и потребности машино-смен
- •3.Строительство искусственных сооружений
- •Ведомость искусственных сооружений
- •Примечание: 2,3,4,5труба- круглая одноочковая;
- •Определение состава бригады для строительства искусственных сооружений.
- •Ведомость определения трудозатрат на строительство искусственных сооружений
- •4. Сооружение земляного полотна
- •4.1. Разбивка на местности земляного полотна и водоотводных канав.
- •4.2. Попикетный график распределения земляных масс.
- •4.3. Выбор способа производства работ и типа ведущей машины
- •4.4. Производство работ с выбором типов комплектующих машин
- •4.5. Определение дальности перемещения грунта и объёмов работ на планировке земляного полотна, уплотнение и разравнивание грунта
- •4.5.1. Определение дальности перемещения грунта
- •4.5.2. Определение объёма работ на разравнивании и уплотнении грунта
- •4.5.3. Определение объёмов работ на планировке земляного полотна и резервов.
- •4.6. Технологическая карта. Сооружение насыпи средней высоты 2,2 м из привозного грунта из карьера.
- •4.6.1. Область применения
- •Автогрейдер
- •4.6.2. Уплотнение подошвы насыпи
- •4.6.3. Разработка, перемещение и укладка грунта в земляное полотно.
- •4.6.4. Уплотнение грунта насыпи
- •4.6.5. Отделочные работы
- •4.6.6. Возврат растительного слоя на откосы
- •5. Требования к качеству работ
- •6. Указания по технике безопасности
- •Расчет необходимых трудозатрат и потребности машино-смен на выполнение земляных работ
- •Состав отряда машин
- •5. Устройство дорожной одежды
- •Расчёт потребности материалов для устройства дорожной одежды
- •122М3 -1й слой; 102м3 -2й слой
- •609М3 -1й слой; 508м3 -2й слой
- •3267М3 -1й слой; 2726м3 -2й слой
- •Определение состава строительного отряда с выбором типа и марок машин
- •Состав отряда машин
- •6. Составление линейного календарного графика строительства
- •7. Обустройство дороги
- •7.1. Определение дислокации дорожных знаков на автомобильной дороге при составлении схемы её обустройства.
- •7.1.1. Цель работы и исходные данные.
- •7.1.2. Методика выполнения работы.
- •7.2. Нанесение дорожной разметки, установка ограждений и направляющих устройств при составлении схемы обустройства автомобильной дороги.
2.3.1. Составление ведомости объёмов работ для подготовки дорожной полосы

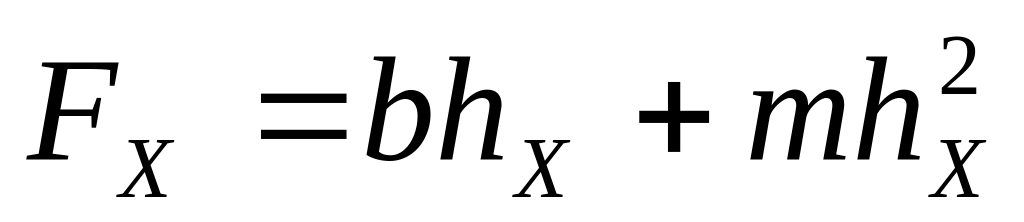

Объёмы работ определяем по типовым поперечным профилям характерных участков дороги. Для этого определяем ширину резерва, выемки и канавы поверху, ширину насыпи понизу по формулам:
Ш
ирина выемки поверху:
Ш
ирина канавы.
Площадь канавы.
- Ширина подошвы насыпи.
где K1 - коэффициент переуплотнения, принимается в пределах от 1,05 до 1,15;
hp - глубина резерва, м;
hк - глубина кювета, м;
VH - объём земляных работ на данном участке, м3 [2];
L - длина участка, м;
m - коэффициент заложения откоса насыпи;
FK - площадь поперечного сечения кювета, м;
В - ширина земляного полотна, м;
hk - ширина кювета понизу, м;
Нср - средняя высота насыпи, м.
Объём работ на корчёвке пней Fк , спиливанию пней Fс и снятию растительного слоя Vp определяем по формулам:
где Вуч - ширина участков корчёвки, снятия растительного слоя или спиливания пней вровень с землёй, м;
Lуч – длина участков, м
hp - средняя толщина растительного слоя на участке, м. Все расчёты сводим в ведомость, табл 2.6.
Таблица 2.6.
Месторасполо-жение |
Протяженность участка, м |
Ширина, м |
Средняя толщина растительного слоя, м |
Объём работ |
||||||
Начало ПК+ |
Конец ПК+ |
канавы |
Подошвы насыпи |
Выемки поверху |
общая |
Корчёвка пней, га |
Спиливание пней, га |
Снятие ПРС, м3 |
||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
0+00 5+30 9+20 23+50 23+85 24+60 25+25 27+80 31+50 43+10 45+45 47+90 48+10 48+70 50+05 51+00 51+45 53+55 53+75 55+85 57+45 58+20 58+80 59+85
Итого |
5+30 9+20 23+50 23+85 24+60 25+25 27+80 31+50 43+10 45+45 47+90 48+10 48+70 50+05 51+00 51+45 53+55 53+75 55+85 57+45 58+20 58+80 59+85 61+55 |
530 390 1430 35 75 65 255 370 1160 235 245 20 60 135 95 45 210 20 210 160 75 60 105 170
6155 |
5,6 - 5,6 6,0 4,6 6,0 5,6 - 5,6 - 5,6 6,0 5,6 - 5,6 6,0 4,6 6,0 5,6 - - - 5,6 6,0 |
24,81 22,92 22,72 - - - 32 24,66 27,44 23,61 24,81 - 32 23,7 20,8 - - - 30,88 25,38 26,78 23,82 35,52 - |
- - - 35,2 24,4 35,32 - - - - - 29,2 - - - 31,6 25,96 30,4 - - - - - 31,0 |
30,41 22,92 28,32 41,2 29,0 41,32 37,6 24,66 33,04 23,61 30,41 35,2 37,6 23,7 26,4 37,6 30,56 36,4 36,48 25,38 26,78 23,82 41,12 37,0 |
0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 0,25 |
- - - 0,14 0,22 0,27 - - - - - 0,07 - - - 0,17 0,64 0,07 - - - - - 0,63
2,21 |
1,61 - 4,05 0,14 0,22 0,27 - - 3,83 - 0,75 0,07 - - 0,25 0,17 0,64 0,07 - - - - - 0,63
12,7 |
4029 2235 10124 361 544 671 2397 2281 9582 1387 1863 176 564 800 627 423 1604 182 1915 1015 502 357 1079 1573
46291
|
