6.3 Расчет нужного количества оборудования и состава работников

Необходимое количество оборудования для изготовления сборки и сварки узла №1:

где Fд.об. – действительный фонд времени работы оборудования при двухсменном графике работы цеха 3935ч;

П – программа выпуска, шт;

1 – средний коэффициент выполнения нормы, 1=1 –если работа выполняется в приспособлении;

β1 – коэффициент загрузки оборудования, β1=0,8.

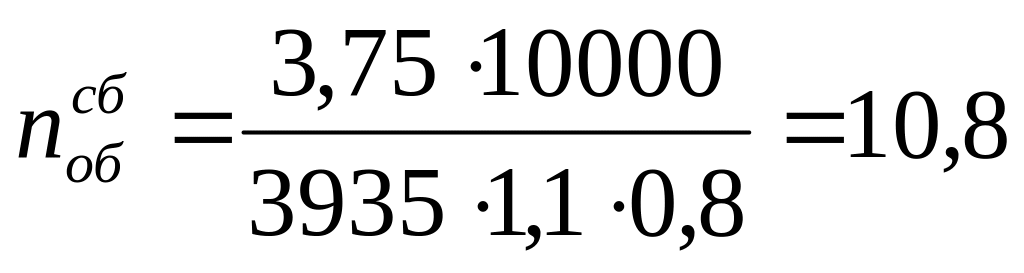

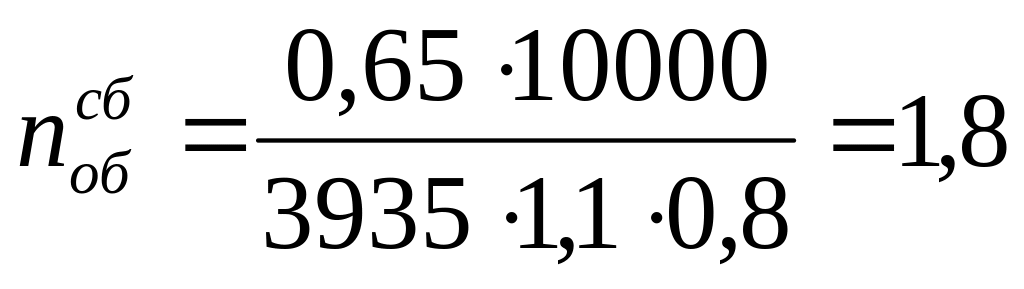

Количество сборочно-сварочного оборудования:

Принимаем количество сборочного оборудования 2 шт.

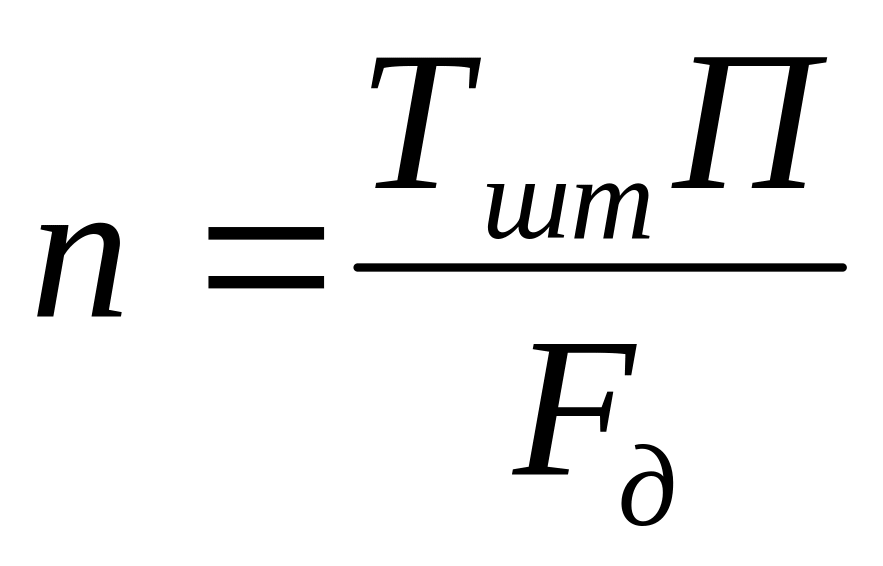

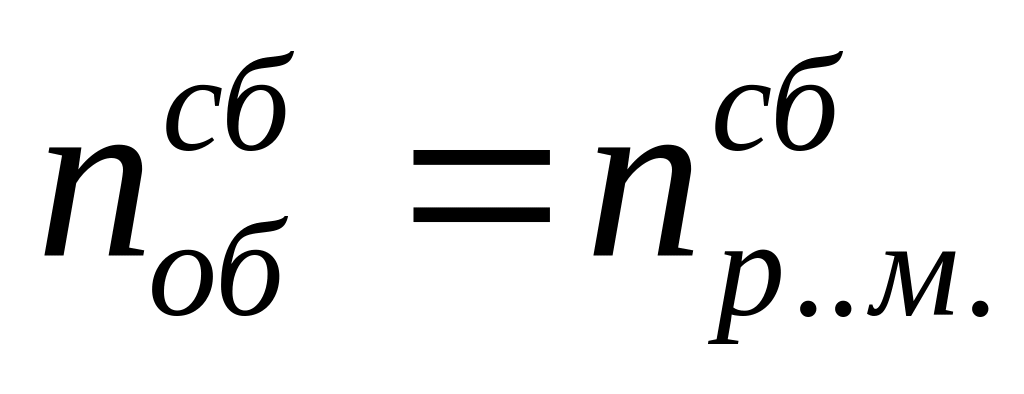

Количество рабочих определяется по формуле:

где Fд – действительный фонд времени рабочего 2070ч.

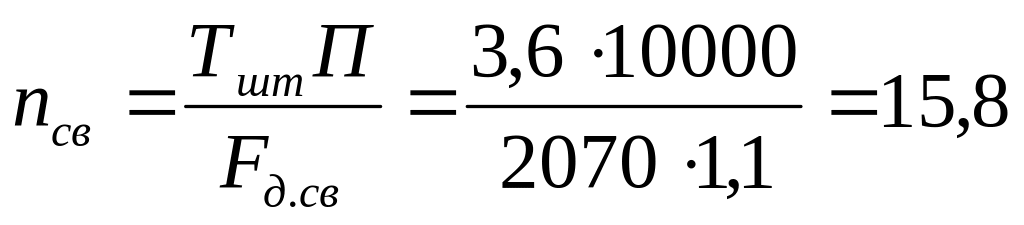

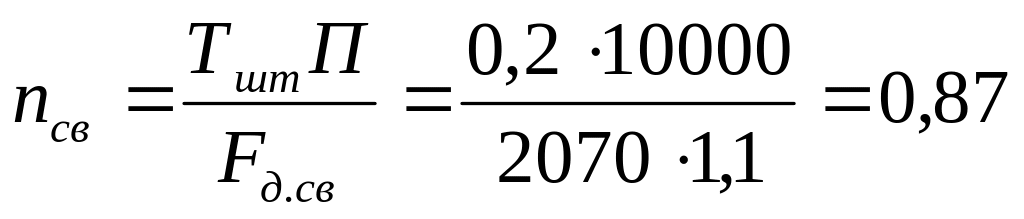

Количество сварщиков:

Принимаем количество сборщиков 3 человека.

Необходимое количество оборудования для сборки узла №2

где Fд.об. – действительный фонд времени работы оборудования при двухсменном графике работы цеха 3935ч;

П – программа выпуска, шт;

1 – средний коэффициент выполнения нормы, 1=1 –если работа выполняется в приспособлении;

β1 – коэффициент загрузки оборудования, β1=0,8.

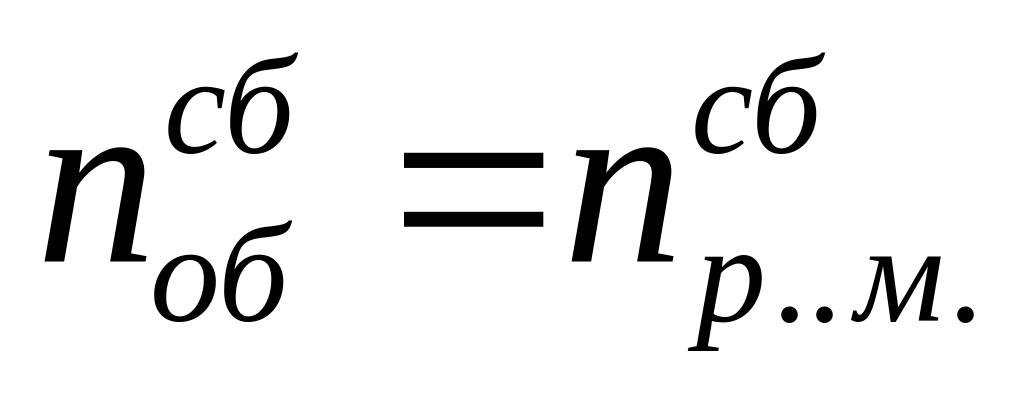

Количество сборочного оборудования:

Принимаем количество сборочного оборудования 1 шт.

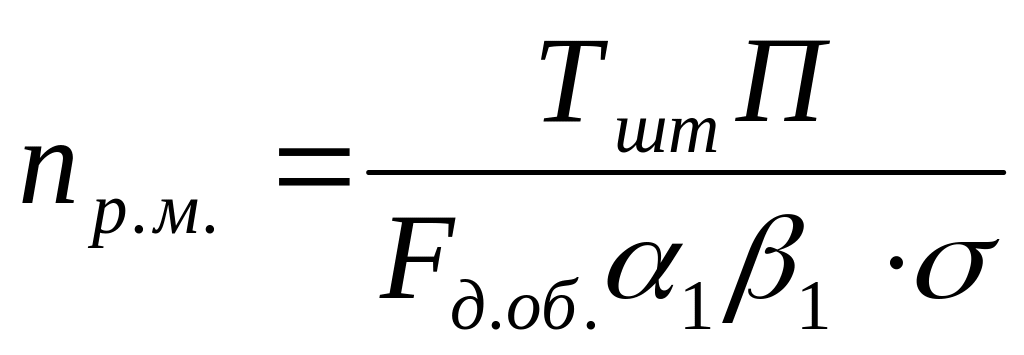

Количество рабочих мест определяется по формуле:

где σ – плотность людей выполняющих операцию, σ=1.

,

Количество рабочих определяется по формуле:

где Fд – действительный фонд времени рабочего 2070.

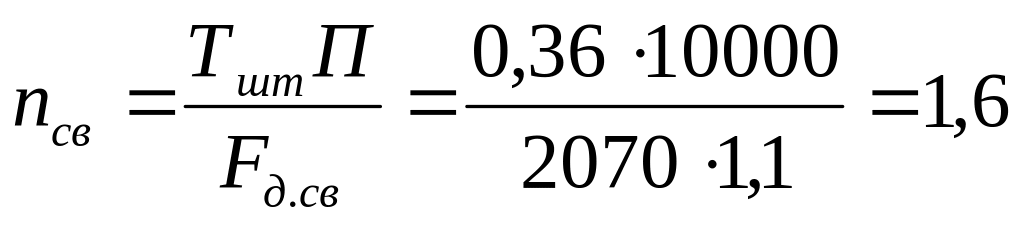

Количество сборщиков:

Принимаем количество сборщиков 2 человека.

Необходимое количество оборудования для сборки узла №3

где Fд.об. – действительный фонд времени работы оборудования при двухсменном графике работы цеха 3935ч;

П – программа выпуска, шт;

1 – средний коэффициент выполнения нормы, 1=1 –если работа выполняется в приспособлении;

β1 – коэффициент загрузки оборудования, β1=0,8.

Количество сборочного оборудования:

Принимаем количество сборочного оборудования 1 шт.

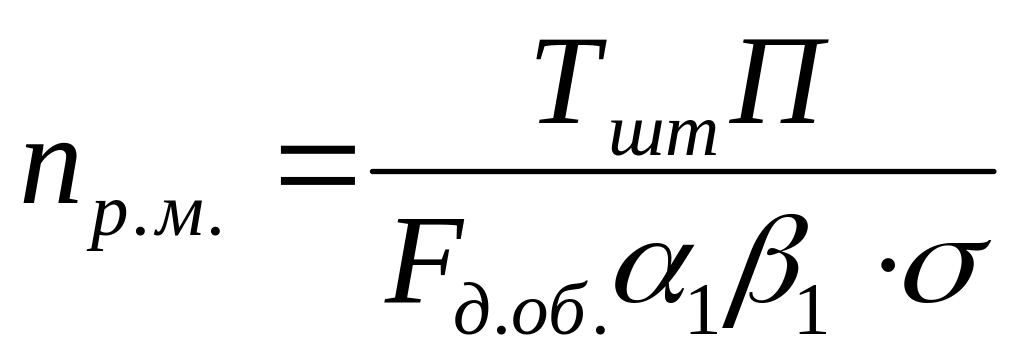

Количество рабочих мест определяется по формуле:

где σ – плотность людей выполняющих операцию, σ=1.

,

Количество рабочих определяется по формуле:

где Fд – действительный фонд времени рабочего 2070.

Количество сборщиков:

Принимаем количество сборщиков 1 человека.

Необходимое количество оборудования для общей сборки

где Fд.об. – действительный фонд времени работы оборудования при двухсменном графике работы цеха 3935ч;

П – программа выпуска, шт;

1 – средний коэффициент выполнения нормы, 1=1 –если работа выполняется в приспособлении;

β1 – коэффициент загрузки оборудования, β1=0,8.

Количество сборочного оборудования:

Принимаем количество сборочного оборудования 1 шт.

Количество рабочих мест определяется по формуле:

где σ – плотность людей выполняющих операцию, σ=1.

,

Количество рабочих определяется по формуле:

где Fд – действительный фонд времени рабочего 2070.

Количество сборщиков:

Принимаем количество сборщиков 1 человека.

Необходимое количество оборудования для общей сварки

где Fд.об. – действительный фонд времени работы оборудования при двухсменном графике работы цеха 3935ч;

П – программа выпуска, шт;

1 – средний коэффициент выполнения нормы, 1=1 –если работа выполняется в приспособлении;

β1 – коэффициент загрузки оборудования, β1=0,8.

Количество сварочного оборудования:

Принимаем количество сварочного оборудования 11шт.

Количество рабочих мест определяется по формуле:

где σ – плотность людей выполняющих операцию, σ=1.

,

Количество рабочих определяется по формуле:

где Fд – действительный фонд времени рабочего 2070.

Количество свариков:

Принимаем количество сварщиков 16 человек.

Таким образом в для изготовления балки строповочной в цехе применяется 5 сборочных мест, 11 сварочных мест. Численность сборщиков составляет 7 чел., сварщиков – 16чел.
