11. Технология и организация монтажа зданий кц.

Монтаж каркаса зданий КЦ, стеновых панелей и плит покрытия можно вести тремя способами: поэлементным, укрупненными блоками и смешанным. Поэлементный способ монтажа ведут путем доставки и установки в проектное положение отдельных элементов каркаса здания (колонн, ригелей, прогонов и связей). При монтаже укрупненными блоками на строительной площадке организуют площадку укрупнительной сборки; на которой отдельные элементы каркаса здания с помощью специального приспособления собирают в укрупненные блоки. Монтаж укрупненными блоками значительно ускоряет сооружение зданий КЦ.

КЦ (в обычном исполнении) сооружают одновременно с установкой оборудования. Сооружение КЦ обычно ведут в следующем технологическом порядке.

  • Отрывают общий котлован под здание до отметки подошвы ф-тов колонн. Это создает благоприятные условия для работ устройству ф-тов инженерных коммуникаций.

  • Монтируют ф-ты пол колонны здания, подколенники, а также ф-нты под машины.

  • Бетонируют ф-ты под дымовые трубы из жаропрочного бетона и устраивают ж/б каналы для монтажа газоходов. Сразу же после распалубки производят торкретирование поверхностей канала, наносят гидроизоляцию с внешней стороны.

  • С двух сторон канала сооружают сборные ф-ты под металлоконструкции низкой стороны.

  • Подсыпают грунт и устраивают ф-ты под оборудование на нулевой отметке.

  • Укладывают все подземные коммуникации в пределах корпуса.

  • Устраивают кабельные и технологические каналы.

  • Производят обратную засыпку грунтом всего котлована.

  • Выполнив вес работы ниже нулевой отметки, бетонируют подготовку под полы (черный пол). Этой операцией завершается комплекс работ нулевого никла главного корпуса.

  • Монтируют колонны и подкрановые балки.

  • Укладывают фермы и балки покрытия, а также ограждающие конструкции покрытия (панели).

  • Монтируют подкрановые пути и мостовой кран, чтобы использовать его при сооружении конструкций и турбоагрегатов. Временно на период строительства монтируют дополнительно кран-балку грузоподъемностью 10 т.

  • Закончив работы по монтажу каркаса, устраивают стены.

  • Устанавливают колонны и балки. Монтируют перекрытия на отметке 4,80 и стеновые конструкции, заделывают швы.

  • Одновременно с сооружением ф-тов и сборкой каркаса главного корпуса монтажная организация приступает к укрупненной сборке конструкции поступивших с заводов: газоходов, дымовых труб, металлоконструкций и оборудования низкой стороны и др.

12. Понижение уровня воды, расчет иглофильтров.

Понижение уровня горизонта вод (У.Г.В.) иглофильтровой установкой при разработке котлована глубиной h1.

S - понижение У.Г.В. в центре котлована, м; hk - высота пониженного У.Г.В. в центре контура, м; Н - первоначальная глубина безнапорного водоносного пласта (мощность водоносного слоя), м.

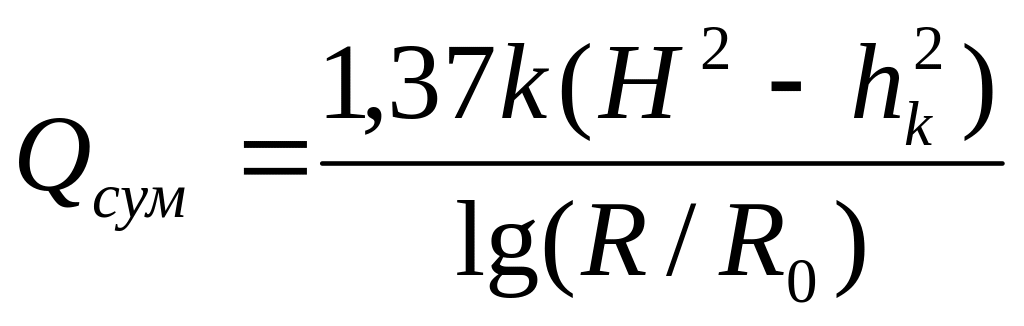

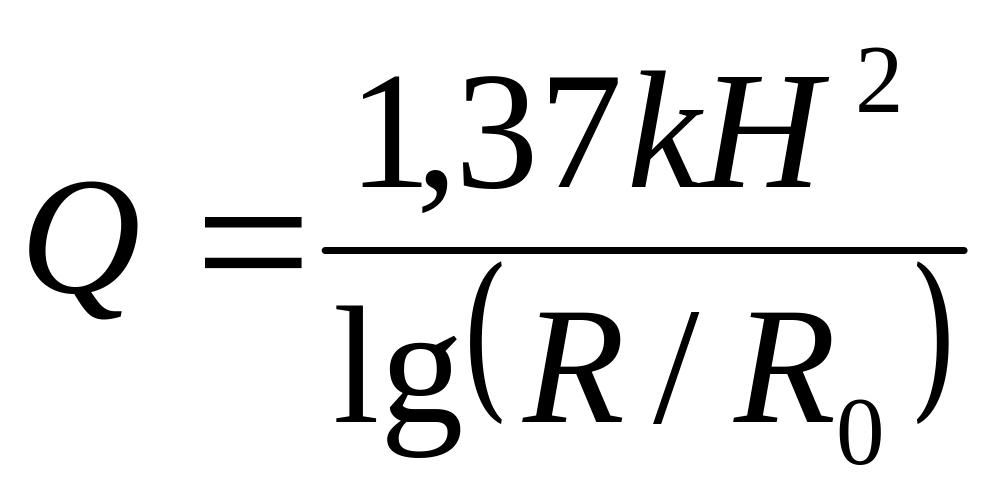

Приток воды Q к котловану в условиях безнапорных вод:

, м3/сут

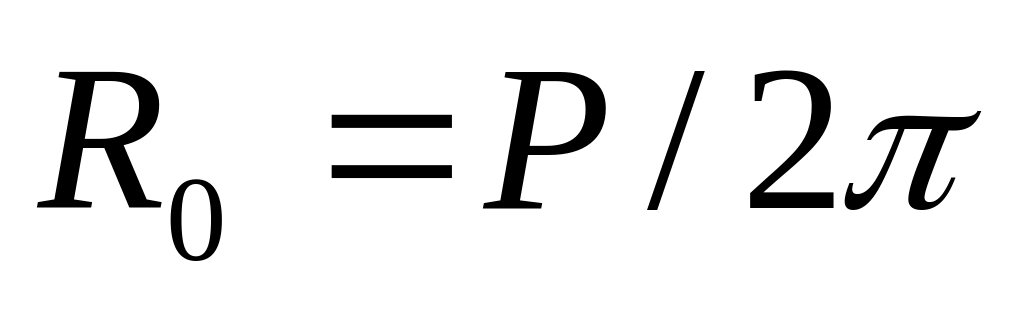

k - коэф. фильтрации; R - радиус влияния, м; Ro - радиус приведенного круга, равного по площади площади котлована, м.

, ,

Р - периметр котлована или контура водопонижающей скважины.

Приток воды к скважинам: , м3/сут.

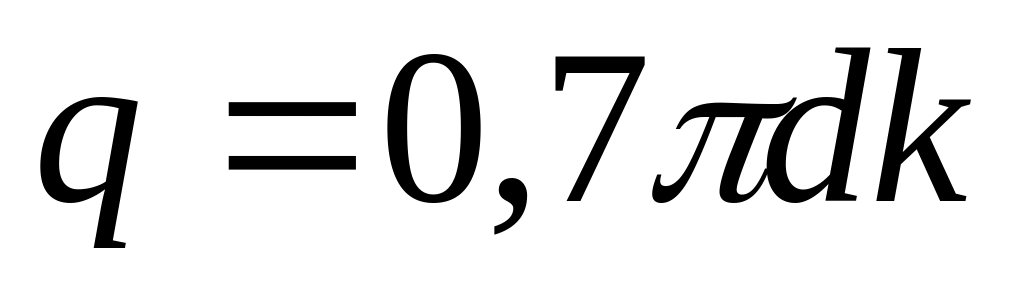

Пропускная способность одного иглофильтра: ,

d - диаметр фильтрового звена.

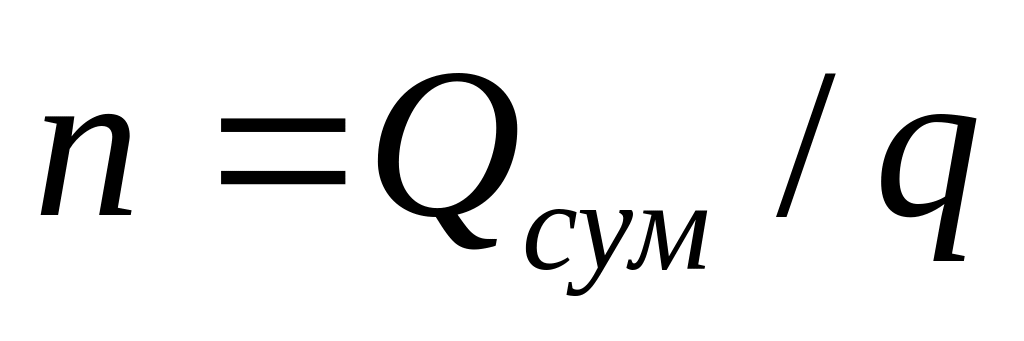

Минимальное число иглофильтров:
