М ИНИСТЕРСТВО ОБРАЗОВАНИЯ И НАУКИ УКРАИНЫ

Приднепровская государственная академия строительства и архитектуры Кафедра Технологии строительного производства

Курсовая работа

«Производство земляных работ»

выполнил: студент гр.509 Аликин Б.А.

проверил: асс.Замесова Е.А.

Днепропетровск - 2010 содержание

стр.

1. Исходные данные

2. Расчётная часть

2.1. Подсчет объема подготовительных работ

2.2. Подсчет объемов земляных работ при отрывке котлована

2.3. Выбор машин и механизмов для отрывки котлована

2.4. Составление калькуляции трудозатрат и заработной платы рабочих на выполнение земляных работ

2.5. Сравнение вариантов механизации

2.6.Составление графика производства земляных работ

2.7. Технико-экономические показатели проекта

2.8. Технология производства земляных работ

2.9. Безопасность труда и требования по защите окружающей среды

2.10. Контроль качества земляных работ

3.Список литературы

2.Расчётная часть

2.1. Подсчет объема подготовительных работ

В качестве горизонтальной планировки предусматривается срезка растительного слоя бульдозером для его дальнейшего использования в благоустройстве территории.

Подсчет объема работ:

,

где L/(B/) – длина (ширина) здания по осям

Для производства работ по срезке растительного слоя выбираем бульдозер марки ДЗ-28.

Т аб л и ц а 1

Техническая характеристика механизма

Наименование показателя

Марка бульдозера

ДЗ-28 (Д-533)

Тип отвала

Поворотный

Длина отвала, м

3,94

Высота отвала, м

1

Управление

Гидравлическое

Мощность, кВт (л.с.)

118 (160)

Марка трактора

Т-130

Масса бульдозерного оборудования, т

2,85

2.2. Подсчет объемов земляных работ при отрывке котлована

  • Длина и ширина котлована по низу

Длина котлована по низу определяется по формуле:

Ширина котлована по низу определяется по формуле:

где L/(B/) – длина (ширина) здания по осям;

С – ширина подошвы фундамента (С=1,5м);

k – запас для возможности монтажа и бетонирования фундамента (принимаем k=1м).

  • Длина и ширина котлована по верху

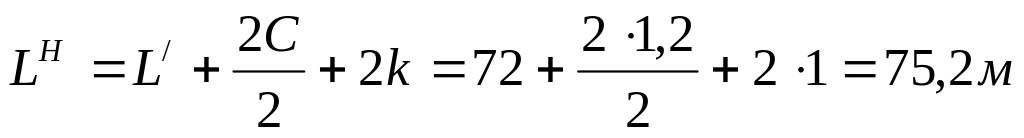

Длина котлована по верху определяется по формуле:

Ширина котлована по верху определяется по формуле:

где m – модуль откоса грунта (для глины m=0,25).

  • Площадь котлована по низу и по верху

Площадь котлована по низу определяется по формуле:

Площадь котлована по верху определяется по формуле:

  • Средняя площадь котлована

  • Общий объем грунта

  • Объем ручной подчистки дна котлована

,

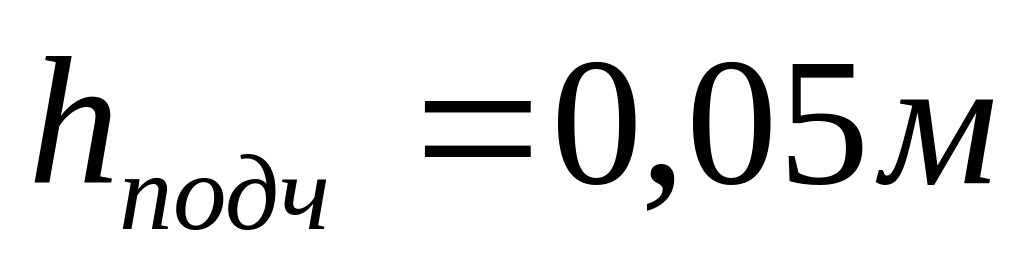

где – высота подчистки дна котлована ( )

  • Объем механизированной разработки грунта

  • Объем грунта, вытесняемый сооружением

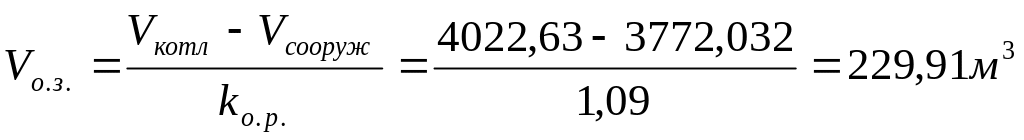

  • Объем грунта обратной засыпки

,

где kо.р. – коэффициент остаточного разрыхления грунта (для суглинка kо.р. = (1,06 1,09)=1,09
