- •Розрахунково-пояснювальна записка
- •Аналіз умов будівництва автомобільної дороги.
- •Природно - кліматичні умови району будівництва:
- •Виробничо-господарські умови району будівництва:
- •Аналіз конструктивних елементів і обсяг основних видів дорожньо будівельних робіт.
- •Обгрунтування термінів будівництва дороги і методи організації робіт.
- •4. Розрахунок потреби матеріально-технічних і трудових ресурсів для будівництва дороги. Формування будівельних підрозділів.
- •Підготовчі роботи.
- •Штучні споруди.
- •Розрахунок потреби і організації роботи автомобільного
- •Оцінка економічної ефективності проектних організаційних рішень. Техніко-економічні показники.
- •7. Проектування та розрахунок будівельного генерального плану водопропускної труби.
- •8. Література.
Розрахунок потреби і організації роботи автомобільного
транспорту.
5.1. Розрахунок потреби в автомобілях–самоскидах для перевезення будівельних вантажів розраховуємо в такій послідовності. Наводимо схеми розміщення джерел отримання дорожньо–будівельних матеріалів відносно траси дороги та розраховуємо відстані перевезень вантажів до характерних точок. Такими точками є П – початок, К – кінець дороги, точки дотику до дороги, що будується, під’їзних шляхів від місцевих кар’єрів (С; С1; С2;) і точка межі впливу кар’єрів – Т.
Розрахунок ведемо за схемою:
До точки П; d=y+x;
С; d=y
К; d=y+L-x;
Приклад: для піску.
П; d=2+12=24 км.
С; d=2 км.
К; d=2+25-12=15 км.
При розрахунку використовуємо наступні співвідношення між величинами:

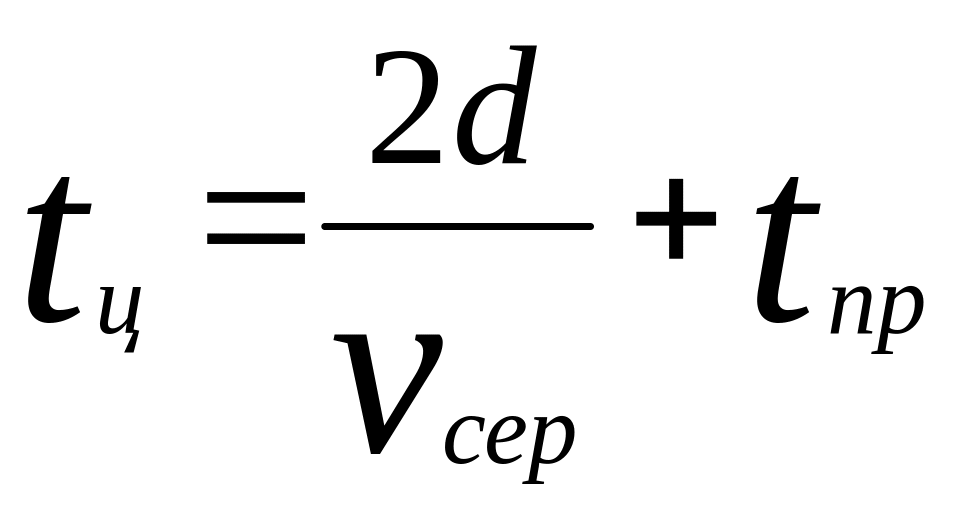

tпр = tн
+ tр + tм
;
Пзал= (tзм Q kr kb) / tvт;
Nр=qзм/(Пзм kпар.); Nп= Nр
де: tц;tн;tт;tр;tx;tм ; – тривалість відповідно навантаження, транспортування, розвантаження, холостого (порожнього) пробігу, маневрування; год.
tц – тривалість одного цикла роботи автомашини; год.
Vсер- середня шв-сть, км/год.
Vсер=20 км/год;.
Пзм – змінна продуктивність автомобіля; т/зміну.
tзм – розрахункова тривалість робочої зміни; год.
Q – вантажопідйомність автомобіля; т; Q= 11 т.
kr kb – коефіцієнти використання відповідно часу робочої зміни (0,7....0,9) та вантажопідйомності (0,8...1,0); kr =0,85; kb =0,8;
Nр; Nп – кількість автомобілів відповідно розрахункова і прийнята з урахуванням округлення до цілого числа; автомашин/зміну.
qзм – кількість вантажу (для кожного виду робіт окремо) яку необхідно перевезти за одну розрахункову зміну; т/зміну.

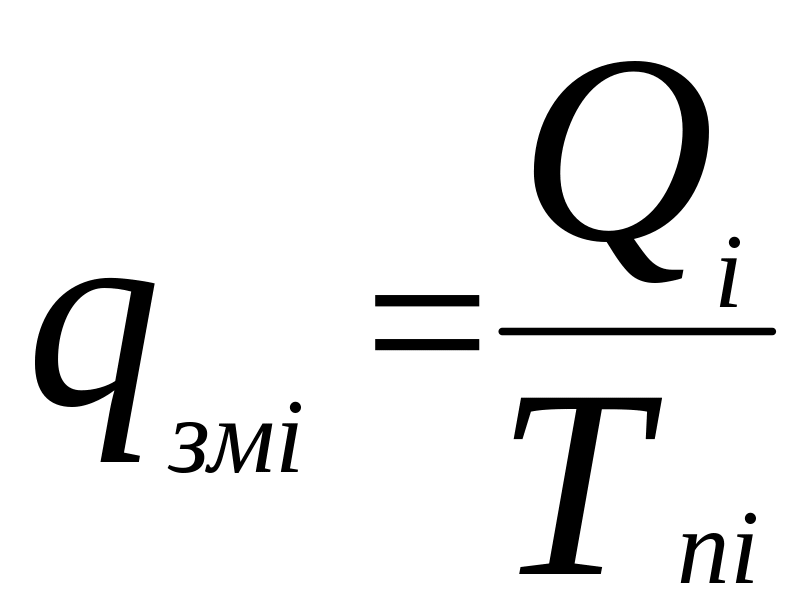

де Qi
– об’єм матеріалу (м); Тпі
– тривалість постачання (змін)
kпар – коефіцієнт технічної готовності парку автомобілів (0,7...0,85); приймаємо kпар = 0,7;
Для автомобіля вантажопідйомністю 11 т tн = 0,2 год; tр = 0,1год; tм = 0,1 год;
Для зручності всі розрахунки заносимо в таблицю 5.1
Оцінка економічної ефективності проектних організаційних рішень. Техніко-економічні показники.
Довжина дороги: 25 км.;
Корисна вартість будівництва дороги. Розраховується за укрупненими показниками, за формулою:
С = L С1,
де L – довжина дороги, становить 25 (км)
С1 – вартість 1 (км) дороги, становить 800000 (грн.);
С = 25 800000 = 20000000 (грн.);
Кошторисна вартість будівництва 1(км) дороги становить 800000(грн.);
Найменування потоку (видів робіт) |
Частки в заг. вартості, % |
Кошторисна вартість,грн.. |
Витрати праці |
Виробіток на одного робітника, грн./л-год. |
||
Робітник. л-год. |
Механіз. л-год. |
Загальні л-год. |
||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
Підготовчі роботи |
2 |
381300 |
556,4 |
38,89 |
595,29 |
641 |
Земляне полотно |
18 |
3431700 |
5700 |
78394 |
84094 |
60,8 |
Штучні споруди |
12 |
2287800 |
3312 |
2208 |
5520 |
414,4 |
Дорожній одяг |
56 |
10676400 |
39169 |
27204 |
66373 |
160,8 |
Облаштування |
6 |
1143900 |
507 |
122 |
629 |
1818 |
Інші роботи |
6 |
1143900 |
|
|
|
|
Всього =49244,4 =107966,89 =157211,29
Витрати ручної праці на будівництво дороги: 49244л-год.
Витрати механізованої праці на будівництво дороги: 107967 л-год.
Загальні витрати праці: 157211 л-год.

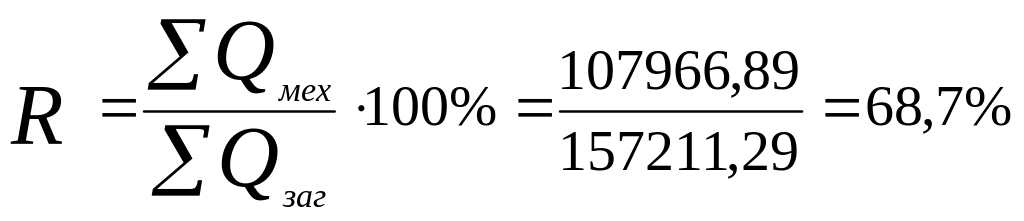

Рівень механізації праці:
Середня чисельність робітників в зміну:

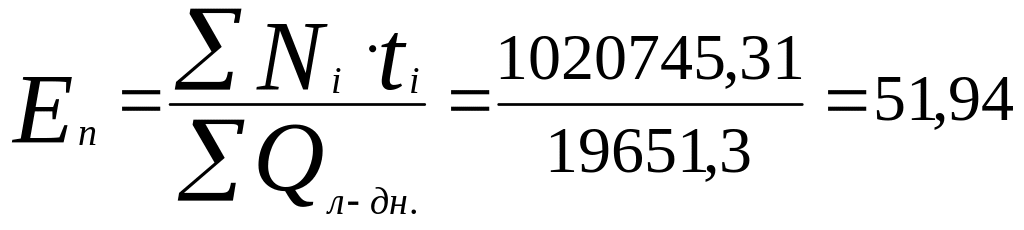

Енергоозброєність праці
(кВт/люд.)
Вартісний виробіток на одного робітника:
В = КВ / Qзаг. = 19065000 / 157211 = 121 грн./г-год.
