Производится намыв территории под строитель­ство промышленного сооружения. Площадь намывных работ 352x1252 пог.м. Намыв территории производится поточным ме­тодом организации работ при комплексной механизации всех стро­ительных процессов.

За частный фронт принимается карта намыва. По технологи­ческим условиям размеры намыва принимаются 209x352 м. Чис­ло частных фронтов равно шести. Разбивка намываемой террито­рии на карты намыва и продольный профиль намываемого масси­ва показаны на рис.1. Перед намывными работами производит­ся выторфовывание на полную глубину слоя торфа.

Объемы работ по уборке торфа и намыву песчаного слоя при­ведены в табл. 1.

Весь комплекс работ разбивается на четыре частных потока (табл. 2.).

Р асчет продолжительности частных потоков на частных фрон­тах производится с учетом возможности совмещения всех работ, входящих в состав потока. При этом определяются состав комп­лекта, типоразмер машин и их количественное соотношение.

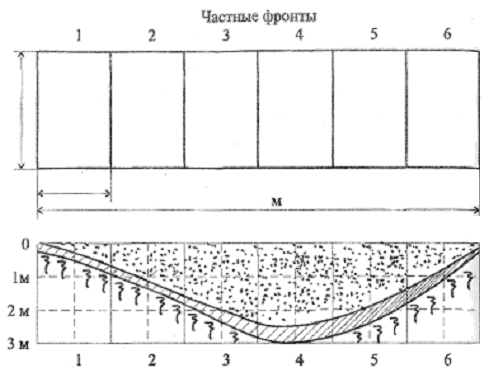

Рис. 1. Разбивка общего фронта работ на частные фронты

Таблица №1.

Состав работ и их объемы по частным фронтам

Частные фронты

Выторфовывание

Намывка массива

Глубина выторфовывания, м.

Объем работ, м3

Глубина намываемого слоя, м.

Полный объем намыва, м3

1

0.252

18 539

0.5

36 784

2

0.302

22 218

1.3

95 638

3

0.452

33 253

2.3

169 206

4

0.652

47 966

3.0

220 704

5

0.552

40 610

2.3

169 206

6

0.202

14 861

1.2

88 282

Итого

177 446

779 821

Таблица №2.

Состав частных потоков

Наименование

частного потока

Состав работ

Комплект машин

А.Подготовка основания намыва

1.Уборка кустарника.

2.Выторфовывание на

полную глубину.

Бульдозер ДЗ-35

2 скрепера ДЗ-11

Б.Подготовка карты

намыва

1.Устройство первичного

обвалования.

2.Устройство шандорных колодцев и водосброса.

3.Развозка раструбных труб.

Бульдозер ДЗ-25

ЭО-2621

Тягач-трубовоз, кран трубоукладчик

В.Намывные работы

1.Послойный намыв насыпи.

2.Попутное обвалование.

Земснаряд 350-50Л, кран трубоукладчик

Бульдозер ДЗ-25

Г.Заключительные

работы

1.Разравнивание обвалований

на стыках м/д картами.

2.Заделка шандорных колодцев

и водосбросной сети.

3.Демонтаж пульповодов.

Бульдозер ДЗ-25

Бульдозер ДЗ-25

Тягач-трубовоз, кран трубоукладчик

Основным видом работ при подготовке основания карт намы­ва (поток А) является выторфовывание, осуществляемое на пол­ную глубину, с отвозкой грунта на расстояние 600 м. Работы ве­дутся 2 скреперами ДЗ-11 (Vr=9 м3; тягач МАЗ-529М).

Расчет эксплуатационной производительности потока, м3/ч, определяется по производительности ведущей машины, в данном случае скрепера, и производится по формуле

,

где VГ - геометрическая емкость ковша скрепера, м3;

Тц - дли­тельность рабочего цикла, с;

kH - коэффициент наполнения ковша 0,95;

kР - коэффициент разрыхления грунта (kР > 1) =1,2;

kВР - коэффи­циент внутрисменного использования машин по времени.

Принимая по производственным данным среднюю скорость резания торфа VГ =0.5 м/с, а длину участка набора для ДЗ-11 I1 = 20 м, имеем длительность операции набора,

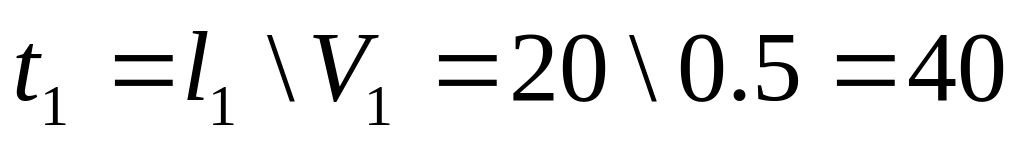

с.

Длительность разгрузки t3 скрепера ДЗ-И составляет 10 с.

Принимая по условиям работы среднюю скорость груженого хода самоходного скрепера ДЗ-И VГ 3 м/с, а скорость холостого хода V4 =4.0 м/с, при дальности транспортировки 600 м имеет:

, с.

Общая длительность рабочего цикла,

с.

Эксплуатационная сменная производительность ДЗ-11

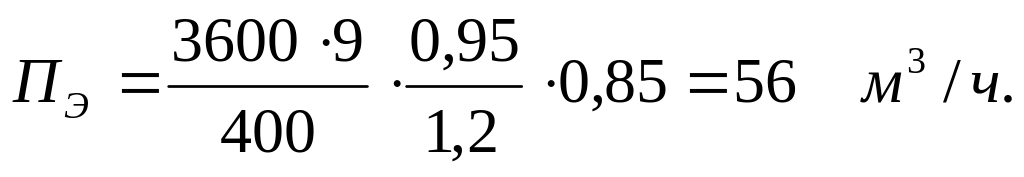

м³/смена.

При наличии двух скреперов и двухсменном режиме работы их производительность составит 460*2*2 = 1840 м3/сут.

Длительность работ потока А на различных частных фронтах приведена в табл. №3.

Таблица №3.
