7 Расчёт равноритмичного спец. Потока

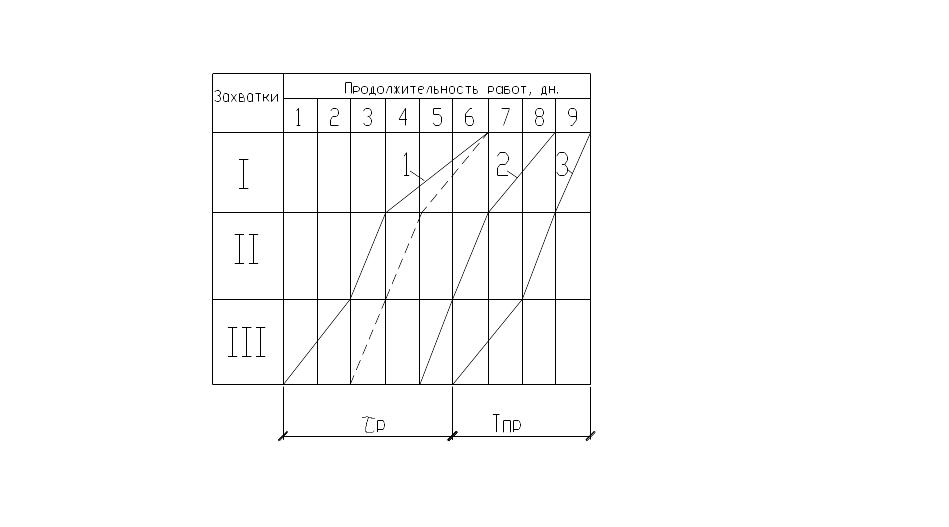

Равноритмичный специализированный поток – поток, в котором ритмы одинаковы на всех захватках.

Расчёт равноритмичного спецпотока:

(шаг=ритму);

; ;

где: N – число захваток; n – кол-во процессов; t – шаг потока – период выпуска готовой продукции, дн.; k – ритм работы бригады – продолжительность работы бригад захватках, дн.; - период развертывания специализированного потока – время вступления в технологический процесс всех частных потоков.

- период развертывания строительной продукции.

- организационный и технологический перерыв.

8 Уравновешивание кратноритмичного спец. Потока по ускоернному ритму

Кратноритмичный поток – поток, в котором ритмы одинаковы у отдельных процессов, но кратные в разрезе захваток.

Кратноритмичный поток можно уравновесить, т.е. привести его к равноритмичному по ускоренному и по замедленному ритму.

Уравновеш. по ускоренному ритму заключ. в ускоренном выполнен. раб. частных пот. имеющ. max ритмы за счёт привлеч. дополнит. труд. рес-ов.

– число бригад; ; N = 3 – число захваток;

9 Уравновешивание кратноритмичного спец. Потока по замедленному ритму

Уравновеш. по замедленному ритму заключ. в замедлении выполнен. частных потоков им. min ритмы, при этом бригады освобождаются и м. б. использ. на др. объектах.

; ;

N =3 – число захваток; - кол-во // бригад;

- кол-во работ с и .

10 Расчет неритмичного специализированного потока

Методы расчета: - графический; - аналитический; - матричный.

Пример:

Количество частных потоков n=3;

Количество захваток N=III;

Матричный метод

-заполн. исх. матрица: в строках - захв., в столбцах- процессы. внутри каждой клетки матрицы проставл. продолжен. соответств. процесса на соответств. захватке.

-в кажд. клетке проставл. еще 2 знач.: в левом верхн. углу - время нач. проц. начальное, в правом нижн. углу - время окончан.

-расч. продолжит. строит-ва свод. к нахожден. такого совмещ. раб., при ктр. разрывы в раб. смежных бригад на захв. б. мин. В-на интервалов м/д нач. смежн. частн. потоков д. б. такой, чтобы обеспеч. беспрерывное развитие каждого частн. потока на всех захв. tорг – сближен. м/д смежн. частн. потоками д. б. > либо =0.

Графический метод

Аналитический метод

11 Организация потока при возведении отдельного жилищно-гражданского объекта

При возвед. любого жилищно-гражд. объекта выделяются осн. комплексы СМР, т.е. специализир. потоки:

-возведение подземной части,

- возведение надземной части,

-устройство кровли,

-отделочные работы,

-специальные и монтажные работы.

При разр. календ. планов необход. определиться со сх. пространств. развит. отдельных специализир. потоков, при этом исп. поточные мет. организ. строительства.

Для их внедрен. необход. строящийся объект или комплекс объектов разбить на условн. захв. не менее 2-х. Частные и специализир. потоки м. им. различн. направлен. развит., ктр. зависят от объемно–планиров. реш. и конструктивн. реш. зд., видов выполняем. раб. и их этапов, использ. строит. машин и механизмов.

Они м. б.: гориз., вертик., наклонными, смешан.

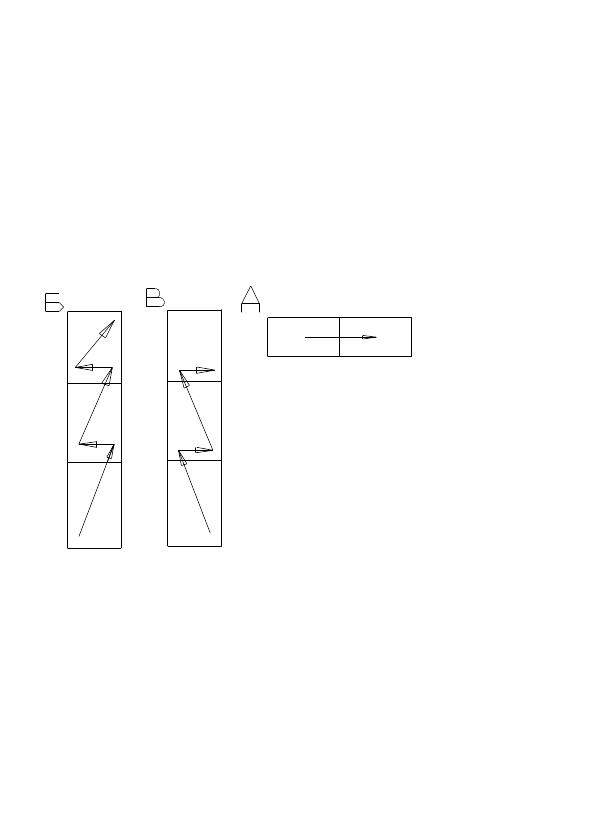

а) горизонтальная схема

б) горизонтально-восходящая схема используется при возведении здания

в) горизонтально- нисходящая схема (отделочные работы)

г) специальные и монтажн. раб. м. выполняться по смешанной схеме или по б) и в)

После опред. сх. развит. потоков м. б. построены локальные КП по их выполнению, после чего производиться сшивка в комплексные календарные планы.

Вып. расчет отдельных специализированных потоков по известной методике, т.е. опр. время их выполнения. После этого проз-ся расчет объектного спец. потока, т.е. опред. время стр-ва данного объекта, к-ое сравнивается с контрактными, нормативными документами.
