- •Гвуз «приднепровская государственная академия строительства и архитектуры» Кафедра «Технологии строительного производства»
- •«Производство земляных работ»
- •6.060101 «Строительство» дневной и заочной форми обучения Днепропетровск – 2011
- •Содержание
- •1. Общие требования по выполнению работы Начальные данные для выполнения курсовой работы по проектированию выполнения земляных работ
- •Состав курсовой работы
- •2. Пример расчетной части работы
- •2.1. Подсчет объема подготовительных работ
- •Техническая характеристика механизма
- •2.2. Подсчет объемов земляных работ при отрывке котлована
- •2.3. Выбор машин и механизмов для отрывки котлована
- •Составление калькуляции трудозатрат и заработной платы рабочих на выполнение земляных работ
- •2.5. Сравнение вариантов механизации
- •2.8. Технология производства земляных работ.
- •Варианты заданий на выполнение курсовой работы «Производство земляных работ»
- •Типы зданий
- •Наибольшая допустимая крутизна откосов грунтов природной влажности
- •Показатели роспушивания грунтов и пород
- •Рекомендованная грузоподъемность машин для работы в комплекте с одноковшовым экскаватором
- •Основные параметры автосамосвалов, которые используются при транспортировании грунта
- •Усредненная стоимость человеко-часа по разрядам работ в стротельстве*
- •Технико-экономические показатели средств механизации для выполнения земляных работ (экскаваторы)
- •Технико-экономические показатели средств механизации для выполнения земляных работ (автомобили)
- •Технико-экономические показатели средств механизации для выполнения земляных работ (бульдозеры, скреперы)
2.5. Сравнение вариантов механизации
2.5.1. Себестоимость одной смены эксплуатации машины определяется по формуле:
,
где См-час – стоимость маш-часа работы машины в грн. по состоянию на 01.01.2011;
tсм = 8 часов;
kинф. – коэффициент инфляции – приведенная стоимость маш-часа работы машины к стоимости маш-часа на момент составления расчета (при необходимости).
для экскаваторов (отрывка котлована):
|
|
для автосамосвалов (транспортировка грунта):
|
|
2.5.2. Себестоимость механизированного процесса по отрывке котлована:
,
где Тсм – время работы машины на площадке в сменах;
СЗП – сумма зарплаты рабочих, занятых ручным трудом при отрывке котлована;
1,7 – коэффициент накладных затрат на заработную плату.
|
|
|
|
2.5.3. Выбор наиболее экономичного варианта
Сравнение вариантов механизации работ по строительству и монтажу осуществляется по стоимости единицы продукции.

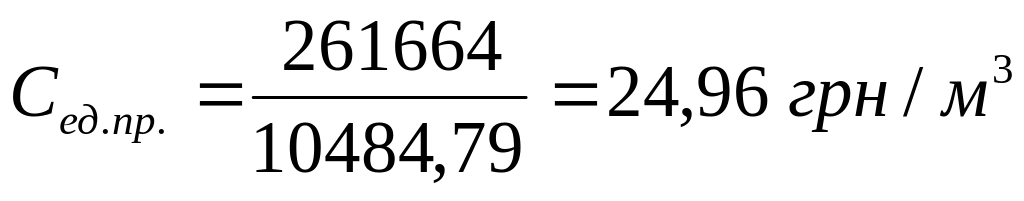

Себестоимость единицы продукции:
1 вариант:
|
2 вариант:
|
Принимаем ІІ-й вариант механизации как более экономичный.
2.6.Составление графика производства земляных работ

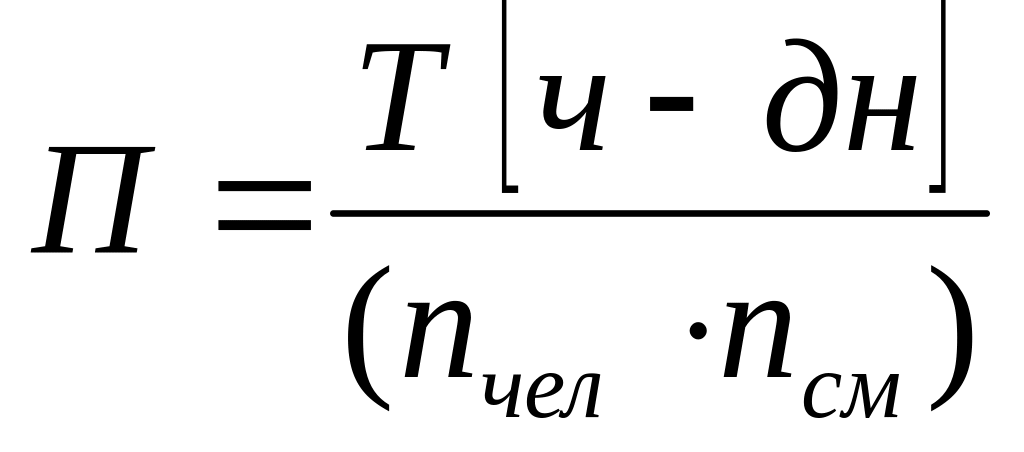

Продолжительность процессов в днях рассчитывается, исходя из трудоемкости этих процессов:
;
,
где
– количество людей, занятых на выполнении
работы;
– количество механизмов одного типа,
задействованных на выполнении работы;
– количество рабочих смен в одном

календарном дне.
Пример оформления графика производства земляных работ – см. приложение 12.
2.7. Технико-экономические показатели проекта
Продолжительность работ (по графику производства работ – прил.11):
П=23 дня
Общая трудоемкость:
,
.
Затраты труда на 1м³ при разработке котлована:
.
Общая зарплата рабочих: 3992,96 грн.
Стоимость механизированного процесса по отрывке котлована:
.
2.8. Технология производства земляных работ.
2.9. Безопасность труда и требования по защите окружающей среды.
2.10. Контроль качества земляных работ.
2.11. Список использованной литературы.
Т аб л и ц а 2
Калькуляция трудоемкости и заработной платы рабочих
№ п/п
|
Наименование работ |
Ед. изм. |
Объем работ |
§ ЕНиР |
Норма времени |
Трудоемкость |
Состав звена |
Средний разряд рабочих |
Сфу, грн. |
Зарплата ЗП, грн |
||
чел-час |
маш-час |
чел-дн |
маш-см |
|||||||||
1 |
Срезка растительного слоя грунта бульдозером |
1000м2 |
3,28 |
2-1-5 |
1,50 |
1,50 |
0,62 |
0,62 |
Машинист 6р.-1ч. |
- |
- |
- |
2 |
Отрывка котлована экскаватором с погрузкой в транспорт I вариант |
100м3 |
104,85 |
2-1-11 |
5,20 |
5,20 |
68,15 |
23,39 |
Машинист 6р.-1ч. |
- |
- |
- |
II вариант |
3,2 |
3,2 |
41,94 |
41,94 |
||||||||
3 |
Транспортирование грунта автосамосвалами I вариант |
1м3 |
Расчет |
- |
681,51 |
- |
- |
- |
- |
|||
II вариант |
377,45 |
- |
||||||||||
4 |
Подчистка дна котлована вручную |
1м3 |
126,46 |
2-1-47 |
1,90 |
- |
30,03 |
- |
Землекоп 3р.-1ч. |
3 |
12,54 |
3013,10 |
5 |
Устройство фундаментов |
по особому графику |
||||||||||
6 |
Разработка грунта экскаватором для обратной засыпки: I вариант |
100м3 |
14,21 |
2-1-11 |
5,20 |
5,20 |
9,23 |
9,23 |
Машинист 6р.-1ч. |
- |
- |
- |
II вариант |
2-1-11 |
3,2 |
3,2 |
5,68 |
5,68 |
- |
||||||
7 |
Транспортировка грунта для обратной засыпки: I вариант |
1м3 |
Расчет |
- |
92,35 |
- |
- |
- |
- |
|||
II вариант |
- |
57,15 |
- |
|||||||||
8 |
Обратная засыпка пазух котлована |
100м3 |
14,21 |
2-1-34 |
0,43 |
0,43 |
0,76 |
0,76 |
Машинист 6р.-1ч. |
- |
- |
- |
9 |
Трамбование грунта при обратной засыпке |
100м2 |
35,52 |
2-1-59 |
2,2 |
- |
9,77 |
- |
Землекоп 3р.-1ч. |
3 |
12,54 |
979,86 |
Всего: |
88,80 |
507,63 |
|
3992,96 |
П р и л о ж е н и е 1
