3. Обоснование фронта работ в «окно».
Фронт работ в "окно" при выполнении путевых работ обусловлен рядом факторов, в том числе необходимостью реализации их годовой программы за один сезон, продолжительность которого зависит от особенностей климатической зоны, в которой расположена дорога:
,
(3.1)
где
-
число месяцев в году, отводимых на j-ю
работу;
- число рабочих дней в месяце на эту
же работу.
В рассматриваемом примере годовая программа одной ПМС на капитальном ремонте по данным предыдущего раздела составляет Lпмс = 82,6 км/год. Для реализации такой программы за сезон при nм=7, nд =21,3 и резерве 10% необходимо обеспечивать следующий среднесуточный темп работ:
(3.2)
При интервале между "окнами" τ = 2 суток фронт работ в "окно" на замене рельсошпальной решетки составит
км,
т. е, при кратности
длине звена 25 м получим
км.
или 875 м.
Аналогично обосновываются размеры фронтов для выполнения других видов путевых работ.
Табл.4
Виды путевых работ |
Объемы км/год шт./год |
Ведущая машина, комплекс |
Годовая выработка ведущей машины км/год, стрел. пер./год |
Кол-во компл. маш. |
Годовая выработка на единый комлекс |
Среднес выработка
|
Фронт работ в «окно»
|
τ ч |
КН+КРС |
248 |
УК-25 |
≈100
|
3 |
83 |
0,614 |
1,225 |
2 |
КН+КРС стр.пер |
196 |
УК-25СП |
≈100 |
2 |
98 |
0,725 |
1,45 |
2 |
станц. пути |
248 |
ЩОМ |
≈50 |
5 |
50 |
0,37 |
750 |
2 |
стрел.п. |
196 |
RM-80 |
≈100 |
2 |
98 |
0,725 |
1,45 |
2 |
П+В путей |
592 |
ВПР |
≈130 |
5 |
118 |
0,87 |
0,87 |
1 |
П+В стрел.п. |
684 |
ВПРС |
≈180 |
4 |
171 |
1,266 |
1,266 |
1 |
4. Формирование комплекса машин.
Состав комплекса машин и оборудования для механизации конкретного вида путевых работ зависит от многих факторов: конструкции пути, состава технологических операций, фронта работ в "окно", технической оснащенности, экономической целесообразности и других. На его формировании сказываются широкая номенклатура и высокая стоимость путевых машин, круглогодичные и тяжелые условия производства работ, жесткие нормы содержания пути, требования по обеспечению охраны труда и безопасности движения поездов.

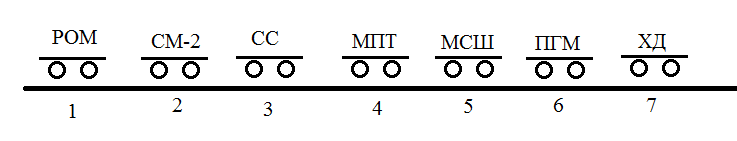

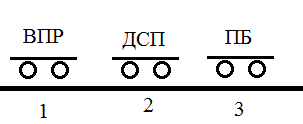

В последние годы путевое хозяйство пополняется современными путевыми машинами, каждую из которых характеризует свой темп работ. Этот фактор вынуждает делить производственный процесс ремонта пути на этапы с разграничением работ по времени выполнения и делением всего комплекса машин (рис. 3).
Состав работ и машин для выправки и подбивки можно разделить на 2 этапа
Первый этап – смена дефектных материалов
Очистка рельсов и скреплений
Очистка пути от мусора
Срез обочин и чистка кюветов
Подача материала
Смена шпал
Опробывание и смазка болтов
Компенсация выплесков
Второй этап –подбивка, выправка , рихтовка и отделка пути
Выправка с подбивкой
Стабилизация пути
Отделка пути
