2.3 Мінімальна глибина закладання випуску
Глибина закладання водовідвідної мережі розраховується від поверхні ґрунту до лотка трубопроводу. Мінімальну глибину закладання трубопроводу призначають, виходячи з необхідності:
виключення промерзання труб;
виключення руйнування труб під дією зовнішніх навантажень;
забезпечення приєднання до трубопроводу внутрішньоквартальних мереж і бокових гілок;
перетину з водопроводом.
З усіх значень, отриманих за різними формулами, обирається найбільше.

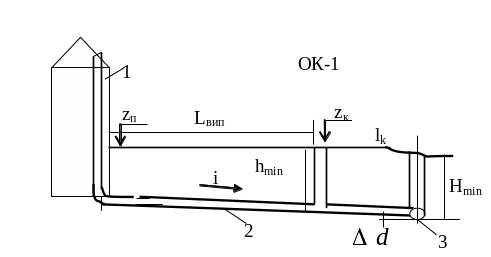

Рис.2 – Схема визначення початкової глибини закладання вуличної мережі
1 – будівля, 2 – трубопровід внутрішньоквартальної мережі, 3 – колодязь вуличної мережі
Мінімальна глибина закладання випуску (по лотку) за умови непромерзання визначається:
,

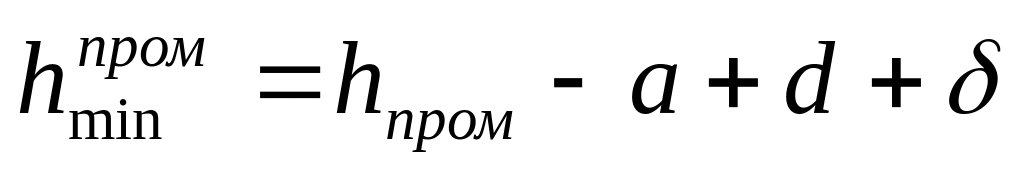

м (23)
де
- глибина промерзання ґрунту (обирається
відповідно до заданого району будівництва
за [СНиП 2.01.01-82, рис. 3], або додаток 9), м;
- величина зменшення глибини закладання
через плюсову температуру побутових
стічних вод,
;
- діаметр випуску, м;
- товщина стінок труб, м (прийняти 0,006
м).
Мінімальна глибина закладання випуску (низу лотку) за умови не руйнування під дією механічних навантажень:

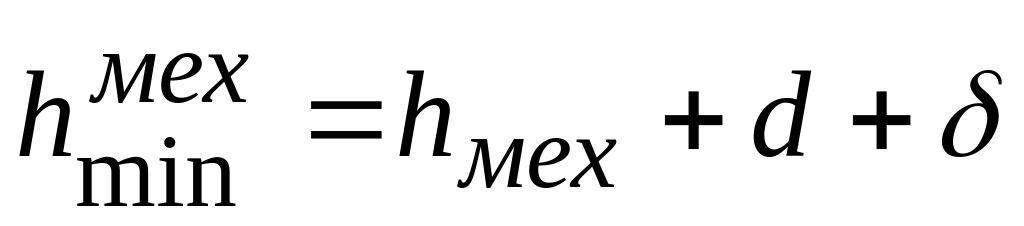

(24)
де
- мінімальна відстань від поверхні землі
до верху труби за умови не руйнування
під дією механічних навантажень дорівнює
0,7 м.
При приєднанні випуску до оглядового колодязя мінімальна глибина закладання лотка в диктуючій точці повинна бути не менше:
,

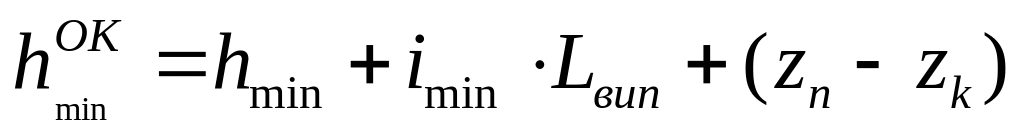

м (25)
де
- мінімальне заглиблення оглядового
колодязя дворової мережі, м;
- мінімальна глибина закладання випуску
(обирається найбільше значення між
та
);
- ухил труб випуску;
- довжина випуску (за завданням), м;
,
- відмітки поверхні землі на початку і
наприкінці випуску (за завданням), м.
Після виконання всіх необхідних розрахунків необхідно зробити висновок, в якому вказати яка прийнята мінімальна глибина закладання трубопроводу.
3. Мережа зовнішнього водовідведення
Таблиця 3.1 - Вихідні дані по населеному пункту
Остання цифра номеру зал. книжки |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
0 |
Щільність житлової забудови (населення), осіб/га |
180 |
294 |
432 |
154 |
216 |
345 |
169 |
350 |
390 |
324 |
Передостання цифра номеру залікової книжки |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
0 |
Коефіцієнт годинної нерівномірності |
1,1 |
1,3 |
1,15 |
1,2 |
1,5 |
1,6 |
1,7 |
1,8 |
1,9 |
1,4 |
3.1 Вибір системи і схеми водовідведення
Система водовідведення обирається на основі техніко-економічних порівнянь, з урахуванням рельєфу місцевості і санітарно-гігієнічних вимог.
В залежності від вимог, які висуваються до очищення поверхневих стічних вод, складу забруднень виробничих стічних вод, кліматичних умов, рельєфу місцевості й інших факторів у населених пунктах вибирається одна з наступних систем каналізації: загальносплавна, роздільна (повна або неповна), напівроздільна або комбінована.
Усі ці системи умовно називають сплавною системою каналізації і мають на увазі збір і транспортування стічної рідини по закритим (зазвичай, підземним) системам, що складаються з труб і каналів.
При організації сплавної каналізації стічні води по трубах транспортують на очисні споруди, де вони піддаються відповідному очищенню, після чого скидаються в найближчі водойми або направляються на доочищення і повторне використання в промисловості.
Сплавна система каналізації складається з наступних основних елементів: внутрішньобудинкова (або внутрішньоцехова) каналізація, двірська (внутрішньоквартальна) мережа, вулична мережа, насосні станції, очисні споруди. Зовнішня (вулична) мережа являє собою систему підземних трубопроводів, що приймають стічні води від двірських (внутрішньозаводських, внутрішньоквартальних) мереж і транспортують їх до насосних станцій, очисних споруд і у водойми.
Схемою водовідведення (каналізації) називають технічно і економічно обґрунтоване проектне рішення прийнятої системи каналізації з урахуванням місцевих умов і перспектив розвитку об'єкту каналізовання. Кожна система каналізації може бути здійснена різними технічними прийомами при трасуванні мереж і колекторів, визначенні глибини їх залягання, кількості насосних станцій, числа і розташування очисних споруд і т.д.
Схеми каналізації міст і промислових комплексів можуть бути централізованими, децентралізованими і районними (регіональними).
