3.2 Расчет сроков выполнения процессов
Табл 5.
Работа
|
Длительность (час) |
Самое раннее начало |
Самое раннее окончание |
Самое позднее начало |
Самое позднее окончание |
Резерв времени |
1 |
4 |
0 |
4 |
0 |
5 |
1 |
2 |
72 |
4 |
76 |
4 |
76 |
0 |
3 |
2 |
76 |
78 |
76 |
78 |
0 |
4 |
1 |
78 |
80 |
78 |
80 |
0 |
5 |
2 |
80 |
81 |
80 |
81 |
0 |
6 |
1 |
81 |
82 |
81 |
82 |
0 |
7 |
1 |
82 |
83 |
82 |
83 |
0 |
8 |
1 |
83 |
84 |
83 |
84 |
0 |
Для оптимизации графика используем резервы кратчайшего пути, с целью выравнивания длительности. При этом используем данные о численности и длительности работ, полученные в предыдущих разделах.
Оптимизируем наш график путём перераспределения работников с ненапряжённых путей на более напряжённые.
Оптимизация сетевого графика !!!!!!!!!!!!!!!
СГ ПОСЛЕ ОПТИМИЗАЦИИ !!!!!!!!!!!
3.3 Расчет сроков выполнения процессов после оптимизации
Табл 6.
Работа
|
Длит-ть (час) |
Самое раннее начало |
Самое раннее окончание |
Самое позднее начало |
Самое позднее окончание |
Резерв времени |
1 |
2 |
0 |
2 |
0 |
2 |
0 |
2 |
70 |
2 |
71 |
2 |
71 |
0 |
3 |
2 |
73 |
75 |
73 |
75 |
0 |
4 |
1 |
75 |
76 |
75 |
76 |
0 |
5 |
2 |
76 |
78 |
76 |
78 |
0 |
6 |
1 |
78 |
79 |
78 |
79 |
0 |
7 |
1 |
79 |
80 |
79 |
80 |
0 |
8 |
1 |
81 |
81 |
81 |
81 |
0 |
Вероятностная оценка продолжительности выполнения проекта
Для каждой из работы были определены три оценки её продолжительности: наиболее вероятная, оптимистическая и пессимистическая.[2]
Расчеты приведены в таблице 7.
Средние
продолжительности
работ (i.j),

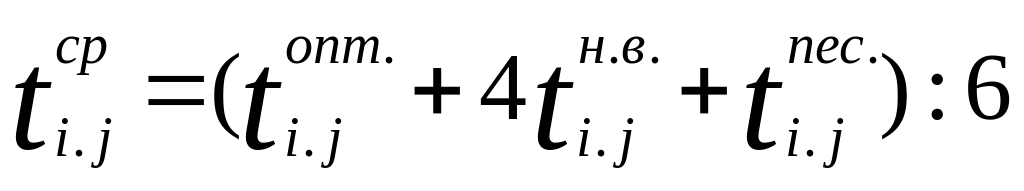

рассчитанные по формуле
,
записаны в графе 5 таблицы 7.
Среднее
квадратическое отклонение продолжительности

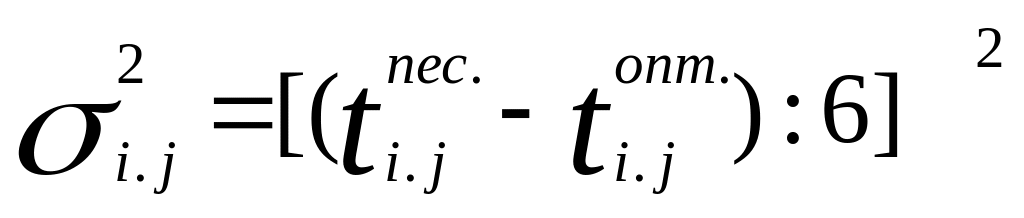

каждой работы, рассчитанное по формуле
, занесено в графу 6 таблицы 7.
Критическим путём ( Lk ), т.е. путём, соединяющим исходную вершину (0) сетевого графика с завершающей вершиной (11) и имеющим наибольшую продолжительность среди всех других путей от 0 к 9 , является путь Lk = 0-1-2-3-4-6-7-8. Каждая из 9 работ, составляющих данный критический путь, имеет нулевой полный резерв ( rп =0) и нулевой свободный резерв ( rс =0) времени.
Таблица 7 Продолжительности работ |
|||||
Код (i-j) работы |
Оценка продолжительности работы |
Средняя оценка продолжительности работы |
Среднее квадратическое отклонение продолжительности работы |
||
оптимистическая (минимальная) |
наиболее вероятная |
пессимистическая (максимальная) |
|||
(i – j) |
|
|
|
|
|
(0,1) |
3 |
4 |
5 |
4 |
0,33 |
(1,2) |
70 |
72 |
74 |
72 |
0,67 |
(2,3) |
1 |
2 |
3 |
2 |
0,33 |
(3,4) |
0,6 |
1 |
2 |
1,1 |
0,23 |
(4,5) |
1 |
2 |
3 |
2 |
0,33 |
(5,6) |
0,7 |
1 |
2 |
0,95 |
0,22 |
(6,7) |
0,7 |
1 |
2 |
0,95 |
0,22 |
(7,8) |
0,7 |
1 |
2 |
0,95 |
0,22 |
Рассчитаем среднее квадратическое отклонение критического пути: Ω= 1,63 (корень из суммы квадратического отклонения всех работ).
В соответствии с известным правилом «трех сигм», «если случайная величина распределена нормально, то абсолютная величина ее отклонения от математического ожидания не превосходит утроенного среднего квадратического отклонения», т.е.
ТLk – ТLkср. 3 Lк
где:
ТLк - случайное (вероятное) значение продолжительности критического пути предстоящего комплекса работ и событий;
ТLkср - математическое ожидание, равное средней продолжительности критического пути.
Для моделируемого комплекса работ и событий
ТLk – 84 Lkср. 3 1,63Lк ,
следовательно 84Lkср. – 4,89Lк ТLk 84Lkср. + 4,89Lк
или 79,11 ч. ТLk 88,89 ч.
Вероятность, с которой ТLk попадёт в интервал от 79,11 ч. и до 88,89 равна:
P(79,11<Tlk<88,89)=((88,89-84)/2,2)-((79,11-84)/2,2)=1+1
По таблице Лапласа (Z(1)=0,341345): Р=0,341345+0,341345=0,6827
Таким образом, продолжительность ТLk критического пути, а, следовательно и всего КРС, с вероятностью 0,6827 (или 68,27 %) будет не менее 79,11 ч. и не более 88,89 ч. Вероятность же выхода продолжительности ТLk за данные пределы равна 1 – 0,6827 = 0,3173 (или 31,73 %).
График плотности распределения ТLk для моделируемого проекта представлен на рис. 5. Площадь заштрихованной области численно равна вероятности 0,6827.
Вероятность иной продолжительности рассчитывается как:
P(TLK≤TLKдир)=0,5+0,5Ф(Z);
Z=(88,89-84):2,2=2,1 , что примерно равно 2.
Функция Лапласа для Ф(2)=0,47725, таким образом, вероятность не попадания в интервал равна: Р=0,5+0,5(-0,47725)=0,5-0,23=0,25=0,27 или 27%
