- •Общие методические указания по курсовому проектированию
- •Разработка курсового проекта
- •1. Определение количества плановых ремонтов
- •Пример расчета
- •1.3. Определение количество ремонтов для комбайнов.
- •3.2. Построение графика загрузки мастерской
- •4. Расчет участка мастерской
- •4.1. Определение трудоемкости ремонтных работ на участке
1.3. Определение количество ремонтов для комбайнов.
Для комбайнов предусматриваются капитальные, плановые и неплановые текущие ремонты.
В исходных данных по этим машинам нет годовой планируемой наработки. Приходится определять количество капитальных ремонтов укрупненным расчетом с помощью коэффициента охвата.
Применяем формулу:
Nк = nо * ηо * ηз * ηв,
где, nо - общее число комбайнов конкретного вида (марки);
ηо - годовой коэффициент охвата капитальным ремонтом комбайнов конкретного вида;
ηз - поправочный коэффициент, учитывающий зональные особенности эксплуатации;
ηв - поправочный коэффициент (“возрастной”), учитывающий средний срок использования машин в парке.
Количество плановых текущих ремонтов можно определить из выражения
Nтр = n0 - nгп,
где nгп - число комбайнов, эксплуатируемых в гарантийном периоде.
Пример расчета с такими исходными данными
Таблица 3-Количество комбайнов и сельхозмашин в хозяйстве
Комбайны |
Сельхозмашины |
||||||||||||
СК-5 НИВА |
КСК-100А |
КПК-2А |
Плуги |
Ку-льти ват. |
Лу-щилни-ки |
Сеялки зернов |
Са-жалки картоф |
Бо-ро-ны зубовые |
Ко-сил-ки |
Пресс-подб. |
Грабли тракт |
Разбрасыв удобр. |
Прицепы тракт. |
7 |
4 |
5 |
21 |
15 |
12 |
10 |
4 |
100 |
8 |
3 |
4 |
10 |
15 |
Для комбайнов берем из приложений В, Г следующие коэффициенты:
СК-5 ηо = 0.15 ηз = 0.95 ηв = 1.00
КСК- 100А ηо = 0.15 ηз = 0.95 ηв = 0.15
КПК-2А ηо = 0.20 ηз = 0.95 ηв = 1.25
Тогда количество капитальных ремонтов будет:
СК-5 Nк = 7 * 0.15 * 0.95 * 1.00 = 1
КСК - 100А Nк = 4 * 0.15 * 0.95 * 1.15 = 0.66 Принимаем 0 к.р.
КПК-2А Nк = 5 * 0.20 * 0.95 * 1.25 = 1.19 Принимаем 1 к.р.
Учитывая сложное финансовое положение хозяйства в приобретении новых комбайнов, принимаем такое условие:
новых комбайнов в этом году приобретаться не будет;
комбайны, находящиеся в гарантийном периоде эксплуатации будут те, которые пройдут капитальный ремонт на специализированном предприятии.
Тогда количество плановых текущих ремонтов для комбайнов составит: для зерноуборочных Nтр = 7 - 1 = 6 шт.
для кормоуборочных Nтр = 4 - 0 = 4 шт.
для картофелеуборочных Nтр = 5 - 1 = 4 шт.
Количество плановых текущих ремонтов для несложных сельхозмашин можно принять равным количеству этих машин в хозяйстве.
2. ОПРЕДЕЛЕНИЕ ТРУДОЕМКОСТИ ТЕКУЩИХ РЕМОНТОВ И НОМЕРНЫХ ТО.
2.1. Определение трудоемкости текущих ремонтов для тракторов.
Для тракторов трудоемкость текущих ремонтов складывается из трудоемкости плановых и трудоемкости неплановых ремонтов. Определять их приходится отдельно, так как в годовом плане загрузки мастерской они проставляются в разные сроки.
Примерная годовая трудоемкость неплановых текущих ремонтов всех тракторов одной марки определится из формулы
Ту. отк. = tтр * n,
где tтр - средняя годовая трудоемкость непланового текущего ремонта одного трактора конкретной марки, чел.ч,
n - количество тракторов конкретной марки в хозяйстве.
Годовая трудоемкость плановых текущих ремонтов тракторов конкретной марки будем определять по формуле
Ттр = 0.0001 * Wг * tт * n
где Wг – годовая планируемая наработка для тракторов конкретной марки в л. изр. топ;
tтр - норматив удельной трудоемкости текущего ремонта тракторов, приходящийся на 10000 литров / чел.ч;
n - количество тракторов конкретной марки.
Таблица 4-Нормативные данные по текущему ремонту тракторов.
Марка тракторов |
Средняя годовая трудоем- кость устранения отказа одного трактора, чел.ч. |
Норматив удельной трудо- емкости текущего ремонта тракторов, приходящийся на 10000 л. изр. топ, чел.ч/10000 л. изр. топ. |
Т-150К ДТ-75МВ МТЗ - 80 |
19.1 19.4 17.4 |
76 110 97 |
На примере тракторов ДТ-75МВ это выглядит так:
Ту. отк. = 19.4 х 10 = 194 чел-ч
Ттр = 0.0001 х 11000 х 110 х 10 = 1210 чел-ч
Для тракторов Т-150К
Ту. отк. = 19.1 х 3 = 57.3 чел-ч
Ттр = 0.0001 х 21000 х 76 х 3= 478,8 чел-ч
Для тракторов МТЗ-100
Ту. отк = 17.4 х 8 = 139,2 чел-ч
Ттр = 0.0001 х 9500 х 97 х 8 = 737,2 чел-ч
2.2. Определение трудоемкости текущих ремонтов для комбайнов
У комбайнов трудоемкость устранения отказов составляет около 20% от трудоемкости плановых текущих ремонтов. Норматив суммарной годовой трудоемкости текущего ремонта одного комбайна конкретных марок приведен в таблице 5.
Таблица 5 Норматив годовой трудоемкости ТР комбайнов
Марка комбайнов |
Норматив суммарной годовой трудоемкости для одного комбайна, чел.ч. |
СК-5 |
210 |
КСК-100А |
200 |
КПК-2А |
69 |

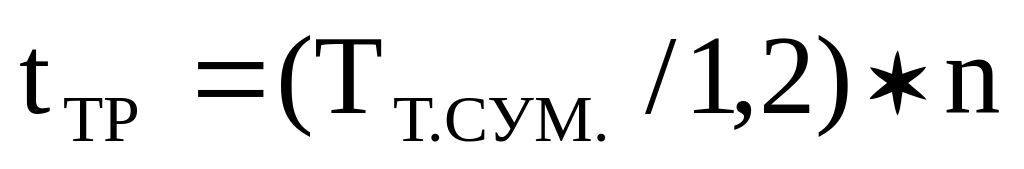

Для расчетов трудоемкостей планового текущего ремонта и устранения отказов одному комбайну используем формулы
, чел.ч
, чел.ч
где - трудоемкость текущего ремонта одного комбайна,
- суммарная годовая трудоемкость ТР одного комбайна,
- количество комбайнов одной марки,
- трудоемкость устранения отказов одного комбайна.

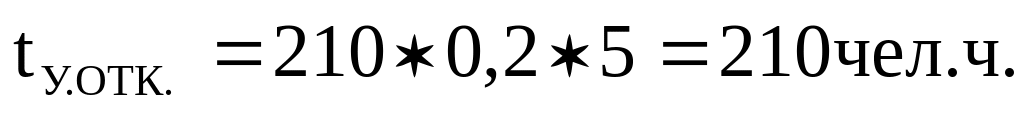

Для зерноуборочных комбайнов
СК-5
2.3. Определение трудоемкости текущих ремонтов сельскохозяйственных машин
Трудоемкость устранения отказов составляет 15% от трудоемкости текущих ремонтов с/х машин и определяется по формуле:
Туо=0,15*tсум*n;
где tсум – суммарная годовая трудоемкость ТР сельскохозяйственных машин,
чел.ч.
n – количество СХМ;
Трудоемкость ТР сельскохозяйственных машин определяется произведением этих машин и суммарной годовой трудоемкости.
Таблица 6 Нормативы трудоемкости текущего ремонта с/х машин
Наименование |
Марка машины |
Суммарная годовая трудоемкость текущего ремонта, чел/час |
Плуги |
ПЛН-5-35 ПЛН-4-35 ПЛН-3-35 |
21 17 14 |
Культиваторы |
КРН-4,2 КОН-2,8 |
38 27 |
Лущильники |
ЛДГ-10 ЛДГ-5 |
31 17 |
Сеялки зерновые |
СЗ-3,6 СЗУ – 3,6 |
63 65 |
Косилки |
КИР-1,5 КРН-2,1 |
51 49 |
Пресс-подборщик |
ПРП – 1,6 |
42 |
Пример расчетов:
Для плугов:
Из 12 плугов принимаем ПЛН-5-35- 3 шт
ПЛН-4-35- 4 шт
ПЛН-3-35- 5 шт
ПЛН-5-35 Туо=0,15*21*3 = 9,4 чел/час
Ттр=21*3 = 63 чел/час
ПЛН-4-35 Туо=0,15*17*4 = 10,2 чел/час
Ттр=17*4 = 68 чел/час
ПЛН-3-35 Туо=0,15*14*5 = 10,5 чел/час
Ттр=14*5 = 70 чел/час
2.4.Определение трудоемкости технического обслуживания
Мастер-наладчик вместе с механизатором или слесарем-наладчиком проводит номерные и сезонные ТО для тракторов, номерные ТО - для комбайнов. Его рабочим местом является пост технического обслуживания. Для проведения низкономерных ТО при большом удалении тракторов и комбайнов от центральной усадьбы он использует передвижной агрегат техобслуживания. Для тракторов Т-150К, ДТ-75МВ и ТМЗ-100 количество номерных ТО по кварталам будем распределять пропорционально загрузки этих машин в течение года. Сезонные ТО планируем по одному на каждый трактор в апреле и по одному - в октябре.
Трудоемкость техобслуживания комбайнов можно определить укрупненным расчетом, используя нормативы на 100 часов работы:
для комб. СК-5 НИВА 3,43 чел.ч/100ч
для комб. КСК-100А 6,3 чел.ч/100 ч
для комб. КПК-2А 7 чел.ч/100 ч
Принимаем за сезон количество часов работы одного комбайна следующие:
СК-5 НИВА 115 ч.
КСК-100А 130 ч.
КПК-2А 195 ч.
Тогда трудоемкость номерных ТО всех комбайнов каждой марки составит:
СК-5 НИВА 0.01 х 115 х 3.43 х 7 = 27.6 чел-ч
КСК - 100А 0.01 х 130 х 6.3 х 4 = 32.8 чел-ч
КПК-2А 0.01 х 195 х 7 х 5 = 68.25 чел-ч
В плане загрузки проставляем их в те сроки, в которые комбайны конкретного вида работают на поле. В области эти сроки следующие:
заготовка кормов с 15 июня по 15 июля,
уборка зерновых с 25 июля по 15 сентября,
уборка картофеля с 1 сентября по 15 октября.
При проведении техобслуживаний приходится выполнять и сопутствующий мелкий ремонт: вырезать прокладку, устранить течь в сопряжениях трубопроводов, прогнать забитую резьбу и так далее. Трудоемкость на выполнение этих работ составляет 2...15% от трудоемкости ТО.
Принимаем 10%.
Все эти работы сводим в общую таблицу.
Таблица 7 -Распределение работ по кварталам
Наименов. и марка машин вид работ |
К-во ТО |
Трудоем- кость ТО, чел-ч |
Распределение работ по кварталам |
||||||||||||||||||
на одно |
на все |
1 |
II |
III |
IV |
||||||||||||||||
кол. |
чел.ч |
кол. |
чел.ч |
кол. |
чел.ч |
кол. |
чел.ч |
||||||||||||||
Тракторы
Т-150К
ТО-1
ТО-2
ТО-3
СО |
|
2,6
8,1
26,7
5,3 |
|
|
|
|
|
|
|
|
|
||||||||||
ДТ-75МВ
ТО-1
ТО-2
ТО-3
СО |
|
3,0
6,7
13,6
11,3 |
|
|
|
|
|
|
|
|
|
||||||||||
МТЗ-100
ТО-1
ТО-2
ТО-3
СО |
|
2,0
5,2
15,6
3,5 |
|
|
|
|
|
|
|
|
|
||||||||||
Всего по ТО
тракторов |
|
|
|
|
|
|
|
|
|
|
|
||||||||||
Комбайны ТО
СК-5 НИВА
КСК-100А
КПК-2А |
|
|
|
|
|
|
|
|
|
|
|
||||||||||
Всего по ТО
комбайнов |
|
|
|
|
|
|
|
|
|
|
|
||||||||||
Всего по ТО
|
|
|
|
|
|
|
|
|
|
|
|
||||||||||
Сопутствую-
щий ремонт |
|
|
|
|
|
|
|
|
|
|
|
||||||||||
ИТОГО:
|
|
|
|
|
|
|
|
|
|
|
|
Кроме основных работ в центральной ремонтной мастерской хозяйства выполняются и дополнительные. Трудоемкость дополнительных работ будем определять в процентном отношении от суммарной трудоемкости основных работ в мастерской. Эти проценты следующие:
- ремонт оборудования мастерской 5...8. принимаем - 8;
- ремонт и изготовление приспособлений и инструмента 0.5...1, принимаем 1;
- ремонт и изготовление деталей в фонд запчастей 3...5, принимаем 5;
- прочие внеплановые работы 10...12, принимаем 12.
Выполняем расчеты:
Тобор. = 10000 х 0.08 = 800 чел-ч
Тинстр. = 10000 х 0.01 = 100 чел-ч
Тз.ч. = 10000 х 0.05 = 500 чел-ч
Тпроч. = 10000 х 0.12 = 1200 чел-ч
3. ОПРЕДЕЛЕНИЕ ГОДОВОГО ПЛАНА ЗАГРУЗКИ МАСТРЕСКОЙ
3.1. Составление годового плана загрузки мастерской.
Трудоемкость всех основных и дополнительных работ сводим в общую таблицу. В ней по месяцам будем учитывать количество только рабочих дней. Для тракторов Т-150К трудоемкость планового текущего ремонта проставляем в том квартале, в котором указано время его проведения на графике определения количества и сроков проведения ремонтов и ТО. Для тракторов ДТ-75МВ и МТЗ-100 распределение плановых текущих ремонтов по месяцам ведем в тот период, когда тракторы меньше загружены на полевых работах. Принимаем:
1 квартал-35%
2 квартал-15%
3 квартал-15%
4 квартал-35%
Трудоемкость устранения отказов этим машинам распределяем пропорционально загрузке их в течение года.
Плановый текущий ремонт для комбайнов и сельхозмашин указываем в тот период, когда эти машины не заняты на полевых работах.
Неплановые текущие ремонты комбайнам проводим в тот период, в который эти машины работают в поле. При этом распределение по кварталам трудоемкости ведем через напряженность.
Из-за незначительных величин трудоемкостей неплановых текущих ремонтов сельхозмашин по отдельным маркам не указываем, а суммируем их и распределяем на период полевых работ с мая по октябрь.
Трудоемкость техобслуживания тракторов распределяем по кварталам так, как указано в годовом плане загрузки мастерской.
Цифровой материал в эту таблицу вначале целесообразнее заносить карандашом, так как возможны изменения в период корректировки графика загрузки мастерской.
Таблица 8 План загрузки центральной ремонтной мастерской хозяйств
Наименован. и марка машин, вид работ |
Вид ра- бот или ТО |
Трудоем- кость |
Загрузка мастерской по кварталам, чел.ч |
|||
I |
II |
III |
IV |
|||
Тракторы: Т-150К
ДТ-75МВ
МТЗ-100
|
Ттр.
Т у.отк.
Ттр
Ту. отк.
Ттр.
Ту. отк. . |
|
|
|
|
|
Итого по тракторам |
Ттр.
Т у. отк. |
|
|
|
|
|
Комбайны СК-5 НИВА
КСК-100А
КПК-2А |
Ттр.
Ту. отк.
Ттр.
Ту. отк.
Ттр
Ту. отк. |
|
|
|
|
|
Итого по ком- байнам |
Ттр.
Т у. отк.
|
|
|
|
|
|
Сельхозмашины
|
Ттр
|
|
|
|
|
|
Ту. отк. с\х м. |
Ту. отк.
|
|
|
|
|
|
Техобслужив. всего
|
ТО |
|
|
|
|
|
Всего основных работ по МТП
|
Тосн |
|
|
|
|
|
Итого по до- полнит. работам
|
Тдоп |
|
|
|
|
|
Всего по ЦРМ
|
Тсум |
|
|
|
|
|
