3.6 Объемы земли для организации тоннеля
Для выбранной земли для тоннеля используется щитовой метод. На перегонах объем щита составляет 31,55 м2. Объем грунта можно рассчитать по формуле:
31,55*2120=66886 м3.
КАМАЗ В40.40 вмещает 40тонн = 26м3.
66886/26=2573 количество рейсов одной машины.
Работают 8машин в 2 смены. Одна машина за смену делает 24 рейса.
8*24=384
2573/384=7дней
4. Отделочные работы
4.1. Расчет производительности комплекса

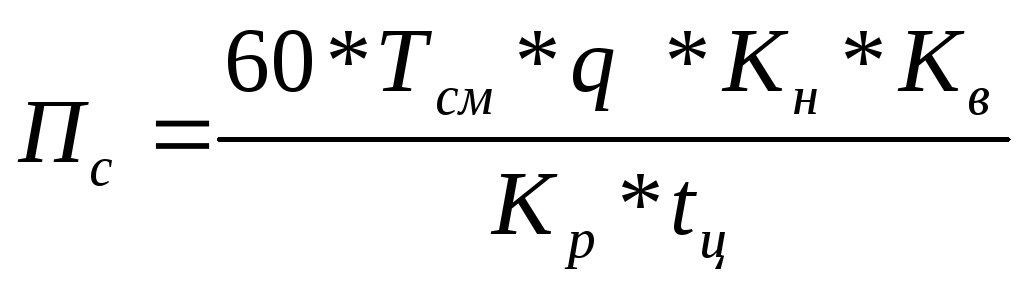

Производительность скрепера определяется по формуле:
,
где: 60-число минут в одном часе для перевода продолжительности смены из часов в минуты
Тсм - продолжительность смены в часах 7,2 ч
q – геометрическая вместимость ковша скрепера, 8 м3
kн - коэффициент наполнения ковша 1,1
kв - коэффициент использования скрепера по времени в смену 0,8
kр - коэффициент разрыхления грунта 1,27
tц - рабочий цикл скрепера , мин и рассчитывается
tц=tнаб.+tраз.+tгр.х.+tх.х.+tпов
где tнаб. – время, затрачиваемое на набор грунта, мин 1,77
tраз. – время, затраченное на разгрузку грунта, мин 0,81
tгр.х. – время гружёного хода, мин
tгрх=Lуачастка/Vгр
Vгр - при дальности более 300м. -189 м/мин
tх.х. – время холостого хода, мин
tхх=Lучастка/Vхх
Vхх - при дальности более 100м.- 189 м/мин
где Lучастка – длина пути, м
V-скорость
tпов. – время поворота, мин 1,56
Производительность экскаватора ”драглайн” определяется по формуле:
Пэ=60*Тсм*q*nц*kвм*kв м3/см,
где: 60 – число минут в одном часе
Тсм – продолжительность смены в часах 7,2
q- геометрическая вместимость ковша, 1,5 м3
nц- число циклов в одну минуту – 2,04
kвм- коэффициент использования вместимости ковша- 0,8
kв- коэффициент использования экскаватора по времени в смену 1,2
На 1 участке ПК5+10,00 – ПК8+80,00 L=389,00м. Объем земли 5784 работает скрепер
=(60*7,2*8*1,1*0,8 )/( 1,27*(1,77+0,81+2,05+
+2,05+1,56))=289,92
Кол-во смен (6 скреперов в 2 смены ) =5784 /(289,92*6*2)=2 дня
На 2 участке ПК21+30,00 – ПК31+60,00 L=1010,00м. Объем земли 29636,28 работает скрепер
=(60*7,2*8*1,1*0,8 )/( 1,27*(1,77+0,81+5,3+
+5,3+1,56))=162,46
Кол-во смен (8 скреперов в 2 смены) = 29636,28/(162,46*8*2)=11 дней
На 3 участке ПК0+20,00 – ПК21+20,00 L=2100,00. Объем земли 33905,5 работает скрепер
=(60*7,2*8*1,1*0,8 )/( 1,27*(1,77+0,81+11,1+ 11,1+ 1,56 =90,9
Кол-во смен (8 скреперов в 2 смены) = 33905,5 /(90,9*8*2)=23 дня
Для разработки первых трех участков я беру 13 скреперов, которые работают 2 смены в день Число дней получается путем суммы смен, делённой на произведение числа скреперов и количества смен в 1 день. кол-во 1-3 = (2+11+23)=36 дней
В скреперный комплекс входят: самоходный скрепер ДЗ-11П, бульдозер на тракторе Т-100 (для разравнивания грунта на насыпи), прицепной рыхлитель (для рыхления сухих плотных грунтов), пневмокаток, массой 25-30 т с тягачом (для послойного уплотнения грунта на насыпи).
