Этап 11. Составление сметы затрат на выполнение комплекса работ.
Найдём объём
работ для каждого типа исполнителей.
Персонал
работает 40 часов в неделю (5 дней по 8
часов в день).
По условию себестоимость
часа работы инженерно-технических

работников - 400 руб./час.
Фонд
оплаты труда:

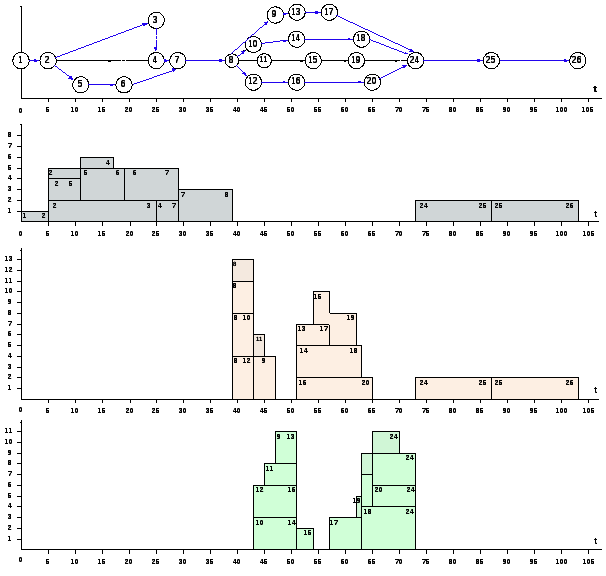

Рис
12. Сетевой график выполнения комплекса
работ в шкале времени и график загрузки
ведущих инженеров, старших инженеров
и инженеров после оптимизации по
численности исполнителей и их загрузке.
Примечание.
На этапе
оптимизации по времени можно было
перевести 1 ведущего инженера с работы
2-4 ()
на работу критического пути 2-3. Тогда
длительность работы 2-3 сократилась бы
на 6 недель и составила бы 14 недель. При
этом критический путь стал бы пролегать
через работы 2-5-6-7 и сократился бы на 5
недель.
4
