- •1 Предмет и задачи геодезии в строительстве.
- •2 Понятие о форме и размерах Земли
- •3 Прямоугольная система координат Гаусса-Крюгера. Система высот.
- •4 Азимуты и дирекциониые углы, связь между ними. Сближение меридианов. Магнитное склонение. Связь между истинными азимутами, дирекционными углами магнитными азимутами.
- •5. Масштабы. Точность масштабов.
- •6. Топографические планы и карты. Разграфка и номенклатура.
- •7. Рельеф земной поверхности и способы его изображения на планах и карте. Свойства горизонталей.
- •8. Общие сведения из теории ошибок измерений. Основные понятия о точности измерений. Средняя квадратическая, предельная и относительные ошибки измерений.
- •9. Принципы измерения углов. Схема и устройство теодолита 4т30п. Особенности устройства точных и электронных теодолитов (4t15, 3т5кп и еТh50).
- •10. Штативы, визирные цели.
- •11. Уровни, зрительные трубы, отсчетные приспособления теодолитов.
- •12. Поверки и юстировки теодолита 4т30 и зт5кп.
- •9.2 Юстировка теодолита 3т5кп
- •13. Способы измерения горизонтальных и вертикальных углов. Источники погрешностей влияющих на точность измерения углов.
- •14. Приборы для непосредственного измерения расстояний (ленты и рулетки). Компарирование. Источники погрешностей, влияющие на точность линейных измерений.
- •15 Порядок измерения расстояний с помощью светодальномера 2ст10. Лазерные рулетки (ручные дальномеры disto lite 5).
- •16. Особенности метрологического обслуживания геодезических приборов.
- •17.Государственные геодезические плановые и высотные сети и их научное и практическое значение. Наземные и подземные знаки.
- •18.Виды топографических съемок. Сущность горизонтальной съемки. Состав и порядок полевых работ.
- •19. Тахеометрическая съемка. Вывод формулы тригонометрического нивелирования. Порядок работы на станции при тахеометрической съемке (4т30, зт5кп или 2Та5, Trimble r3).
- •20 Понятие о аэрогеодезии и наземной фототеодолитной съемке.
- •21.Наземная фототеодолитная съемка и ее применение в изысканиях, при проектировании, возведении и эксплуатации сооружений.
- •22.Сущность нивелирования. Виды нивелирования. Способы определения превышений и высот при геометрическом способе нивелирования.
- •23.Классификация нивелиров. Устройство нивелиров н3, нзк. 3h5л и (2h10kл). Особенности устройства цифровых и лазерных нивелиров DiNi 12, DiNi22 и sp30 (ротационный).
- •24. Гидростатическое нивелирование. Микронивелирование.
- •25. Поверки и юстировки нивелиров н3 и нзк.
- •26. Порядок выполнения полевых работ при прокладке нивелирного хода. Источники погрешностей при геометрическом нивелировании.
- •27. Уравнивание замкнутых и разомкнутых нивелирных ходов
- •28. Способы нивелирования поверхности. Порядок обработки результатов полевых измерений и построения плана.
- •29. Общие сведения об инженерных изысканиях и их виды. Требования к инженерно- геодезическим изысканиям на различных стадиях проектирования зданий и сооружений
- •30. Состав и порядок выполнения геодезических работ при изысканиях линейных сооружений.
- •31. Инженерно-геодезическое обеспечение других видов изысканий: инженерно- геологических, гидрологических.
- •32. Общие принципы разбивочных работ. Требования к точности разбивочных работ.
- •33. Основные геодезические работы на строительной площадке. Строительная сетка.
- •34. Методы подготовки геодезических данных для выноса проекта горизонтальной планировки в натуру.
- •35. Построение на местности точки с заданной проектной отметкой. Построение проектной наклонной плоскости.
- •36. Вынос на местность точки способом полярных и прямоугольных координат. Оценка точности.
- •37. Построение на местности проектного угла и проектной длины.
- •38. Вынос на местность точек способом угловой, линейной и створной засечки.
- •39. Способы построения отвесного направления и отвесной плоскости.
- •40. Разбивка котлованов зданий и сооружений.
- •41. Разбивка основных осей от существующих капитальных зданий, красных линий, с пунктов строительной сетки и точек теодолитного хода. Контроль разбивки.
- •42. Разбивочные работы при устройстве фундаментов под железобетонные и металлические колонны.
- •43. Геодезические работы при разбивке фундаментов на сваях.
- •44. Операционный геодезический контроль возведения подземной части зданий и сооружений. Исполнительные съемки.
- •45. Построение плановой и высотной опорных сетей на исходном горизонте.
- •46. Проецирование осей точек и передача отметок с исходного на монтажные горизонты.
- •47. Установка железобетонных и металлических колонн в проектное положение и их выверка.
- •48. Выверка колонн, панелей, подкрановых балок и путей, ферм и т. П.
- •49. Операционный геодезический контроль строительно-монтажных работ.
- •50. Исполнительные съемки. Геодезическая исполнительная документация.
- •51. Особенности составления исполнительных планов подземных и надземных инженерных сетей.
- •52. Геодезические работы при монтаже и эксплуатации технологического оборудования.
- •53. Геодезические работы при монтаже подкрановых путей.
- •54. Геодезические работы при эксплуатации зданий и сооружений.
- •55. Методы наблюдений за смещениями сооружений в плане и по высоте. Определение кренов труб и сооружений башенного типа.
- •56. Понятие о спутниковых методах измерений в инженерно-геодезических работах. Понятие о лазерном сканировании.
40. Разбивка котлованов зданий и сооружений.
До начала производства строительных работ на отведенном под строительство участке с помощью геодезических инструментов устанавливают положение основных осей и элементов будущих сооружений в соответствии с проектом. Такое определение на местности положения осей и основных элементов сооружений (углов, зданий и пр.) называют перенесением проекта в натуру или разбивкой сооружений.
Эту работу производят по разбивочному чертежу, представляющему собой топографический план расположения зданий и сооружений на участке. Положение отдельных точек сооружений на плане может даваться по координатной системе, по способу засечек и др.
При строительстве очистных водопроводных или канализационных станций, занимающих большую территорию с размещением на ней многих объектов, до разбивки отдельно стоящих сооружений на местность выносят опорную координатную сетку, состоящую из квадратов или прямоугольников со сторонами 100— 200 м.
Рис. 1. Разбивка сооружений и котлована на местности (размеры даны в м)
а — деревянная обноска по периметру здания;
б — схема определения границ котлована;
1 — обноска;
2 — ось стены;
3 — верхняя бровка котлована
Закрепление положения основных осей и элементов сооружений на местности производят путем постановки столбов и забивки кольев.
Для определения высотных отметок будущих сооружений на участке или на трассе трубопровода устанавливают постоянные или временные реперы.
Поскольку при производстве земляных работ колья, забитые по углам, осям и периметру сооружения, будут уничтожены, для закрепления разбивки по всему периметру здания устраивают обноску (рис. 1,а), которую выносят за пределы контура котлована. Обноску делают из досок, горизонтально прибиваемых на ребро к деревянным столбам, расположенным параллельно наружным стенам будущего здания.
Осевые линии здания и фундаментов закрепляют забивкой гвоздей или засечками на досках. Между противоположными сторонами обноски натягивают проволоку, привязывая ее к гвоздям обноски. Натянутая проволока должна определять положение осей здания, фундаментов и пр. От этих осей откладывают на обноске размеры, характеризующие ширину фундаментов, и по забитым в этих местах гвоздям натягивают проволоку, которая будет определять положение внутренней и внешней поверхности фундамента. Правильность разбивки проверяют тщательными промерами металлической лентой в одном и другом направлениях. Оси здания и фундаментов переносят с натянутых проволок на землю с помощью отвеса.
До начала земляных работ нужно определить на местности границы котлована. Для удобства производства работ по устройству фундамента размеры котлована понизу принимают в каждую сторону на 0,5—1 м больше внешних размеров подземной части сооружения. Зная глубину котлована и соответствующую данному грунту крутизну откоса, определяют величину его заложения. После этого определяют границы котлована (рис. 1, б).
41. Разбивка основных осей от существующих капитальных зданий, красных линий, с пунктов строительной сетки и точек теодолитного хода. Контроль разбивки.

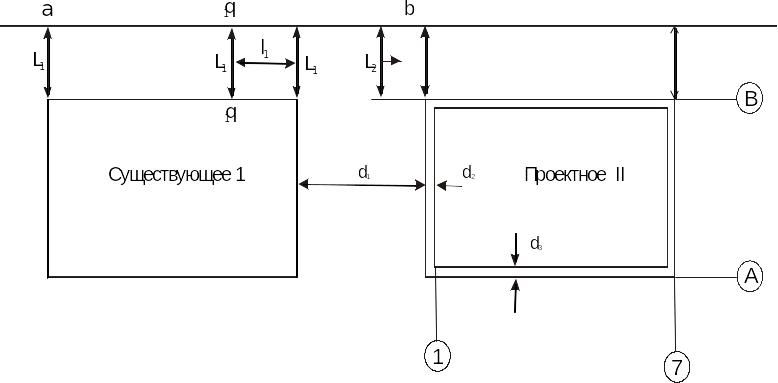

При перенесении габаритов зданий и сооружений от существующих капитальных строений, разбивочными данными служат проектные размеры, определенные графически по генплану участка застройки. На рис. 109 представлен один из вариантов разбивки проектируемого здания П с габаритами в осях А, В, 1, 7 и общей фасадной линией с опорным существующим строением I.
Пусть проектируемое здание отстоит от опорного на расстоянии d1, а внешние грани его стен - от осей на проектные размеры d2 и d3. Вблизи торцевой стены опорного здания на произвольном расстоянии L1 от продольной стены в точке б устанавливают теодолит.
Рисунок
109 - Схема разбивки основных осей объекта
застройки (II) от существующего здания
(1).
Зрительной трубой визируют на точку а, отстоящую также от стены на величину L1, строят прямой угол, фиксируют риской на стене точку б1 и от нее до угла здания измеряют расстояние l1. Теодолитом продолжают створ базисной линии аб, параллельной стене опорного здания, и от точки б строят проектный отрезок, равный l1+d1+d2, закрепляют точку б и от нее в том же створе откладывают габаритный размер между осями 1 и 7, закрепляют точку г. В точке б теодолитом строят прямой угол, откладывают отрезок длиной L2=L1-d3 и закрепляют точку А1 по оси 1; по створу этой оси откладывают габаритный размер между осями А и В и фиксируют точку В1. Аналогично выносят точки А7 и В7. Затем, для оценки точности построения габаритов производят контрольные измерения. Процесс перенесения габаритов зданий от красной линии или линии застройки мало отличается от описанного.
Рисунок 110 - Способы закрепления основных осей

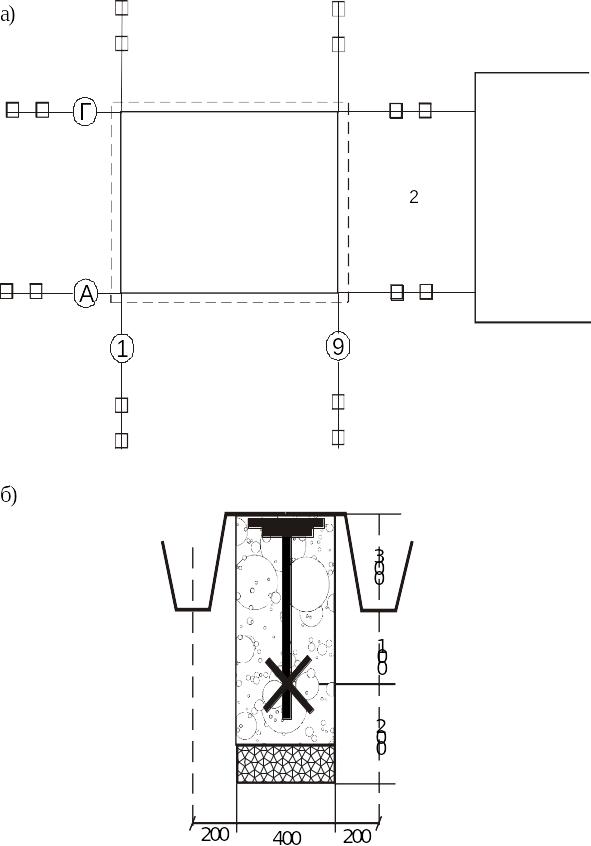

Основные разбивочные работы завершают закреплением осей за пределами будущего котлована, так как при его разработке все габаритные точки будут уничтожены. Для этого в створе основных осей закладывают специальные осевые знаки 1 (рис. 110, а) и теодолитом, установленным в габаритных точках А1 и Г9 или А9 и Г1, передают основные оси на знаки, где их фиксируют на металлической пластине крестообразной насечкой или накернованным углублением.
Одна из конструкций знаков приведена на рис. 110, б. Знаки закладывают вне призмы обрушения грунта при отрытом котловане, в местах, где будет обеспечена их сохранность, и в соответствии со стройгенпланом. Оси закрепляют по обе стороны от габаритов сооружения не менее, чем двумя знаками. Знаки привязывают промерами к местным предметам.
Если в створе осей находятся капитальные строения, ограды и т.п., на их стенах оси маркируют яркой несмываемой краской 2 (рис. 110, а).
Для контроля правильности разбивки основных осей здания измеряют диагонали. 1А-2Б и 2А-1Б, при правильной разбивке длины диагоналей должны быть равными.
