3.4. Детальное проектирование классов системы

В заключение данной курсовой работы модернизируем диаграмму сущностных классов, добавив в неё действия классов. (Рис. 17.)

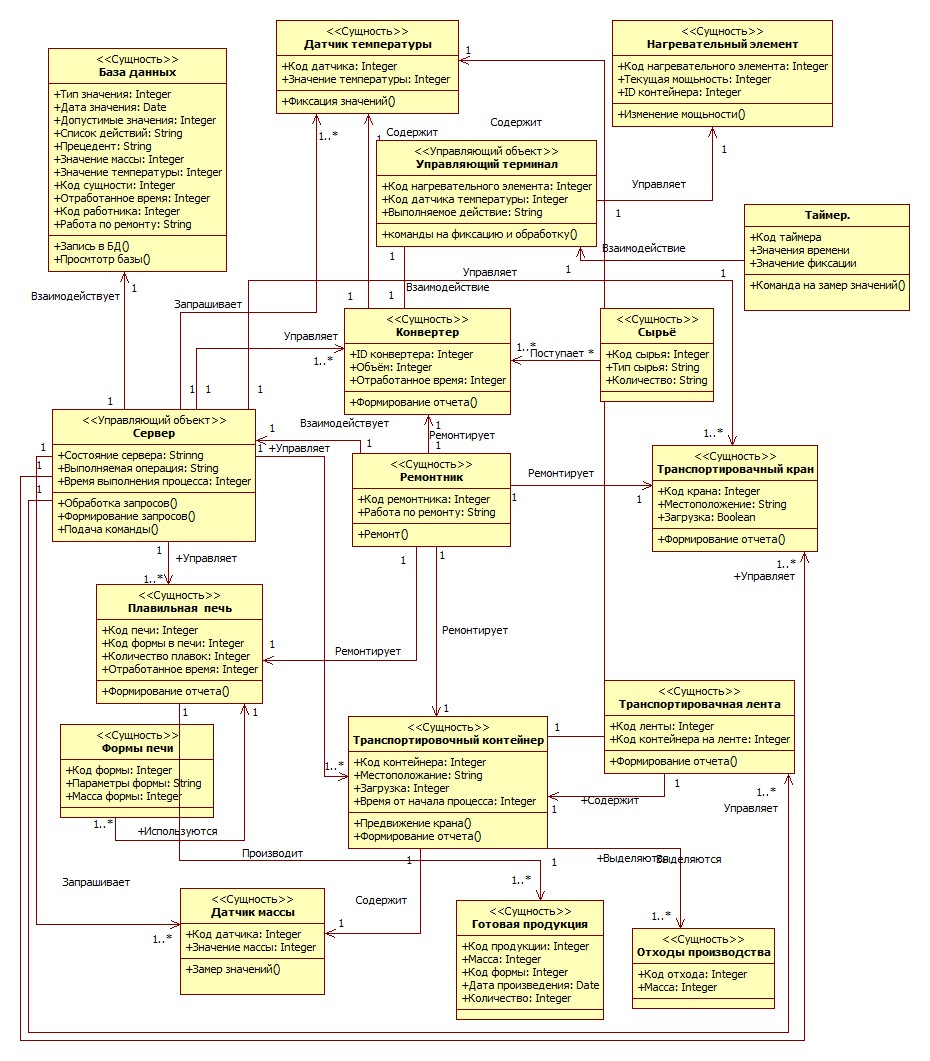

Рисунок 17. Детальное проектирование классов системы

Приложение №1 «Управление проектом автоматизации» Инициация, интеграция Определение формы организации

Организацией, выполняющей данный проект, является Открытое Акционерное Общество «Красноярский металлургический завод №3», которое занимается производством стальных изделий.

Определение участников проекта

• Участники проекта – физические или юридические лица, которые непосредственно вовлечены в реализацию проекта, либо чьи интересы могут быть затронуты при осуществлении проекта.

Участники данного проекта:

• Заказчик – будущий владелец  и пользователь результатов проекта. Обеспечивает финансирование проекта. В данном проекте заказчиком является непосредственно само ОАО «Красноярский металлургический завод №3».

• Руководитель проекта (проект-менеджер) – лицо, которому заказчик делегирует полномочия по руководству работами по проекту: планированию, контролю и координации работ участников проекта. Конкретный состав полномочий руководителя проекта определяется контрактом с заказчиком.

• Команда проекта – специфическая организационная структура, возглавляемая руководителем проекта и создаваемая на период осуществления проекта. Состав и функции команды зависят от масштабов, сложности и других характеристик проекта. Команда проекта вместе с руководителем проекта является разработчиком проекта. В состав команды проекта входит:

• Специалист по проектированию – производит анализ предметной области и создаёт проект программного продукта

Дизайнеры интерфейса:

• Специалист по визуальному программированию – занимается, непосредственной, разработкой визуального интерфейса пользователя.

• Программист – разрабатывает программный код продукта.

• Программист БД – занимается разработкой базы данных для программного продукта.

• Специалист по внедрению программного продукта.

Устав проекта

Общая информация:

• Шифр проекта STEELKOS07

• Наименование проекта Проектирование автоматической системы выплавки стали

• Автор документа Информационный менеджер

• Дата создания 26.05.2012

• № версии 3.2M

Информация о заказчике проекта:

• Заказчик Открытое Акционерное Общество «Красноярский металлургический завод №3»

• Контактная информация г. Красноярск, ул. Железобетонная 1-1

тел: 2-242-342

Факс: 2-242-340

Цели проекта

Спроектировать, создать и внедрить автоматизированную систему контроля выплавки стали, которая позволит производить непрерывный мониторинг процесса производства и сократить количество дефектной продукции.

Обоснование целесообразности реализации проекта.

В настоящее время на предприятии осуществляется ручной контроль процесса выплавки стали. Но частые поломки оборудования и низкое качество изготавливаемого продукта заставили руководство задуматься о внедрении на производство системы автоматизированного контроля процесса выплавки стали. Такого рода система позволит производить непрерывный мониторинг процесса и автоматически корректировать ошибки, возникающие в ходе выплавки, а также избавит процесс производства от простоя оборудования и ошибок по причине человеческого фактора.

Ожидаемые результаты проекта.

В результате реализации данного проекта на предприятии ОАО «Красноярский металлургический завод №3» будет спроектирован, создан и внедрен программный продукт для автоматизации процесса выплавки стали, соответствующий всем требованиям, предъявляемым заказчиком.

Содержание проекта:

  • Написание технического задания

  • Проектирование программного продукта

  • Аналитическое моделирование

  • Проектное моделирование

  • Создание программного продукта

  • Разработка интерфейса программного продукта

  • Разработка ядра система

  • Внедрение программного продукта на предприятии

  • Установка программного продукта на предприятии

  • Обучение ремонтного персонала работе с программным продуктом

Ограничения и допущения проекта:

Ограничения:

1. Время исполнения проекта

420 дней

2. Затраты по проекту

30 000 000 руб.

3. Технические

Проектирование прикладного ПО должно быть выполнено с использованием UML.

4. Организационные

План работ должен быть согласован с руководителем предприятия. Регламентирующая документация должна быть согласована с руководством компании. Руководитель проекта должен быть наделен полномочиями.

Допущения:

1. Недостаток существующего парка компьютеров и технологической базы для достижения всех целей автоматизации и, как следствие, выделение бюджета под закупку оборудования.

2. Недостаточная квалификация ремонтного персонала предприятия для работы с данной системой, следовательно, выделение дополнительного финансирования на обучение персонала.

Периодичность отчетности участников проекта:

Ежедневная

Нет

Еженедельная

Еженедельный отчет предоставляется руководителю проекта. Обязательные разделы отчета:

1.Результат работы за неделю (завершенные задачи; процентготовности незавершенных);

2.Изменение графика (отставания, опережения,

причины);

3.Текущие проблемы в проекте.

Ежемесячная

Отчет по этапам проекта, предоставляется руководителем проекта, куратору проекта.

Обязательные разделы отчета:

1.Результат работы по этапу (завершенные задачи;

процентготовности незавершенных);

2.Изменения в графике (отставания,

опережения, причины);

3.Текущие проблемы в проекте

Итоговая
