Тема 10. Сетевое планирование и управление
Сетевое планирование — это метод планирования работ, операции в которых, как правило, не повторяются (например, разработка новых продуктов, строительство зданий, ремонт оборудования, проектирование новых работ).
Для проведения сетевого планирования вначале необходимо расчленить проект на ряд отдельных работ и составить логическую схему (сетевой граф).
Работа — это любые действия, трудовые процессы, сопровождающиеся затратами ресурсов или времени и приводящие к определенным результатам. На сетевых графах работы обозначаются стрелками. Для указания того, что одна работа не может выполняться раньше другой, вводят фиктивные работы, которые изображаются пунктирными стрелками. Продолжительность фиктивной работы принимается равной нулю.
Событие — это факт окончания всех входящих в него работ. Считается, что оно происходит мгновенно. На сетевом графе события изображаются в виде вершин графа. Ни одна выходящая из данного события работа не может начаться до окончания всех работ, входящих в это событие.
С исходного события (которое не имеет предшествующих работ) начинается выполнение проекта. Завершающим событием (которое не имеет последующих работ) заканчивается выполнение проекта.
После построения сетевого графа необходимо оценить продолжительность выполнения каждой работы и выделить работы, которые определяют завершение проекта в целом. Нужно оценить потребность каждой работы в ресурсах и пересмотреть план с учетом обеспечения ресурсами.
Часто сетевой граф называют сетевым графиком.
Правила построения сетевых графиков.
Завершающее событие лишь одно.
Исходное событие лишь одно.
Любые два события должны быть непосредственно связаны не более чем одной работой-стрелкой. Если два события связаны более чем одной работой, рекомендуется ввести дополнительное событие и фиктивную работу:
В сети не должно быть замкнутых циклов.
Если для выполнения одной из работ необходимо получить результаты всех работ, входящих в предшествующее для нее событие, а для другой работы достаточно получить результат нескольких из этих работ, то нужно ввести дополнительное событие, отражающее результаты только этих последних работ, и фиктивную работу, связывающую новое событие с прежним.
Например, для начала работы D достаточно окончания работы А. Для начала же работы С нужно окончание работ Аи В.
Метод критического пути
Метод критического пути используется для управления проектами с фиксированным временем выполнения работ. Он позволяет ответить на следующие вопросы:
Сколько времени потребуется на выполнение всего проекта?
В какое время должны начинаться и заканчиваться отдельные работы?
Какие работы являются критическими и должны быть выполнены в точно определенное графиком время, чтобы не сорвать установленные сроки выполнения проекта в целом?
На какое время можно отложить выполнение некритических работ, чтобы они не повлияли на сроки выполнения проекта?
Самый продолжительный путь сетевого графика от исходного события к завершающему называется критическим. Все события и работы критического пути также называются критическими. Продолжительность критического пути и определяет срок выполнения проекта. Критических путей на сетевом графике может быть несколько.
Рассмотрим основные временные параметры сетевых графиков.
Обозначим t (i, j) – продолжительность работы с начальным событием i и конечным событием j.
Ранний срок tр (j) свершения события j – это самый ранний момент, к которому завершаются все работы, предшествующие этому событию. Правило вычисления:
tр (j)=max { tр (i)+ t (j)}
где максимум берется по всем событиям i, непосредственно предшествующим событию j (соединены стрелками).
Поздний срок tn (i) свершения события i – это такой предельный момент, после которого остается ровно столько времени, сколько необходимо для выполнения всех работ, следующих за этим событием. Правило вычисления:
tn (i)=min { tn (j)- t (i, j)}
где минимум берется по всем событиям j, непосредственно следующим за событием i.
Резерв R(i) события i показывает, на какой предельно допустимый срок может задержаться свершение события i без нарушения срока наступления завершающего события:
R(i)= tn (i) – tр (i)
Критические события резервов не имеют.
При расчетах сетевого графика каждый круг, изображающий событие, делим диаметрами на 4 сектора:
Управление проектами с неопределенным временем выполнения работ
В методе критического пути предполагалось, что время выполнения работ нам известно. На практике же эти сроки обычно не определены. Можно строить некоторые предположения о времени выполнения каждой работы, но нельзя предусмотреть все возможные трудности или задержки выполнения. Для управления проектами с неопределенным временем выполнения работ наиболее широкое применение получил метод оценки и пересмотра проектов, рассчитанный на использование вероятностных оценок времени выполнения работ, предусматриваемых проектом.
Для каждой работы вводят три оценки:
оптимистическое время а – наименьшее возможное время выполнения работы;
пессимистическое время b – наибольшее возможное время выполнения работы;
наиболее вероятное время т – ожидаемое время выполнения работы в нормальных условиях.

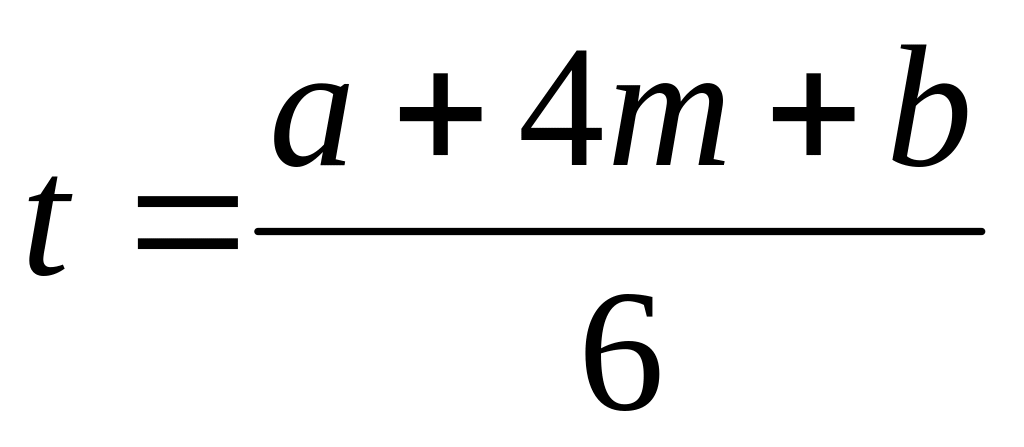

По а, b и т находят ожидаемое время выполнения работы:
и дисперсию ожидаемой продолжительности t:
Используя значения t, находят критический путь сетевого графика.
Оптимизация сетевого графика
Стоимость выполнения каждой работы плюс дополнительные расходы определяют стоимость проекта. С помощью дополнительных ресурсов можно добиться сокращения времени выполнения критических работ. Тогда стоимость этих работ возрастет, но общее время выполнения проекта уменьшится, что может привести к снижению общей стоимости проекта. Предполагается, что работы можно выполнить либо в стандартные, либо в минимальные сроки, но не в промежутке между ними.
График Ганта
Иногда бывает полезным изобразить наглядно имеющийся в наличии резерв времени. Для этого используется график Ганта. На нем каждая работа (i, j) изображается горизонтальным отрезком, длина которого в соответствующем масштабе равна времени ее выполнения. Начало каждой работы совпадает с ранним сроком свершения ее начального события. График Ганта очень полезен при составлении расписания работ. Он показывает рабочее время, время простоев и относительную загрузку системы. Ожидающие выполнения работы могут быть распределены по другим рабочим центрам.
График Ганта используется для управления работами в процессе. Он указывает, какая работа выполняется по расписанию, а какая опережает его или отстает. Существует много возможностей использования графика Ганта на практике.
Стоит заметить, что график Ганта не учитывает разнообразия производственных ситуаций (например, поломки или человеческие ошибки, которые требуют повторения работы). График Ганта должен регулярно пересчитываться при появлении новых работ и при пересмотре продолжительности работ.
График Ганта особенно полезен при работе над проектом с не связанными между собой работами. А вот при анализе проекта с тесно взаимосвязанными работами лучше воспользоваться методом критического пути.
Распределение ресурсов, графики ресурсов
До сих пор мы не обращали внимания на ограничения в ресурсах и считали, что все необходимые ресурсы (сырье, оборудование, рабочая сила, денежные средства, производственные площади и т. д.) имеются в достаточном количестве. Рассмотрим один из простейших методов решения проблемы распределения ресурсов – «метод проб и ошибок».
Пример. Произведем оптимизацию сетевого графика по ресурсам. Наличный ресурс равен 10 единицам.
Первое число, приписанное дуге графика, означает время выполнения работы, а второе – требуемое количество ресурса для выполнения работы. Работы не допускают перерыва в их выполнении.
Находим критический путь. Строим график Ганта. В скобках для каждой работы укажем требуемое количество ресурса. По графику Ганта строим график ресурса. На оси абсцисс мы откладываем время, а на оси ординат – потребности в ресурсах.
Считаем, что все работы начинаются в наиболее ранний срок их выполнения. Ресурсы складываются по всем работам, выполняемым одновременно. Также проведем ограничительную линию по ресурсу (в нашем примере это у= 10).
Из графика мы видим, что на отрезке от 0 до 4, когда одновременно выполняются работы В, А, С, суммарная потребность в ресурсах составляет 3 + 4 + 5=12, что превышает ограничение 10. Так как работа С критическая, то мы должны сдвинуть сроки выполнения или А, или В.
Запланируем выполнение работы В с 6-го по 10-й день. На сроках выполнения всего проекта это не скажется и даст возможность остаться в рамках ресурсных ограничений.
Параметры работ
Напомним обозначения: t (i, j) – продолжительность работы (i, j); tр (i) – ранний срок свершения события i; tn (i) – поздний срок свершения события /.
Если в сетевом графике лишь один критический путь, то его легко отыскать по критическим событиям (событиям с нулевыми резервами времени). Ситуация усложняется, если критических путей несколько. Ведь через критические события могут проходить как критические, так и некритические пути. В этом случае нужно использовать критические работы.
Ранний срок начала работы (i, j) совпадает с ранним сроком свершения события i: tpн (i, j) = tр (i).
Ранний срок окончания работы (i, j) равен сумме tр (i) и t(i, j): tpо (i, j) = tр (i)+ t (i, j).
Поздний срок начала работы (i, j) равен разности tn (j) (позднего срока свершения события j) и t (i, j): tпн (i, j) = tп (j) - t (i, j).
Поздний срок окончания работы (i, j) совпадает с tn (j): tпо (i, j) = tп (j).
Полный резерв времени Rn(i, j) работы (i, j) – это максимальный запас времени, на которое можно задержать начало работы или увеличить ее продолжительность, при условии, что весь комплекс работ будет завершен в критический срок:
Rn(i, j)= tn (j) – tр (i) – t (i, j)= tпо (i, j) – tpо (i, j).
Свободный резерв времени Rс(i, j) работы (i, j) – это максимальный запас времени, на которое можно отсрочить или (если она началась в свой ранний срок) увеличить ее продолжительность при условии, что не нарушатся ранние сроки всех последующих работ: Rс(i, j)= tр (j) – tр (i) – t (i, j)= tр (j) – tpо (i, j).
Критические работы, как и критические события, резервов не имеют.
Пример. Посмотрим, каковы резервы работ для сетевого графика.
Находим tр (i), tn (i) и составляем таблицу. Значения первых пяти колонок берем из сетевого графика, а остальные колонки просчитаем по этим данным.
Работа (i, j) |
Продолжительность t (i, j) |
tр (i) |
tр (j) |
tn (j) |
Срок начала работы |
|
tpн (i, j) = tр (i) |
tпн (i, j) = tп (j) - t (i, j) |
|||||
(1,2) |
6 |
0 |
6 |
6 |
0 |
6-6 = 0 |
(1,3) |
4 |
0 |
4 |
7 |
0 |
7-4 = 3 |
(1,4) |
2 |
0 |
8 |
8 |
0 |
8-2 = 6 |
(2,4) |
2 |
6 |
8 |
8 |
6 |
8-2 = 6 |
(2,5) |
6 |
6 |
12 |
12 |
6 |
12-6 = 6 |
(3,5) |
5 |
4 |
12 |
12 |
4 |
12-5 = 7 |
(4,5) |
4 |
8 |
12 |
12 |
8 |
12-4 = 8 |
Работа (i, j) |
Срок окончания работы |
Резервы времени работы |
||
tpо (i, j) = tр (i)+ t (i, j) |
tпо (i, j) = tп (j) |
Полный Rn(i, j)= = tпо (i, j) – tpо (i, j) |
Свободный Rс(i, j)= = tр (j) – tpо (i, j) |
|
(1,2) |
0 + 6 = 6 |
6 |
6-6 = 0 |
6-6 = 0 |
(1,3) |
0 + 4 = 4 |
7 |
7-4 = 3 |
4-4 = 0 |
(1,4) |
0 + 2 = 2 |
8 |
8-2 = 6 |
8-2 = 6 |
(2,4) |
6 + 2 = 8 |
8 |
8-8 = 0 |
8-8 = 0 |
(2,5) |
6 + 6= 12 |
12 |
12-12 = 0 |
12-12 = 0 |
(3,5) |
4 + 5 = 9 |
12 |
12-9 = 3 |
12-9 = 3 |
(4,5) |
8 + 4=12 |
12 |
12-12 = 0 |
12-12 = 0 |
Критические работы (работы с нулевыми резервами): (1, 2), (2,4), (2, 5), (4, 5). У нас два критических пути: 1 - 2 - 5 и 1 - 2 - 4 - 5.
Методы сетевого планирования и управления позволяют сосредоточиться на важнейших для выполнения проекта моментах. При этом требуется, чтобы работы были взаимно независимы, то есть в пределах определенной последовательности работ можно начинать, приостанавливать, исключать работы, а также выполнять одну работу независимо от другой работы. Все работы должны выполняться в определенной последовательности. Поэтому методы сетевого планирования и управления широко применяются в строительстве, самолетостроении и судостроении, а также в промышленных отраслях с быстро меняющимися тенденциями.
Скептическое отношение к методам сетевого планирования и управления часто основывается на их стоимости, которая может составлять около 5% общей стоимости проекта. Но эти расходы обычно полностью компенсируются экономией, достигаемой с помощью более точного и гибкого графика, а также сокращения сроков выполнения проекта.
