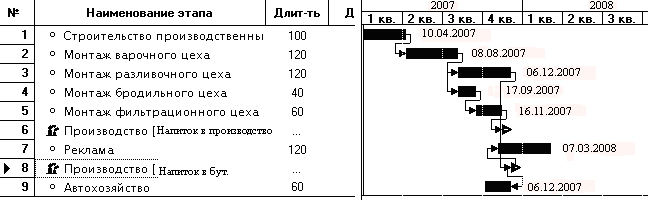

2.2. Временные связи календарного плана

  1. Всем этапам предшествует "Строительство производственных помещений".

  2. Работы по монтажу варочного, бродильного и фильтрационного цехов выполняет одна бригада последовательно (все связи типа конец-начало)

  3. Монтаж разливочного цеха начинается после монтажа варочного цеха.

  4. Производство "Напиток (в производство)" начинается после завершения монтажа фильтрационного цеха.

  5. Начало производства "Напиток в бутылках" обусловлено завершением работ по монтажу разливочного цеха.

  6. Работы по созданию "Автохозяйства" должны быть закончены к началу Производства (Напиток в бутылках) (связь начало-конец).

  7. Реклама начинается за месяц до начала производства "Напиток в бутылках". (лаг = -30 дней).

2.3. Ресурсы и стоимость этапов календарного плана

Инвестиционный план/Ресурсы

Важнейшей характеристикой этапа являются ресурсы, необходимые для выполнения работ. Описание ресурсов и их характеристик выполняются в двух диалогах:

1. “Редактирование ресурсов”, в котором формируется список ресурсов и их основные характеристики;

2. “Ресурсы”, в котором описываются условия использования ресурсов на этапах календарного плана.

При проведении работ используются следующие ресурсы (все стоимости указаны с учетом ндс):

Название

Тип

Ед. изм.

Стоимость за ед.

Услуги строительной орг.

услуги

тыс. USD

1 000 USD

Импортное оборудование

оборудование

тыс. USD

1 000 USD

Танки 0,7т

оборудование

шт.

50 000 USD

Танки 4т

оборудование

шт.

100 000 USD

Автомобили грузовые

оборудование

шт.

50 000 USD

Услуги рекламного агентства

услуги

тыс. руб.

1 000 руб.

Назначение ресурсов на этапы работ

Инвестиционный план / Календарный план / Редактирование этапа / Ресурсы

Назначим этапам работ ресурсы в соответствии с таблицей:

Название этапа

Ресурсы

Кол-во ед.

Оплата

Строительство производственных помещений

Услуги строительной орг.

1500

ежемес.

Варочный цех

Импортное оборудование

600

в начале

Разливочный цех

Импортное оборудование

2500

в начале

Бродильный цех

Танки 4т

Танки 0,7т

8

10

в начале

в начале

Фильтрационный цех

Импортное оборудование

400

в начале

Реклама предпродажная

Услуги рекламного агентства

100

ежемес.

Автохозяйство

Автомобили грузовые

20

ежемес.
