- •1 Структура и порядок выполнения расчетов
- •2 Исходные данные на проектирование склада и их анализ
- •3 Технологическая схема переработки груза на складе и ее анализ
- •4 Определение требуемой часовой производительности средств механизации и перегрузочных устройств
- •5 Разработка вариантов комплексной механизации погрузочно-разгрузочных работ на складе
- •6 Расчет фактической производительности средств
- •7 Расчет требуемого количества перегрузочного оборудования
- •8 Определение вместимости и геометрических параметров зон хранения складов
- •9 Определение параметров фронтов
- •10 Разработка технологии работы склада и построение контактного графика
2 Исходные данные на проектирование склада и их анализ
Прежде чем приступить к проектированию, необходимо тщательно проанализировать исходные данные, к которым относятся:
ситуационный план железнодорожной станции, перегрузочного пункта или промпредприятия;
технологический процесс работы предприятия и указания о месте проектируемой установки в этом процессе;
величина и направления грузопотоков;
характеристика перерабатываемого материала, его особенности, условия хранения и т.п.;
намечаемый способ поступления и отправления материала;
тип подвижного состава, используемого для доставки и отправления материала;
нормы хранения материала на складе;
режим работы подъездного пути, склада и предприятия, а также режим поступления и отправления материала;
весовая норма состава железных дорог и количество подач;
коэффициенты месячной и суточной неравномерности и т.п.;
гидрогеологические условия местности.
В случае отсутствия в задании некоторых из перечисленных данных они должны быть намечены проектантом самостоятельно на основе анализа материалов работы аналогичных установок. На стадии анализа исходных данных полезно определить количество транспортных средств, поступающих и отправляемых со склада, ориентировочную требуемую вместимость зон хранения грузов на складе, требуемые производительности перегрузочных устройств на фронтах погрузки-выгрузки. Это позволит в дальнейшем обоснованно выбрать варианты механизации погрузочно-разгрузочных работ на складе и типы перегрузочного оборудования.
3 Технологическая схема переработки груза на складе и ее анализ
На основании полученных исходных данных и анализа технологии работы перегрузочного пункта и предприятия составляется принципиальная схема переработки груза на проектируемой установке. Указываются возможные направления грузопотоков (этапов переработки груза), при этом имеется в виду, что начало и конец грузопотока соответствуют зонам склада и перегрузочной установки, где перемещаемый груз может некоторое время находиться без движения (приемный бункер и траншея, первичный отвал груза в зоне хранения, зона временного хранения для штучных грузов, транспортное средство).

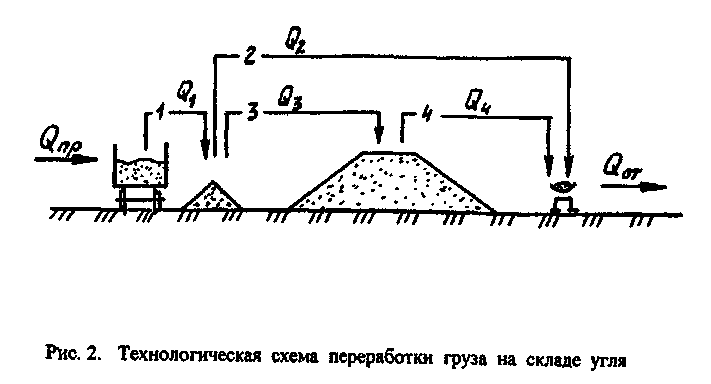

Пример технологической схемы переработки угля на подъездном пути ТЭЦ приведен на рис.2. На схеме показано четыре грузопотока (этапа переработки груза):
1) выгрузка угля из полувагонов в первичный отвал (1-й этап переработки груза);
2) подача части угля из первичного отвала непосредственно на производство (2-й этап переработки);
3) перевалка угля из первичного отвала в основные штабели склада (3-й этап переработки);
4) подача угля из основных штабелей на производство (4-й этап переработки).
Помимо грузопотоков, реализуемых в пределах склада или перегрузочной установки, полезно показать на технологической схеме входящие и исходящие грузопотоки.
Технологическая схема оказывает помощь при установлении количества груза, перегружаемого по разным этапам переработки, при определении требуемой производительности и выборе типов основного перегрузочного оборудования. С использованием технологической схемы определяется важный показатель рациональности организации грузопотоков - коэффициент переработки груза.
Анализ
технологической схемы переработки
груза начинается с определения величины
грузопотоков (количества груза,
перегружаемого по каждому этапу). Сначала
определяется величина грузопотоков по

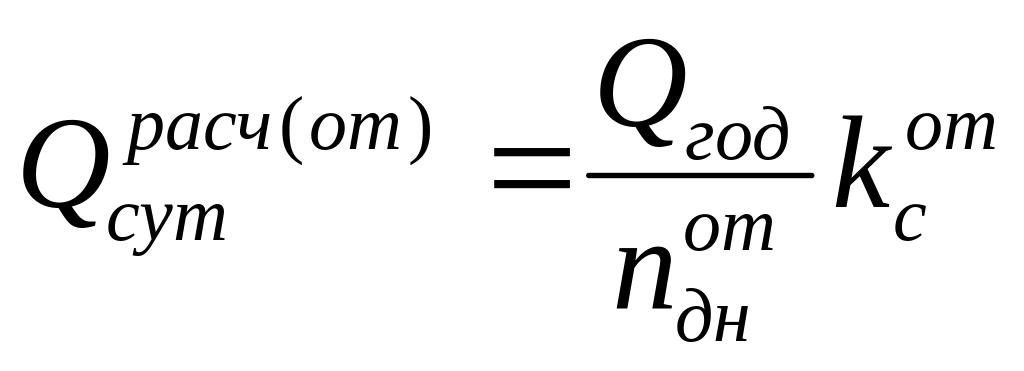

прибытию груза на склад Qпр
и по отправлению груза со склада Qот.

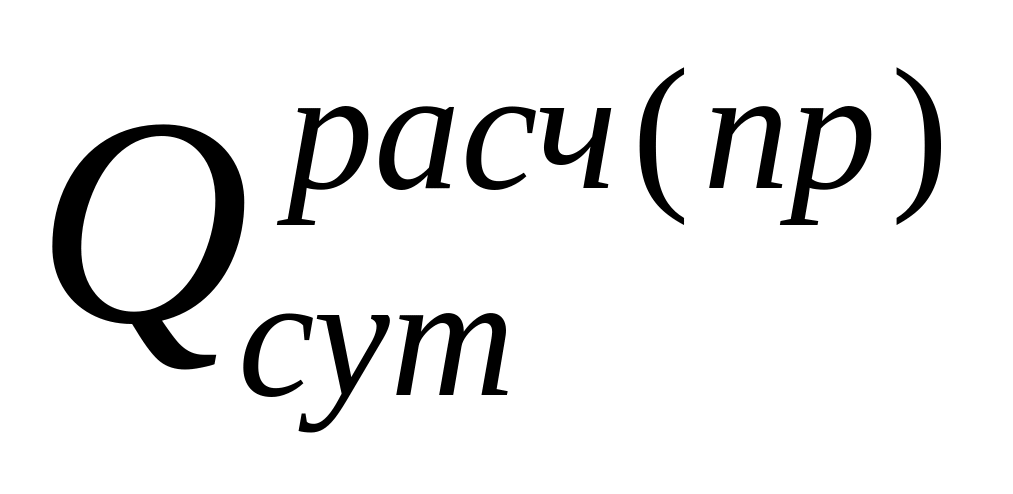

При этом за величину Qпр
принимается расчетный суточный грузопоток
,
т.е. количество груза, поступающего на
склад за сутки, с учетом неравномерности
подхода транспортных средств, т/сут:

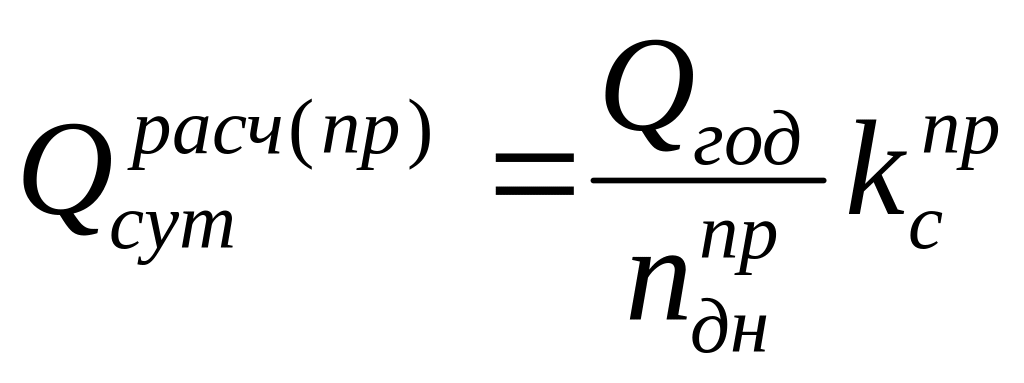

(1)
где Qгод - заданный годовой грузопоток, т/год;
-

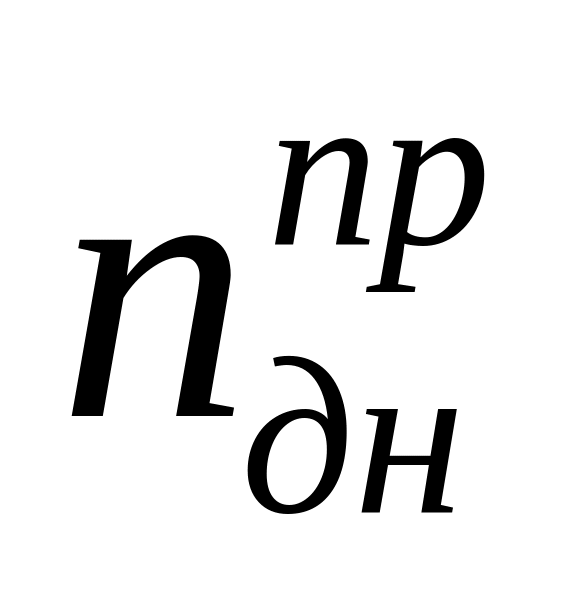

число дней работы склада по приему
груза, сут/год;
-

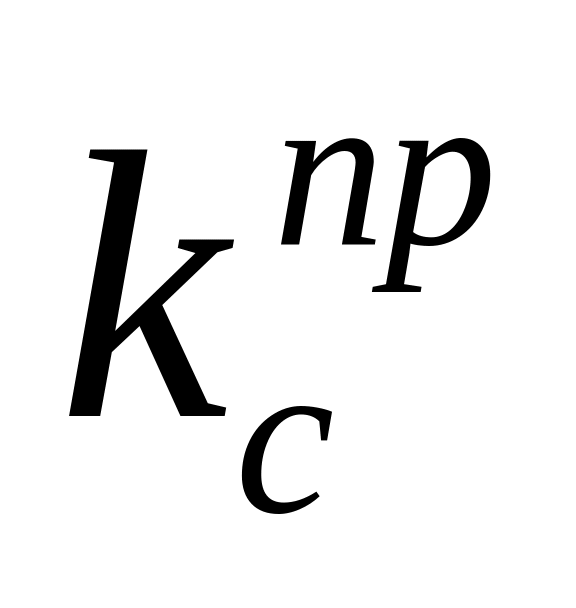

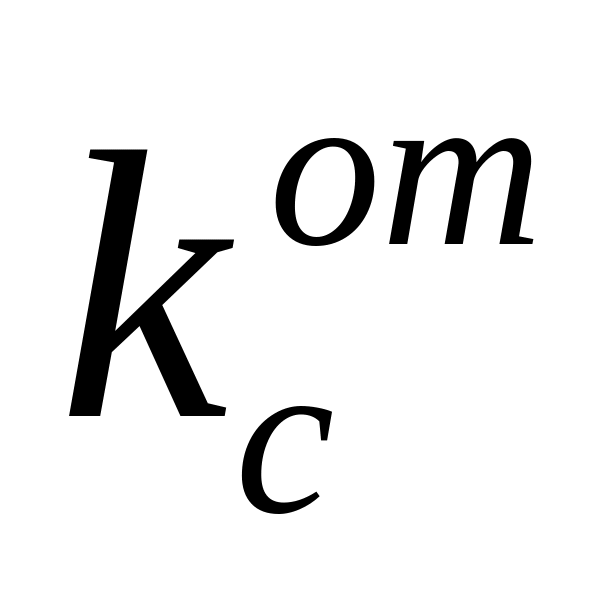

коэффициент суточной неравномерности
по прибытию.

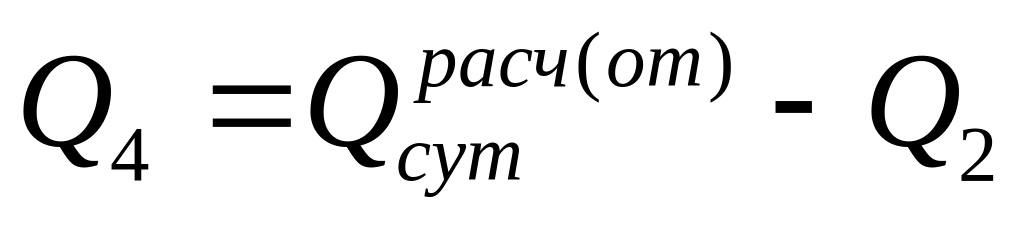

Аналогичным образом определяется и расчетный суточный грузопоток по отправлению (выдаче) груза со склада:
(2)
где

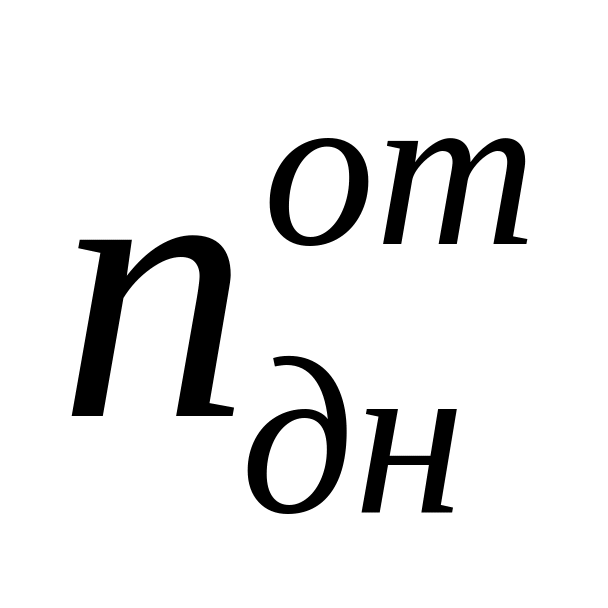

- число дней работы склада по отправлению
(выдаче) груза, сут/год;
-
коэффициент суточной неравномерности
по отправлению груза со склада.

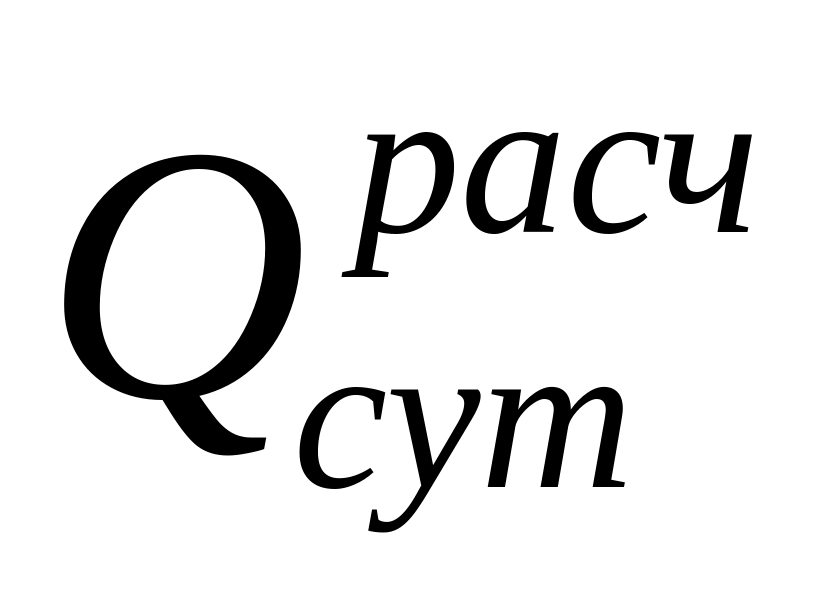

Расчетный
суточный грузопоток для устройств,
связанных с приемом материала из
подвижного состава, в ряде случаев
(например для отвалов, разгрузочных
эстакад) не может быть меньше весовой
нормы состава (подачи вагонов) Qсост,
установленной для железной дороги,
обслуживающей данное предприятие. В
этих случаях
следует принимать равным Qсост.
Применительно к технологической схеме, показанной на рис.2, количество угля, выгружаемое из полувагонов (1-й этап переработки), составит 100% от расчетного грузопотока, следовательно:
.
Количество
угля, подаваемого из первичного отвала
непосредственно на производство (2-й
этап переработки), будет зависеть от
соответствия сорта и количества
прибывающего материала потребностям
производства в данный момент и
устанавливается применительно к
конкретным условиям. Таким образом, по
2-му этапу будет перерабатываться только
часть расчетного грузопотока, определяемая
коэффициентом ,
величина которого чаще всего может
находиться в пределах от 0,1 до 0,3. Тогда
.

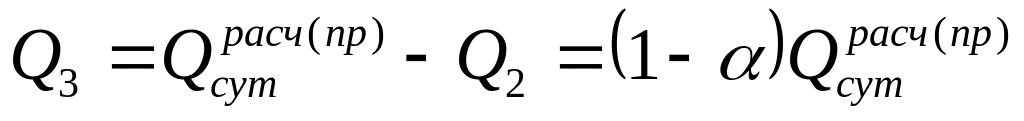

Следовательно, из первичного отвала в основные штабели (3-й этап переработки) необходимо будет перегрузить оставшуюся часть, т. е.
.
Из основных штабелей на производство (4-й этап переработки) будет подано
.

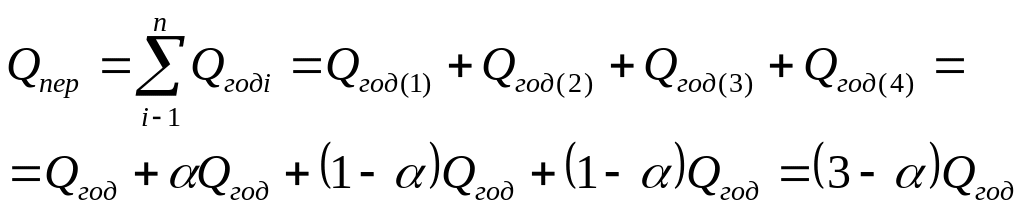

Величина грузопереработки Qпер определяется как сумма годовых грузопотоков, реализуемых на складе (см. рис.2):

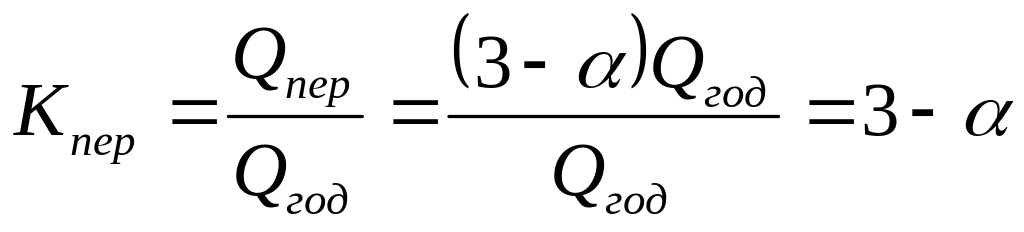

Отношение Qпер к величине годового грузопотока по прибытию называется коэффициентом переработки груза:
.
Коэффициент переработки груза учитывает дополнительные перевалки груза на складе и при подаче его на транспортные средства. Чем меньше величина Кпер, тем рациональнее организована технология переработки груза на складе.
При использовании на складе различных перегрузочных машин и устройств технологическая схема переработки груза позволяет определить общее количество груза, перерабатываемое этими машинами и устройствами. Так, применительно к рассматриваемой схеме (см. рис.2) при использовании для перегрузки на 2, 3 и 4-м этапах, например, козлового крана его годовая грузопереработка составит:
.
При
определении
для складов контейнеров следует
учитывать, что каждый поступающий
контейнер будет отправляться обратно.
Технологическая схема переработки

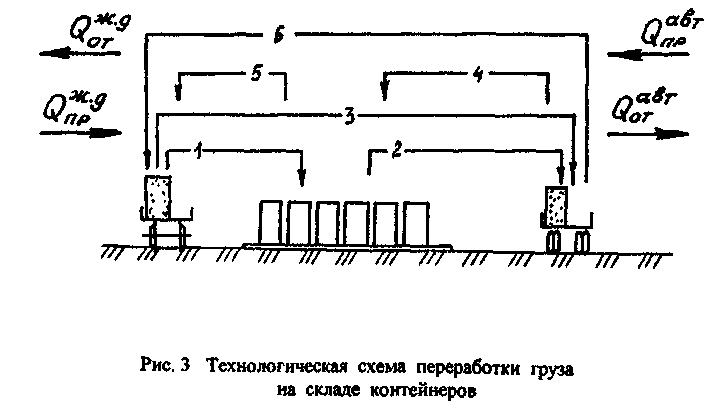

груза на таком складе представлена на
рис.3. Так как на складе перерабатываются
и груженые, и порожние контейнеры, мерой
интенсивности грузопотоков удобнее
принять конт./сут. Расчетный суточный
грузопоток определяется, конт./сут.:

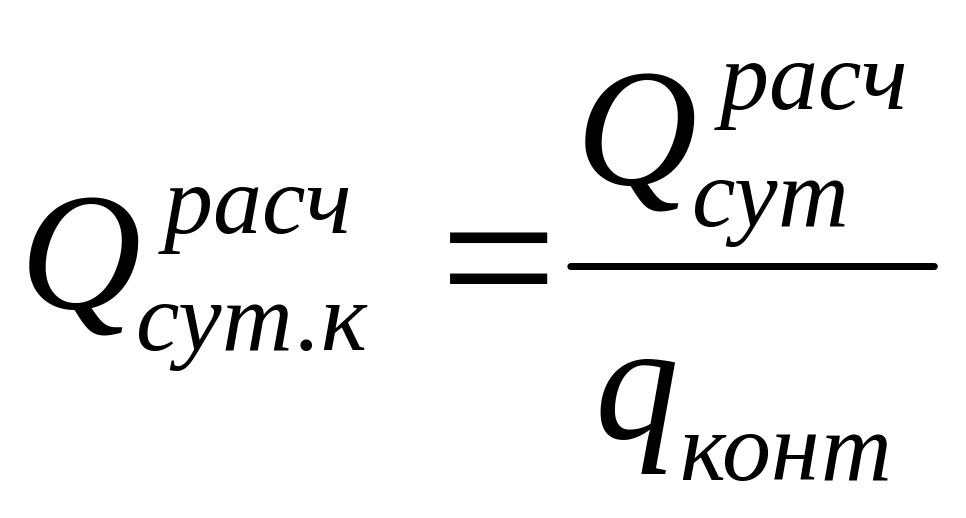

, (3)
где qконт - средняя масса груза в одном контейнере (статическая нагрузка контейнера), т.

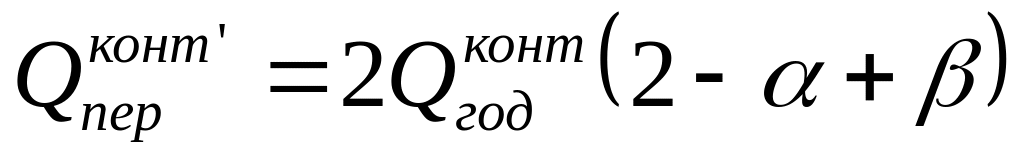

Общее количество контейнероопераций, которое потребуется осуществлять на складе в течение года (с учетом возврата порожних контейнеров), контейнероопераций/год,
,
где - коэффициент, учитывающий процент перегрузки контейнеров по "прямому" варианту вагон - автомашина или автомашина - вагон; обычно = 0,1...0,2.
В тех случаях, когда на складе осуществляется также и сортировка контейнеров,
,
где - коэффициент, учитывающий процент дополнительных операций по сортировке и перестановке контейнеров.
