- •1.5.Расчет рабочих отметок
- •1.8.Балансовая ведомость объемов земляных масс
- •Сводная таблица объемов земляных масс
- •Комплект №2
- •2.2.Выбор скрепера в качестве ведущей машины комплекта планировочных машин
- •16 Бульдозеров дз-25 на тракторе т-180 и одного самоходного катка ду-31а
- •2.4.Экономический расчет комплекта планировчных машин с ведущей машиной – скрепер
- •2.5.Выбор комплекта землеройной и транспортной техники
- •2.6. Экономическое обоснование оптимального выбора варианта землеройной и транспортной техники
Комплект №2
Бульдозер марки ДЗ-25, на базе трактора Т-180
Тип отвала – поворотный
lотв = 4,43 м
Hотв = 1,2 м
Управление – гидравлическое
Определение сменной производительности бульдозера
= tр +tп + tо.х. +tпов = 8,09 +200,86 + 75,81 +12 = 296,76 сек
Lп = Lср – Lр = 166 – 6,43 = 159,57 м
L о.х. равна Lср = 166 м
Определение нормативной производительности бульдозера
=

Hврб=0,3+0,38=4,88
Определение расчетной продолжительности работы бульдозера
=
=
Округляем и принимаем
= 160 дней
Каток ДУ-31А массой 16 т.
h1=0,35
m=16т
=
=
= 3539,49 м
в смену
;
принимаем 10сут
=
=
= 15,99 шт
Округляем и принимаем = 16 шт
=
· 100% =
100%
= 100,3%
=
· 100% =
·
100% = 100,32%
2.2.Выбор скрепера в качестве ведущей машины комплекта планировочных машин
Комплект №1
Толкач Т-100, самоходный скрепер ДЗ-11П на базе трактора МоАЗ-531.
Вместимость ковша q1 = 8 м3
Ширина захвата Lc= 2,83 м
Глубина резания – 0,3 м
Толщина отсыпаемого слоя – 0,475
Псм.э.
=
=
= 1422,55 м
в смену
К1
=
=
= 0,89
= tз
+ tг.х.
+ tр
+ tп.х.
+ tпов
= 31,75+23,22+13,09+14,94+25 = 108,11 сек
Lз
=
=
tз
=
=
Lг.х. = L cр – L з =166 – 17,64 = 148,36 м
tг.х.
=
=
=
=
tр
=
=
= 13,09 сек
tп.х.
=
=
Определение нормативной производительности скрепера
=
=
=
275,9 м³ в смену
Определение расчетной продолжительности работы скрепера
=
=
= 7,11 дней
Округляем и принимаем
= 8 дней
Каток ДУ-31А массой 16 т. Длина гона при работе со скреперами принята 200м.
Определим расчетную продолжительность работы катка
=
=
= 3,36 сут
Округляем и применяем = 3 суток.
Определим количество ведущих машин в комплекте с вспомогательной машиной
=
= 2,12 шт
Округляем и принимаем
= 2 шт

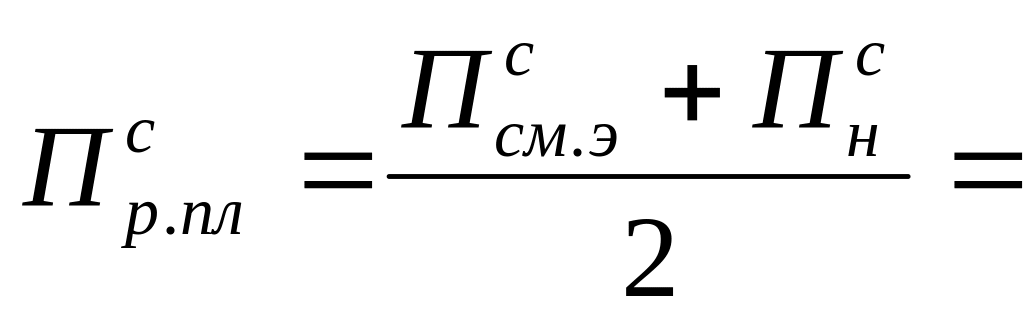

Определим плановую производительность работы скрепера и катка в комплекте
=
· 100%
·
100% = 112%
=
· 100%
· 100% = 118,5%
Расчет кол-ва толкачей для данного комплекта
tц.тол=t1+t2+t3+t4
tц.тол=31,75+15+20+15=81,75с
nc=
tцс\
tц.тол
=1,32
Принимаем 1 толкач.
Комплект №2
Толкач Т-180, самоходный скрепер ДЗ-13 на базе трактора марки БелАз-531.
Вместимость ковша q1 = 15 м3
Ширина захвата Lc= 2,93 м
Глубина резания – 0,35 м
Толщина отсыпаемого слоя – 0,5 м
Определим сменную эксплуатационную производительность скрепера
Псм.э.
=
=
= 2071,4 м³ в смену
К1
=
=
= 0,98
= tз + tг.х. + tр + tп.х. + tпов = 59,868+21,35+33,79+13,28+25=153,3 с
Lз
=
=
=
33,26 м
tз
=
=
=
59,868 сек
Lг.х. = L cр – L з =166 – 33,26 = 148,26 м
tг.х.
=
=
= 21,35 сек
=
=
= 18,77 м
tр
=
=
= 33,79 сек
tп.х.
=
=
13,28 сек
Определение нормативной производительности скрепера
=
=
=

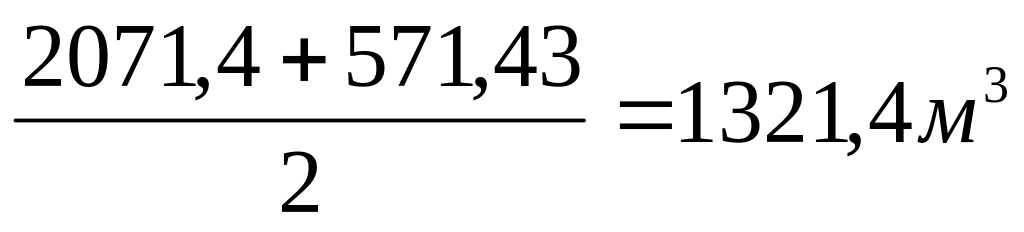

571,43 м³ в смену
Определение расчетной продолжительности работы скрепера
=
=
= 4,57д
Округляем и принимаем = 4 дней
Определим расчетную продолжительность работы катка
=
=
=
3,92 сут
Округляем и применяем = 4 сут.
Определим количество ведущих машин
=
=
= 1,16 шт
Округляем и принимаем = 1 шт
Определим плановую производительность работы скрепера и катка в комплекте
=
· 100% =
· 100% = 98%
=
· 100% =
·
100% = 114,25%
Расчет количества толкачей для данного скрепера
tц.тол=t1+t2+t3+t4
tц.тол=59,868+15+20+15=109,868с
nc=tцс\ tц.тол=153,3\109,868=1,39
Принимаем 1 толкач
2.3.Экономический расчет комплекта планировочных машин с ведущей машиной – бульдозер
Комплект №1
13 бульдозеров Д-384 на тракторе ДЭТ-250 и одного самоходного катка ДУ-31А
Расчет продолжительности работы комплекта машин:
=
+
=
+
=

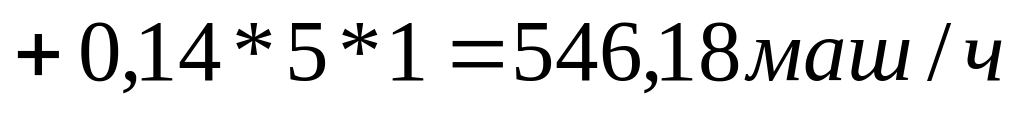

- длина пути доставки бульдозеров
(принимаем 5 км).

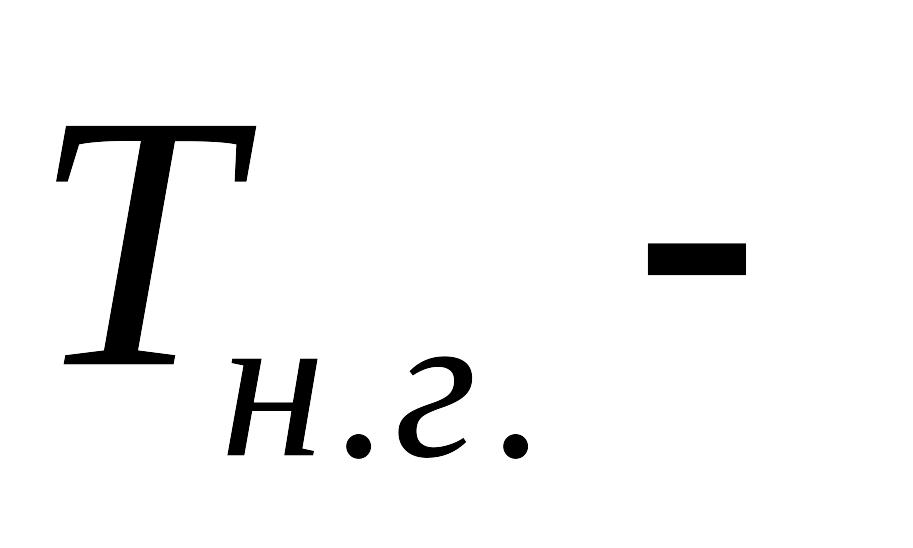

- норма времени на доставку бульдозеров
на базе трактора ДЭТ-250
=
+
=
+
=
- длина пути доставки катка (принимаем
5 км).
- норма времени на доставку катка
Расчет трудоемкости разработки, перемещения и уплотнения грунта:
Нормативная трудоемкость планировки площадки:
=
=

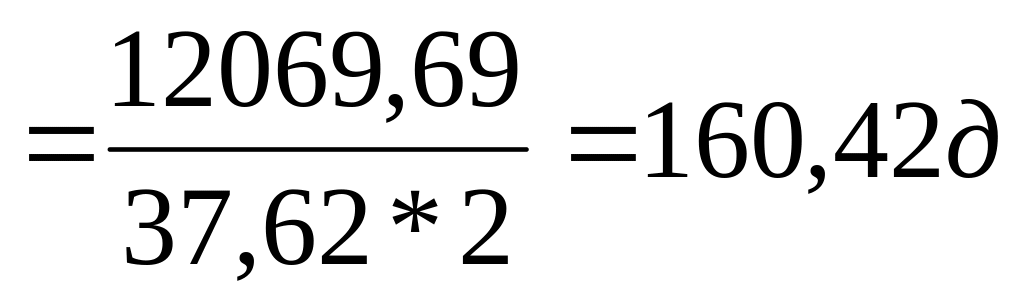

= 68,27 маш-см
Принятая трудоемкость планировки площадки:

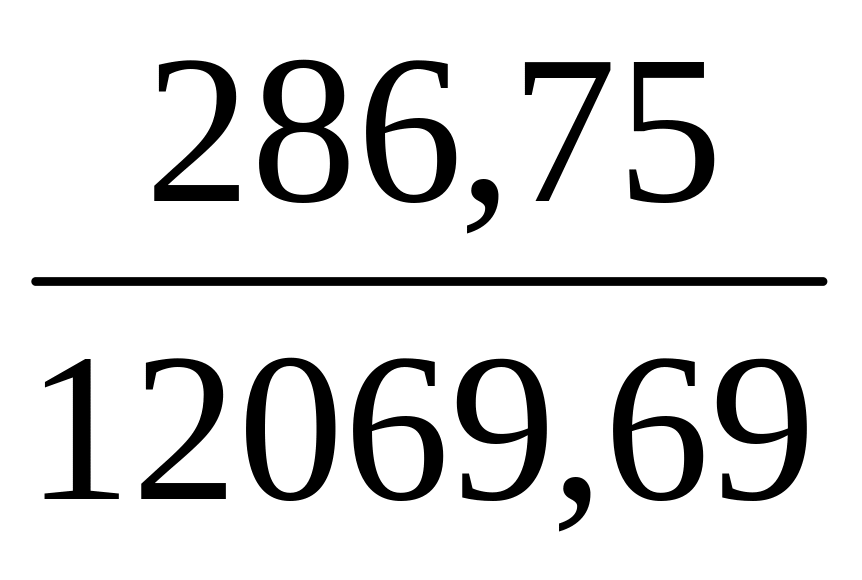

Удельная трудоемкость разработки 1 м³ грунта:
=
=
= 0,006 маш-см
=
=
= 0,024 маш-см
Расчет себестоимости механизированных работ при планировке площадки:
Себестоимость всего объема земляных работ:
Стоимость машино-смены для бульдозера Д-384:
Стоимость машино-смены для катка ДУ-31А:
Е – единовременные расходы по доставке машины
Г – годовые затраты на амортизационные отчисления на восстановление и ремонт машины
нормативное
количество смен работы машины в году
Сэк – эксплуатационные расходы
-
инвентарно-расчетная стоимость машины
А – амортизационные отчисления
Себестоимость разработки единицы продукции:
=
=
= 2,03 руб
Расчет удельных капиталовложений на единицу работ:
=
+
- расчетная стоимость бульдозера (катка)
=
·
= 46 790*13= 608 270 руб
=
·
= 17 120·1= 17 120 руб
– годовая эксплуатационная
производительность бульдозера (катка)
=
·
·

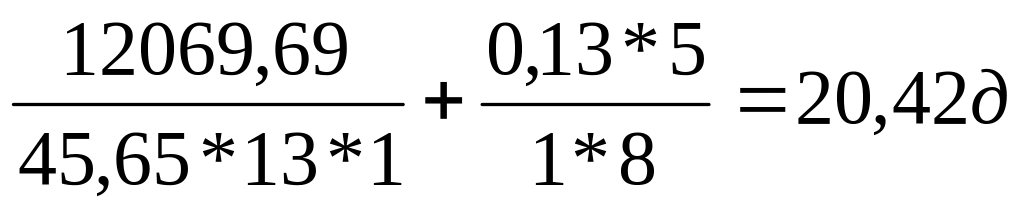

= 45,65·322,5·13 = 191 387,63
=
·
·
= 3539,82·337,5·1 = 1 194 689,25
Расчет приведенных затрат:
=
+
·
= 2,03 + 0,12·3,182=2,41
Комплект №2
